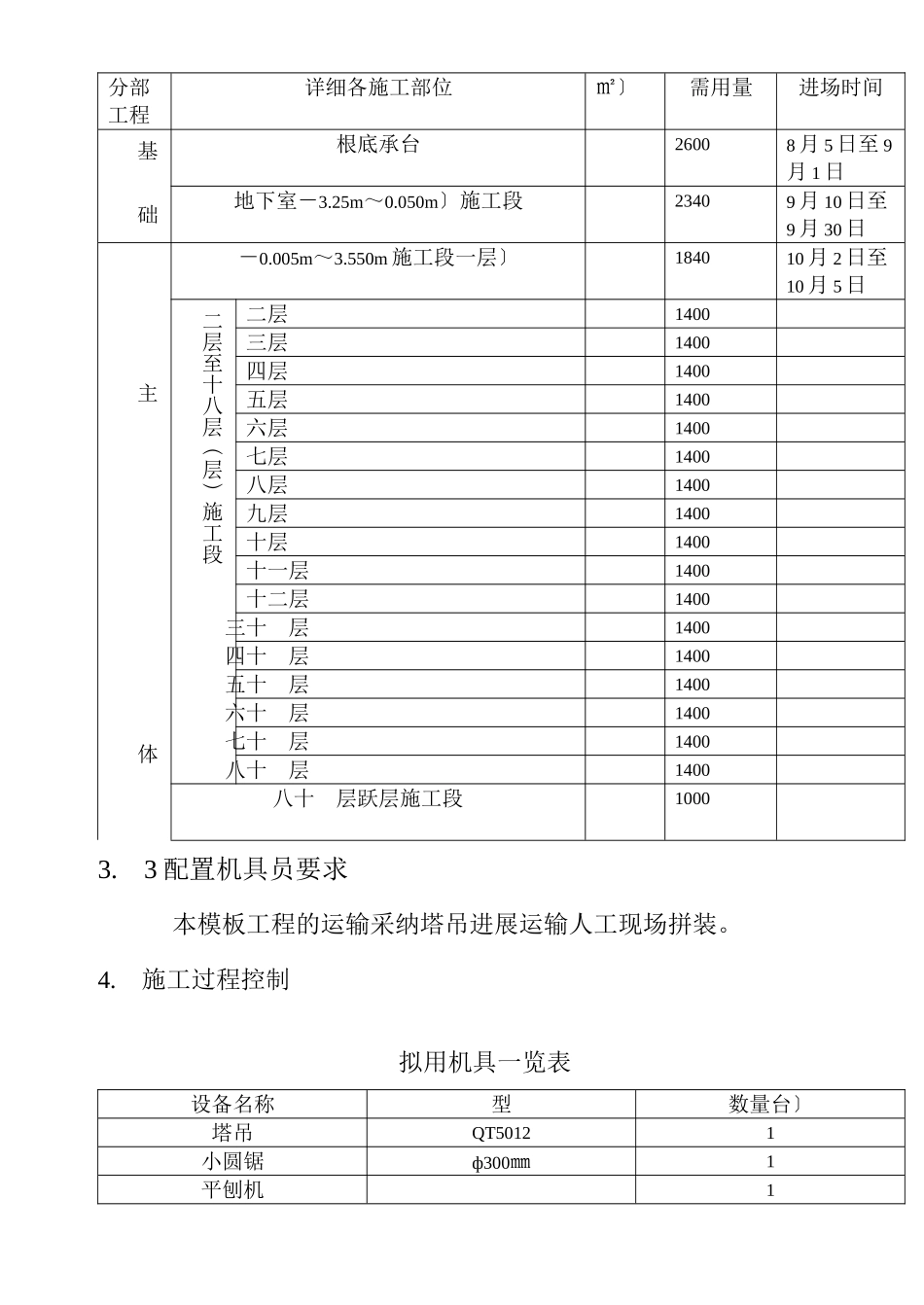

1.编制根据的和本施工方案的编制主要参考?建筑工程质量检验评定?(GBJ301-88)和?混凝土构造工程施工及验收?(GBJ50204-2024)。2.工程概况 本工程位于****琅东方位的金湖广场边地理环境优雅交通便捷;但由于邻近原建筑物布故场地较为窄小。 建筑开发商是****金源房地产开发工程名称为****1#、2#楼工程建筑面积 30959.66m2框剪构造(地下 1 层;地上 18 层、其中含 1 层跃层);地下室层高 3.25m 一层层高为 3.9m 二层以上楼层高均为 3.0m。楼层平面 布置形似。主要梁 KL134(5)-250×800KLn03(2)-250×400, KLn15(3)350×500 梁跨 5700;梁 Lll8a-300×1350 梁跨 8350。主要柱 KZ7-750×700KZ6-750×700KZ3-750×700;柱 KZ4-850×500。主要楼板厚100、板跨 5100;最厚板 150、板跨 6500。 地下室墙、板混凝上需掺入高效复合防水膨胀剂楼层梁、板、柱、墙混凝土均用泵送商品混凝土其详细施工方案另见?商品混凝土施工方案?。本拟建筑物外围无架空电线路通过总配电房位置设于南边向钢筋加工场边;1#楼南毗连 2#楼北面为新华书店空地东邻图书批发场西邻近武警总队;小区内临时道路设置 1“条路面平整、硬化路成 L〞字形交织;建筑施工现场主要利用图书批发区内道路与外界联接。3.资源配置3.1 材料要求 本工程采纳木夹板(1830×915×18mm)安装;支撑、斜支撑及梁柱模板夹楞均选用原木构造;深梁和剪力墙的穿墙螺栓选用以¢14(3 钢)、地下室防水构造处加设止水环。3.1.1 木模板的配制要求3.1. 1.1 木模板及支撑系统不得选用脆性、严重扭曲和受潮容易变形的木材。3.1.1.2 木模厚度:侧模一般为 20mm:底模一般为 20mm。3.1.1.3≤拼制模板的木档条规格:梁高 700 用 40×50 方木,梁高>700用 80×80 方木.3.1.1.3.1 直接与混凝土接触的木板不宜大于 150mm;3.1.1.3.2 梁起拱的底板如采纳整块木板其宽度不加限制。3.1. 1.4 木板条应将拼缝处刨平刨直模板的木档也要刨直。3.1.1.5 钉子长度应为木板厚度的 1.5~2.5 倍每块木板与木档相叠处至少钉 2 个钉子。第二块板的钉子要转向第一块模板方向斜钉使拼缝平。3.1.1.6 混水模板正面上下差不得超过 3mm。3。1.1.7 配制好的横板应在反面编并写明规格分别堆放保以免错用。3.2 模板的配置方案模板配置方案一览表分部工程详细各施工部位㎡〕需用量进场时间 基础根底承台26008 月 5 日至 9月 1 日地下室-3.25m~0....
