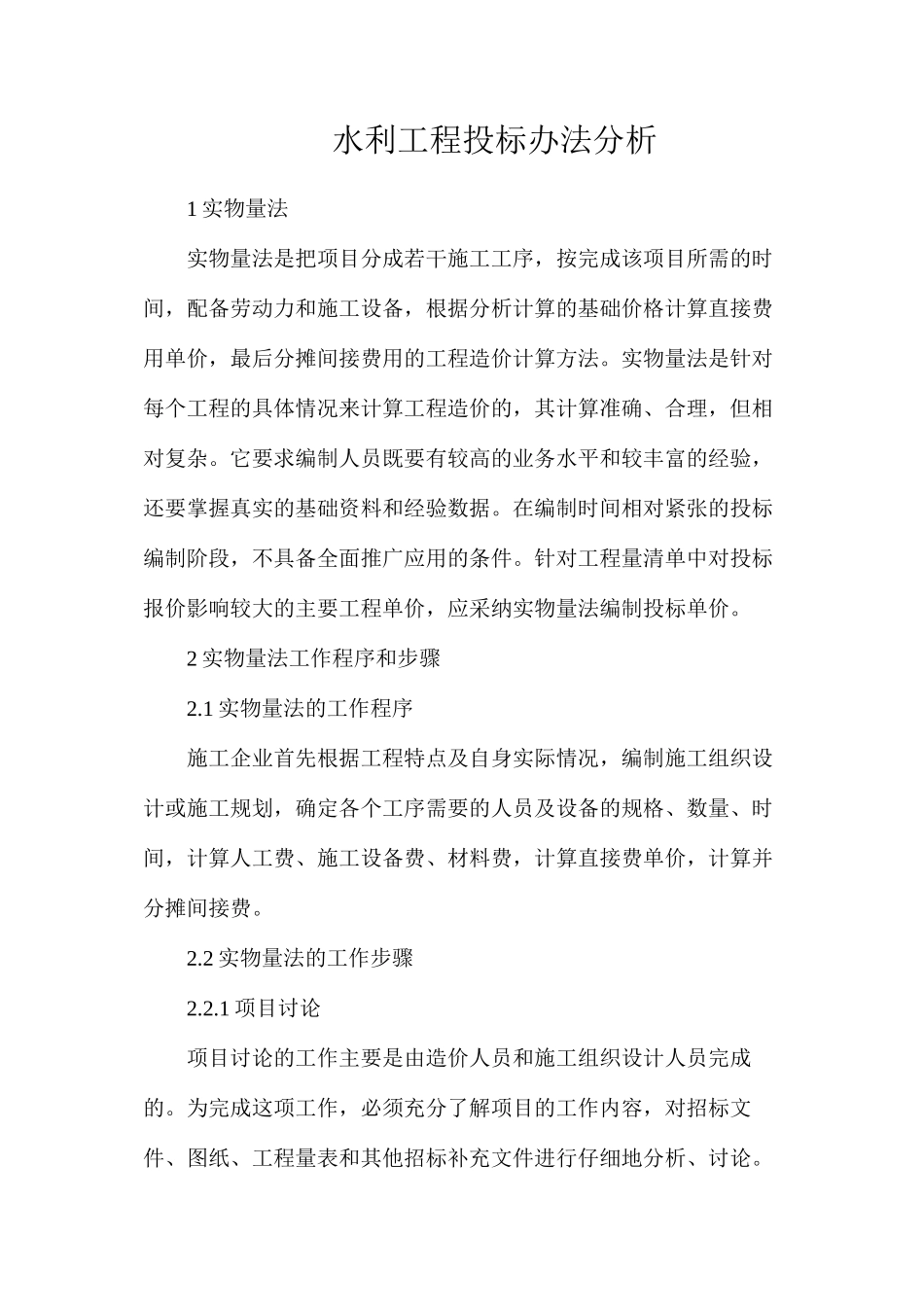

水利工程投标办法分析1 实物量法实物量法是把项目分成若干施工工序,按完成该项目所需的时间,配备劳动力和施工设备,根据分析计算的基础价格计算直接费用单价,最后分摊间接费用的工程造价计算方法
实物量法是针对每个工程的具体情况来计算工程造价的,其计算准确、合理,但相对复杂
它要求编制人员既要有较高的业务水平和较丰富的经验,还要掌握真实的基础资料和经验数据
在编制时间相对紧张的投标编制阶段,不具备全面推广应用的条件
针对工程量清单中对投标报价影响较大的主要工程单价,应采纳实物量法编制投标单价

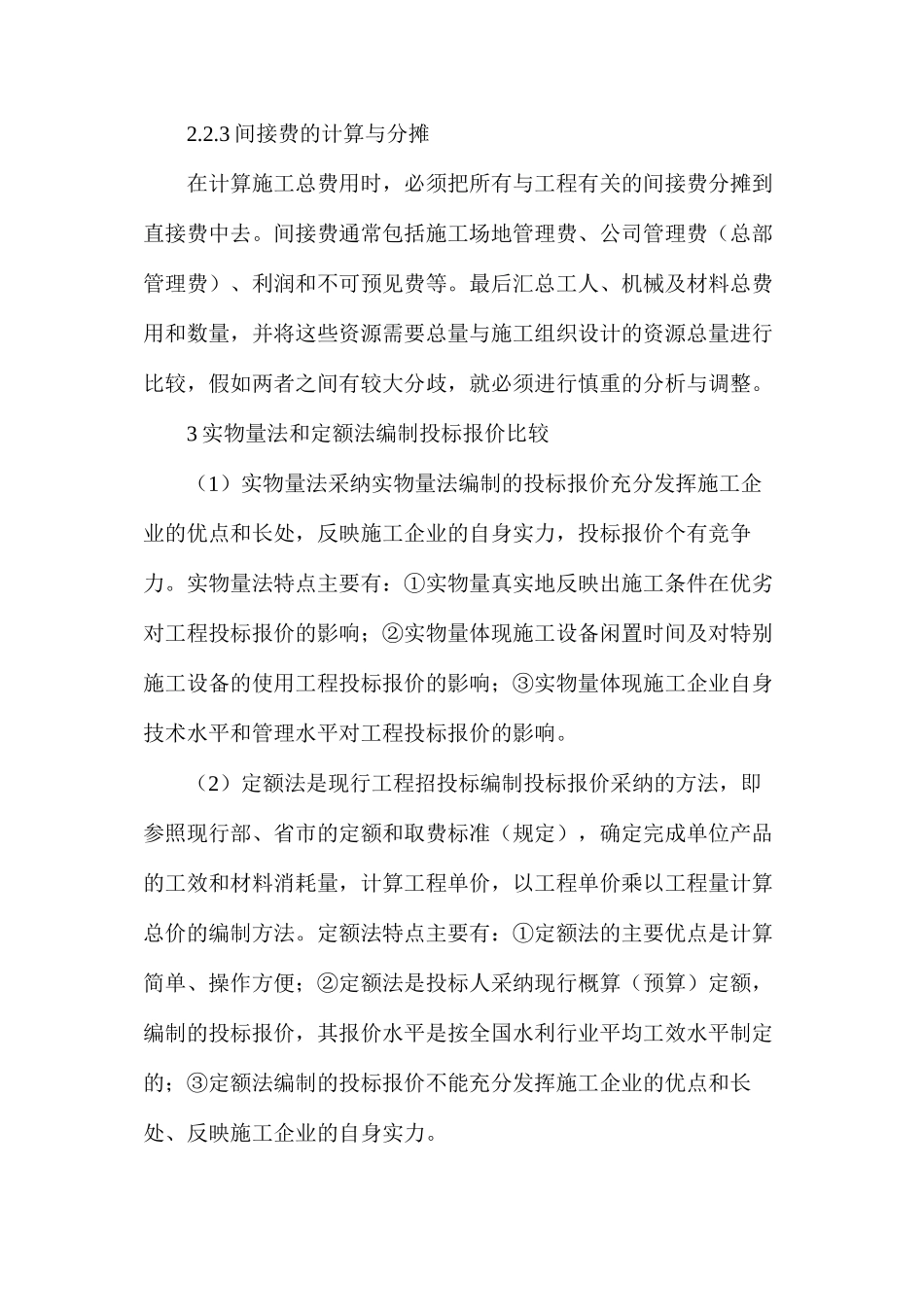

2 实物量法工作程序和步骤2
1 实物量法的工作程序施工企业首先根据工程特点及自身实际情况,编制施工组织设计或施工规划,确定各个工序需要的人员及设备的规格、数量、时间,计算人工费、施工设备费、材料费,计算直接费单价,计算并分摊间接费
2 实物量法的工作步骤2
1 项目讨论项目讨论的工作主要是由造价人员和施工组织设计人员完成的
为完成这项工作,必须充分了解项目的工作内容,对招标文件、图纸、工程量表和其他招标补充文件进行仔细地分析、讨论
经过现场调查、进行多种施工方法比选,选定一种最有效且最经济的施工方法,根据这一施工方法制定施工组织设计或施工规划,并以此作为编制投标工程单价的基础

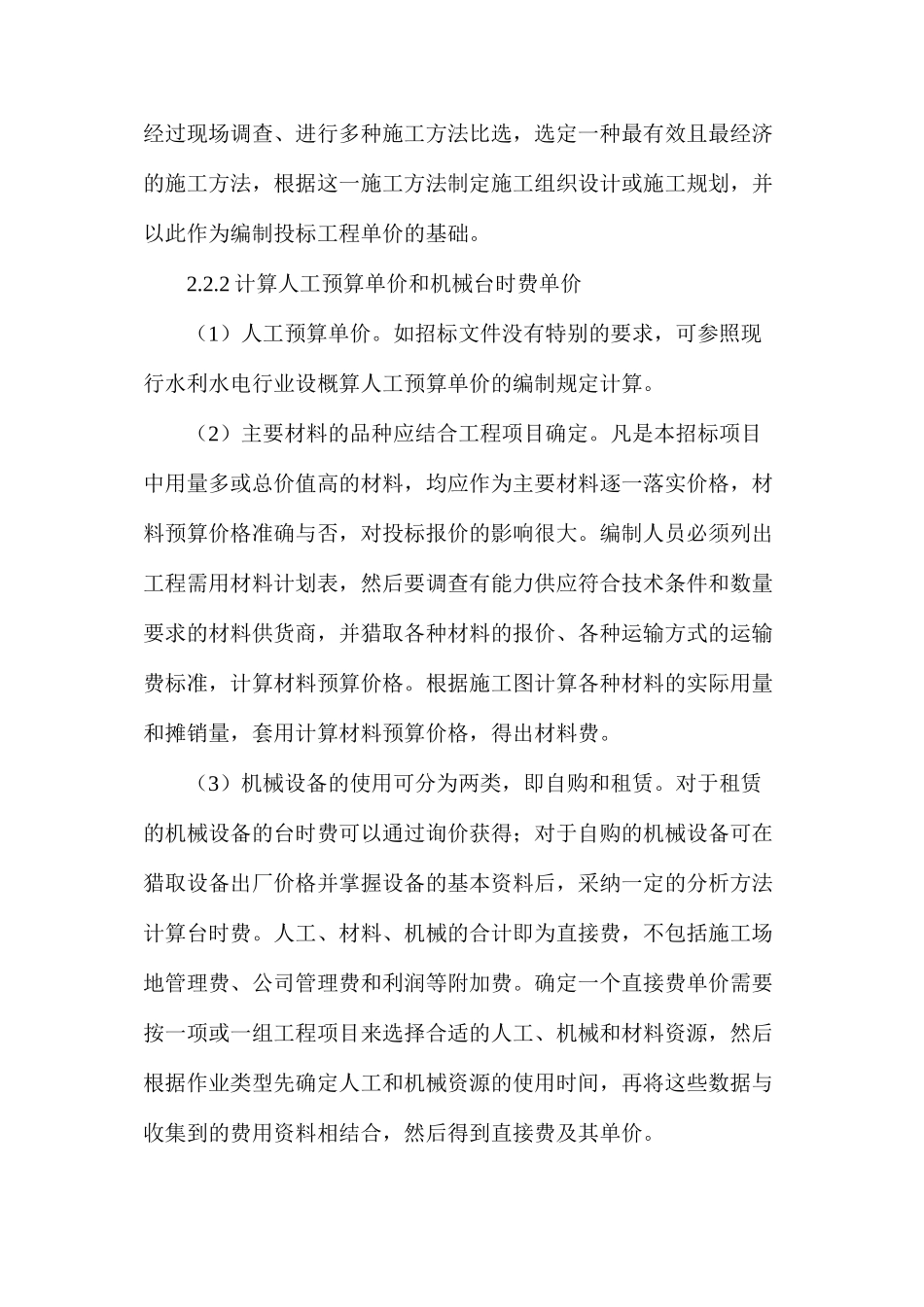

2 计算人工预算单价和机械台时费单价(1)人工预算单价
如招标文件没有特别的要求,可参照现行水利水电行业设概算人工预算单价的编制规定计算
(2)主要材料的品种应结合工程项目确定
凡是本招标项目中用量多或总价值高的材料,均应作为主要材料逐一落实价格,材料预算价格准确与否,对投标报价的影响很大
编制人员必须列出工程需用材料计划表,然后要调查有能力供应符合技术条件和数量要求的材料供货商,并猎取各种材料的报价、各种运输方式的运输费标准,计算材料预算价格
根据施工图计算各种材料的实际用量和摊销量,套用计算材料预算
