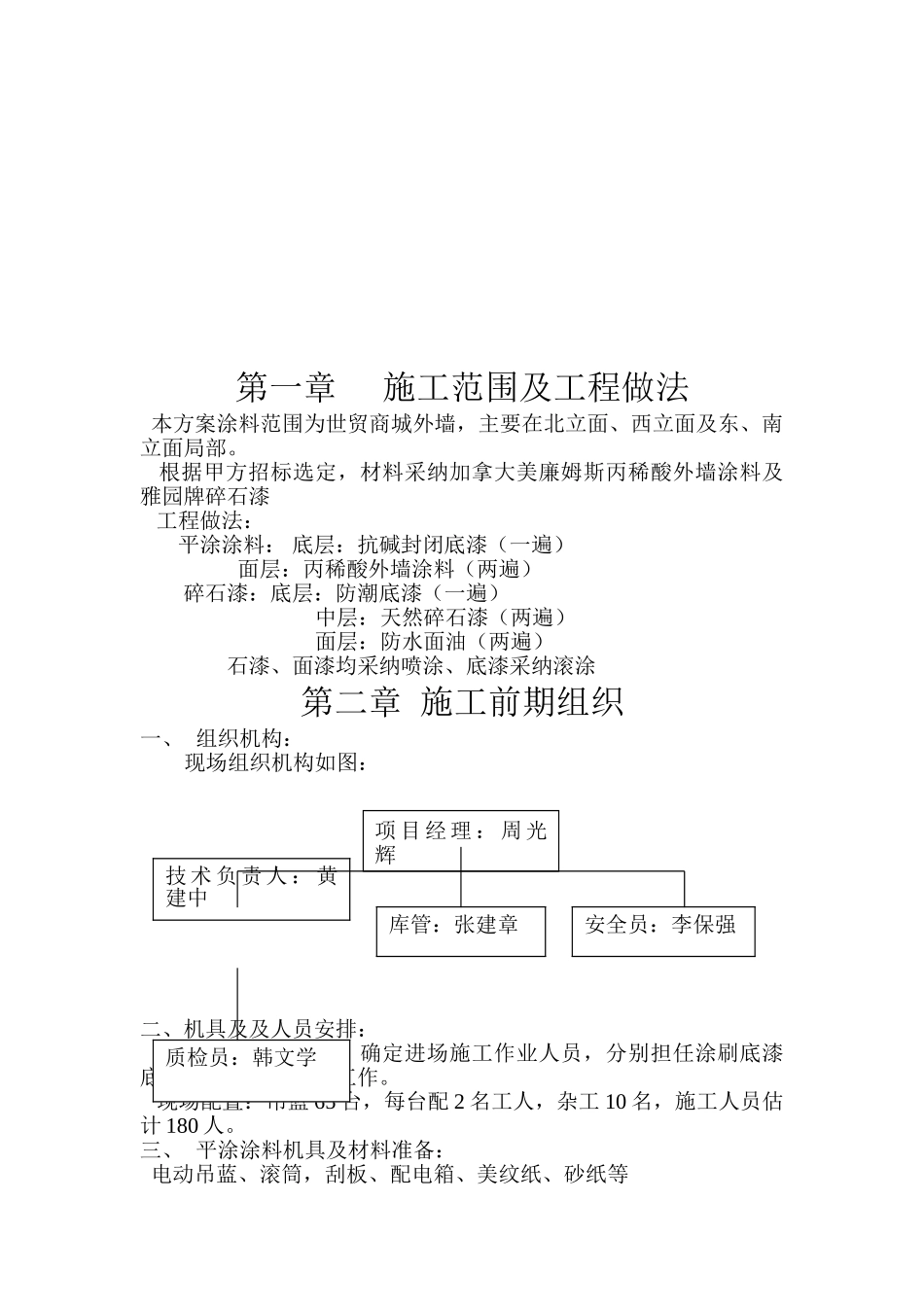

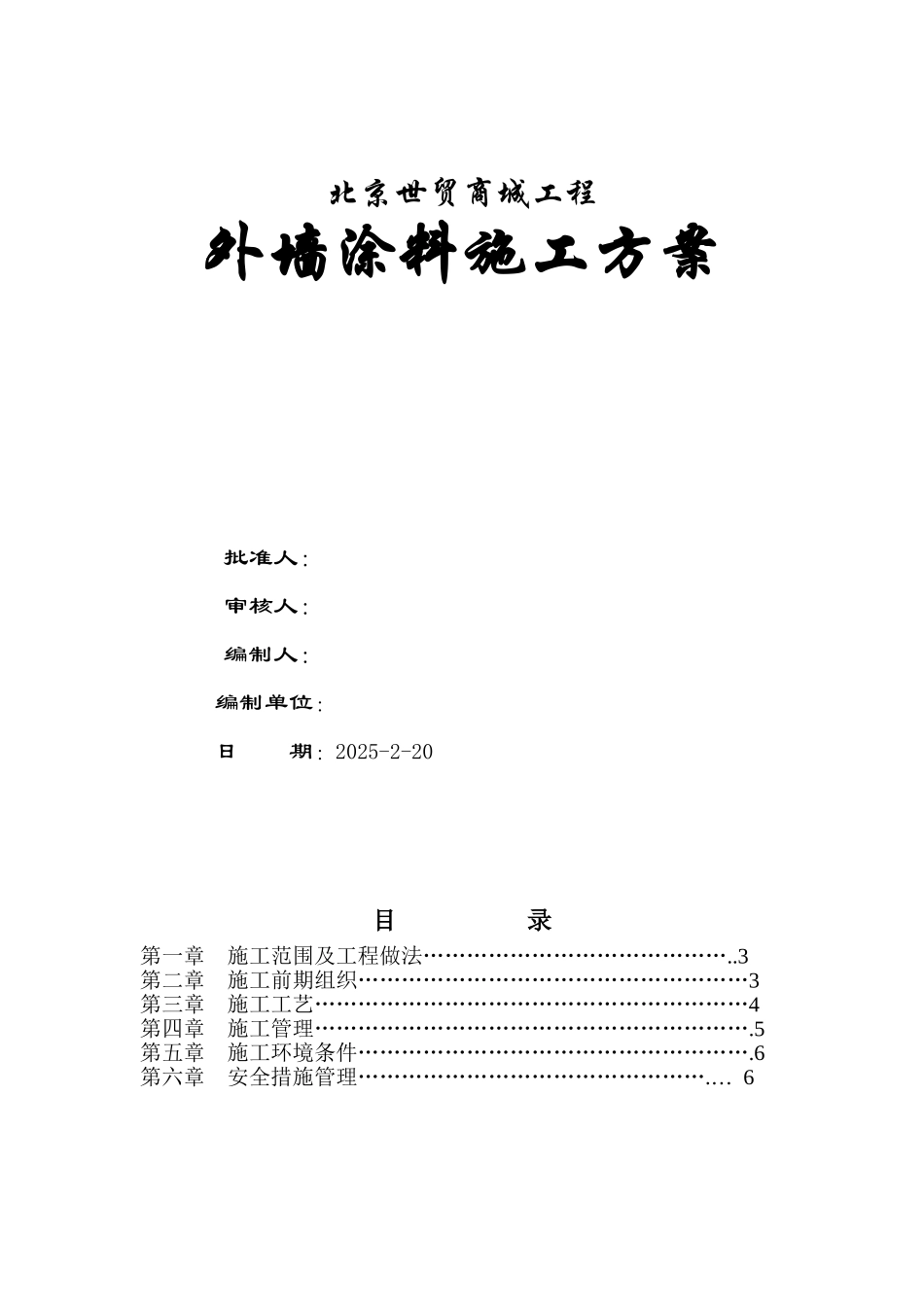

北京世贸商城工程外墙涂料施工方案批准人:审核人:编制人:编制单位: 日 期:2025-2-20目 录第一章施工范围及工程做法……………………………………
3第二章施工前期组织………………………………………………3第三章施工工艺……………………………………………………4第四章施工管理……………………………………………………
5第五章施工环境条件………………………………………………
6第六章安全措施管理…………………………………………
… 6第一章 施工范围及工程做法 本方案涂料范围为世贸商城外墙,主要在北立面、西立面及东、南立面局部
根据甲方招标选定,材料采纳加拿大美廉姆斯丙稀酸外墙涂料及雅园牌碎石漆 工程做法: 平涂涂料: 底层:抗碱封闭底漆(一遍) 面层:丙稀酸外墙涂料(两遍) 碎石漆:底层:防潮底漆(一遍)中层:天然碎石漆(两遍) 面层:防水面油(两遍)石漆、面漆均采纳喷涂、底漆采纳滚涂第二章 施工前期组织一、 组织机构:现场组织机构如图:二、机具及及人员安排: 根据工程进度需要,确定进场施工作业人员,分别担任涂刷底漆底漆、面漆、杂工等工作
现场配置:吊篮 65 台,每台配 2 名工人,杂工 10 名,施工人员估计 180 人
三、 平涂涂料机具及材料准备: 电动吊蓝、滚筒,刮板、配电箱、美纹纸、砂纸等项 目 经 理 : 周 光辉技 术 负 责 人 : 黄建中库管:张建章安全员:李保强质检员:韩文学四、空气压缩机、石漆专用喷枪、底、面油专用喷枪、刀、铲、放线墨斗、尺、美纹纸、搅拌器、基底水泥、砂纸、电线、插座、保护用纸等

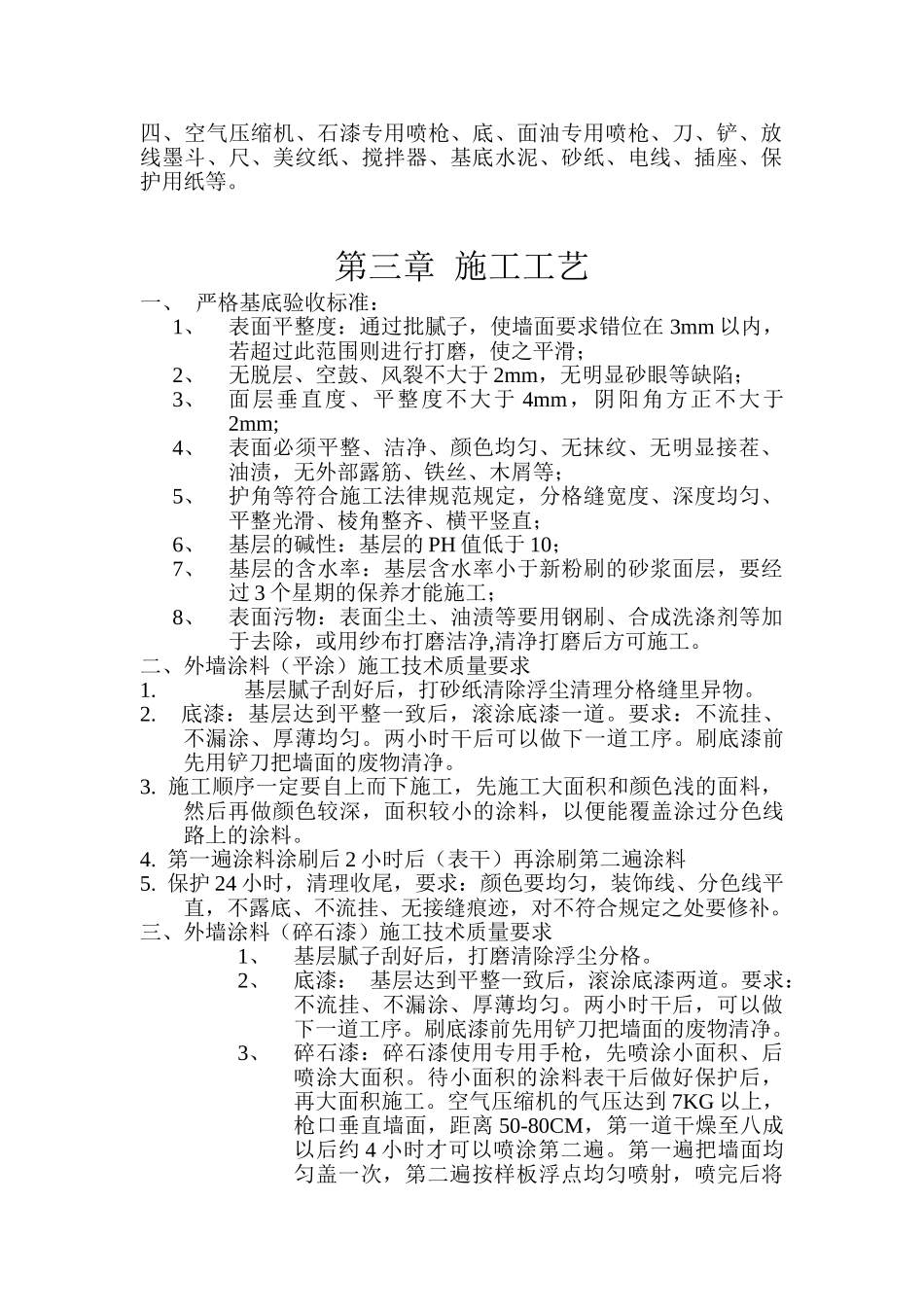

第三章 施工工艺一、 严格基底验收标准:1、表面平整度:通过批腻子,使墙面要求错位在 3mm 以内,若超过此范围则进行打磨,使之平滑;2、无脱层、空鼓、风裂不大于 2mm,无明显砂眼等缺陷;3、面层垂直度、平整度不大于 4mm,阴阳角方正不大于2
