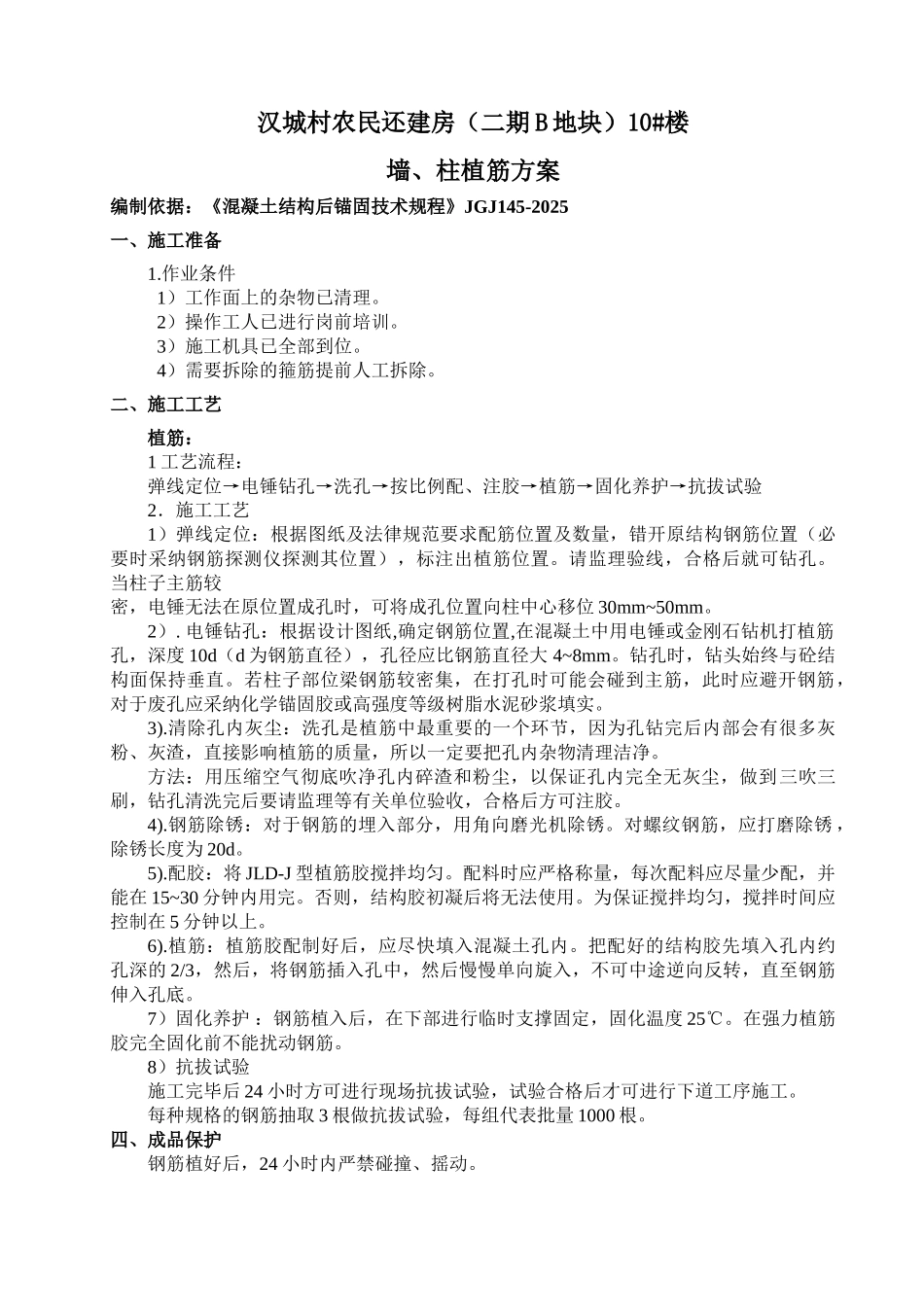

汉城村农民还建房(二期 B 地块)10#楼墙、柱植筋方案编制依据:《混凝土结构后锚固技术规程》JGJ145-2025一、施工准备1
作业条件 1)工作面上的杂物已清理
2)操作工人已进行岗前培训
3)施工机具已全部到位
4)需要拆除的箍筋提前人工拆除
二、施工工艺植筋:1 工艺流程:弹线定位→电锤钻孔→洗孔→按比例配、注胶→植筋→固化养护→抗拔试验2.施工工艺1)弹线定位:根据图纸及法律规范要求配筋位置及数量,错开原结构钢筋位置(必要时采纳钢筋探测仪探测其位置),标注出植筋位置
请监理验线,合格后就可钻孔
当柱子主筋较密,电锤无法在原位置成孔时,可将成孔位置向柱中心移位 30mm~50mm
电锤钻孔:根据设计图纸,确定钢筋位置,在混凝土中用电锤或金刚石钻机打植筋孔,深度 10d(d 为钢筋直径),孔径应比钢筋直径大 4~8mm
钻孔时,钻头始终与砼结构面保持垂直
若柱子部位梁钢筋较密集,在打孔时可能会碰到主筋,此时应避开钢筋,对于废孔应采纳化学锚固胶或高强度等级树脂水泥砂浆填实
清除孔内灰尘:洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理洁净
方法:用压缩空气彻底吹净孔内碎渣和粉尘,以保证孔内完全无灰尘,做到三吹三刷,钻孔清洗完后要请监理等有关单位验收,合格后方可注胶
钢筋除锈:对于钢筋的埋入部分,用角向磨光机除锈
对螺纹钢筋,应打磨除锈 ,除锈长度为 20d
配胶:将 JLD-J 型植筋胶搅拌均匀
配料时应严格称量,每次配料应尽量少配,并能在 15~30 分钟内用完
否则,结构胶初凝后将无法使用
为保证搅拌均匀,搅拌时间应控制在 5 分钟以上
植筋:植筋胶配制好后,应尽快填入混凝土孔内
把配好的结构胶先填入孔内约孔深的 2/3,然后,将钢筋插入孔中,然后慢慢单向旋入,不
