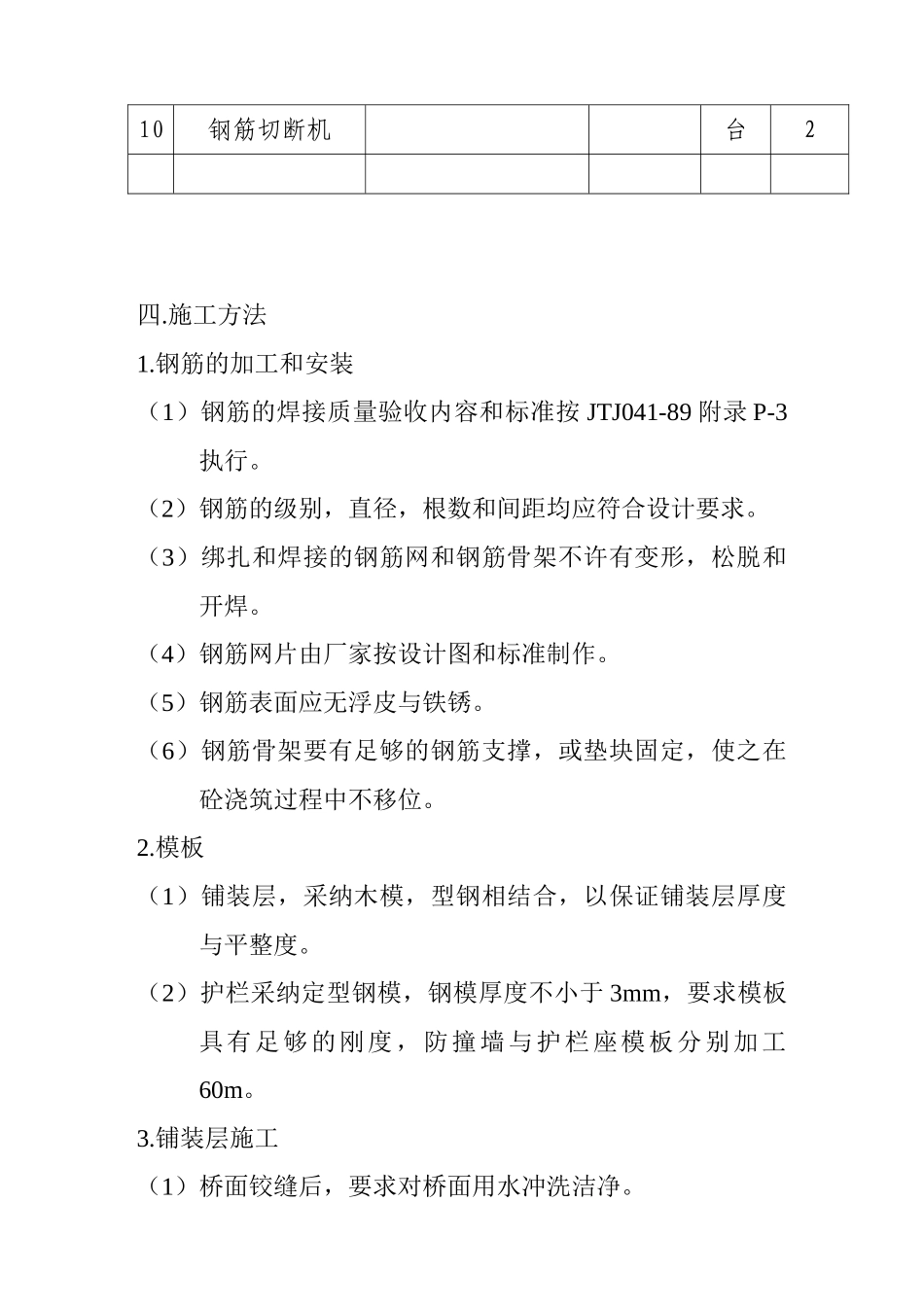

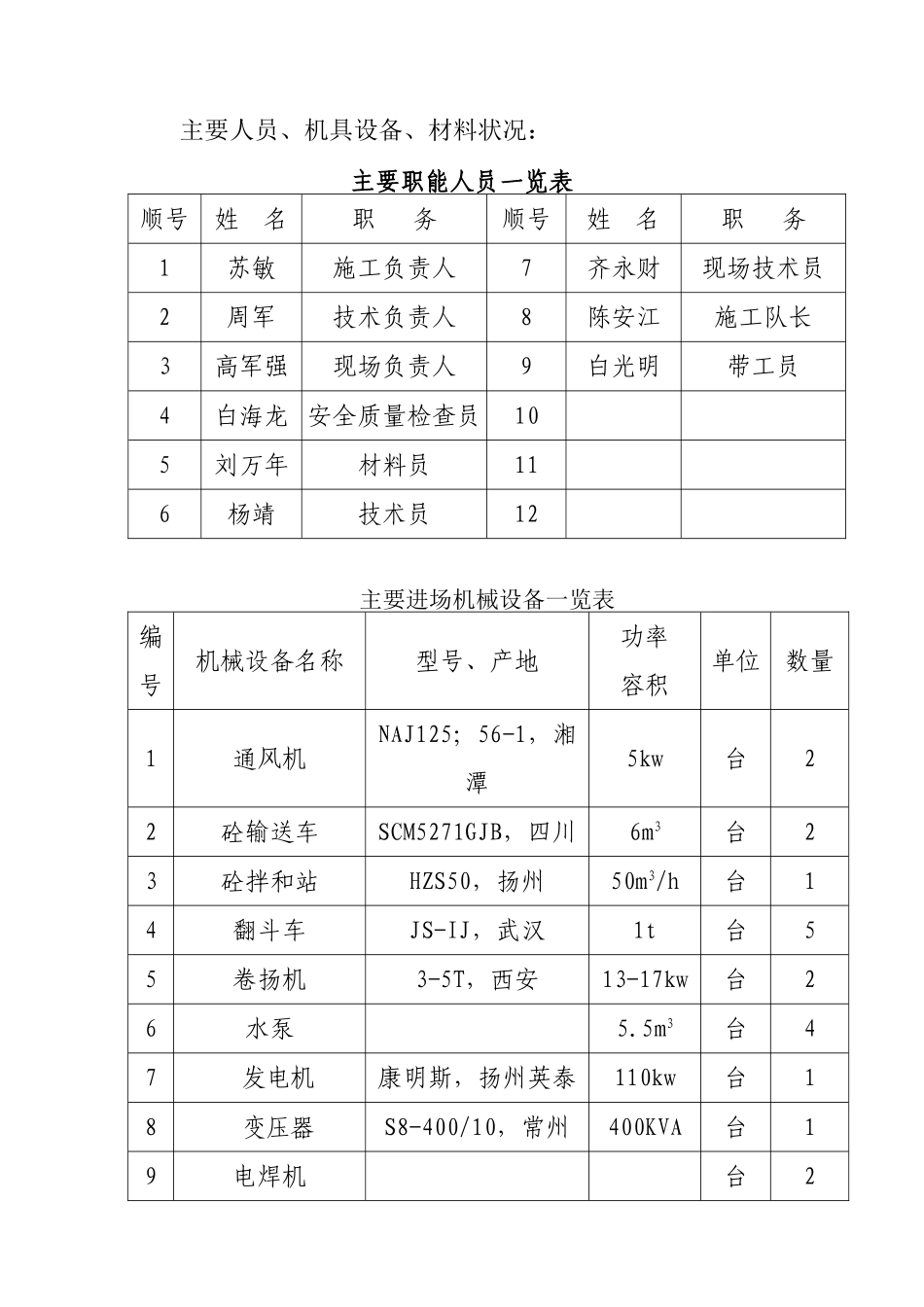

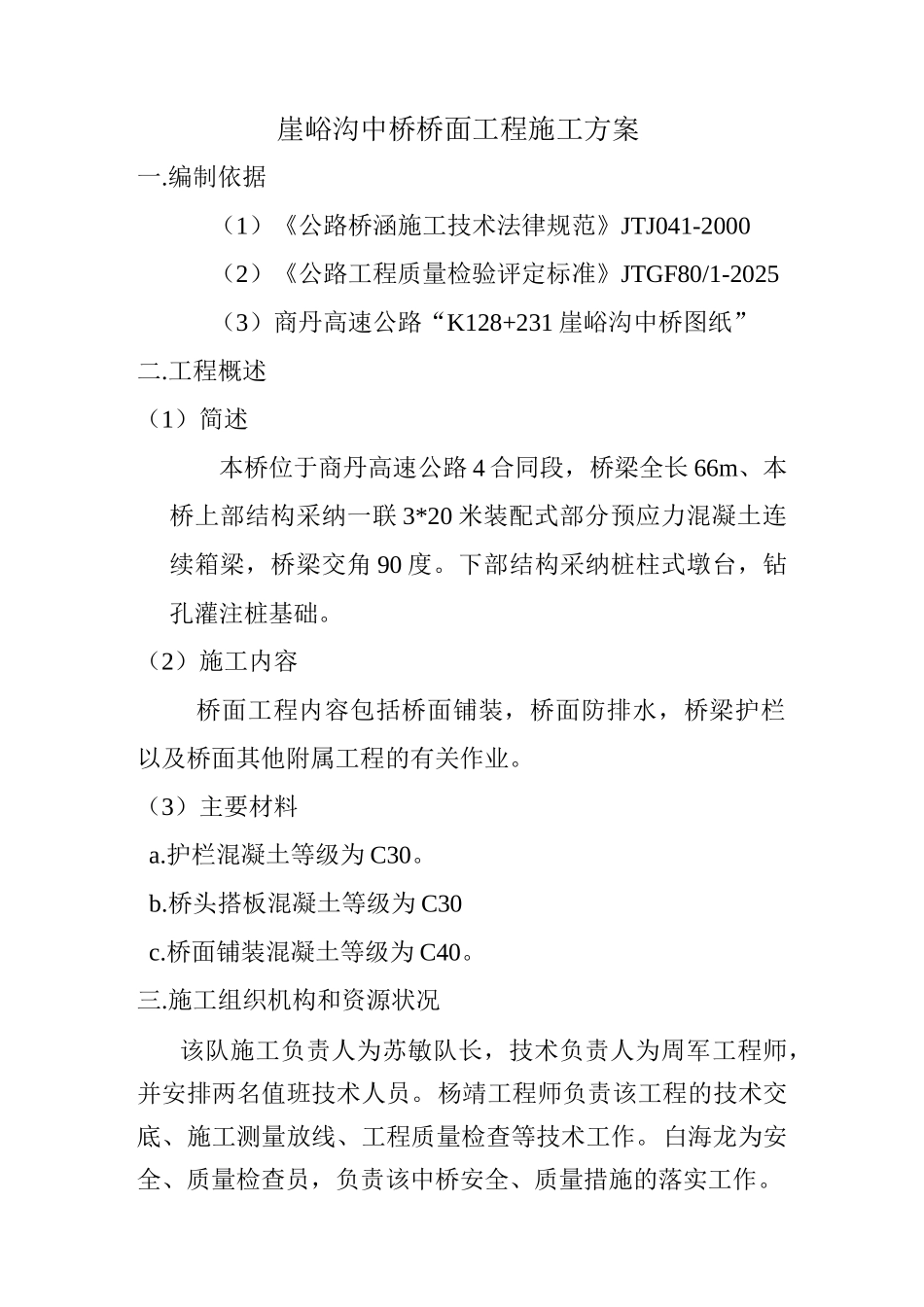

崖峪沟中桥桥面工程施工方案一.编制依据(1)《公路桥涵施工技术法律规范》JTJ041-2000(2)《公路工程质量检验评定标准》JTGF80/1-2025(3)商丹高速公路“K128+231 崖峪沟中桥图纸”二.工程概述(1)简述本桥位于商丹高速公路 4 合同段,桥梁全长 66m、本桥上部结构采纳一联 3*20 米装配式部分预应力混凝土连续箱梁,桥梁交角 90 度。下部结构采纳桩柱式墩台,钻孔灌注桩基础。(2)施工内容桥面工程内容包括桥面铺装,桥面防排水,桥梁护栏以及桥面其他附属工程的有关作业。(3)主要材料 a.护栏混凝土等级为 C30。 b.桥头搭板混凝土等级为 C30 c.桥面铺装混凝土等级为 C40。三.施工组织机构和资源状况该队施工负责人为苏敏队长,技术负责人为周军工程师,并安排两名值班技术人员。杨靖工程师负责该工程的技术交底、施工测量放线、工程质量检查等技术工作。白海龙为安全、质量检查员,负责该中桥安全、质量措施的落实工作。主要人员、机具设备、材料状况: 主要职能人员一览表顺号姓 名职 务顺号姓 名职 务1苏敏施工负责人7齐永财现场技术员2周军技术负责人8陈安江施工队长3高军强现场负责人9白光明带工员4白海龙 安全质量检查员105刘万年材料员116杨靖技术员12主要进场机械设备一览表编号机械设备名称型号、产地功率容积单位数量1通风机NAJ125;56-1,湘潭5kw台22砼输送车SCM5271GJB,四川6m3台23砼拌和站HZS50,扬州50m3/h台14翻斗车JS-IJ,武汉1t台55卷扬机3-5T,西安13-17kw台26水泵5.5m3台47发电机康明斯,扬州英泰110kw台18变压器S8-400/10,常州400KVA台19电焊机台210钢筋切断机台2四.施工方法1.钢筋的加工和安装(1)钢筋的焊接质量验收内容和标准按 JTJ041-89 附录 P-3执行。(2)钢筋的级别,直径,根数和间距均应符合设计要求。(3)绑扎和焊接的钢筋网和钢筋骨架不许有变形,松脱和开焊。(4)钢筋网片由厂家按设计图和标准制作。(5)钢筋表面应无浮皮与铁锈。(6)钢筋骨架要有足够的钢筋支撑,或垫块固定,使之在砼浇筑过程中不移位。2.模板(1)铺装层,采纳木模,型钢相结合,以保证铺装层厚度与平整度。(2)护栏采纳定型钢模,钢模厚度不小于 3mm,要求模板具有足够的刚度,防撞墙与护栏座模板分别加工60m。3.铺装层施工 (1)桥面铰缝后,要求对桥面用水冲洗洁净。(2)钢筋网定位安装。(3)模板安装,模板标高应与桥面铺装标高一致,或平行,同时在钢筋网中间设置水平标记,以满足铺装层厚度,...
