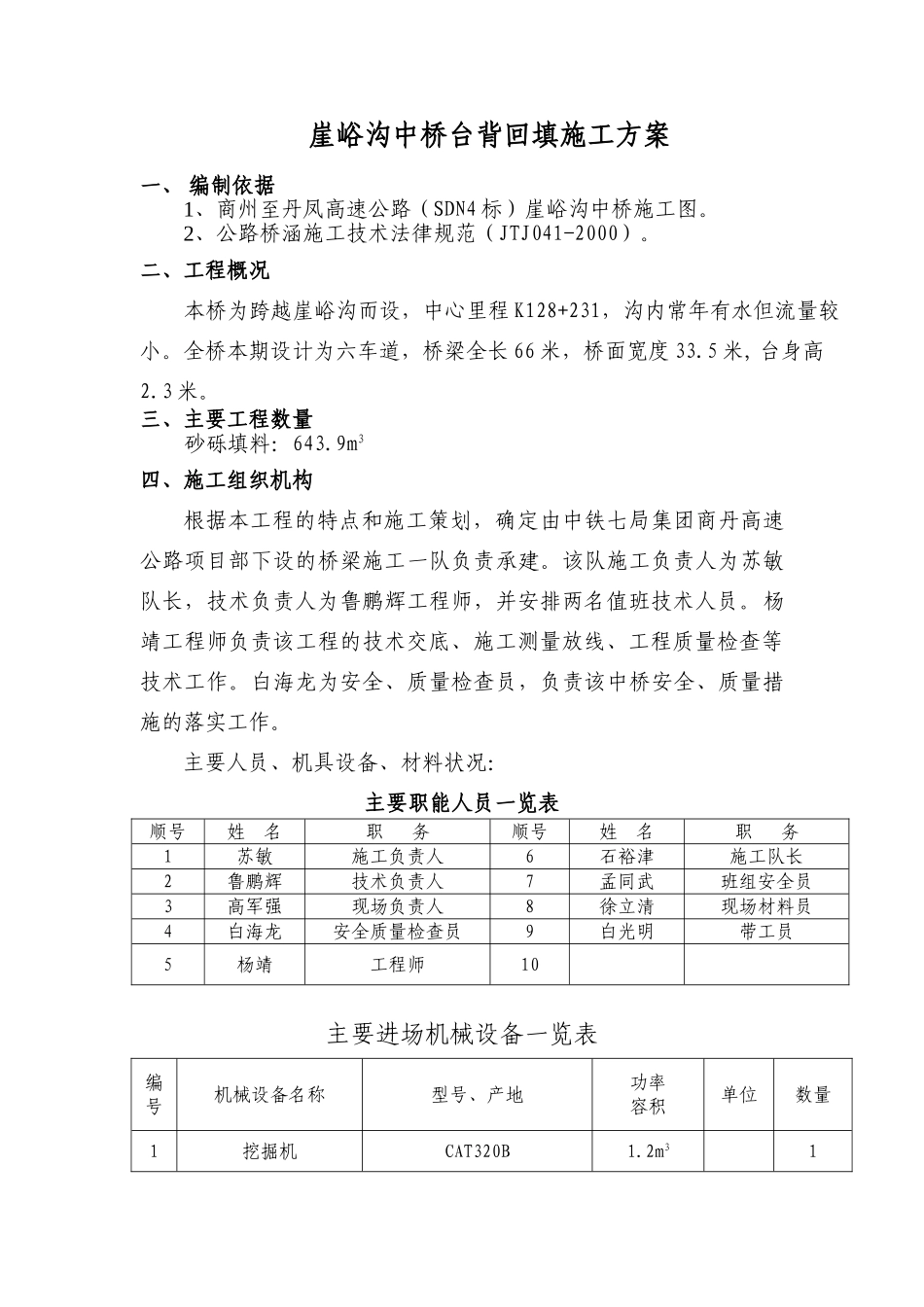

崖峪沟中桥台背回填施工方案一、 编制依据1、商州至丹凤高速公路(SDN4 标)崖峪沟中桥施工图
2、公路桥涵施工技术法律规范(JTJ041-2000)
二、工程概况本桥为跨越崖峪沟而设,中心里程 K128+231,沟内常年有水但流量较小
全桥本期设计为六车道,桥梁全长 66 米,桥面宽度 33
5 米, 台身高2
三、主要工程数量砂砾填料:643
9m3四、施工组织机构根据本工程的特点和施工策划,确定由中铁七局集团商丹高速公路项目部下设的桥梁施工一队负责承建
该队施工负责人为苏敏队长,技术负责人为鲁鹏辉工程师,并安排两名值班技术人员
杨靖工程师负责该工程的技术交底、施工测量放线、工程质量检查等技术工作
白海龙为安全、质量检查员,负责该中桥安全、质量措施的落实工作
主要人员、机具设备、材料状况: 主要职能人员一览表顺号姓 名职 务顺号姓 名职 务1苏敏施工负责人6石裕津施工队长2鲁鹏辉技术负责人7孟同武班组安全员3高军强现场负责人8徐立清现场材料员4白海龙安全质量检查员9白光明带工员5杨靖工程师10主要进场机械设备一览表编号机械设备名称型号、产地功率容积单位数量1挖掘机CAT320B1

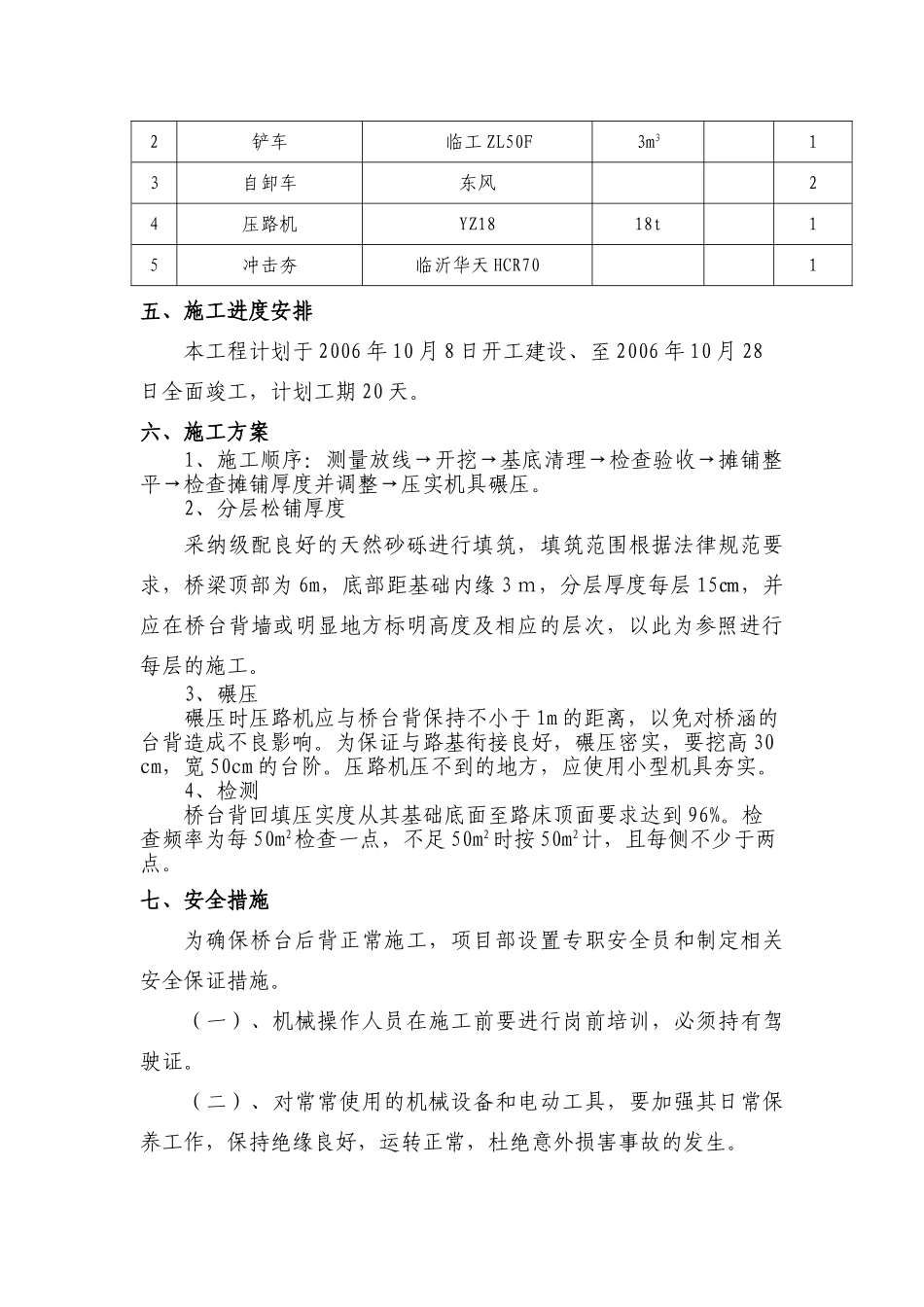

2m312铲车 临工 ZL50F3m313自卸车东风24压路机YZ1818t15冲击夯临沂华天 HCR701五、施工进度安排本工程计划于 2006 年 10 月 8 日开工建设、至 2006 年 10 月 28日全面竣工,计划工期 20 天
六、施工方案1、施工顺序:测量放线→开挖→基底清理→检查验收→摊铺整平→检查摊铺厚度并调整→压实机具碾压
2、分层松铺厚度采纳级配良好的天然砂砾进行填筑,填筑范围根据法律规范要求,桥梁顶部为 6m,底部距基础内缘 3 m,分层厚度每层 15㎝,并应在桥台背墙或明显地方标明高度及相应的层次,以此为参照进行每层的施工

3、碾压碾压时压路机应与桥台背保持
