涵洞盖板现浇施工方案

涵洞盖板现浇施工方案_第1页
1/4
涵洞盖板现浇施工方案_第2页
2/4
涵洞盖板现浇施工方案_第3页
3/4

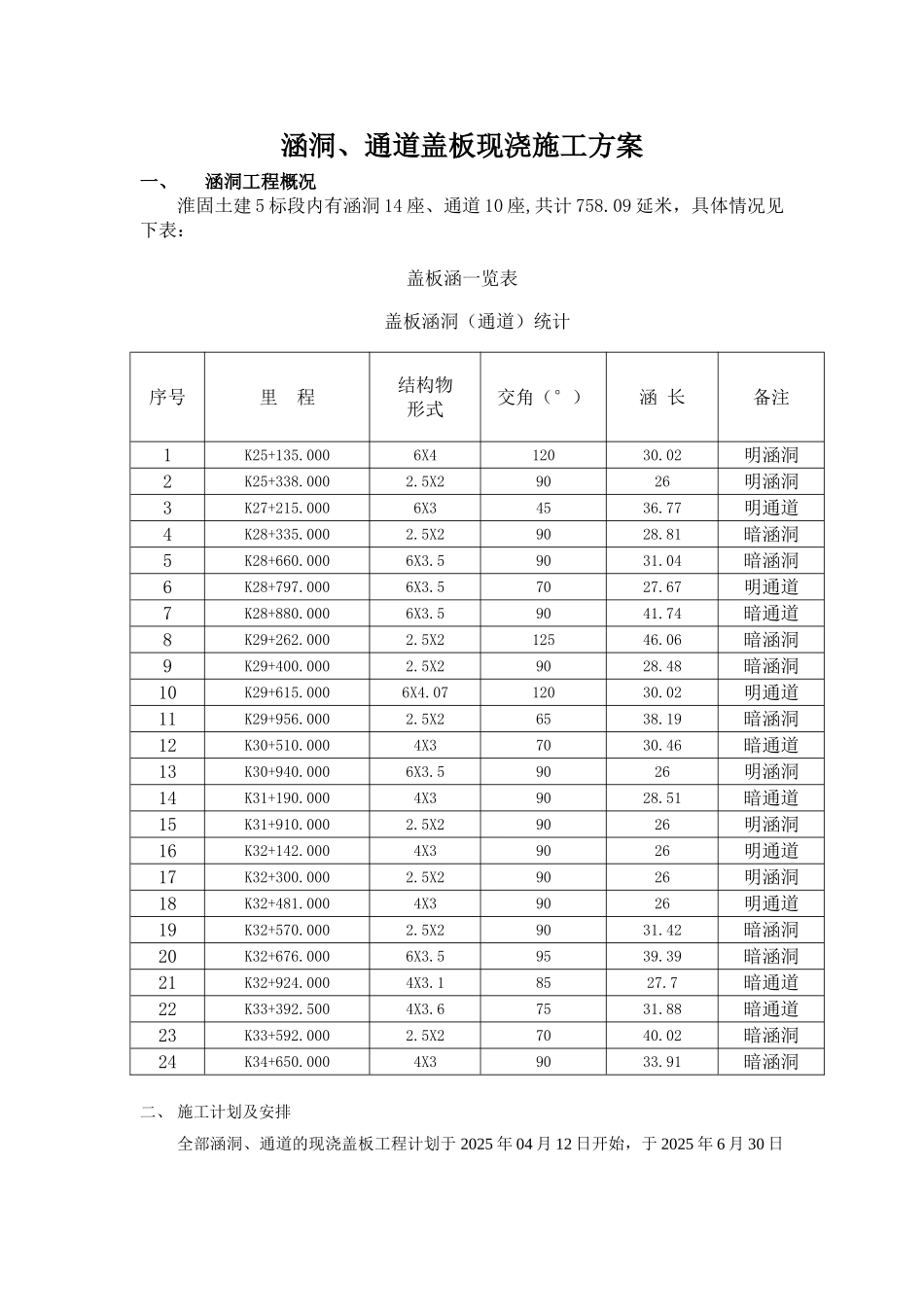

涵洞、通道盖板现浇施工方案一、涵洞工程概况淮固土建 5 标段内有涵洞 14 座、通道 10 座,共计 758.09 延米,具体情况见下表: 盖板涵一览表盖板涵洞(通道)统计序号里 程结构物形式交角(°)涵 长备注1K25+135.0006X412030.02 明涵洞2K25+338.0002.5X29026明涵洞3K27+215.0006X34536.77明通道4K28+335.0002.5X29028.81暗涵洞5K28+660.0006X3.59031.04暗涵洞6K28+797.0006X3.57027.67明通道7K28+880.0006X3.59041.74暗通道8K29+262.0002.5X212546.06暗涵洞9K29+400.0002.5X29028.48暗涵洞10K29+615.0006X4.0712030.02 明通道11K29+956.0002.5X26538.19 暗涵洞12K30+510.0004X37030.46暗通道13K30+940.0006X3.59026明涵洞14K31+190.0004X39028.51暗通道15K31+910.0002.5X29026明涵洞16K32+142.0004X39026明通道17K32+300.0002.5X29026明涵洞18K32+481.0004X39026明通道19K32+570.0002.5X29031.42暗涵洞20K32+676.0006X3.59539.39暗涵洞21K32+924.0004X3.18527.7暗通道22K33+392.5004X3.67531.88暗通道23K33+592.0002.5X27040.02暗涵洞24K34+650.0004X39033.91暗涵洞二、 施工计划及安排全部涵洞、通道的现浇盖板工程计划于 2025 年 04 月 12 日开始,于 2025 年 6 月 30 日完工。三、施工基本要求1、 施工所用砂、石、水泥等原材和拌合料的质量和规格必须符合设计和法律规范要要求,按规定的配合比施工;2、 浇筑前涵身、台帽、及支撑面检验必须合格,板与支撑面必须密合;3、 分块施工时接缝与沉降缝吻合;4、 板体无露筋和孔洞现象;5、 每节盖板与盖板之间采纳泡沫板间隔,待浇筑完成后统一按设计要求进行沥青防水层施工。四、施工方法1、 盖板支架、底模由于现浇支架坐于钢筋混凝土基础或片石混凝土基础之上,基础均为刚性基础,地基不需特别处理。盖板支撑面的测量复核、调整:支架、模板搭设完成前进行高程测量,算出支撑面高程,然后根据测量成果采纳墨斗在涵台身弹出支撑面整体高度墨线,此线即为盖板底部高程控制线,对于高出该线部分的钢管采纳切割机切割,然后将钢管支撑面进行凿平。盖板底模板采纳竹模板,保证模板具有足够的刚度和稳定性。支架搭设采纳满堂钢管支架方式,支架按长×宽×高的间距拼接,用斜拉杆将整个支架连成整体,支架定安装调节顶托。顶托安装完毕后,对其平面位置、顶面标高、节点连接及纵横向稳定性进行全面检查,确认安装无误后安装底模板,模板均匀的刷好脱模剂,模板接缝密...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

涵洞盖板现浇施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
