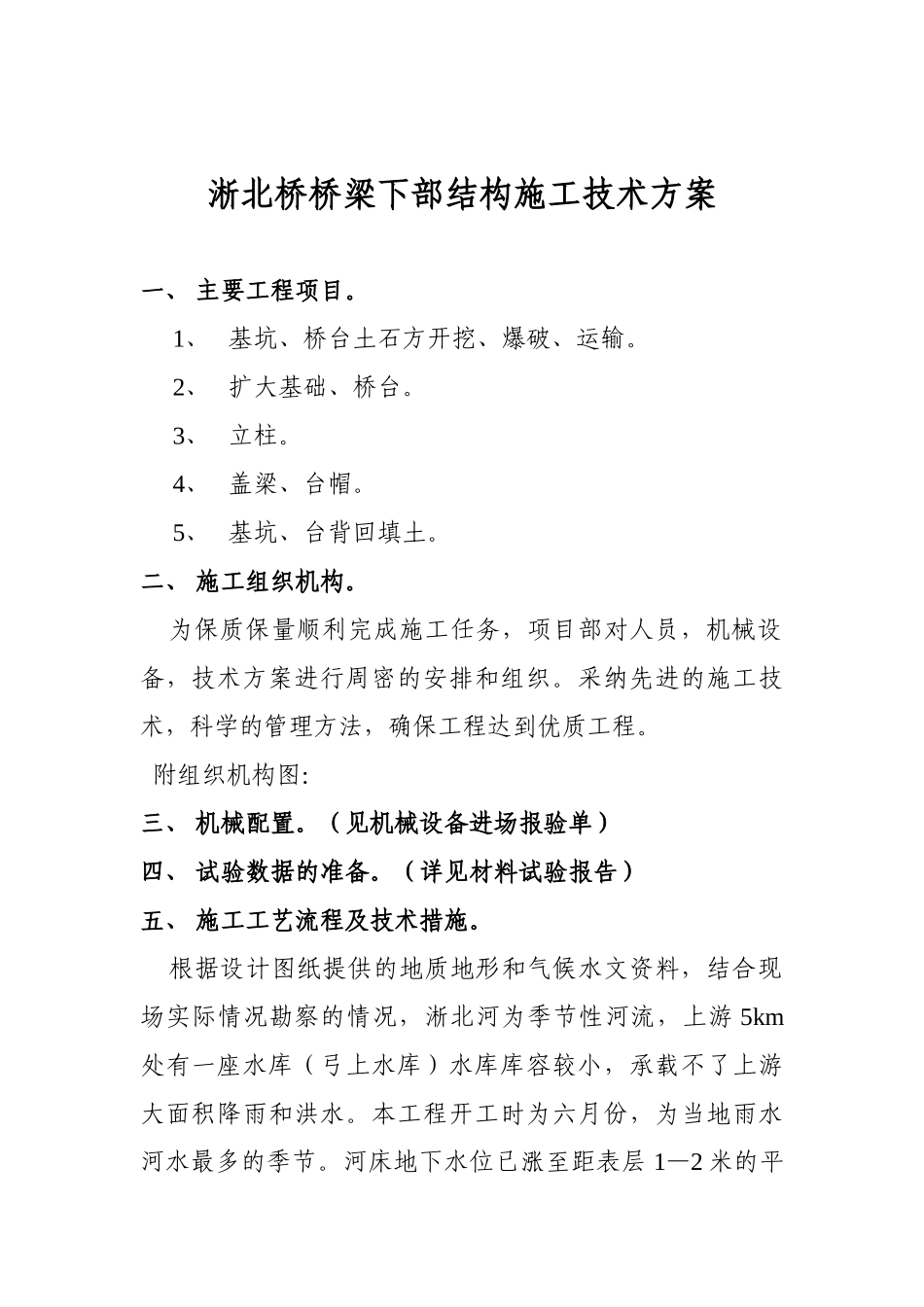

淅北桥桥梁下部结构施工技术方案一、 主要工程项目
1、 基坑、桥台土石方开挖、爆破、运输
2、 扩大基础、桥台
4、 盖梁、台帽
5、 基坑、台背回填土
二、 施工组织机构
为保质保量顺利完成施工任务,项目部对人员,机械设备,技术方案进行周密的安排和组织
采纳先进的施工技术,科学的管理方法,确保工程达到优质工程
附组织机构图:三、 机械配置
(见机械设备进场报验单)四、 试验数据的准备
(详见材料试验报告)五、 施工工艺流程及技术措施
根据设计图纸提供的地质地形和气候水文资料,结合现场实际情况勘察的情况,淅北河为季节性河流,上游 5km处有一座水库(弓上水库)水库库容较小,承载不了上游大面积降雨和洪水
本工程开工时为六月份,为当地雨水河水最多的季节
河床地下水位已涨至距表层 1—2 米的平面
上游随时有放水的可能
距本工程上游 500m,左右河床内有大量积水
河床内为冲洪积砂砾层,垂直承载力强但是抗渗性能和抗剪性能极差,新桥和老桥的边缘距离只有 1m 左右
为确保工程施工顺利进行,确保老桥的稳定性和安全性,在车辆不断行进的情况下确定以下施工工艺流程:施工放线---基坑开挖---筑堤围堰---抽水、排水---支模片石砼---放线---承台钢筋---支模、承台砼---承台下回填土---放线---立柱钢筋---立柱模板砼---盖梁模板---盖梁钢筋---盖梁砼
1、 施工放线后,基坑开挖
挖掘机,装载机,自卸汽车进入现场进行开挖(开挖面积、深度、放坡系数详见施工放样图)
为保证新桥施工时不影响老桥基础的稳定性和安全性,挖出的土石方在老桥上游 100m 处构筑一条宽 5m,高 3m,长 150m 的拦水坝,坝上根据开挖基坑位置随时开口筑导流堤,使上游来水不能直接进入基坑,其余土石方运至下游 200m 处堆放

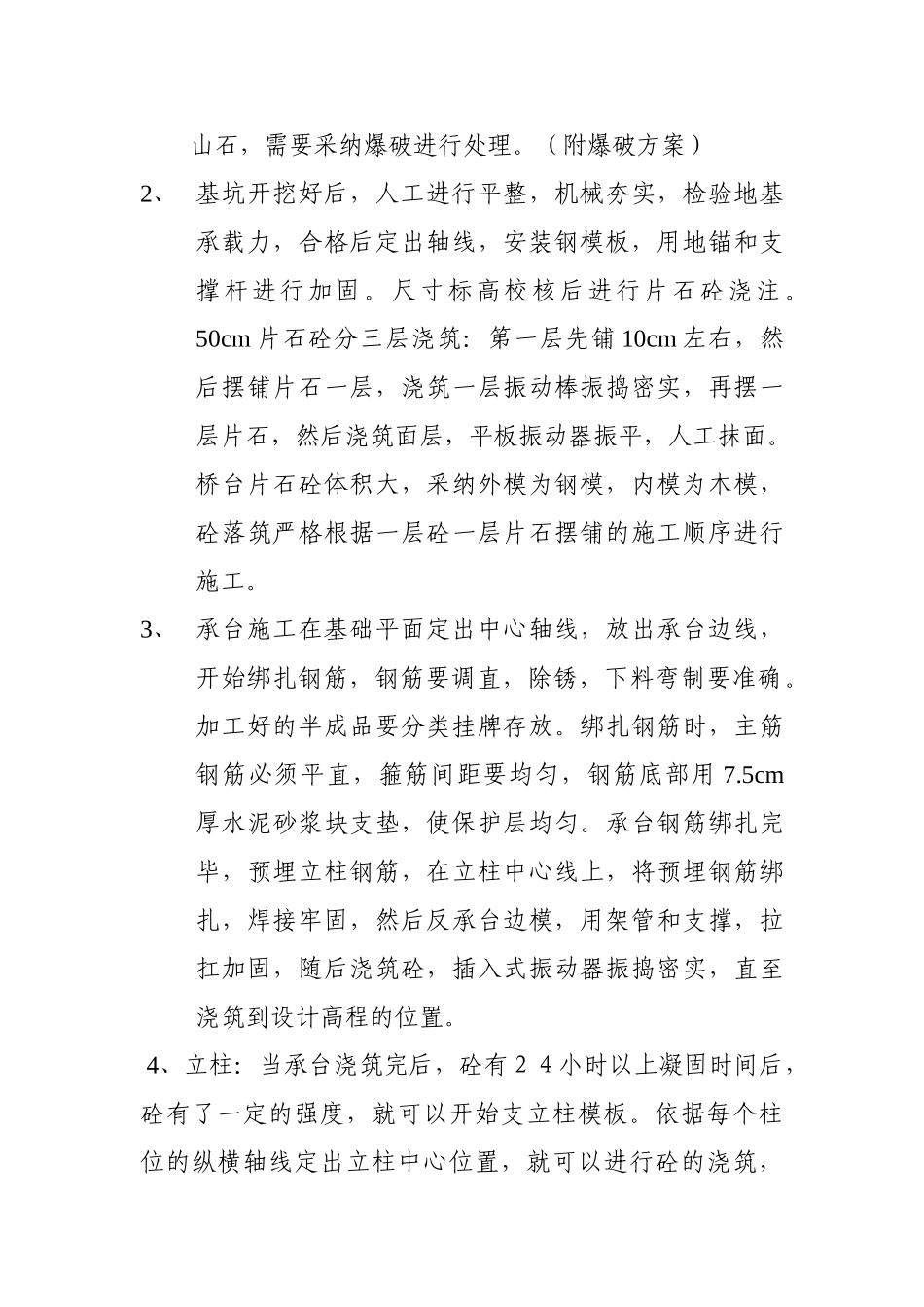

开挖好的基坑边缘 1m 外,围着基坑作一道草袋围堰
