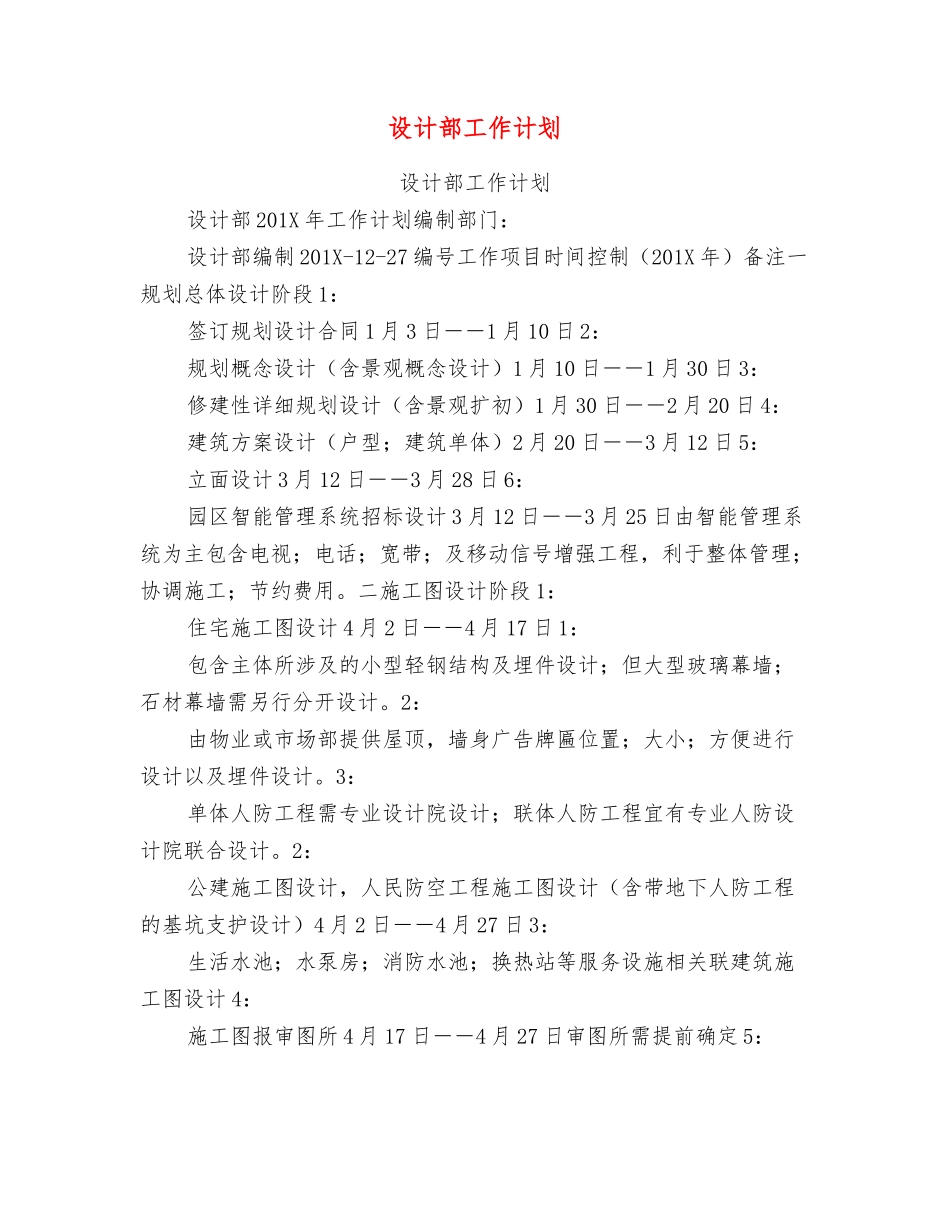

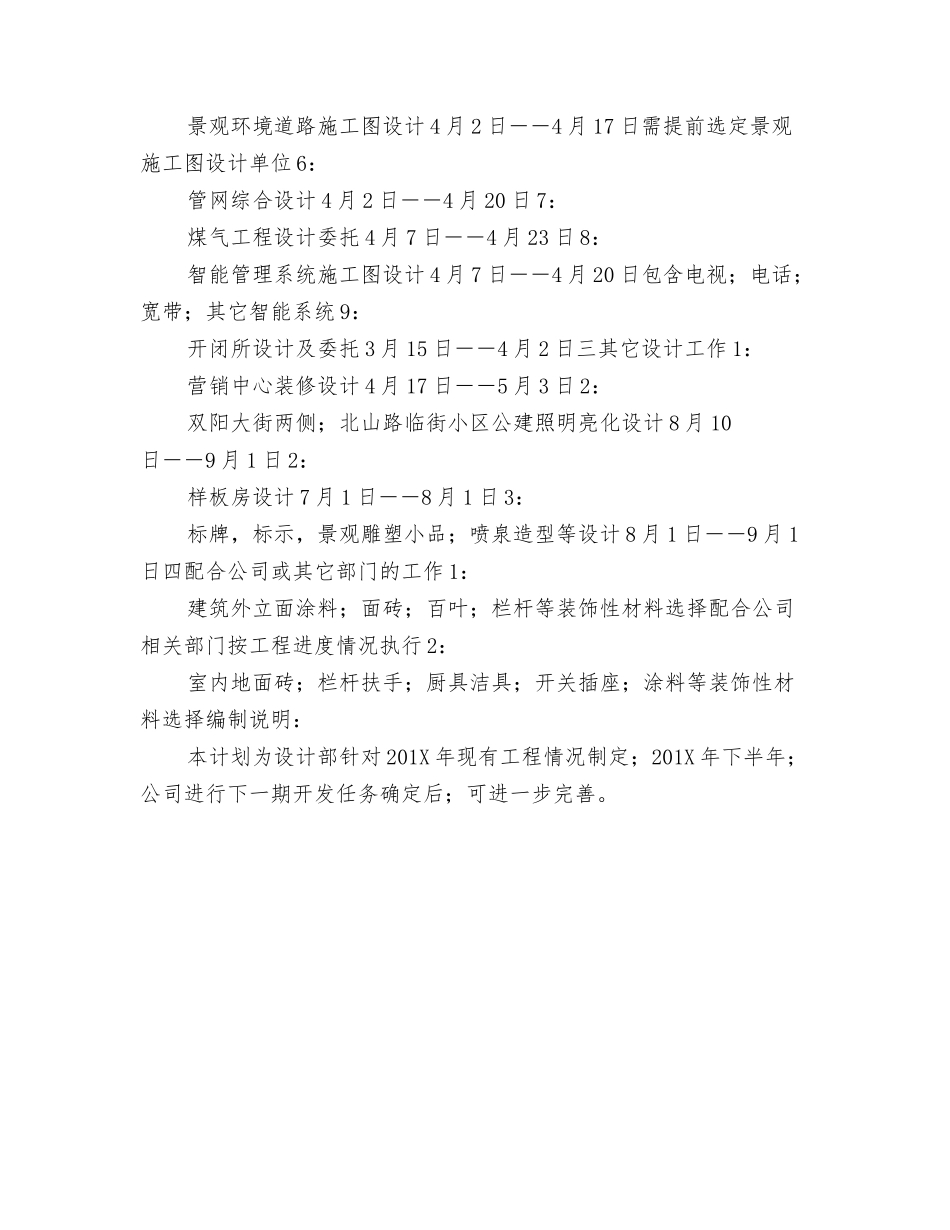

设计部工作计划设计部工作计划设计部 201X 年工作计划编制部门:设计部编制 201X-12-27 编号工作项目时间控制(201X 年)备注一规划总体设计阶段 1:签订规划设计合同 1 月 3 日――1 月 10 日 2:规划概念设计(含景观概念设计)1 月 10 日――1 月 30 日 3:修建性详细规划设计(含景观扩初)1 月 30 日――2 月 20 日 4:建筑方案设计(户型;建筑单体)2 月 20 日――3 月 12 日 5:立面设计 3 月 12 日――3 月 28 日 6:园区智能管理系统招标设计 3 月 12 日――3 月 25 日由智能管理系统为主包含电视;电话;宽带;及移动信号增强工程,利于整体管理;协调施工;节约费用。二施工图设计阶段 1:住宅施工图设计 4 月 2 日――4 月 17 日 1:包含主体所涉及的小型轻钢结构及埋件设计;但大型玻璃幕墙;石材幕墙需另行分开设计。2:由物业或市场部提供屋顶,墙身广告牌匾位置;大小;方便进行设计以及埋件设计。3:单体人防工程需专业设计院设计;联体人防工程宜有专业人防设计院联合设计。2:公建施工图设计,人民防空工程施工图设计(含带地下人防工程的基坑支护设计)4 月 2 日――4 月 27 日 3:生活水池;水泵房;消防水池;换热站等服务设施相关联建筑施工图设计 4:施工图报审图所 4 月 17 日――4 月 27 日审图所需提前确定 5:景观环境道路施工图设计 4 月 2 日――4 月 17 日需提前选定景观施工图设计单位 6:管网综合设计 4 月 2 日――4 月 20 日 7:煤气工程设计委托 4 月 7 日――4 月 23 日 8:智能管理系统施工图设计 4 月 7 日――4 月 20 日包含电视;电话;宽带;其它智能系统 9:开闭所设计及委托 3 月 15 日――4 月 2 日三其它设计工作 1:营销中心装修设计 4 月 17 日――5 月 3 日 2:双阳大街两侧;北山路临街小区公建照明亮化设计 8 月 10日――9 月 1 日 2:样板房设计 7 月 1 日――8 月 1 日 3:标牌,标示,景观雕塑小品;喷泉造型等设计 8 月 1 日――9 月 1日四配合公司或其它部门的工作 1:建筑外立面涂料;面砖;百叶;栏杆等装饰性材料选择配合公司相关部门按工程进度情况执行 2:室内地面砖;栏杆扶手;厨具洁具;开关插座;涂料等装饰性材料选择编制说明:本计划为设计部针对 201X 年现有工程情况制定;201X 年下半年;公司进行下一期开发任务确定后;可进一步完善。
