电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

钢结构施工组织设计方案84856

钢结构施工组织设计方案84856_第1页
1/12

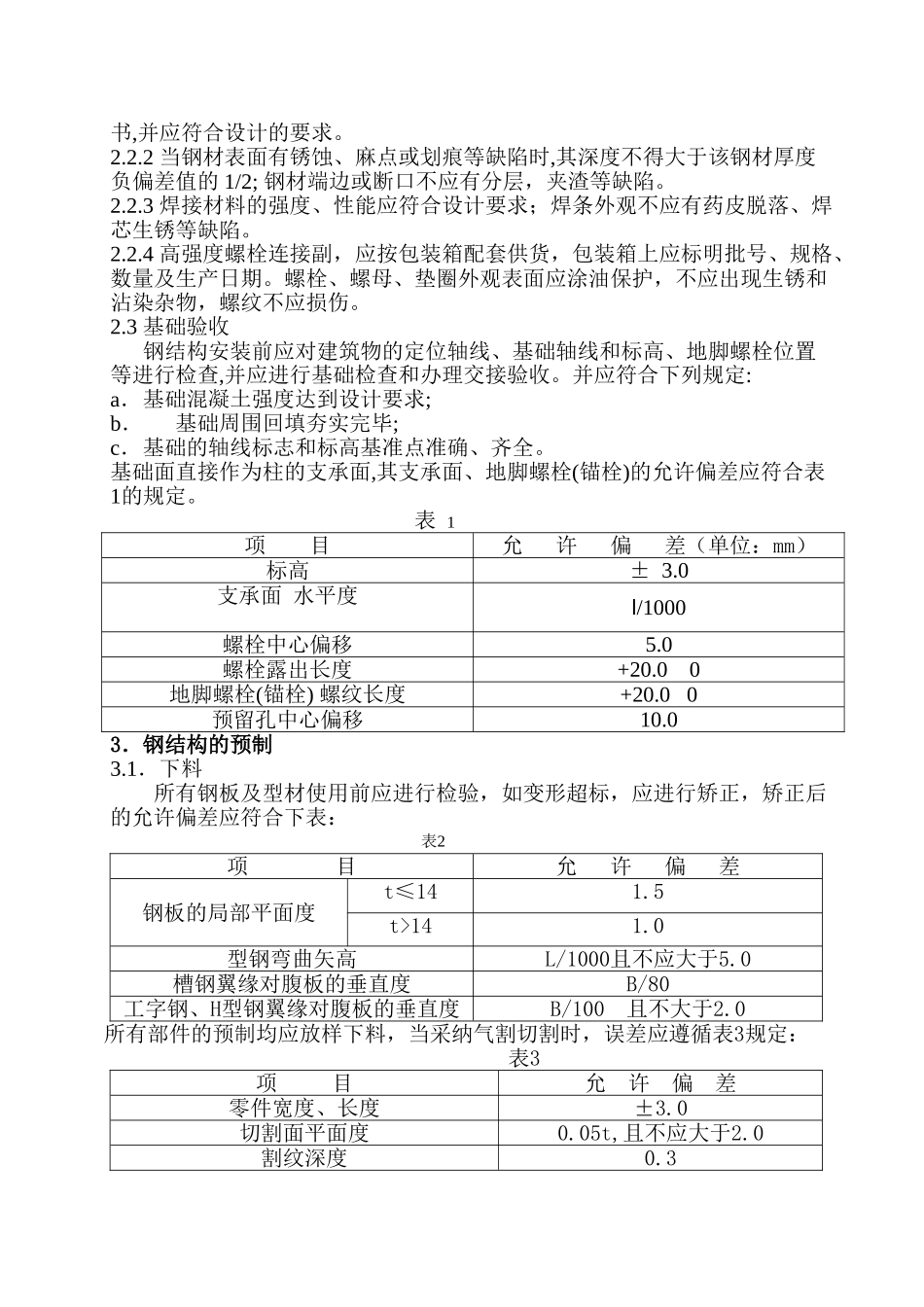

钢结构施工组织设计方案84856_第2页
2/12

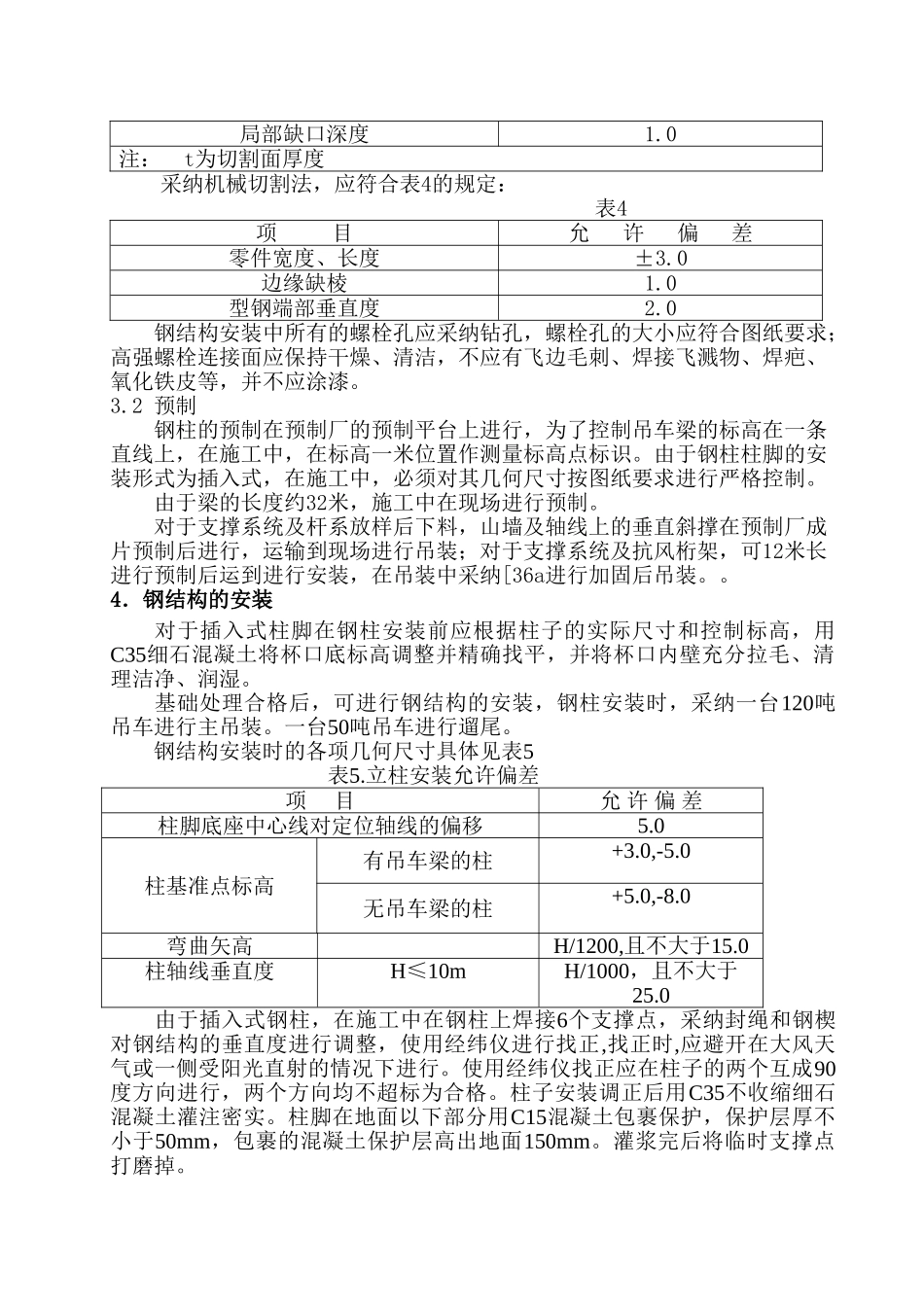

钢结构施工组织设计方案84856_第3页
3/12
一.工程概况本工程为珠海市麦斯优联模具有限公司厂房 1 区项目,为钢结构厂房,总长 228 米,工程结构选型为单层钢框架结构,其中框架柱及屋面梁为Q345B;吊车梁为 Q345C、吊车梁制动系统、墙架柱、抗风桁架、檩条等均为 Q235B;屋面板及外墙为保温压型钢板围护结构。本工程由建筑设计公司设计。本工程处于宁夏经济不发达地区宁夏回族自治区银川市灵武市宁东能源化工基地,周边工业设施少。本项目所在地区属中温带半干旱大陆性气候,主要特点是春季干旱,降水少,大风以春季为甚,吹蚀表土,风卷流沙,形成沙暴天气。工程主要的施工任务量主要集中在春季。二.编制依据1.中国中元国际工程公司设计图纸2.GB50205-2001《钢结构工程施工质量验收法律规范》3.JGJ82-91《钢结构高强度螺栓连接的设计、施工及验收规程》4.JGJ81-2025《建筑钢结构焊接技术规程》5.GB/T8923-1988《涂装前钢材表面锈蚀等级和除锈等级》6.珠海市麦斯优联模具有限公司厂房 1 区项目施工组织设计6.公司程序文件三.施工方案1.施工程序 由于现场施工场地有限,钢柱等构件在预制厂进行施工,由于钢柱较长,为了便于运输,在钢柱变尺寸位置分两段进行预制,然后在现场组装后安装,其具体施工程序如下: 施工准备 材料验收 合格立柱预制焊接 基础验收 合格 立柱安装 垂直度检验合格 灌浆吊车梁安装 梁安装 柱间支撑安装 尺寸检验合格 轨道安装 檩条、拉杆等安装 防腐 彩板门窗等安装2.施工准备2.1 技术准备施工前组织相关技术人员及时进行图纸会审,所有施工人员必须仔细熟悉图纸,使图纸存在的问题在施工之前解决。根据图纸及施工法律规范的要求编制科学合理的施工方案,施工技术人员必须详细地向作业人员进行技术交底,使所有施工作业人员熟悉组对、焊接偏差控制要求,了解设计的意图;确保为施工制造一个良好的开端。2.2 材料验收2.2.1 材料到货后,应进行检验。钢结构工程所采纳的钢材,应具有质量证明书,并应符合设计的要求。2.2.2 当钢材表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材厚度负偏差值的 1/2; 钢材端边或断口不应有分层,夹渣等缺陷。2.2.3 焊接材料的强度、性能应符合设计要求;焊条外观不应有药皮脱落、焊芯生锈等缺陷。2.2.4 高强度螺栓连接副,应按包装箱配套供货,包装箱上应标明批号、规格、数量及生产日期。螺栓、螺母、垫圈外观表面应涂油保护,不应出现生锈和沾染杂物,螺纹不应损伤。2.3 基础验收钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钢结构施工组织设计方案84856

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
