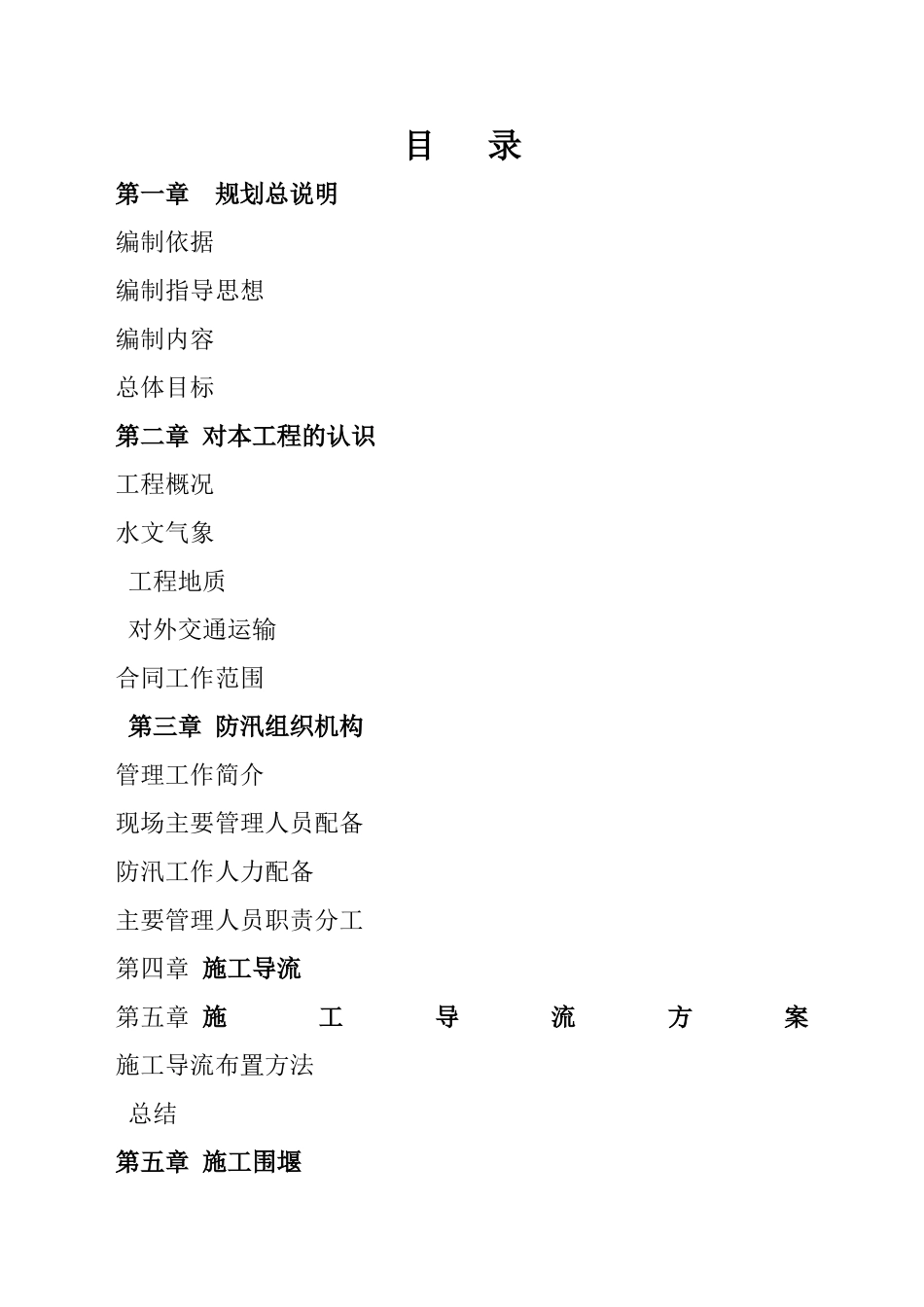

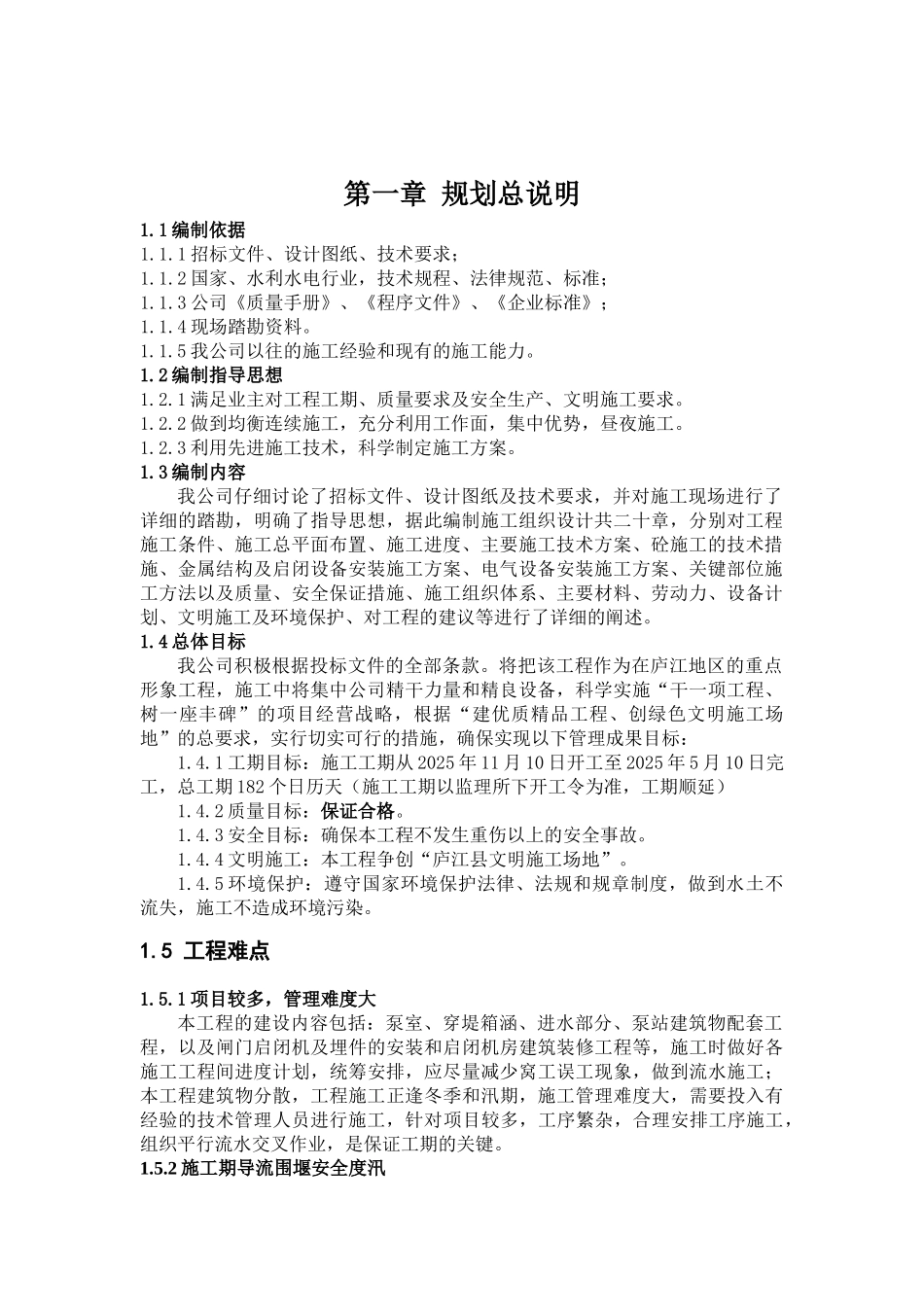

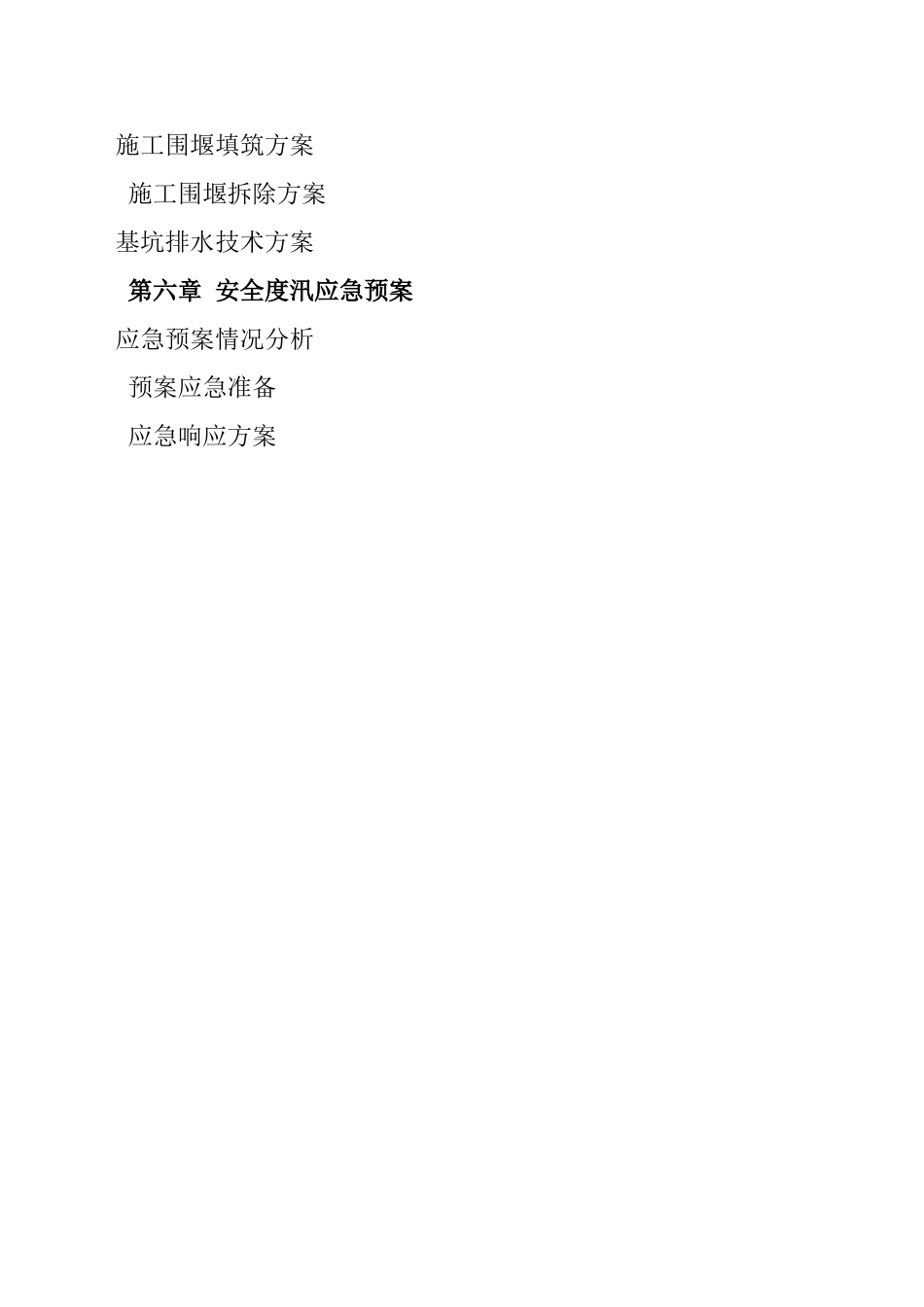

目 录第一章 规划总说明 编制依据 编制指导思想 编制内容 总体目标 第二章 对本工程的认识 工程概况 水文气象 工程地质 对外交通运输 合同工作范围 第三章 防汛组织机构 管理工作简介 现场主要管理人员配备 防汛工作人力配备 主要管理人员职责分工 第四章 施工导流 第五章 施工导流方案 施工导流布置方法 总结 第五章 施工围堰 施工围堰填筑方案 施工围堰拆除方案 基坑排水技术方案 第六章 安全度汛应急预案 应急预案情况分析 预案应急准备 应急响应方案 第一章 规划总说明1.1 编制依据1.1.1 招标文件、设计图纸、技术要求;1.1.2 国家、水利水电行业,技术规程、法律规范、标准;1.1.3 公司《质量手册》、《程序文件》、《企业标准》;1.1.4 现场踏勘资料。1.1.5 我公司以往的施工经验和现有的施工能力。1.2 编制指导思想1.2.1 满足业主对工程工期、质量要求及安全生产、文明施工要求。1.2.2 做到均衡连续施工,充分利用工作面,集中优势,昼夜施工。1.2.3 利用先进施工技术,科学制定施工方案。1.3 编制内容我公司仔细讨论了招标文件、设计图纸及技术要求,并对施工现场进行了详细的踏勘,明确了指导思想,据此编制施工组织设计共二十章,分别对工程施工条件、施工总平面布置、施工进度、主要施工技术方案、砼施工的技术措施、金属结构及启闭设备安装施工方案、电气设备安装施工方案、关键部位施工方法以及质量、安全保证措施、施工组织体系、主要材料、劳动力、设备计划、文明施工及环境保护、对工程的建议等进行了详细的阐述。1.4 总体目标我公司积极根据投标文件的全部条款。将把该工程作为在庐江地区的重点形象工程,施工中将集中公司精干力量和精良设备,科学实施“干一项工程、树一座丰碑”的项目经营战略,根据“建优质精品工程、创绿色文明施工场地”的总要求,实行切实可行的措施,确保实现以下管理成果目标:1.4.1 工期目标:施工工期从 2025 年 11 月 10 日开工至 2025 年 5 月 10 日完工,总工期 182 个日历天(施工工期以监理所下开工令为准,工期顺延)1.4.2 质量目标:保证合格。1.4.3 安全目标:确保本工程不发生重伤以上的安全事故。1.4.4 文明施工:本工程争创“庐江县文明施工场地”。1.4.5 环境保护:遵守国家环境保护法律、法规和规章制度,做到水土不流失,施工不造成环境污染。1.5 工程难点1.5.1 项目较多,管理难度大本工程的建设内容包括:泵室...
