2025年湘潭大学建筑工程造价计算题题库

2025年湘潭大学建筑工程造价计算题题库_第1页
1/17
2025年湘潭大学建筑工程造价计算题题库_第2页
2/17
2025年湘潭大学建筑工程造价计算题题库_第3页
3/17

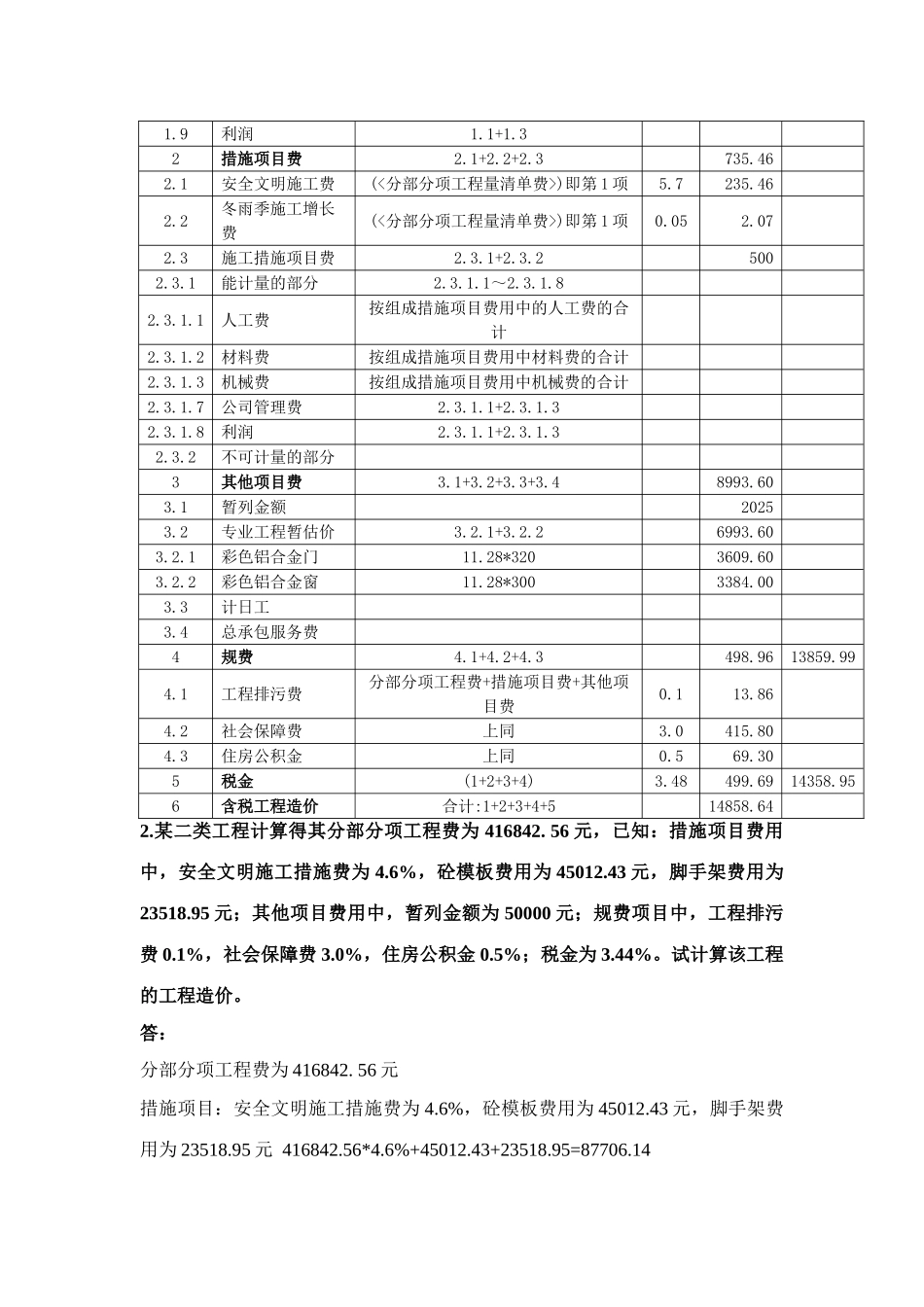

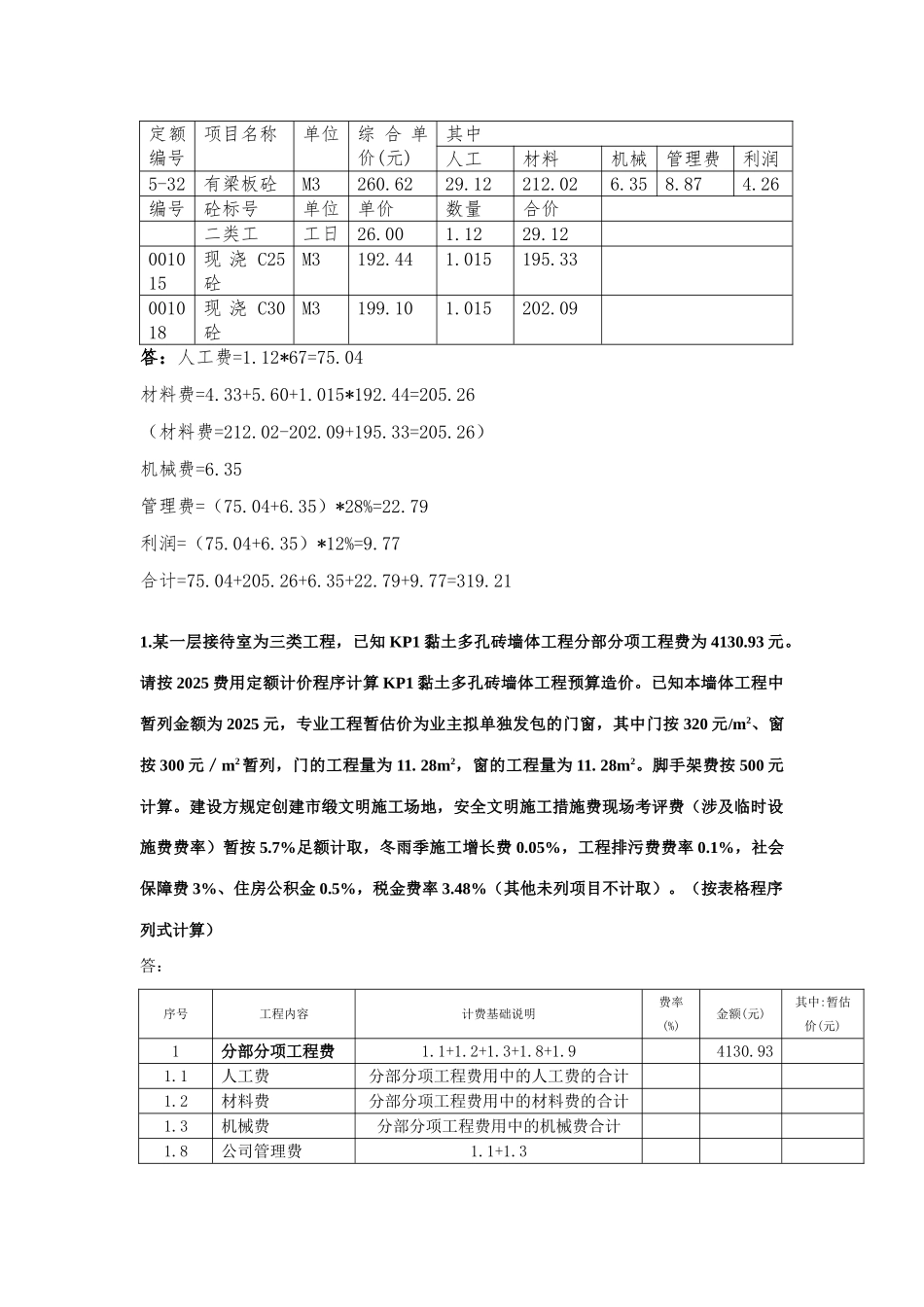

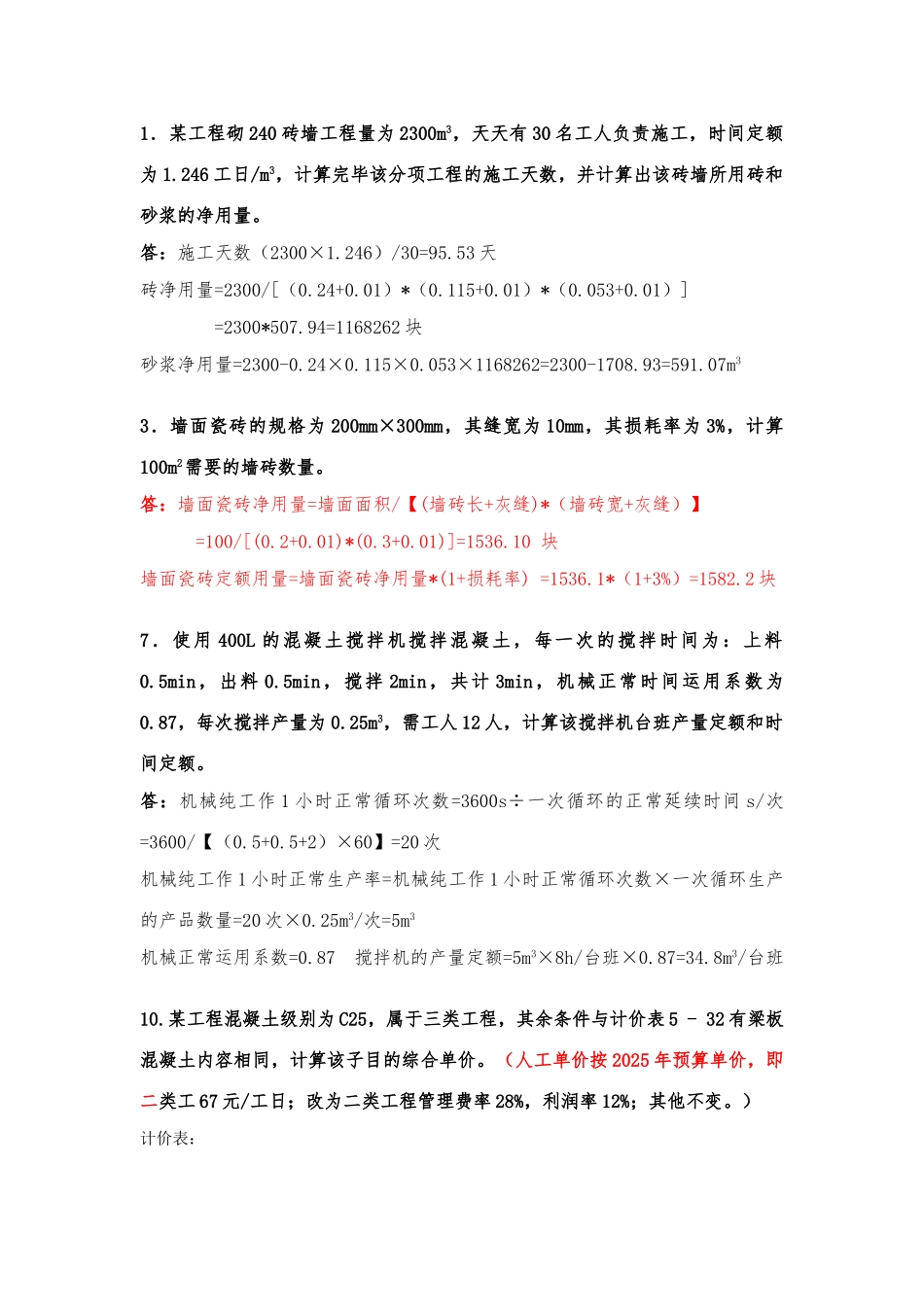

1.某工程砌 240 砖墙工程量为 2300m3,天天有 30 名工人负责施工,时间定额为 1.246 工日/m3,计算完毕该分项工程的施工天数,并计算出该砖墙所用砖和砂浆的净用量。答:施工天数(2300×1.246)/30=95.53 天 砖净用量=2300/[(0.24+0.01)*(0.115+0.01)*(0.053+0.01)]=2300*507.94=1168262 块 砂浆净用量=2300-0.24×0.115×0.053×1168262=2300-1708.93=591.07m3 3.墙面瓷砖的规格为 200mm×300mm,其缝宽为 10mm,其损耗率为 3%,计算100m2需要的墙砖数量。答:墙面瓷砖净用量=墙面面积/【(墙砖长+灰缝)*(墙砖宽+灰缝)】 =100/[(0.2+0.01)*(0.3+0.01)]=1536.10 块墙面瓷砖定额用量=墙面瓷砖净用量*(1+损耗率) =1536.1*(1+3%)=1582.2 块7.使用 400L 的混凝土搅拌机搅拌混凝土,每一次的搅拌时间为:上料0.5min,出料 0.5min,搅拌 2min,共计 3min,机械正常时间运用系数为0.87,每次搅拌产量为 0.25m3,需工人 12 人,计算该搅拌机台班产量定额和时间定额。答:机械纯工作 1 小时正常循环次数=3600s÷一次循环的正常延续时间 s/次=3600/【(0.5+0.5+2)×60】=20 次 机械纯工作 1 小时正常生产率=机械纯工作 1 小时正常循环次数×一次循环生产的产品数量=20 次×0.25m3/次=5m3 机械正常运用系数=0.87 搅拌机的产量定额=5m3×8h/台班×0.87=34.8m3/台班10.某工程混凝土级别为 C25,属于三类工程,其余条件与计价表 5 - 32 有梁板混凝土内容相同,计算该子目的综合单价。(人工单价按 2025 年预算单价,即二类工 67 元/工日;改为二类工程管理费率 28%,利润率 12%;其他不变。)计价表:定额编号项目名称单位综 合 单价(元)其中人工材料机械管理费利润5-32有梁板砼M3260.6229.12212.026.358.874.26编号砼标号单位单价数量合价二类工工日26.001.1229.12001015现 浇 C25砼M3192.441.015195.33001018现 浇 C30砼M3199.101.015202.09答:人工费=1.12*67=75.04材料费=4.33+5.60+1.015*192.44=205.26(材料费=212.02-202.09+195.33=205.26)机械费=6.35管理费=(75.04+6.35)*28%=22.79利润=(75.04+6.35)*12%=9.77合计=75.04+205.26+6.35+22.79+9.77=319.211.某一层接待室为三类工程,已知 KP1 黏土多孔砖墙体工程分部分项工程费为 4130.93 元。请按 2025 费用定额计价程序计算 KP1 黏土多孔砖墙体工程预算造价。已知本墙体工程中暂列金额为 2025 元,专业工程暂估价...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年湘潭大学建筑工程造价计算题题库

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
