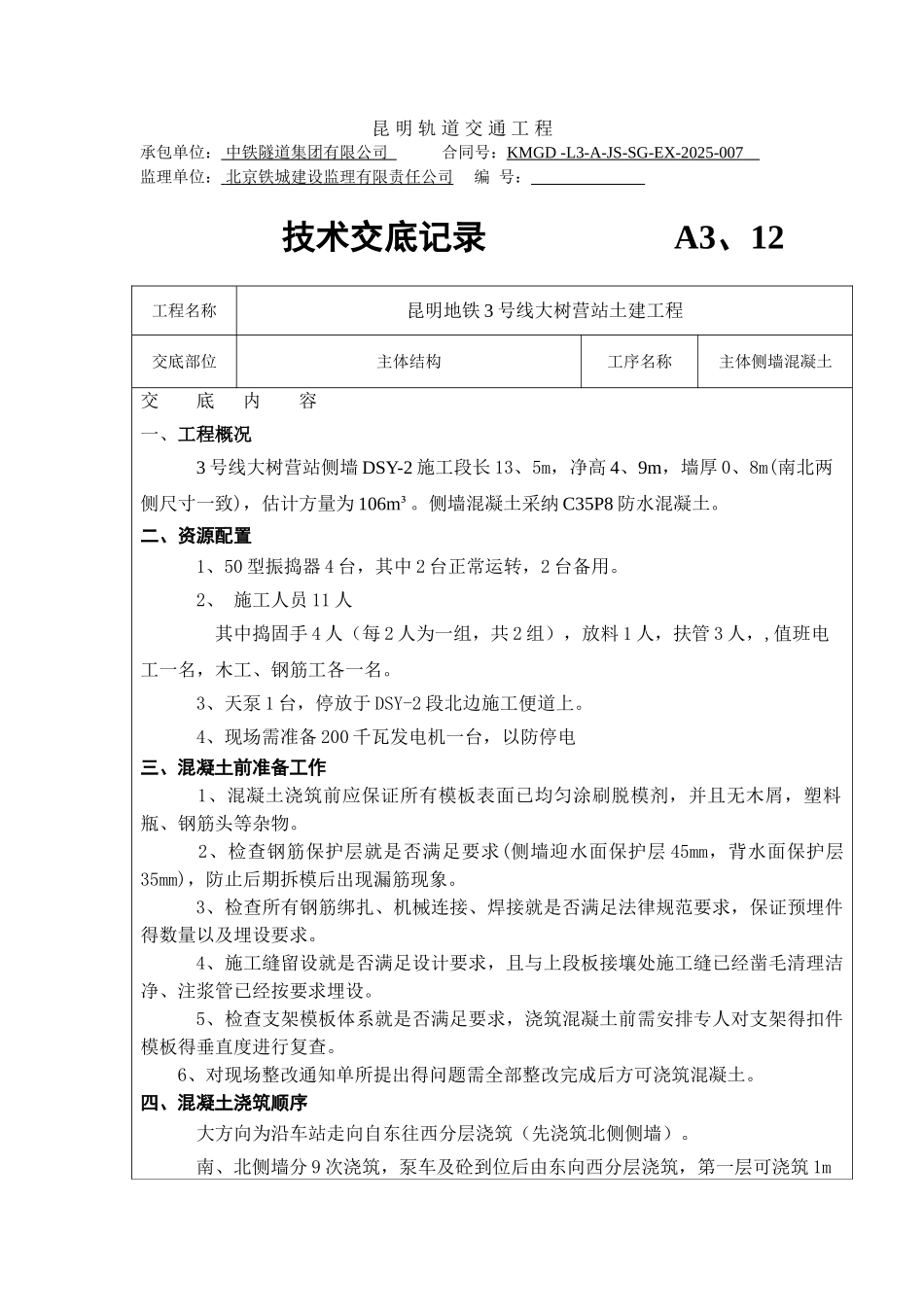

昆 明 轨 道 交 通 工 程承包单位: 中铁隧道集团有限公司 合同号:KMGD -L3-A-JS-SG-EX-2025-007 监理单位: 北京铁城建设监理有限责任公司 编 号: 技术交底记录 A3、12工程名称昆明地铁 3 号线大树营站土建工程交底部位主体结构工序名称主体侧墙混凝土交 底 内 容一、工程概况3 号线大树营站侧墙 DSY-2 施工段长 13、5m,净高 4、9m,墙厚 0、8m(南北两侧尺寸一致),估计方量为 106m³
侧墙混凝土采纳 C35P8 防水混凝土
二、资源配置1、50 型振捣器 4 台,其中 2 台正常运转,2 台备用
2、 施工人员 11 人 其中捣固手 4 人(每 2 人为一组,共 2 组),放料 1 人,扶管 3 人,,值班电工一名,木工、钢筋工各一名
3、天泵 1 台,停放于 DSY-2 段北边施工便道上
4、现场需准备 200 千瓦发电机一台,以防停电三、混凝土前准备工作 1、混凝土浇筑前应保证所有模板表面已均匀涂刷脱模剂,并且无木屑,塑料瓶、钢筋头等杂物
2、检查钢筋保护层就是否满足要求(侧墙迎水面保护层 45mm,背水面保护层35mm),防止后期拆模后出现漏筋现象
3、检查所有钢筋绑扎、机械连接、焊接就是否满足法律规范要求,保证预埋件得数量以及埋设要求
4、施工缝留设就是否满足设计要求,且与上段板接壤处施工缝已经凿毛清理洁净、注浆管已经按要求埋设
5、检查支架模板体系就是否满足要求,浇筑混凝土前需安排专人对支架得扣件模板得垂直度进行复查
6、对现场整改通知单所提出得问题需全部整改完成后方可浇筑混凝土
四、混凝土浇筑顺序大方向为沿车站走向自东往西分层浇筑(先浇筑北侧侧墙)
南、北侧墙分 9 次浇筑,泵车及砼到位后由东向西分层浇筑,第一层可浇筑 1m厚,其余 2~9 层每层浇筑高度为 50cm,并且浇筑完一层后需停 0、5
