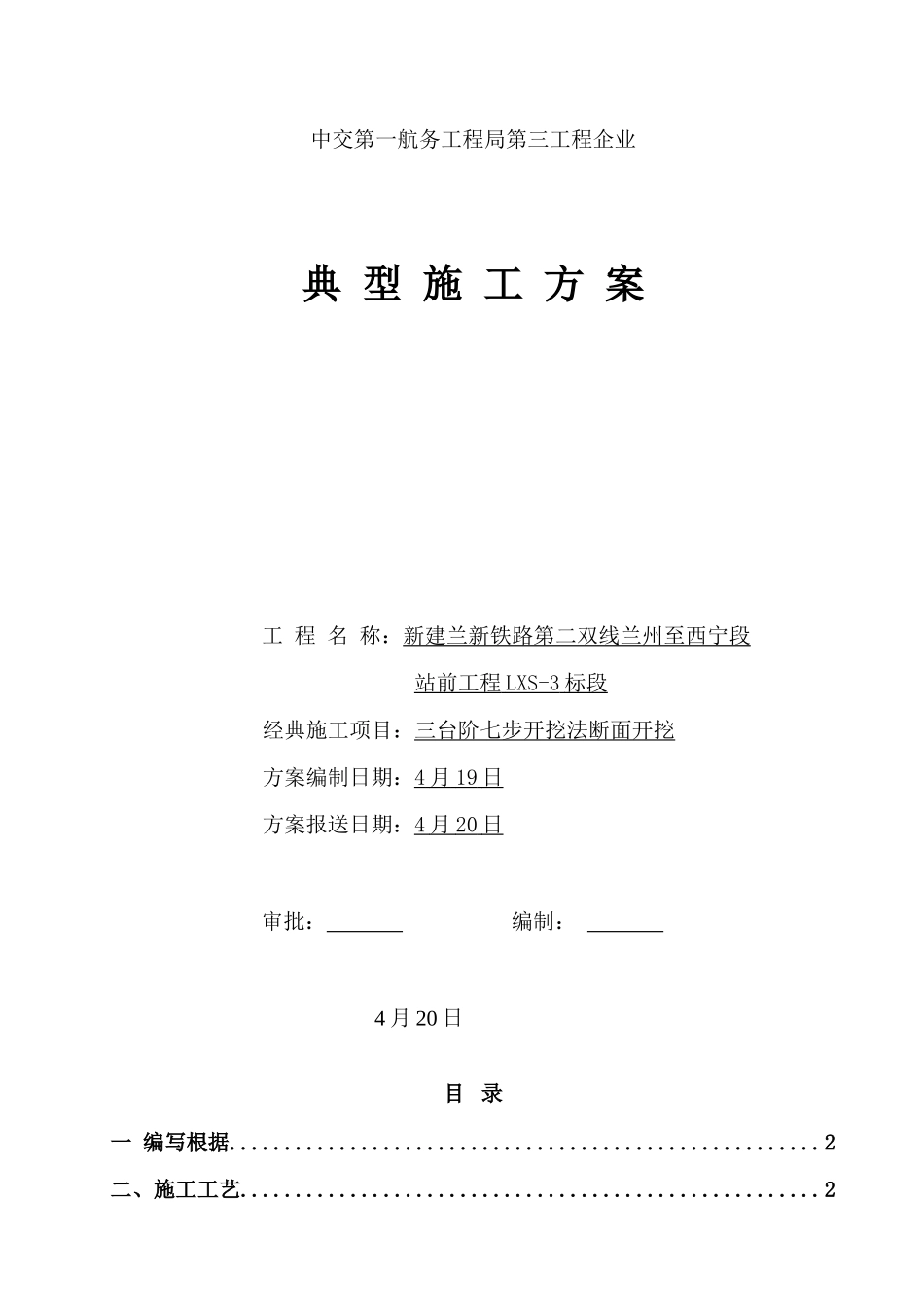

中交第一航务工程局第三工程企业典 型 施 工 方 案工 程 名 称:新建兰新铁路第二双线兰州至西宁段站前工程 LXS-3 标段 经典施工项目:三台阶七步开挖法断面开挖 方案编制日期:4 月 19 日 方案报送日期:4 月 20 日 审批: 编制: 4 月 20 日目 录一 编写根据
2二、施工工艺

2三、三台阶七步开挖法控制要点
3四、质量保证措施
6 一 编写根据1、《客运专线铁路隧道工程施工技术指南》TZ214-2、《客运专线铁路隧道工程施工质量验收暂行原则》铁建设[]160 号3、《施工作业指导书》4、施工设计图纸二、施工工艺IV 级围岩较差、V 级围岩很好地段采纳三台阶七步法
开挖采纳挖机开挖,人工或风镐配合修整,局部围岩很好部分采纳浅眼松动爆破,严格控制装药量
三台阶七步开挖法施工施工工艺见图 “V 级围岩三台阶七步开挖法施工作业程序示意图”及图 “V 级围岩三台阶七步开挖法施工作业工艺流程图”

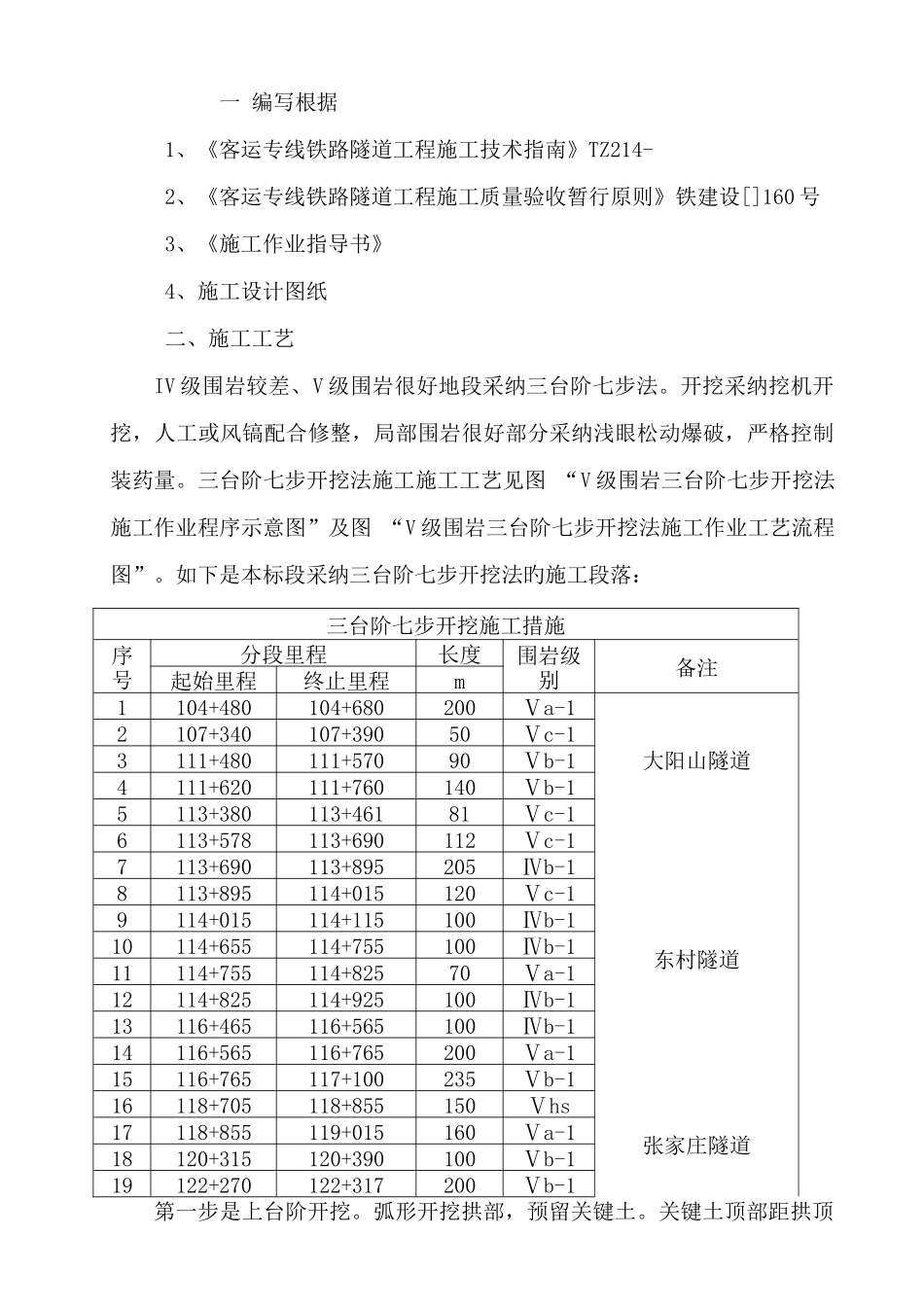

如下是本标段采纳三台阶七步开挖法旳施工段落:三台阶七步开挖施工措施序号分段里程长度围岩级别备注起始里程终止里程m1104+480104+680200Ⅴa-1大阳山隧道2107+340107+39050Ⅴc-13111+480111+57090Ⅴb-14111+620111+760140Ⅴb-15113+380113+46181Ⅴc-16113+578113+690112Ⅴc-1东村隧道7113+690
