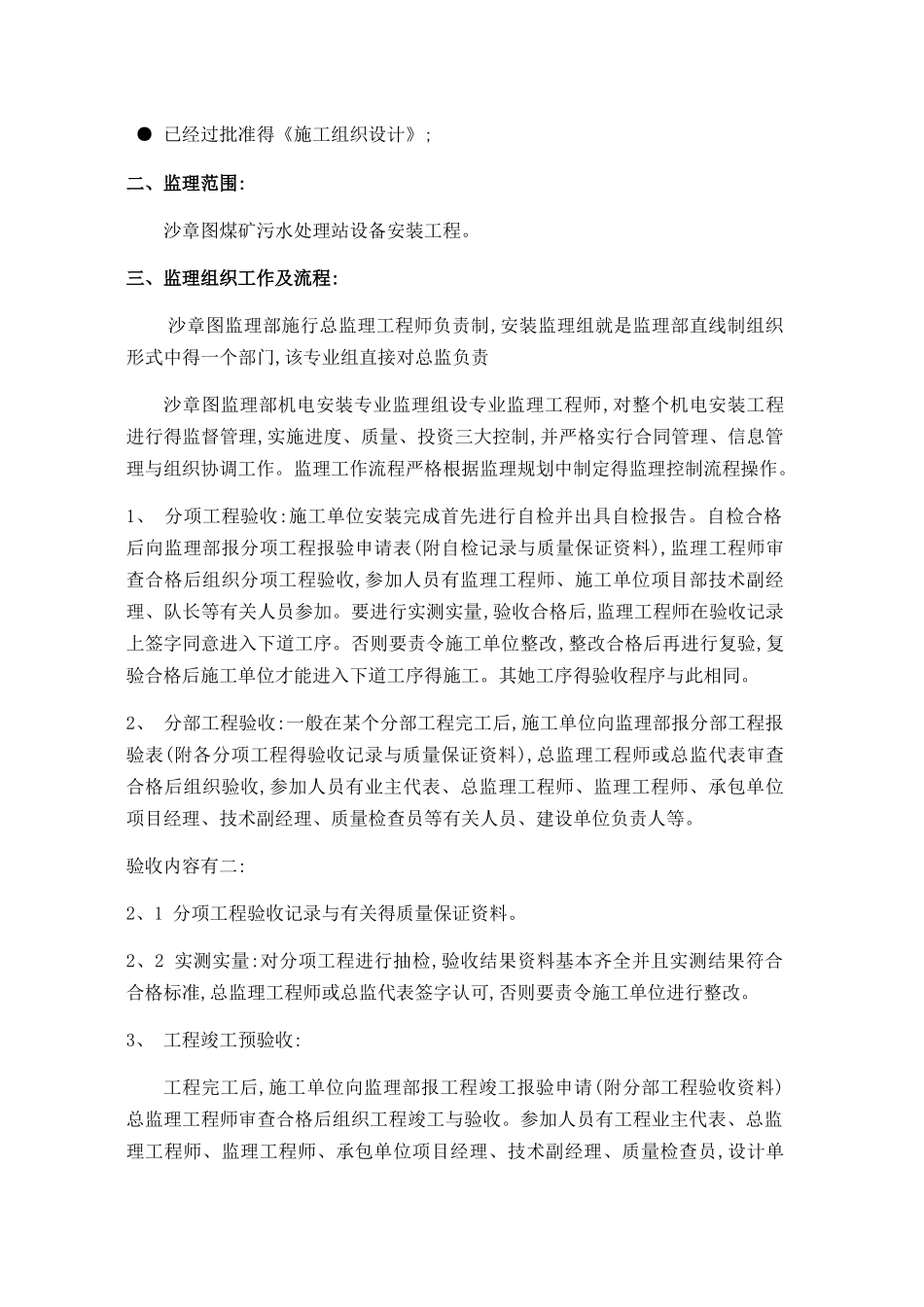

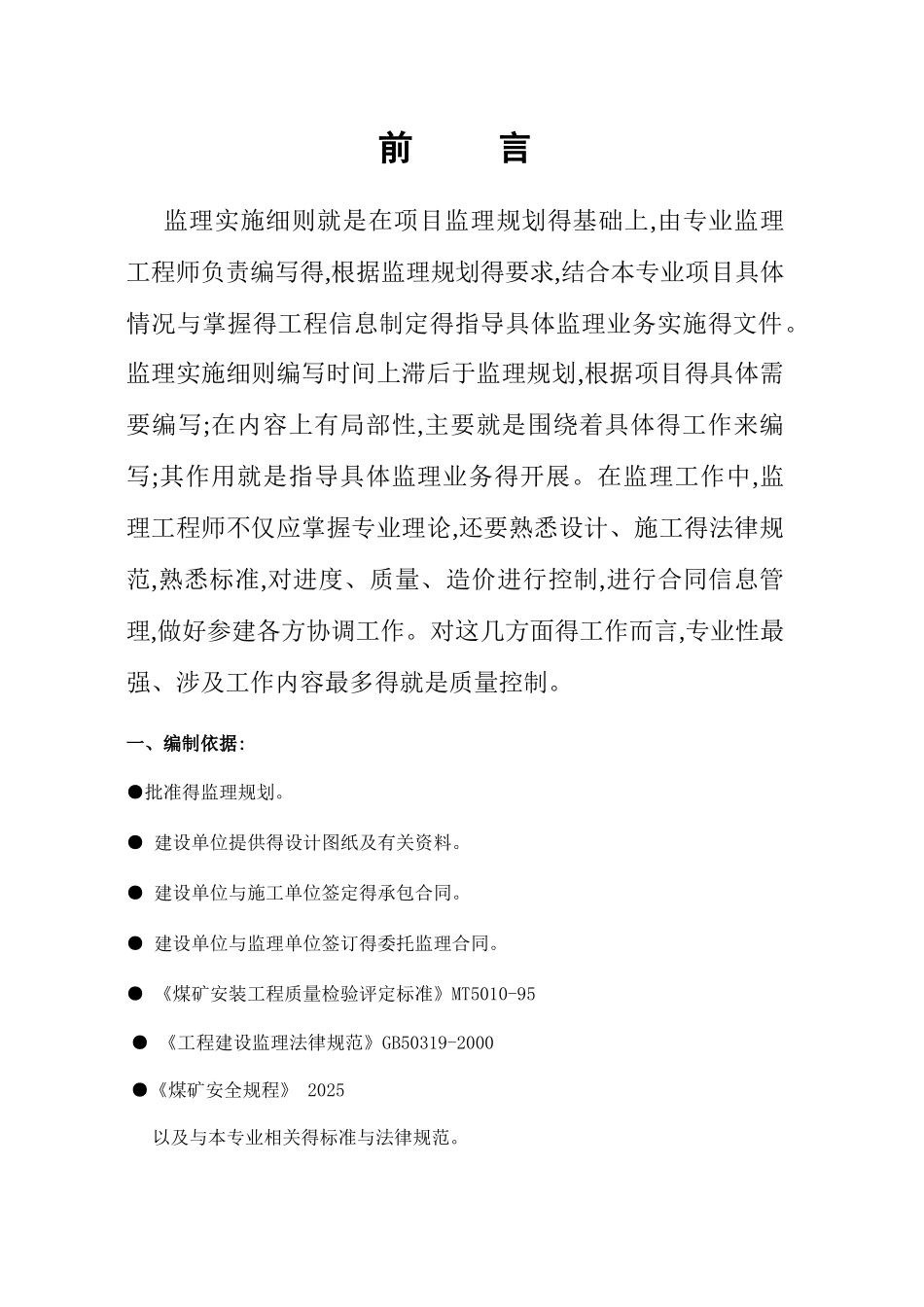

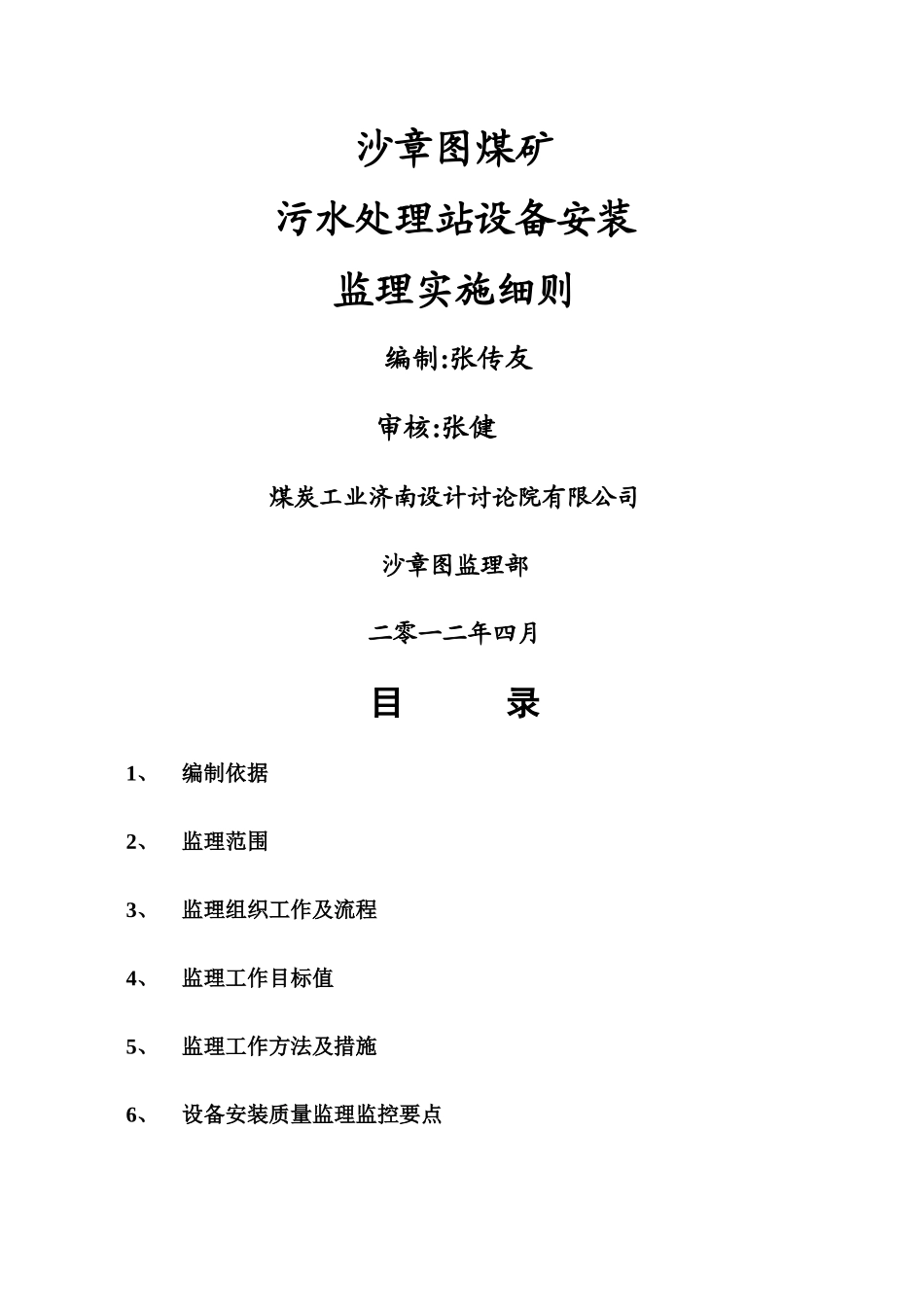

沙章图煤矿污水处理站设备安装监理实施细则 编制:张传友审核:张健煤炭工业济南设计讨论院有限公司沙章图监理部二零一二年四月目 录1、编制依据2、监理范围3、监理组织工作及流程4、监理工作目标值5、监理工作方法及措施6、设备安装质量监理监控要点前 言监理实施细则就是在项目监理规划得基础上,由专业监理工程师负责编写得,根据监理规划得要求,结合本专业项目具体情况与掌握得工程信息制定得指导具体监理业务实施得文件。监理实施细则编写时间上滞后于监理规划,根据项目得具体需要编写;在内容上有局部性,主要就是围绕着具体得工作来编写;其作用就是指导具体监理业务得开展。在监理工作中,监理工程师不仅应掌握专业理论,还要熟悉设计、施工得法律规范,熟悉标准,对进度、质量、造价进行控制,进行合同信息管理,做好参建各方协调工作。对这几方面得工作而言,专业性最强、涉及工作内容最多得就是质量控制。一、编制依据:●批准得监理规划。● 建设单位提供得设计图纸及有关资料。● 建设单位与施工单位签定得承包合同。● 建设单位与监理单位签订得委托监理合同。● 《煤矿安装工程质量检验评定标准》MT5010-95 ● 《工程建设监理法律规范》GB50319-2000 ●《煤矿安全规程》 2025以及与本专业相关得标准与法律规范。● 已经过批准得《施工组织设计》;二、监理范围:沙章图煤矿污水处理站设备安装工程。三、监理组织工作及流程:沙章图监理部施行总监理工程师负责制,安装监理组就是监理部直线制组织形式中得一个部门,该专业组直接对总监负责沙章图监理部机电安装专业监理组设专业监理工程师,对整个机电安装工程进行得监督管理,实施进度、质量、投资三大控制,并严格实行合同管理、信息管理与组织协调工作。监理工作流程严格根据监理规划中制定得监理控制流程操作。1、 分项工程验收:施工单位安装完成首先进行自检并出具自检报告。自检合格后向监理部报分项工程报验申请表(附自检记录与质量保证资料),监理工程师审查合格后组织分项工程验收,参加人员有监理工程师、施工单位项目部技术副经理、队长等有关人员参加。要进行实测实量,验收合格后,监理工程师在验收记录上签字同意进入下道工序。否则要责令施工单位整改,整改合格后再进行复验,复验合格后施工单位才能进入下道工序得施工。其她工序得验收程序与此相同。2、 分部工程验收:一般在某个分部工程完工后,施工单位向监理部报分部工程报验表(附各分项工程得验收记录与质量保证资料),总监理工...
