双壁钢围堰计算书1

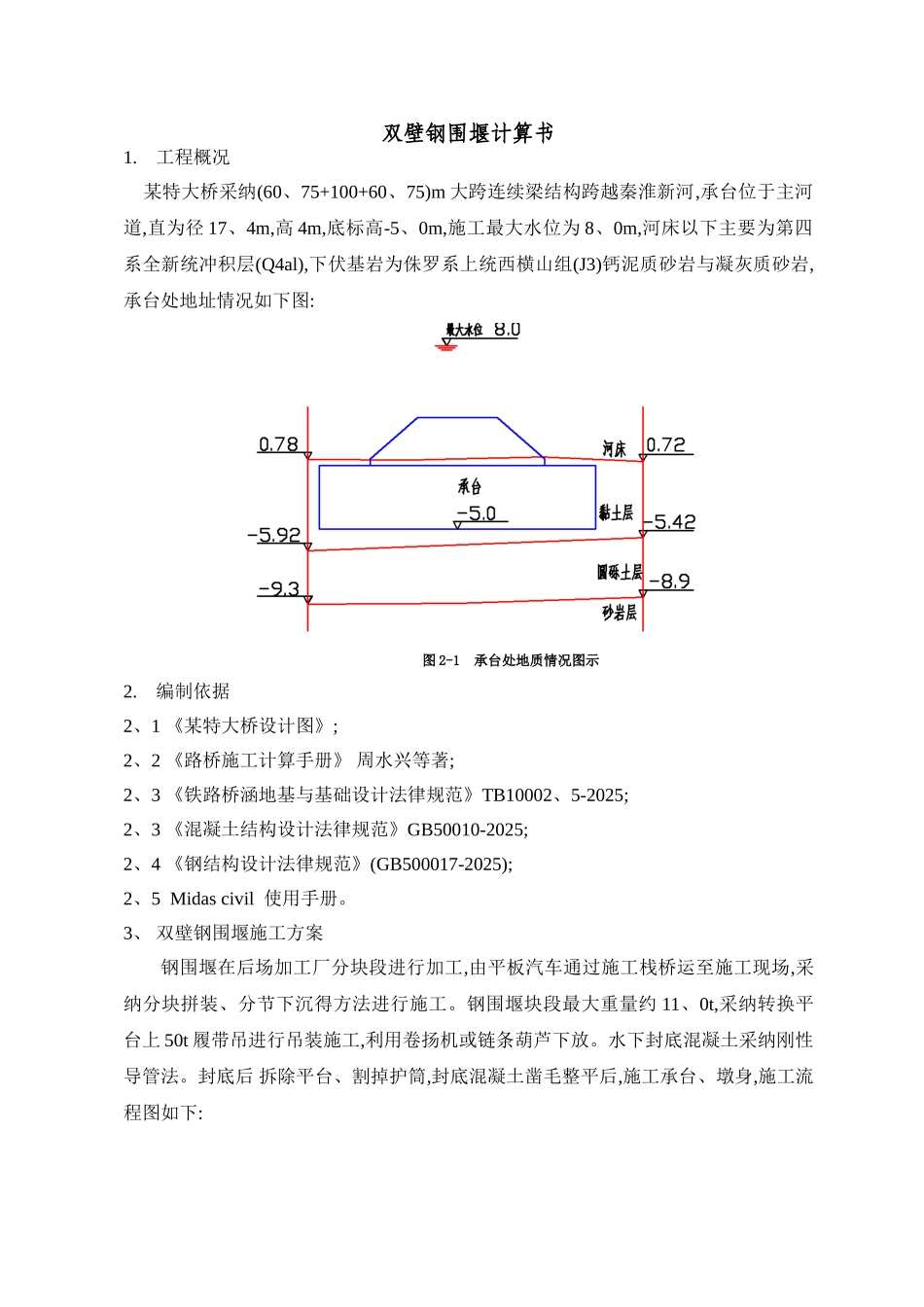

工程概况 某特大桥采纳(60、75+100+60、75)m 大跨连续梁结构跨越秦淮新河,承台位于主河道,直为径 17、4m,高 4m,底标高-5、0m,施工最大水位为 8、0m,河床以下主要为第四系全新统冲积层(Q4al),下伏基岩为侏罗系上统西横山组(J3)钙泥质砂岩与凝灰质砂岩,承台处地址情况如下图:图 2-1 承台处地质情况图示2
编制依据2、1 《某特大桥设计图》;2、2 《路桥施工计算手册》 周水兴等著;2、3 《铁路桥涵地基与基础设计法律规范》TB10002、5-2025;2、3 《混凝土结构设计法律规范》GB50010-2025;2、4 《钢结构设计法律规范》(GB500017-2025);2、5 Midas civil 使用手册
3、 双壁钢围堰施工方案钢围堰在后场加工厂分块段进行加工,由平板汽车通过施工栈桥运至施工现场,采纳分块拼装、分节下沉得方法进行施工
钢围堰块段最大重量约 11、0t,采纳转换平台上 50t 履带吊进行吊装施工,利用卷扬机或链条葫芦下放
水下封底混凝土采纳刚性导管法
封底后 拆除平台、割掉护筒,封底混凝土凿毛整平后,施工承台、墩身,施工流程图如下:3-1 施工工艺流程图4、 钢围堰计算4、1 结构设计钢围堰为单双壁结合圆形钢围堰,内边线半径比承台半径大 10cm
钢围堰壁厚1、0m,外直径尺寸为 19、6m、内直径尺寸为 17、6m,壁高为 15m
钢围堰平面分为 8块,立面分为 5 节,分节高度为 4m+4m+5m+5m
钢围堰壁板系统由内、外面板、面板纵肋、壁板桁架、水平环板、隔板组成
第一、二、三节双壁钢围堰内外壁采纳 6mm 厚得钢板,内外壁间距为 100cm
每间隔1m 设一道水平环形桁架,桁架采纳∠75×6mm 得角钢焊接而成

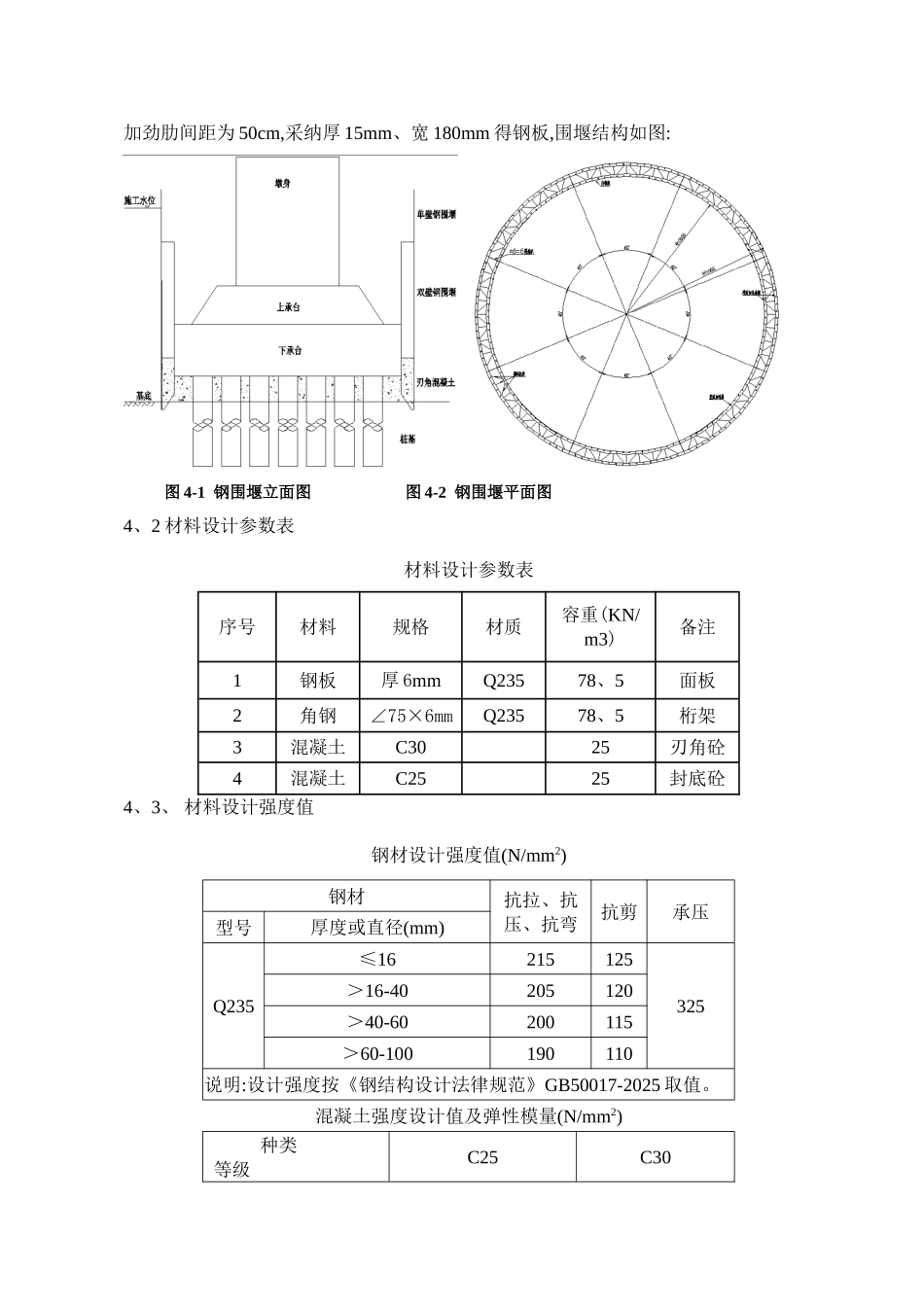

第四节单壁钢围堰钢板采纳 6mm 厚得钢板,竖向每间隔 50cm 设一道竖肋
