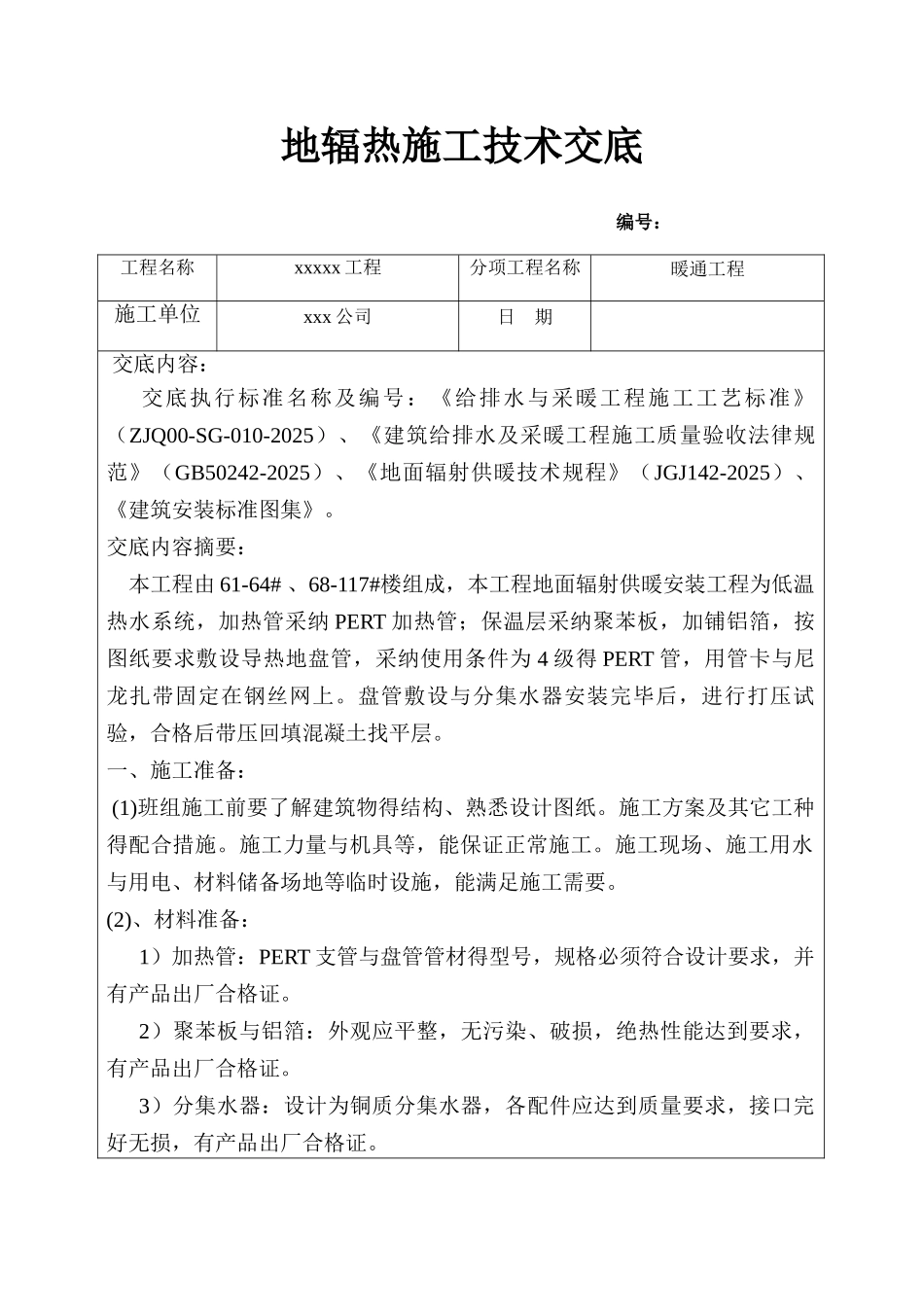

地辐热施工技术交底 编号:工程名称xxxxx 工程分项工程名称暖通工程施工单位xxx 公司日 期 交底内容: 交底执行标准名称及编号:《给排水与采暖工程施工工艺标准》(ZJQ00-SG-010-2025)、《建筑给排水及采暖工程施工质量验收法律规范》(GB50242-2025)、《地面辐射供暖技术规程》(JGJ142-2025)、《建筑安装标准图集》
交底内容摘要: 本工程由 61-64# 、68-117#楼组成,本工程地面辐射供暖安装工程为低温热水系统,加热管采纳 PERT 加热管;保温层采纳聚苯板,加铺铝箔,按图纸要求敷设导热地盘管,采纳使用条件为 4 级得 PERT 管,用管卡与尼龙扎带固定在钢丝网上
盘管敷设与分集水器安装完毕后,进行打压试验,合格后带压回填混凝土找平层
一、施工准备: (1)班组施工前要了解建筑物得结构、熟悉设计图纸

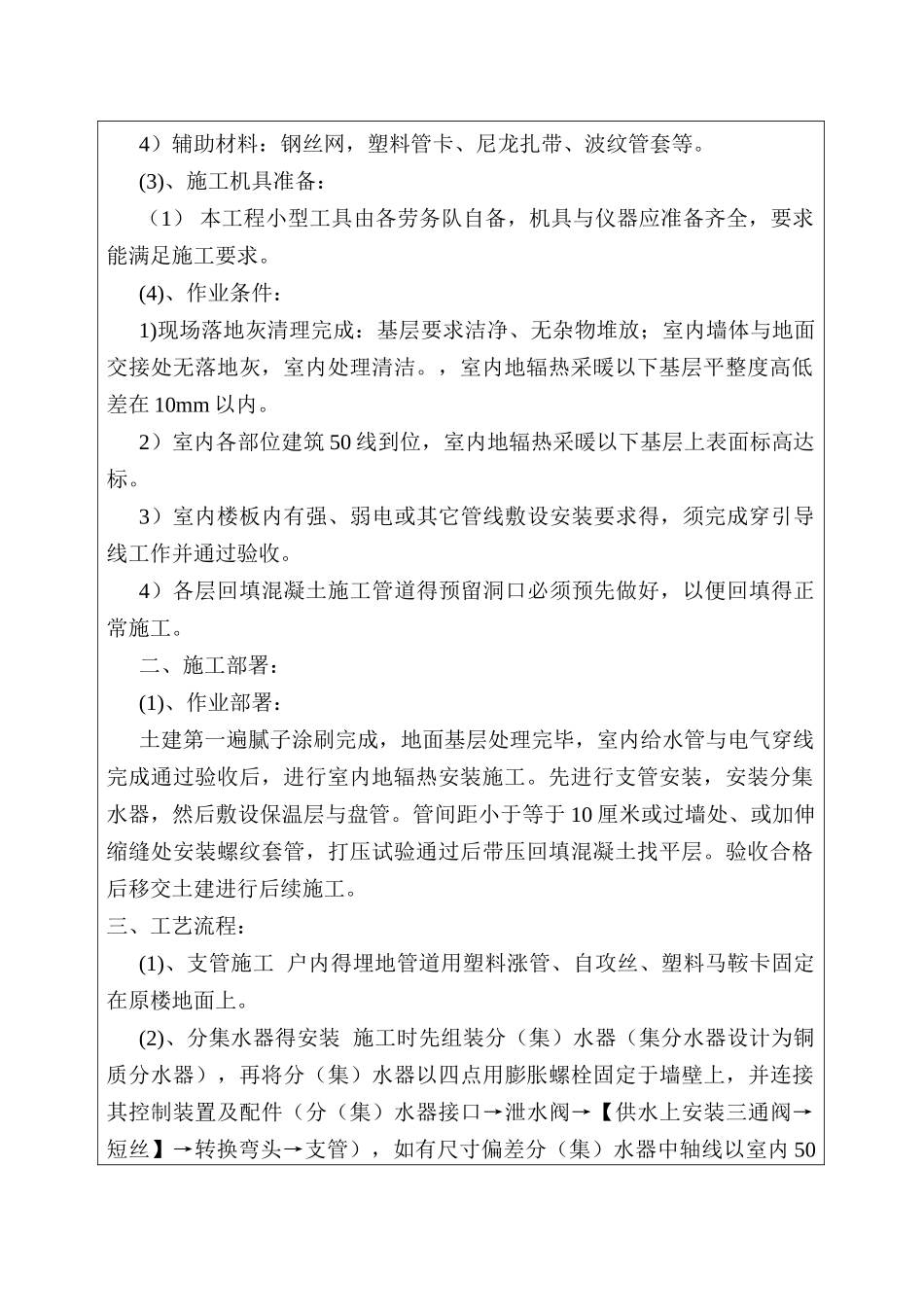

施工方案及其它工种得配合措施
施工力量与机具等,能保证正常施工
施工现场、施工用水与用电、材料储备场地等临时设施,能满足施工需要
(2)、材料准备: 1)加热管:PERT 支管与盘管管材得型号,规格必须符合设计要求,并有产品出厂合格证
2)聚苯板与铝箔:外观应平整,无污染、破损,绝热性能达到要求,有产品出厂合格证
3)分集水器:设计为铜质分集水器,各配件应达到质量要求,接口完好无损,有产品出厂合格证
4)辅助材料:钢丝网,塑料管卡、尼龙扎带、波纹管套等
(3)、施工机具准备: (1) 本工程小型工具由各劳务队自备,机具与仪器应准备齐全,要求能满足施工要求
(4)、作业条件: 1)现场落地灰清理完成:基层要求洁净、无杂物堆放;室内墙体与地面交接处无落地灰,室内处理清洁
,室内地辐热采暖以下基层平整度高低差在 10mm 以内
2)室内各部位建筑 50 线到位,室内地辐热采暖以下基层上表面标高达标

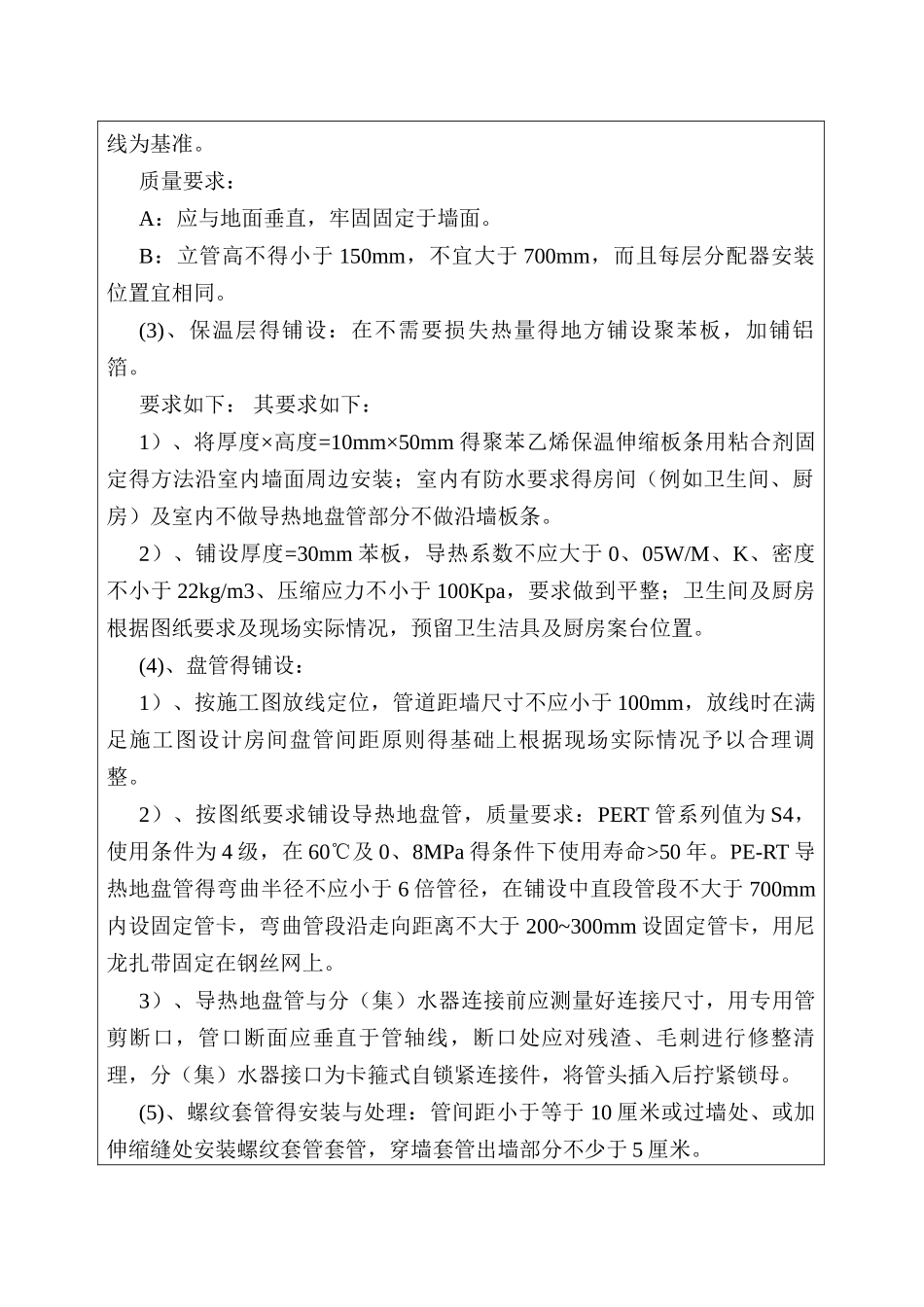

3)室内楼板内有强、弱
