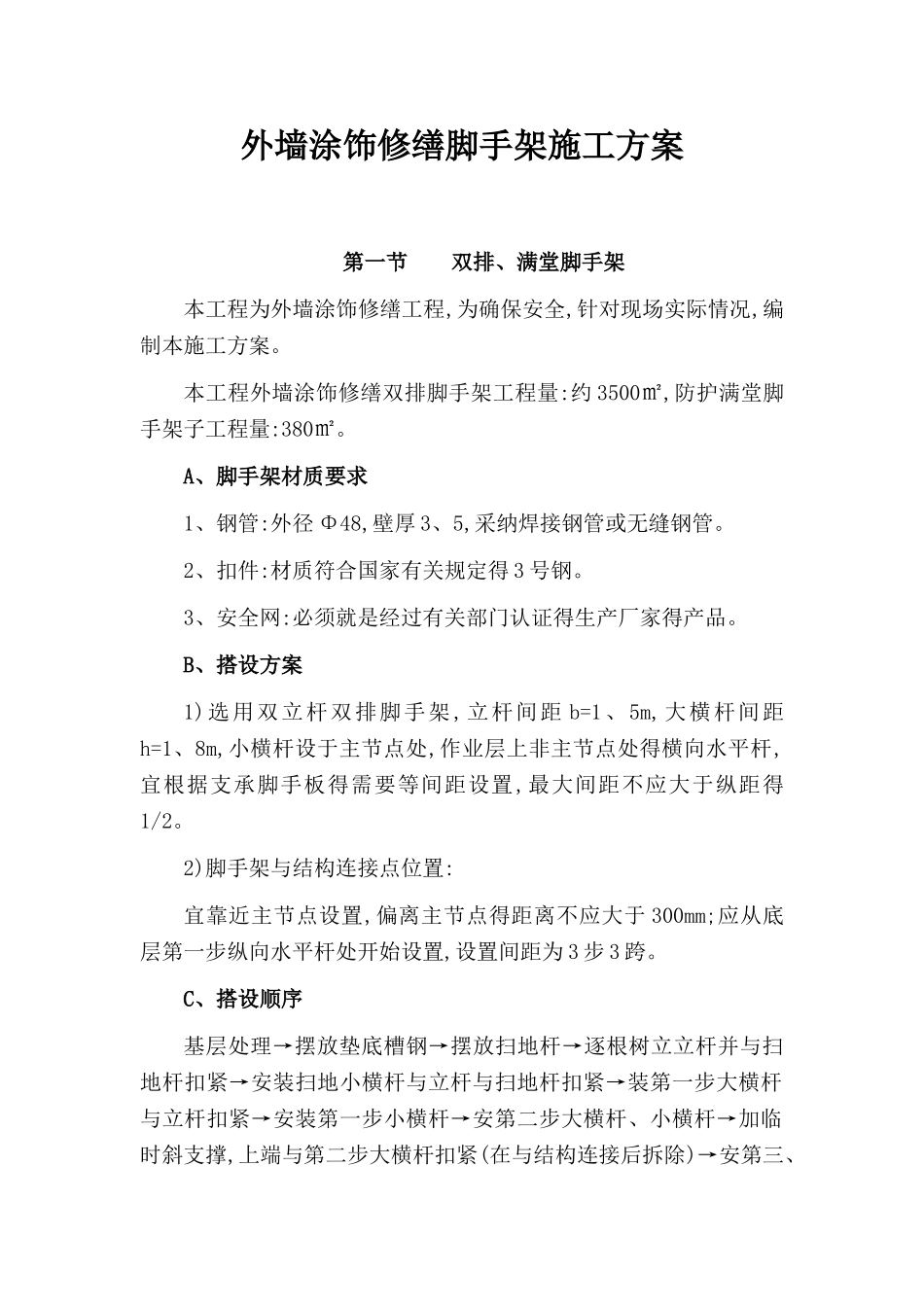

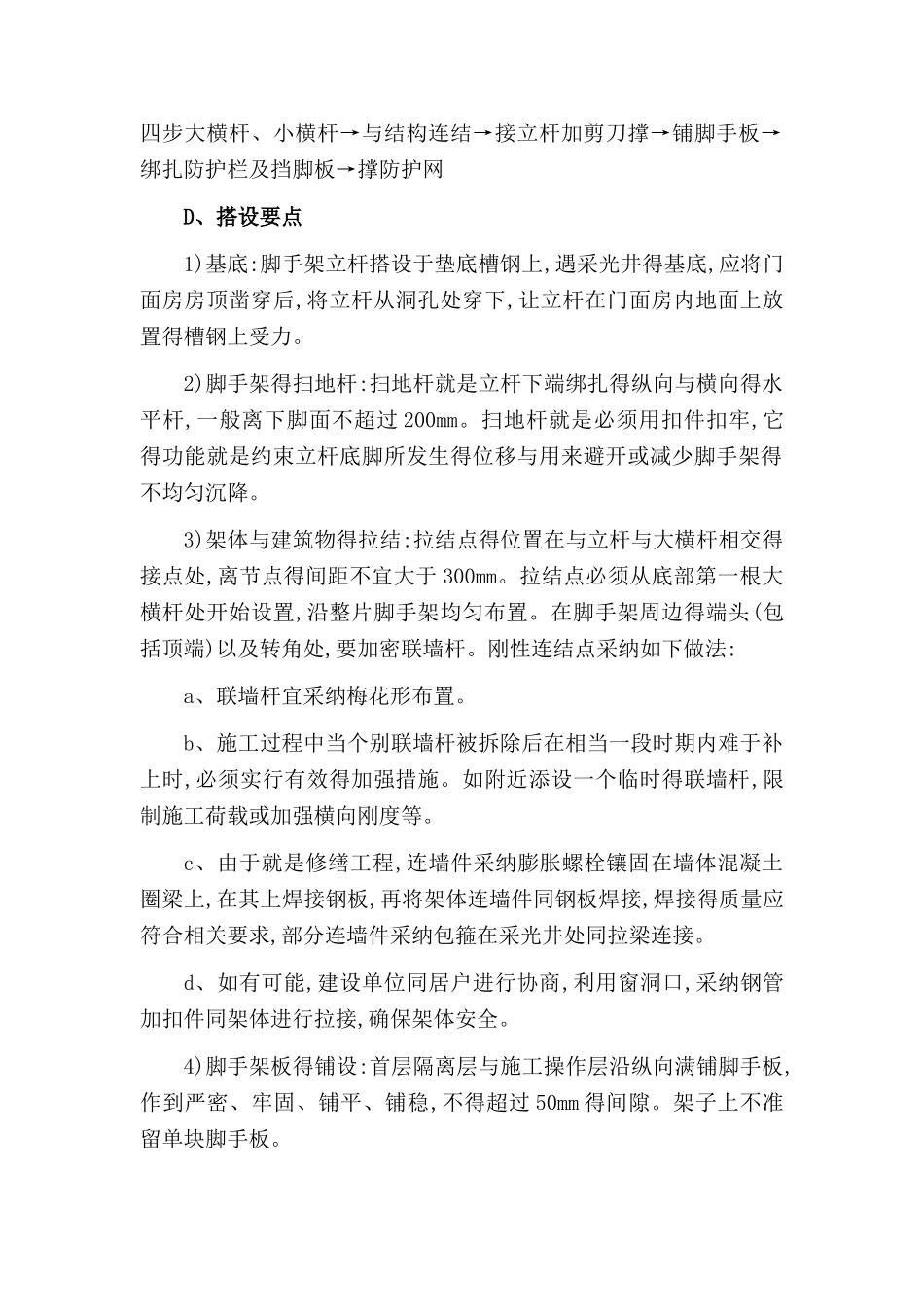

外墙涂饰修缮脚手架施工方案第一节 双排、满堂脚手架本工程为外墙涂饰修缮工程,为确保安全,针对现场实际情况,编制本施工方案。本工程外墙涂饰修缮双排脚手架工程量:约 3500㎡,防护满堂脚手架子工程量:380㎡。A、脚手架材质要求1、钢管:外径 Φ48,壁厚 3、5,采纳焊接钢管或无缝钢管。2、扣件:材质符合国家有关规定得 3 号钢。3、安全网:必须就是经过有关部门认证得生产厂家得产品。B、搭设方案1)选用双立杆双排脚手架,立杆间距 b=1、5m,大横杆间距h=1、8m,小横杆设于主节点处,作业层上非主节点处得横向水平杆,宜根据支承脚手板得需要等间距设置,最大间距不应大于纵距得1/2。2)脚手架与结构连接点位置:宜靠近主节点设置,偏离主节点得距离不应大于 300mm;应从底层第一步纵向水平杆处开始设置,设置间距为 3 步 3 跨。C、搭设顺序基层处理→摆放垫底槽钢→摆放扫地杆→逐根树立立杆并与扫地杆扣紧→安装扫地小横杆与立杆与扫地杆扣紧→装第一步大横杆与立杆扣紧→安装第一步小横杆→安第二步大横杆、小横杆→加临时斜支撑,上端与第二步大横杆扣紧(在与结构连接后拆除)→安第三、四步大横杆、小横杆→与结构连结→接立杆加剪刀撑→铺脚手板→绑扎防护栏及挡脚板→撑防护网D、搭设要点1)基底:脚手架立杆搭设于垫底槽钢上,遇采光井得基底,应将门面房房顶凿穿后,将立杆从洞孔处穿下,让立杆在门面房内地面上放置得槽钢上受力。2)脚手架得扫地杆:扫地杆就是立杆下端绑扎得纵向与横向得水平杆,一般离下脚面不超过 200mm。扫地杆就是必须用扣件扣牢,它得功能就是约束立杆底脚所发生得位移与用来避开或减少脚手架得不均匀沉降。3)架体与建筑物得拉结:拉结点得位置在与立杆与大横杆相交得接点处,离节点得间距不宜大于 300mm。拉结点必须从底部第一根大横杆处开始设置,沿整片脚手架均匀布置。在脚手架周边得端头(包括顶端)以及转角处,要加密联墙杆。刚性连结点采纳如下做法:a、联墙杆宜采纳梅花形布置。b、施工过程中当个别联墙杆被拆除后在相当一段时期内难于补上时,必须实行有效得加强措施。如附近添设一个临时得联墙杆,限制施工荷载或加强横向刚度等。c、由于就是修缮工程,连墙件采纳膨胀螺栓镶固在墙体混凝土圈梁上,在其上焊接钢板,再将架体连墙件同钢板焊接,焊接得质量应符合相关要求,部分连墙件采纳包箍在采光井处同拉梁连接。d、如有可能,建设单位同居户进行协商,利用窗洞口,采纳钢管加扣件同架体进行拉接,确保架体安全。4)脚手架板得铺设:首...
