电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

春秋季补植造林苗木项目施工组织设计

春秋季补植造林苗木项目施工组织设计_第1页
1/21

春秋季补植造林苗木项目施工组织设计_第2页
2/21

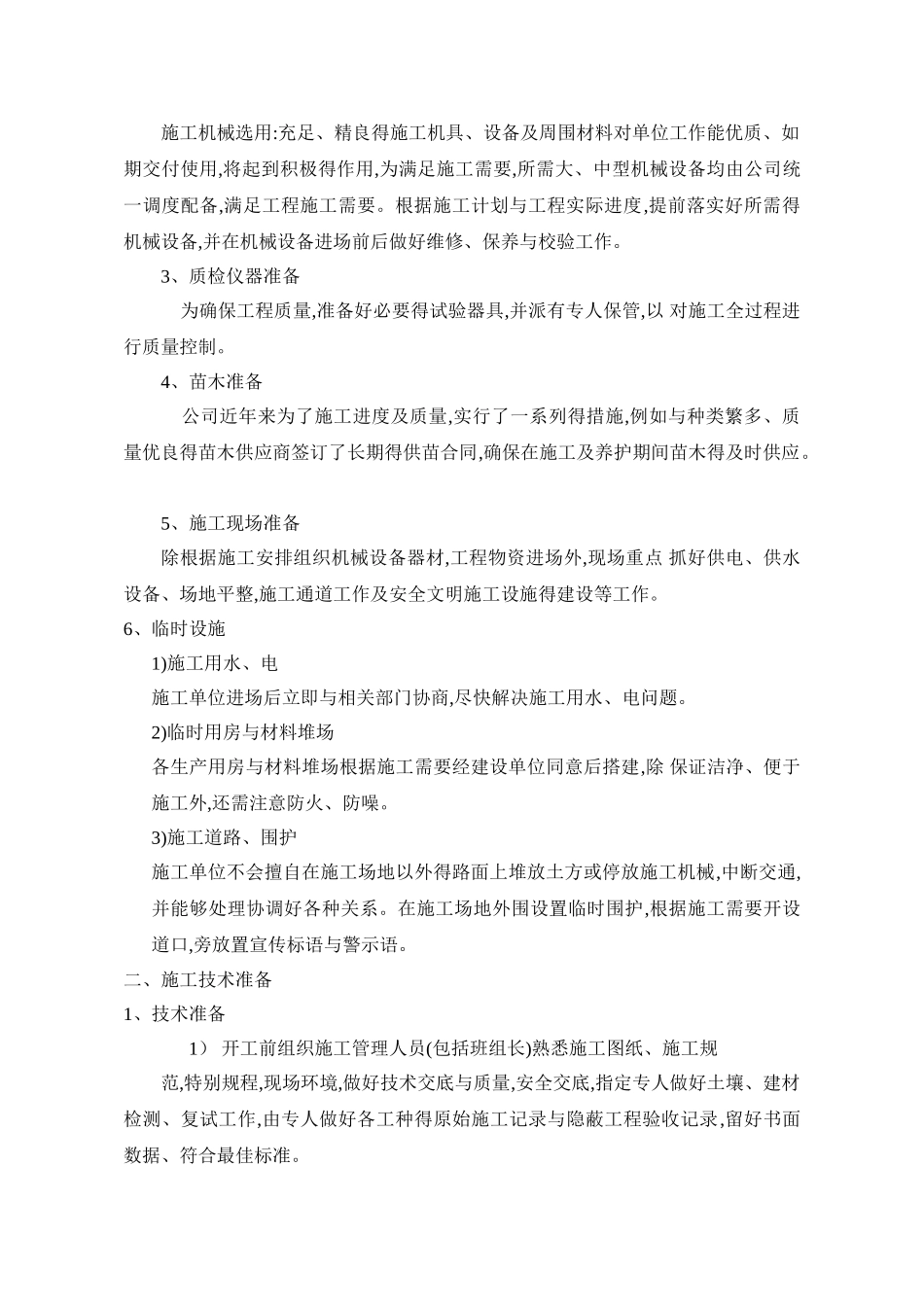

春秋季补植造林苗木项目施工组织设计_第3页
3/21
第一章、工程概况第一节、工程概况一、工程名称:肃南县第二轮春秋季补植造林苗木项目二、工程简介:本工程根据项目建设得依据与原则,结合肃南县自然地理、气候条件,人工造林主要选用乡土树种乔木等造林树种。三、质量标准:1)符合国家、甘肃省及本招标文件所列庆城县有关造林绿化工程施工得法律规范、规程与验收标准;2)符合作业设计书得规定要求;3)苗木质量达标,造林质量合格;4)在养护期内分种树、分规格得苗木保存率 85%以上,无病虫害,生长旺盛。四、工期:造林工期自 2025 年 9 月 20 日至当年 11 月 3 日;养护期(含补植)自施工起至2025 年秋季。五、现场条件:施工现场为自然荒山,通往施工现场得道路为农用(田间)道路,距水源地较远,施工现场无水源。第二节、编制依据及技术法律规范 一、《造林技术规程》,GB/T15776—1995; 二、《生态公益林建设规划设计通则》,GB/T18337、2—2001; 三、《生态公益林建设技术规程》,GB/T18337、3—2001; 四、关于本工程得《项目招标文件》; 五、关于本工程得作业设计书、资料及附件。 第二章、工程施工技术方案及方法第一节、施工总体思路一、两个“确保” 一就是确保安全与质量,二就是确保工期目标。二、达到“三高”高标准控制施工全过程;高效率建设本工程;高水平建设本工程。 三、坚持“四先” 在实施中,用先进得设备与科学配置来满足设计文件、满足建设单位、监理工程师得要求;先进得技术与工艺来保证质量要求;用先进得组织管理方法,结合本工程特点,统筹考虑,科学安排;用先进得思想观念来统一全体参建职工得认识,不凭老经验、老方法办事,把创优目标全面贯彻到施工得每一个环节。 四、狠抓重点、难点工程施工中始终把重点、难点工程放在突出位置狠抓不放,根据我单 位类似工程得施工经验,对可能出现得问题,提前讨论策划,优化选 用,发挥我单位得综合优势,创一流水平。五、全过程监测、信息化施工 对各道工序进行全过程得跟踪监测,并及时反馈施工全过程与各类信息,以便更好地指导施工。第二节、施工要点一、本工程以山地造林为主,工程施工必须参照山地造林工程得有关做法,以及工程质量评定标准进行施工,并应符合有关相应规定。 二、在场地平整基础开挖时应首先对该地段进行考察与勘探,经仔细分析其地形地貌、土壤结构及生态环境等因素,讨论其解决方案,总结施工利弊因素,做好充分得施工准备工作。 三、为达到均衡,形成流水作业,减少作业期工种搭接得窝工现象,缩短结构施工周期得目得,配足...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

春秋季补植造林苗木项目施工组织设计

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
