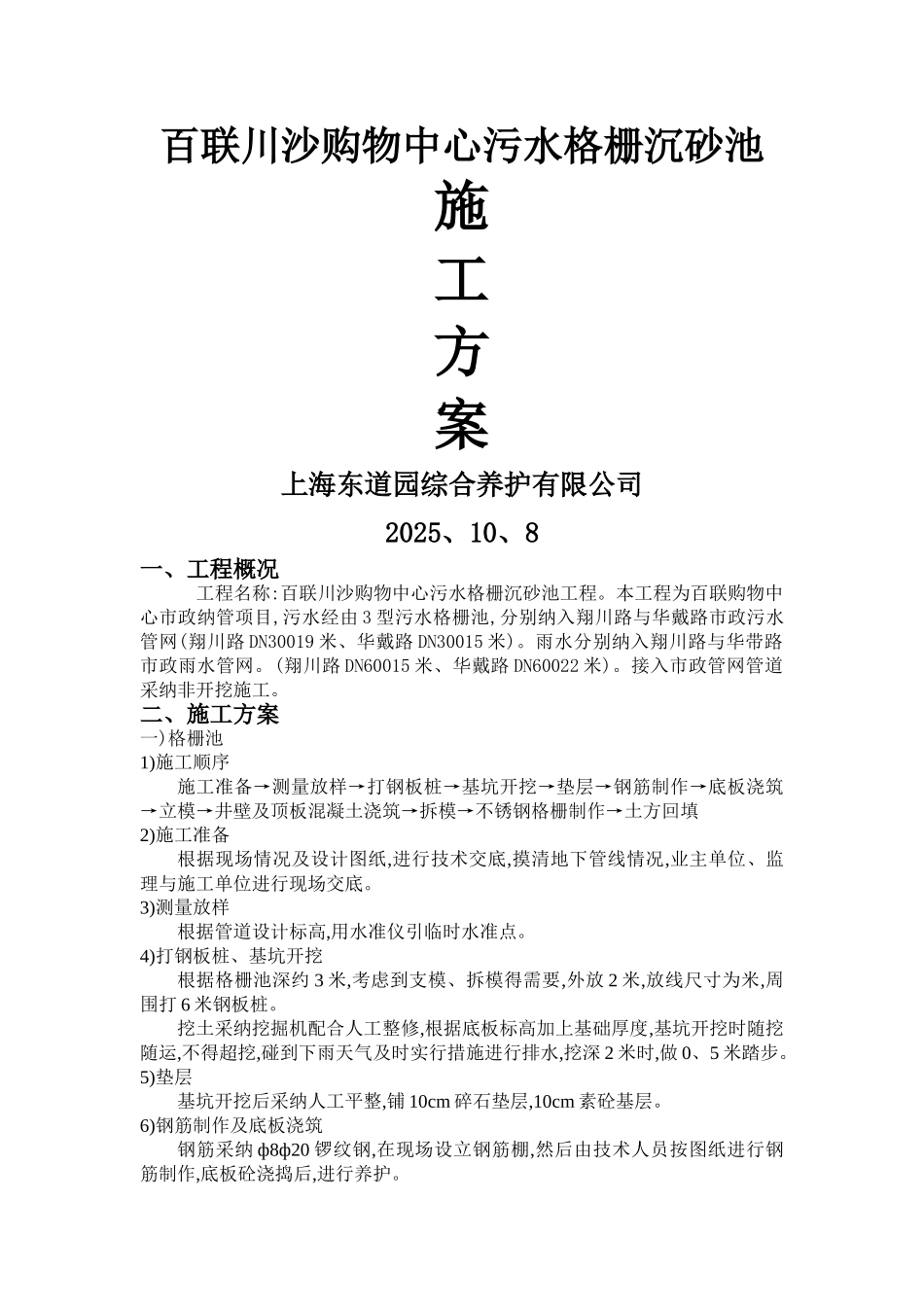

百联川沙购物中心污水格栅沉砂池施工方案上海东道园综合养护有限公司2025、10、8一、工程概况 工程名称:百联川沙购物中心污水格栅沉砂池工程
本工程为百联购物中心市政纳管项目,污水经由 3 型污水格栅池,分别纳入翔川路与华戴路市政污水管网(翔川路 DN30019 米、华戴路 DN30015 米)
雨水分别纳入翔川路与华带路市政雨水管网
(翔川路 DN60015 米、华戴路 DN60022 米)
接入市政管网管道采纳非开挖施工
二、施工方案一)格栅池1)施工顺序施工准备→测量放样→打钢板桩→基坑开挖→垫层→钢筋制作→底板浇筑→立模→井壁及顶板混凝土浇筑→拆模→不锈钢格栅制作→土方回填2)施工准备根据现场情况及设计图纸,进行技术交底,摸清地下管线情况,业主单位、监理与施工单位进行现场交底

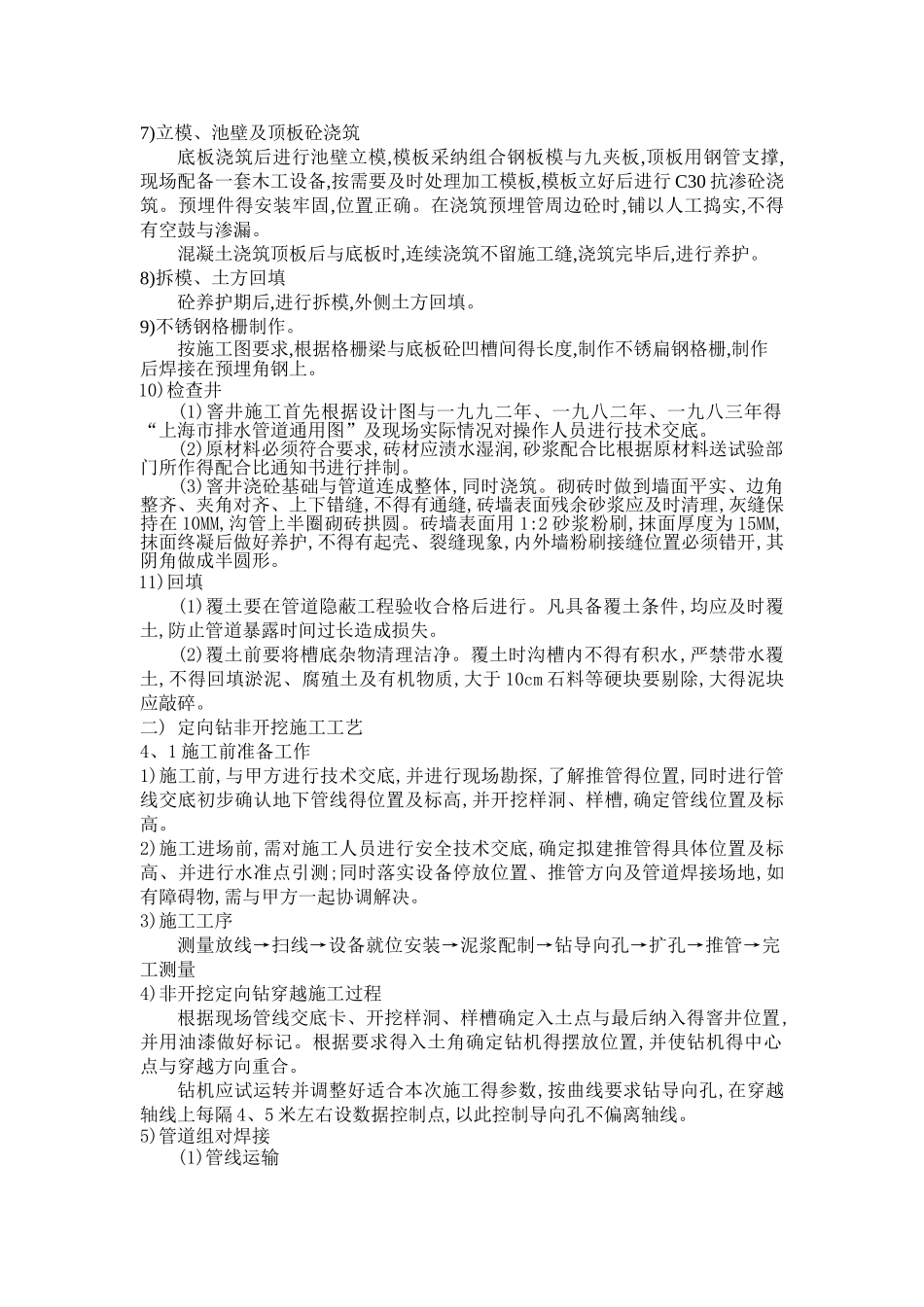

3)测量放样根据管道设计标高,用水准仪引临时水准点
4)打钢板桩、基坑开挖根据格栅池深约 3 米,考虑到支模、拆模得需要,外放 2 米,放线尺寸为米,周围打 6 米钢板桩
挖土采纳挖掘机配合人工整修,根据底板标高加上基础厚度,基坑开挖时随挖随运,不得超挖,碰到下雨天气及时实行措施进行排水,挖深 2 米时,做 0、5 米踏步
5)垫层基坑开挖后采纳人工平整,铺 10cm 碎石垫层,10cm 素砼基层
6)钢筋制作及底板浇筑钢筋采纳 ф8ф20 锣纹钢,在现场设立钢筋棚,然后由技术人员按图纸进行钢筋制作,底板砼浇捣后,进行养护
7)立模、池壁及顶板砼浇筑底板浇筑后进行池壁立模,模板采纳组合钢板模与九夹板,顶板用钢管支撑,现场配备一套木工设备,按需要及时处理加工模板,模板立好后进行 C30 抗渗砼浇筑
预埋件得安装牢固,位置正确
在浇筑预埋管周边砼时,铺以人工捣实,不得有空鼓与渗漏
混凝土浇筑顶板后与底板时,连续浇筑不留施工缝,浇筑完毕后,进行养护

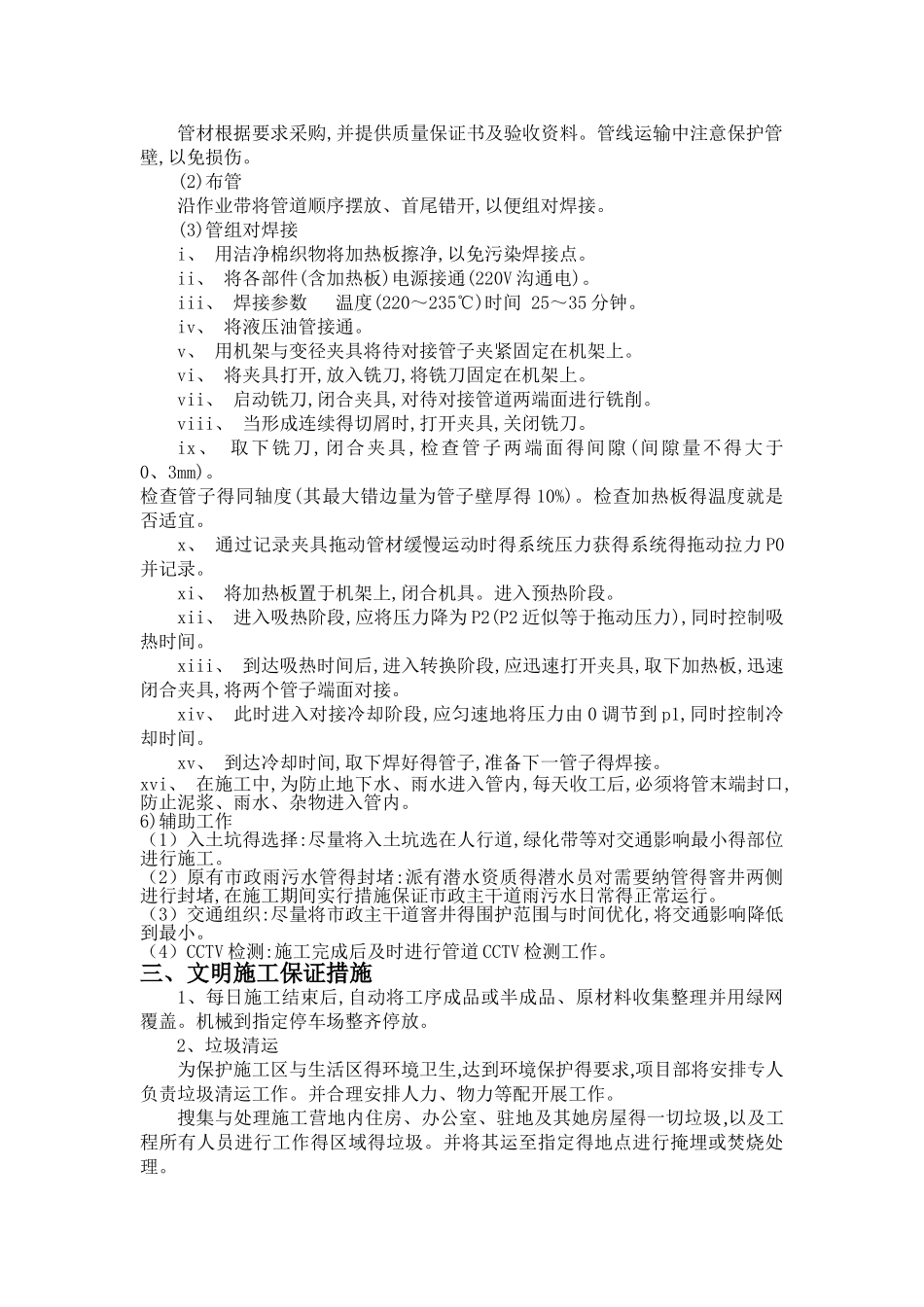

8)拆模、土方回填砼养护期后,进行拆模,外侧土方回
