技术交底书表格编号 1131 0项目名称中铁十局集团第二工程有限公司 吴起至定边高速公路 L J-4 合同段项目经理部第 1 页共 3 页交底编号W DGSGL-LJ-4-Q L QMX-Ⅲ-0 0 1工程名称K69+513 广福寺大桥设计文件图号施工设计图、公路工程桥梁工程施工技术法律规范施工部位桥面铺装交底日期技术交底内容:1、技术交底范围;本技术交底针对 K69+51 3 广福寺大桥桥面铺装进行专项技术交底;2、桥面铺装施工(1)桥面铺装施工工艺流程图5、1、1 桥面铺装施工工艺流程(2)、 施工准备1)对便道进行维护,保证桥面施工时混凝土运输通道得通畅
2)桥面铺装施工前,对梁体湿接缝施工用得孔洞按有关技术要求进行填补
3)桥面铺装施工前,预制梁间铰缝、预制梁顶面用凿毛机凿毛,并用空压机清扫、高压水枪冲洗积尘、油污、浮浆、松散混凝土
4)调整倒伏得预埋钢筋,准备工作一切就绪,进行下道工序施工
(3)、桥面铺装施工工序a测量放样施工前对本标段内所有导线点进行复测并平差,对桥面测量控制点进行复核
标高带平面控制直线段内按5 m 一个点放样,曲线段加密测量点
在适当位置纵向每 2 m一点测量放样出混凝土摊铺机得轨道位置与高程,打上记号,作为控制点
对桥面中心线、桥面宽度、桥面现浇混凝土铺装层顶面高层、泄水管位置应精确放样
b 钢筋安装根据设计要求,桥面铺装采纳 D12 冷轧带肋钢筋网,网格间距为 10 0×1 0 0m m
根据设计图纸布设泄水管
(1)将钢筋网运至施工现场,根据图纸要求及测量控制点布设纵、横向钢筋网,现场绑扎
钢筋网下采纳高强混凝土垫石支垫,呈梅花形布置,确保钢筋网得定位准确及保护层厚度满足设计及法律规范要求
(2)在桥面两侧设置标高带,标高带得宽度根据桥面摊铺整平设备长度确定,标高带得横向钢筋预留长度必须满足横向钢筋网得搭接长度

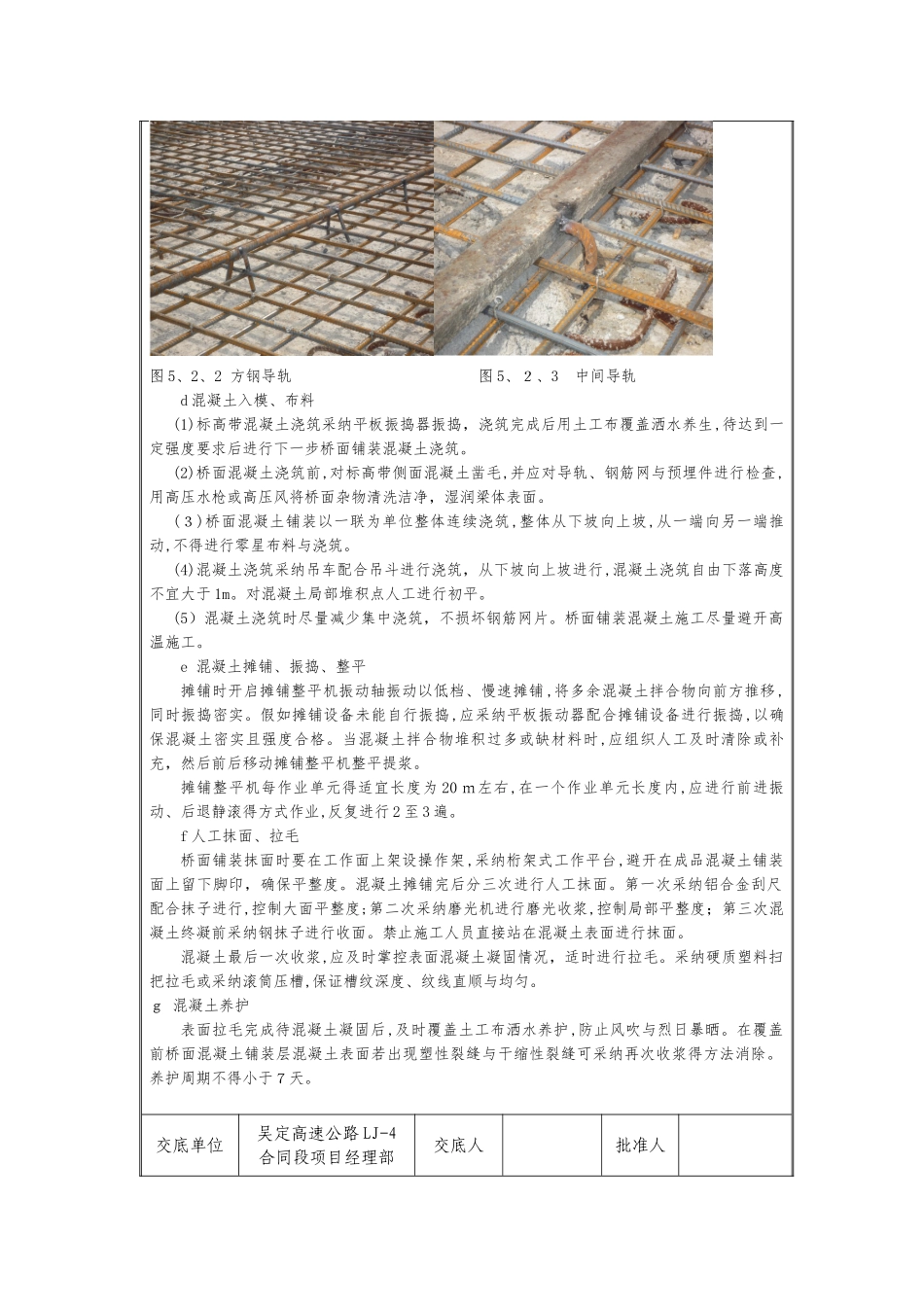

(3)为保证钢筋网得整
