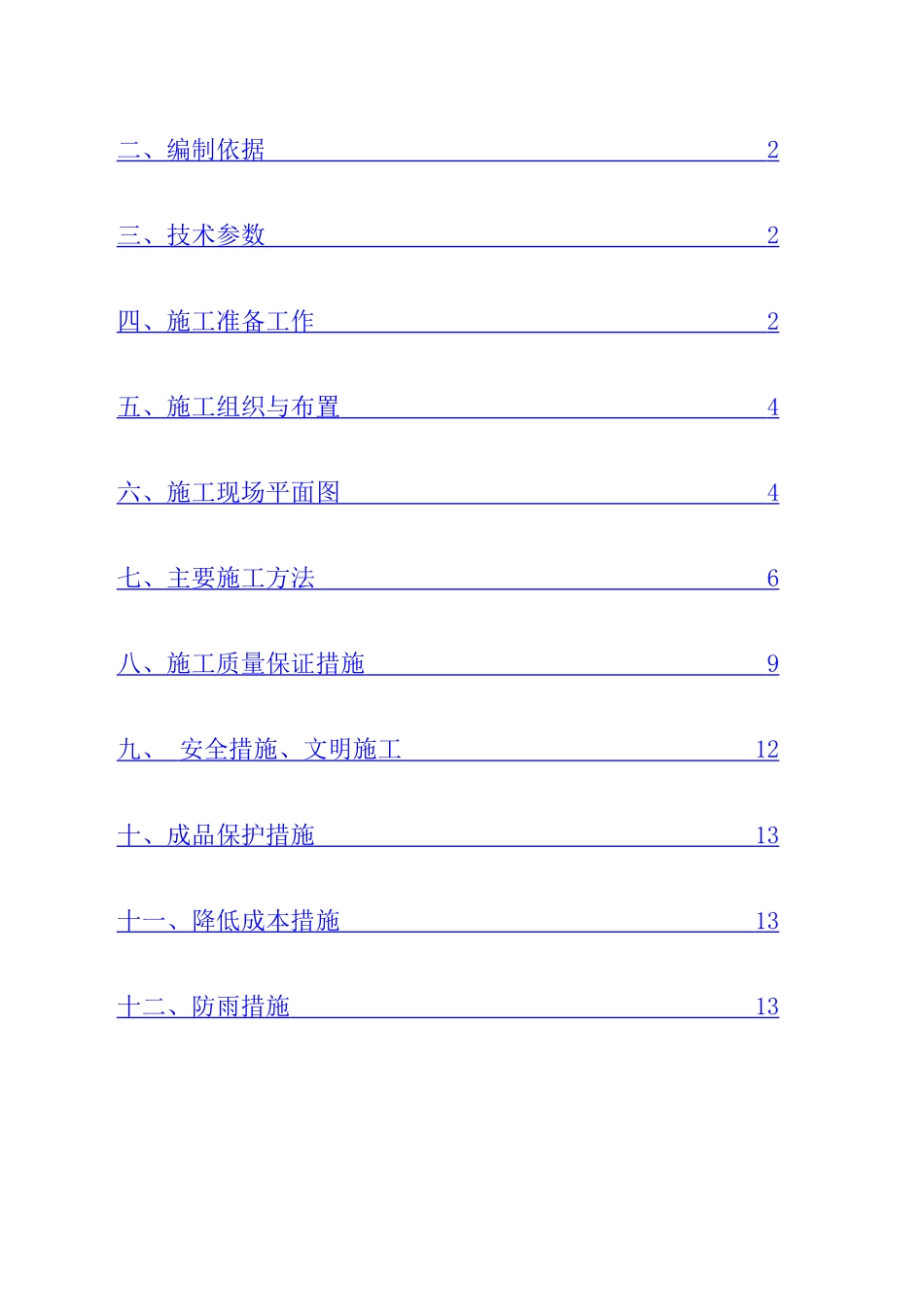

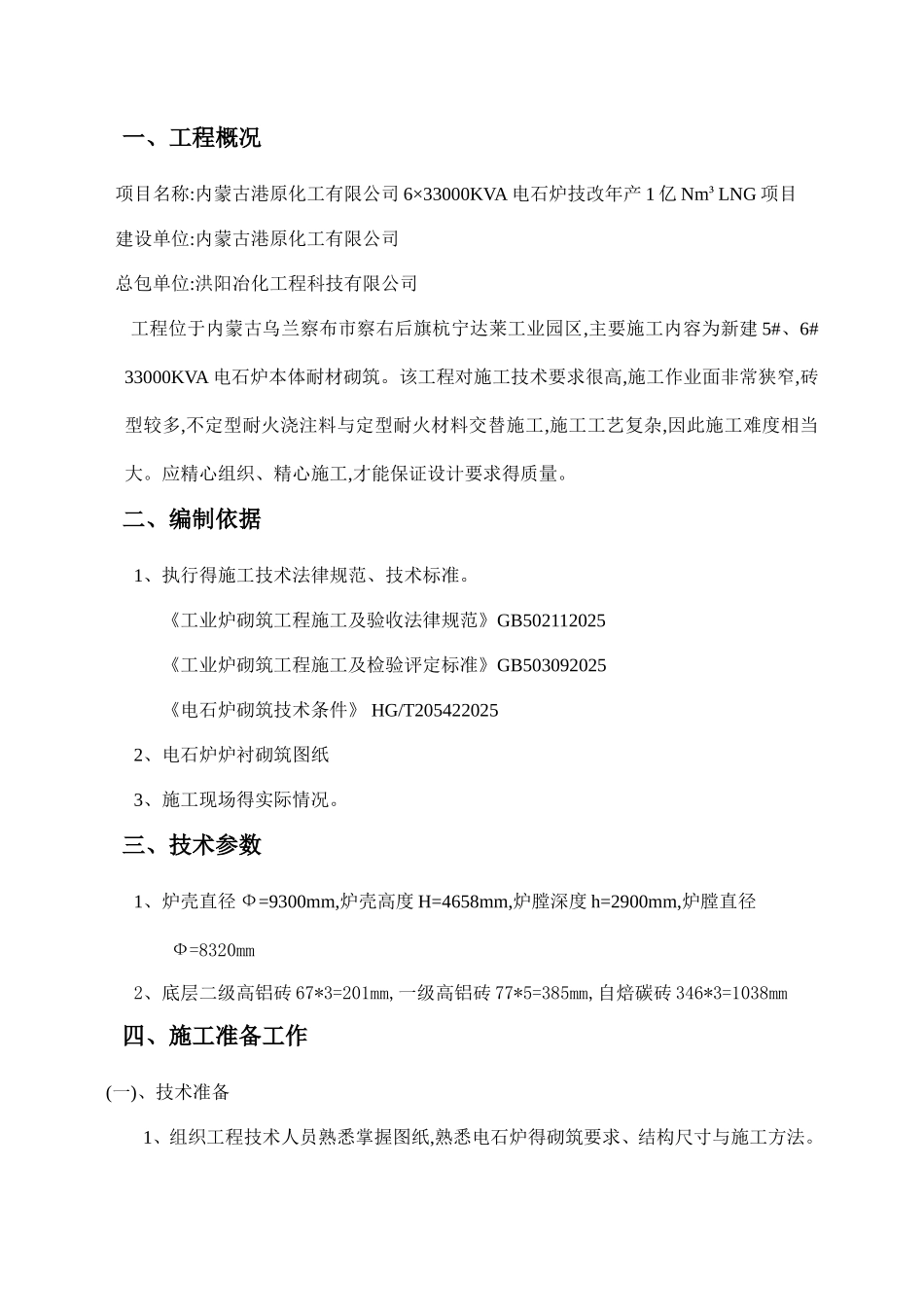

内蒙古港原化工有限公司6X33000KVA 电石炉技改年产 1 亿 Nm³LNG 项目5#、6#电石炉本体耐材砌筑施工方案编制: 审核: 批准: 郑州京华耐火材料工程有限公司2025 年 08 月 08 日目 录一、工程概况2二、编制依据 2 三、技术参数 2 四、施工准备工作 2 五、施工组织与布置 4 六、施工现场平面图 4 七、主要施工方法 6 八、施工质量保证措施 9 九、 安全措施、文明施工 12 十、成品保护措施 13 十一、降低成本措施 13 十二、防雨措施 13 一、工程概况项目名称:内蒙古港原化工有限公司 6×33000KVA 电石炉技改年产 1 亿 Nm³LNG 项目建设单位:内蒙古港原化工有限公司总包单位:洪阳冶化工程科技有限公司 工程位于内蒙古乌兰察布市察右后旗杭宁达莱工业园区,主要施工内容为新建 5#、6# 33000KVA 电石炉本体耐材砌筑
该工程对施工技术要求很高,施工作业面非常狭窄,砖型较多,不定型耐火浇注料与定型耐火材料交替施工,施工工艺复杂,因此施工难度相当大
应精心组织、精心施工,才能保证设计要求得质量
二、编制依据1、执行得施工技术法律规范、技术标准
《工业炉砌筑工程施工及验收法律规范》GB502112025《工业炉砌筑工程施工及检验评定标准》GB503092025《电石炉砌筑技术条件》 HG/T2054220252、电石炉炉衬砌筑图纸3、施工现场得实际情况
三、技术参数1、炉壳直径 Ф=9300mm,炉壳高度 H=4658mm,炉膛深度 h=2900mm,炉膛直径Ф=8320mm2、底层二级高铝砖 67*3=201mm,一级高铝砖 77*5=385mm,自焙碳砖 346*3=1038mm四、施工准备工作(一)、技术准备1、组织工程技术人员熟悉掌握图纸,熟悉电石炉得砌筑要求、结构尺寸与施工方法
2、结合国家法律规范制定出本工程得检验
