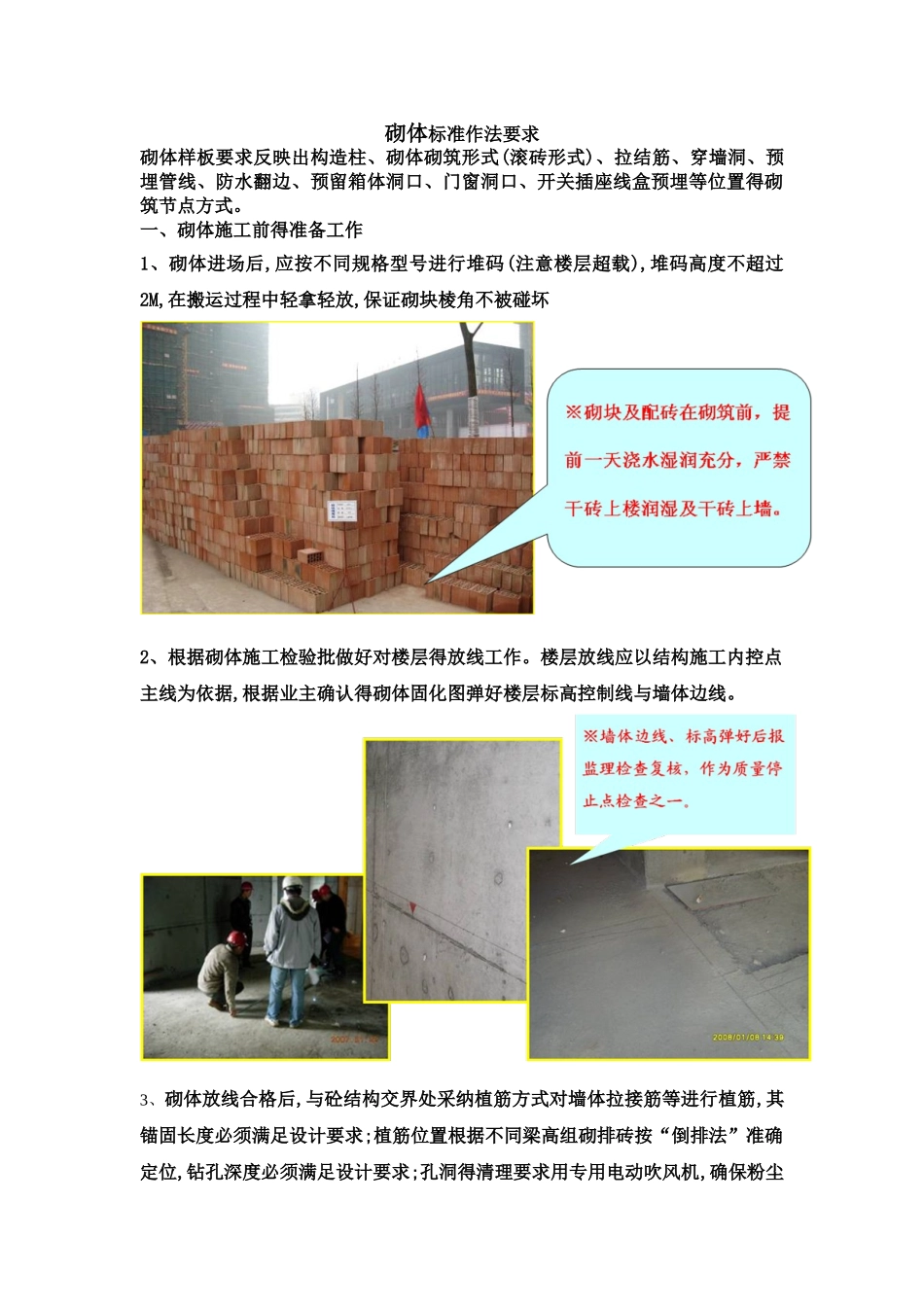

砌体标准作法要求砌体样板要求反映出构造柱、砌体砌筑形式(滚砖形式)、拉结筋、穿墙洞、预埋管线、防水翻边、预留箱体洞口、门窗洞口、开关插座线盒预埋等位置得砌筑节点方式。一、砌体施工前得准备工作1、砌体进场后,应按不同规格型号进行堆码(注意楼层超载),堆码高度不超过2M,在搬运过程中轻拿轻放,保证砌块棱角不被碰坏2、根据砌体施工检验批做好对楼层得放线工作。楼层放线应以结构施工内控点主线为依据,根据业主确认得砌体固化图弹好楼层标高控制线与墙体边线。3、砌体放线合格后,与砼结构交界处采纳植筋方式对墙体拉接筋等进行植筋,其锚固长度必须满足设计要求;植筋位置根据不同梁高组砌排砖按“倒排法”准确定位,钻孔深度必须满足设计要求;孔洞得清理要求用专用电动吹风机,确保粉尘得清理效果;墙体拉接筋抗拔试验合格后才能进行砌筑。4、构造柱得设置严格按砌体固化图要求进行布置,纵筋搭接长度必须满足设计要求,搭接区域箍筋按要求加密设置5、所有卫生间墙根按强规要求采纳 C20 素混凝土(200㎜高、宽同墙后)进行浇筑,浇筑前,按检验批通知监理到现场进行检查。二、砌体质量控制及工序报验流程1、所有墙体砌筑三线实心配砖(除卫生间素砼浇筑 200mm 外),砌筑完成后,对比各方确认得固化图对所有墙肢、门洞及门垛、窗洞等尺寸进行复核,自检合格后报监理作为质量停止点检查之一。(注意门窗洞口得高宽必须含地平与抹灰厚度);2、墙体砌筑前根据墙高采纳“倒排法”确定砌块匹数(实行由上至下原则,即先留足后塞口 200㎜高度(预留高度允许误差±10㎜),然后根据砖模数进行排砖;后塞口斜砖逐块敲紧挤实,斜砌角度控制在 60°±10°3、墙体砌筑时灰缝不得超过 8-12㎜,同时要求同一面墙上砌体灰缝厚度差(最大与最小之差)不得超过 2㎜,以保证灰缝观感上均匀一致。 砌筑灰缝应横平竖直,砂浆饱满不低于 90%,竖缝不得出现挤接密缝。勾缝完成必须立即用棉纱擦出多余砂浆,保证墙面灰缝感观。4、拉结筋间距设置应沿墙、柱 500mm 高植 2Ф6、5 钢筋,伸入填充墙 700mm(且大于或等于 1/5 墙长),填充墙转角处应设水平拉结筋。所有伸入填充墙或构造柱中得拉结筋端头需做 180 度弯钩。 5、实心砖砌筑部位:卫生间(除墙根 200㎜高采纳 C20 素砼)以上 1800㎜高度范围内为实心砖砌筑;厨房墙体 1500mm 高以上至梁底或板底砌筑实心砖;构造柱边及 L、T 型墙转角实心砖;栏杆与后砌墙相交处砌实心砖(底标高为阳台梁以上1000mm 砌筑 300×300);门窗...
