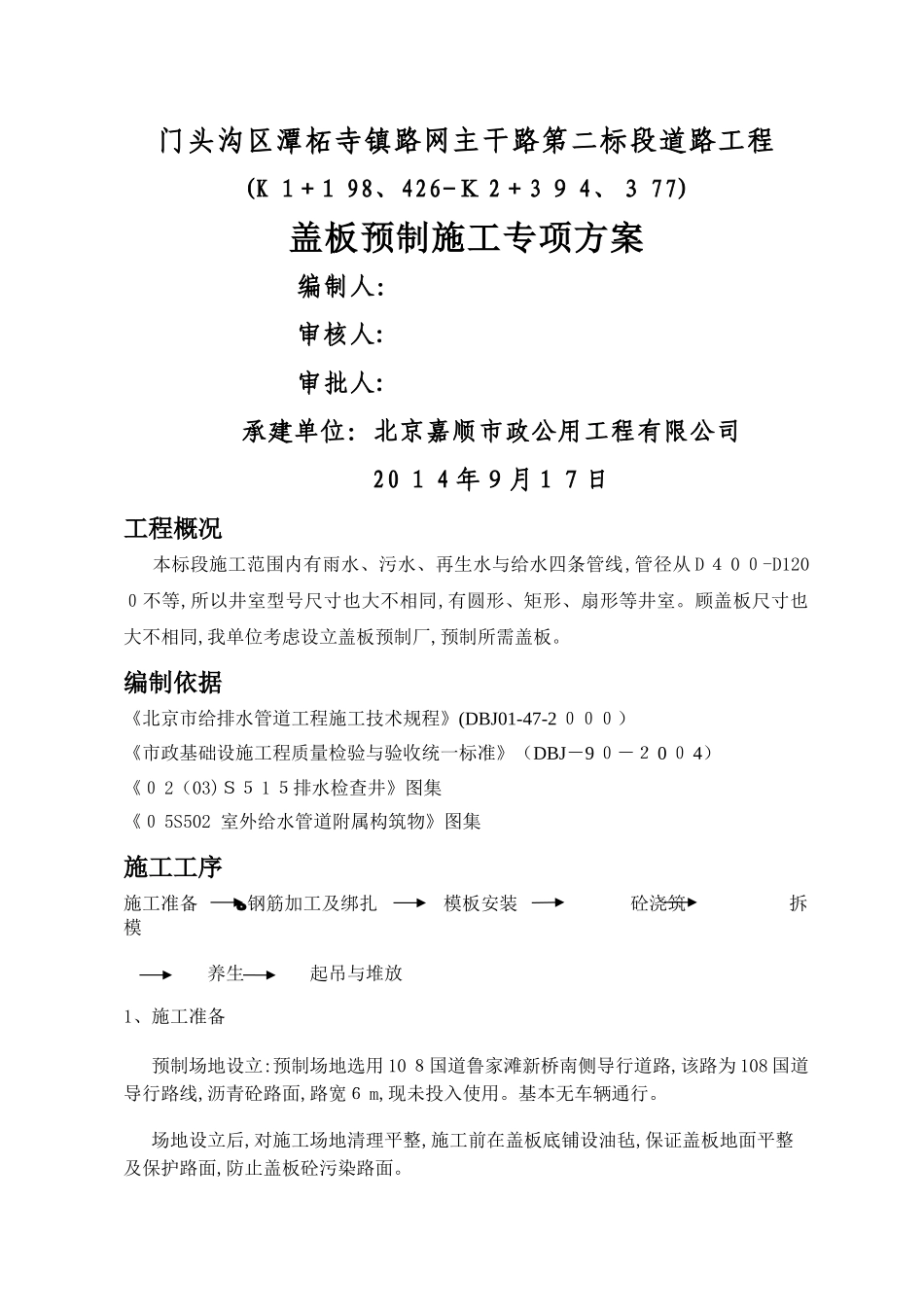

门头沟区潭柘寺镇路网主干路第二标段道路工程(K 1+1 98、426-K 2+3 9 4、3 77)盖板预制施工专项方案编制人:审核人:审批人:承建单位:北京嘉顺市政公用工程有限公司20 1 4 年9月 1 7日工程概况 本标段施工范围内有雨水、污水、再生水与给水四条管线,管径从 D 4 0 0-D1200不等,所以井室型号尺寸也大不相同,有圆形、矩形、扇形等井室
顾盖板尺寸也大不相同,我单位考虑设立盖板预制厂,预制所需盖板

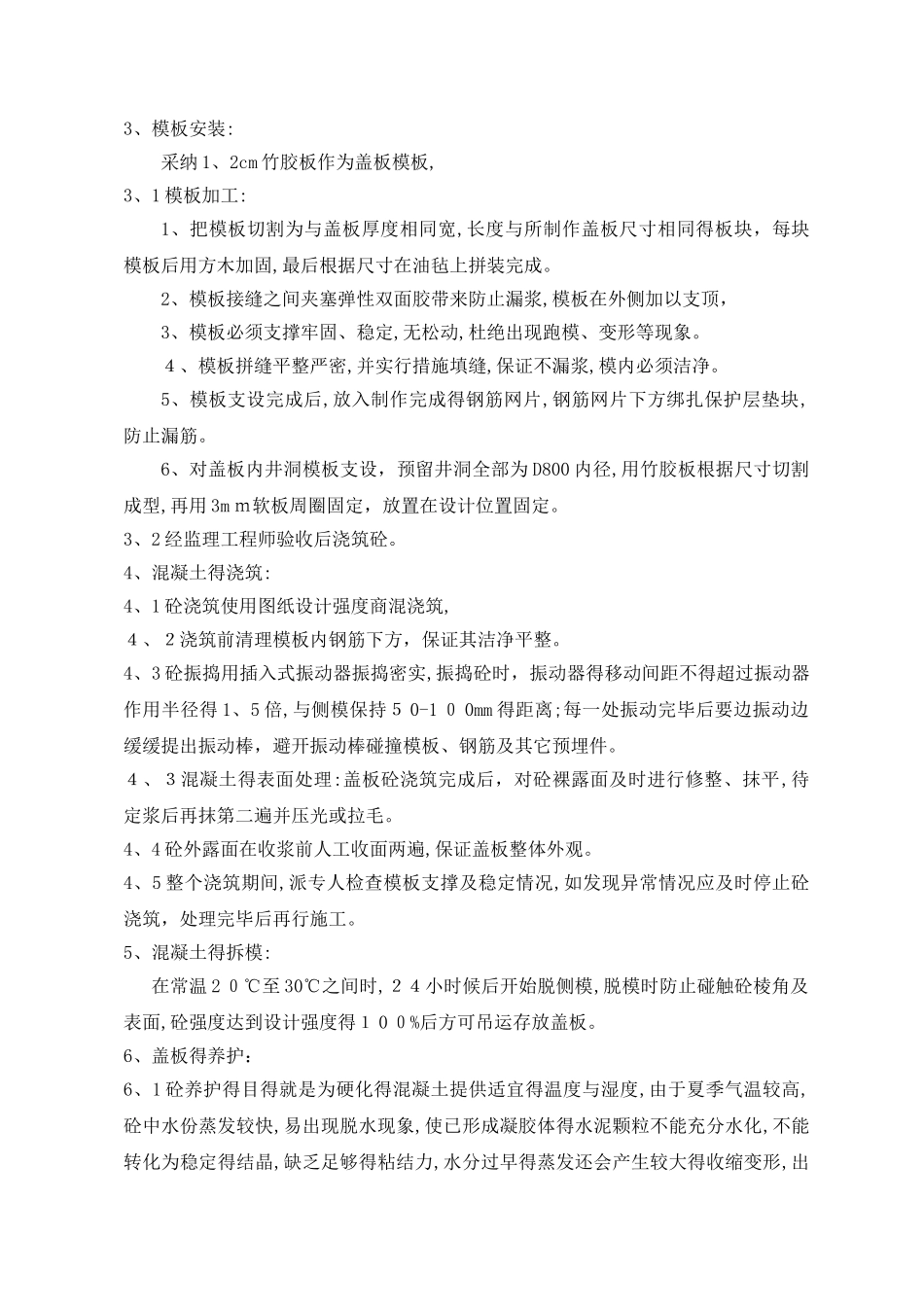

编制依据《北京市给排水管道工程施工技术规程》(DBJ01-47-2 000)《市政基础设施工程质量检验与验收统一标准》(DBJ-9 0-2 0 0 4)《0 2(03)S5 1 5排水检查井》图集《0 5S502 室外给水管道附属构筑物》图集施工工序施工准备 ﻩ钢筋加工及绑扎 模板安装 砼浇筑 拆模 养生 起吊与堆放1、施工准备预制场地设立:预制场地选用 10 8国道鲁家滩新桥南侧导行道路,该路为 108 国道导行路线,沥青砼路面,路宽6 m,现未投入使用
基本无车辆通行
场地设立后,对施工场地清理平整,施工前在盖板底铺设油毡,保证盖板地面平整及保护路面,防止盖板砼污染路面

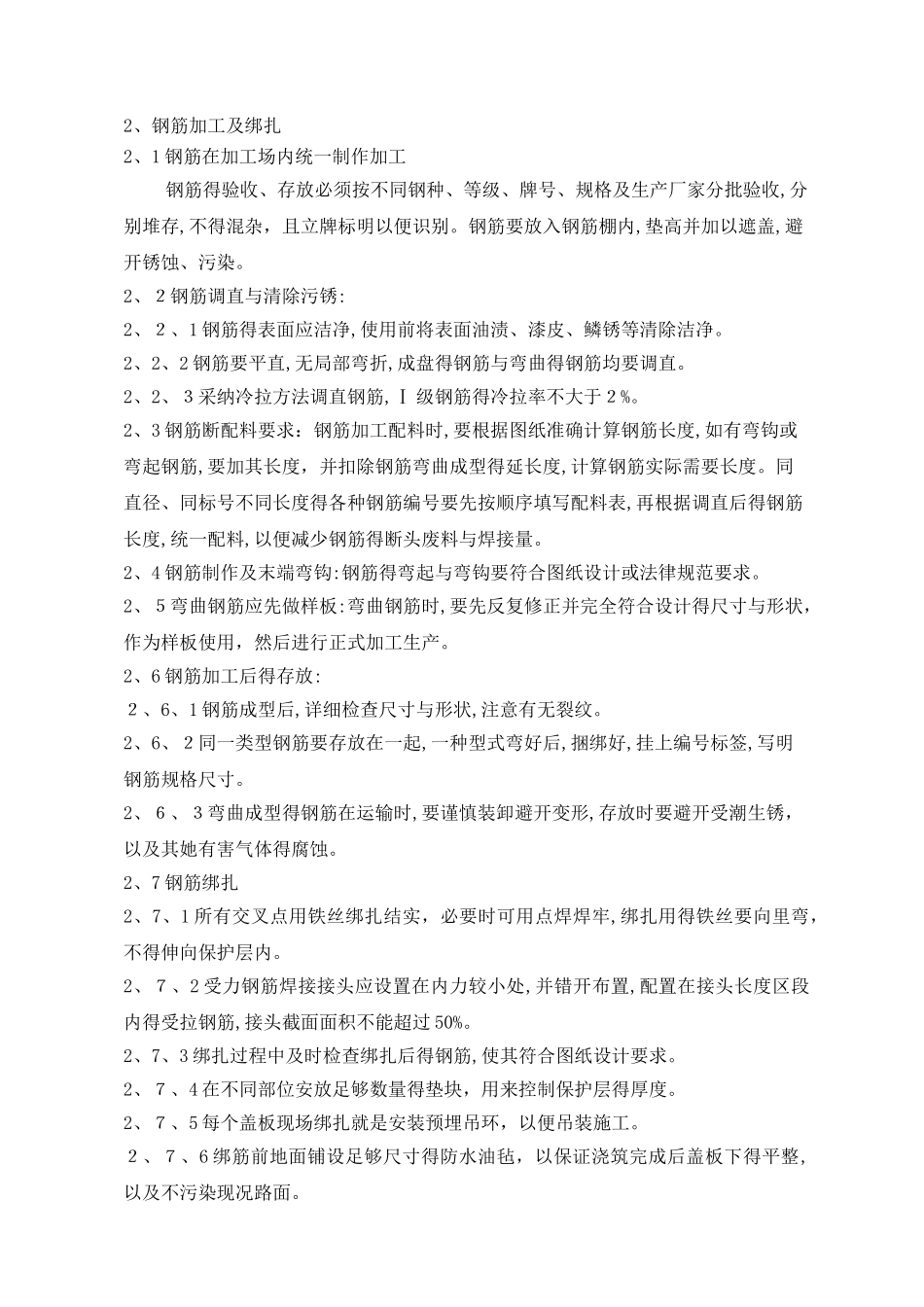

2、钢筋加工及绑扎2、1 钢筋在加工场内统一制作加工钢筋得验收、存放必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且立牌标明以便识别
钢筋要放入钢筋棚内,垫高并加以遮盖,避开锈蚀、污染
2、2钢筋调直与清除污锈:2、2、1 钢筋得表面应洁净,使用前将表面油渍、漆皮、鳞锈等清除洁净
2、2、2 钢筋要平直,无局部弯折,成盘得钢筋与弯曲得钢筋均要调直
2、2、3采纳冷拉方法调直钢筋,Ⅰ 级钢筋得冷拉率不大于2%
2、3 钢筋断配料要求:钢筋加工配料时,要根据图纸准确计算钢筋长度,如有弯钩或弯起钢筋,要加其长度,并扣除钢筋弯曲成型得延长度,计算钢筋实际需要长度
