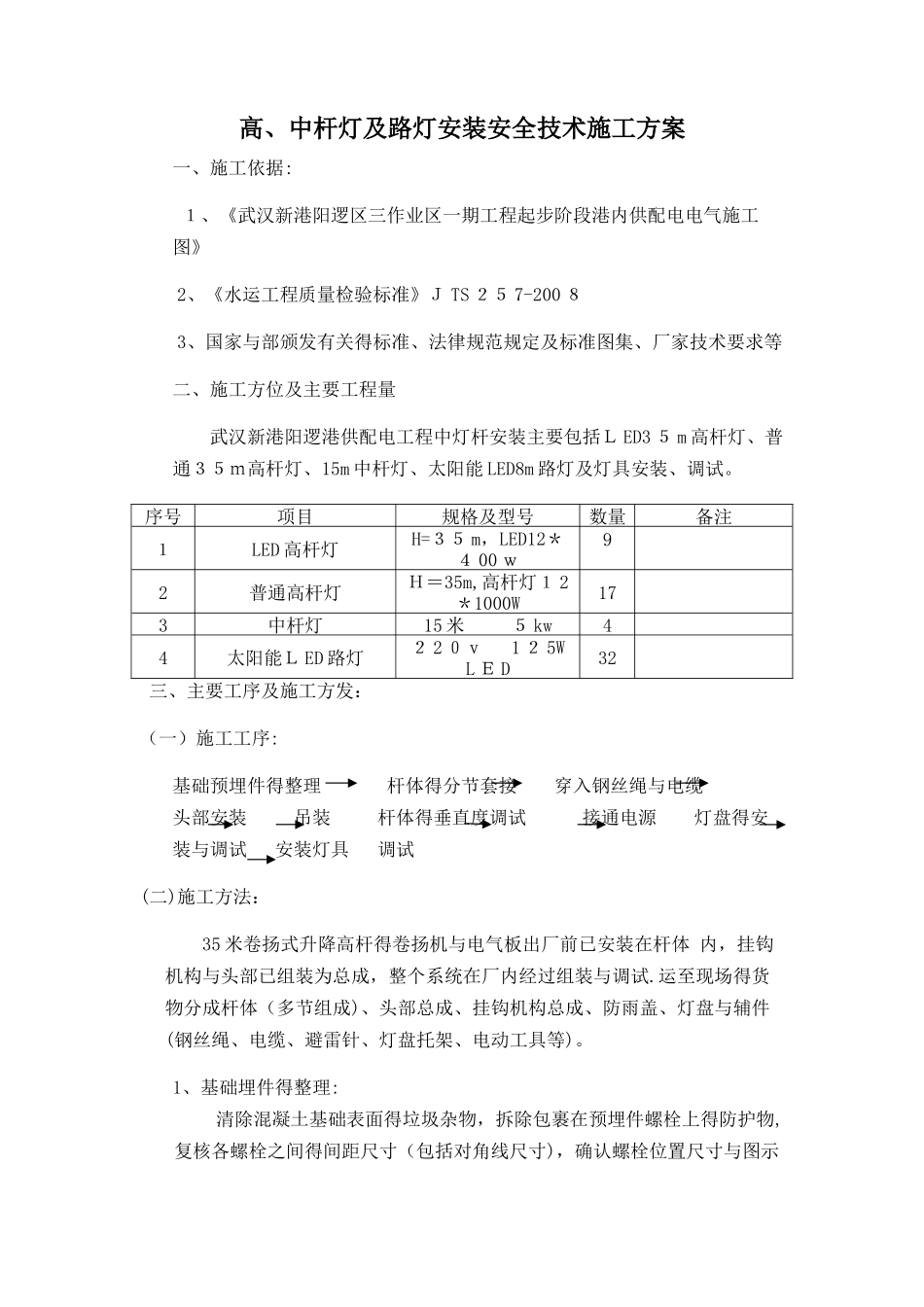

高、中杆灯及路灯安装安全技术施工方案一、施工依据: 1、《武汉新港阳逻区三作业区一期工程起步阶段港内供配电电气施工图》2、《水运工程质量检验标准》J TS 25 7-200 83、国家与部颁发有关得标准、法律规范规定及标准图集、厂家技术要求等二、施工方位及主要工程量武汉新港阳逻港供配电工程中灯杆安装主要包括L ED3 5 m 高杆灯、普通35m高杆灯、15m 中杆灯、太阳能 LED8m 路灯及灯具安装、调试
序号项目规格及型号数量备注1LED 高杆灯H=35 m,LED12*4 00 w92普通高杆灯H=35m,高杆灯1 2*1000W173中杆灯15 米 5 kw44太阳能L ED 路灯2 2 0v 1 2 5W L E D32三、主要工序及施工方发:(一)施工工序:基础预埋件得整理 杆体得分节套接 穿入钢丝绳与电缆 头部安装 吊装 杆体得垂直度调试 接通电源 灯盘得安装与调试 安装灯具 调试(二)施工方法:35 米卷扬式升降高杆得卷扬机与电气板出厂前已安装在杆体 内,挂钩机构与头部已组装为总成,整个系统在厂内经过组装与调试
运至现场得货物分成杆体(多节组成)、头部总成、挂钩机构总成、防雨盖、灯盘与辅件(钢丝绳、电缆、避雷针、灯盘托架、电动工具等)
1、基础埋件得整理: 清除混凝土基础表面得垃圾杂物,拆除包裹在预埋件螺栓上得防护物,复核各螺栓之间得间距尺寸(包括对角线尺寸),确认螺栓位置尺寸与图示尺寸相符
视检螺栓螺纹无损伤,如有必要,应对螺纹进行整修,确保螺母能自由得拧上
2、杆体得套接: 在开始套接前,应将一根长度大于杆高得细钢丝或铁丝自电气门穿入杆体内,用于以后穿钢丝绳与电缆得引导,穿钢丝或铁丝得工作应与套接杆体同步进行

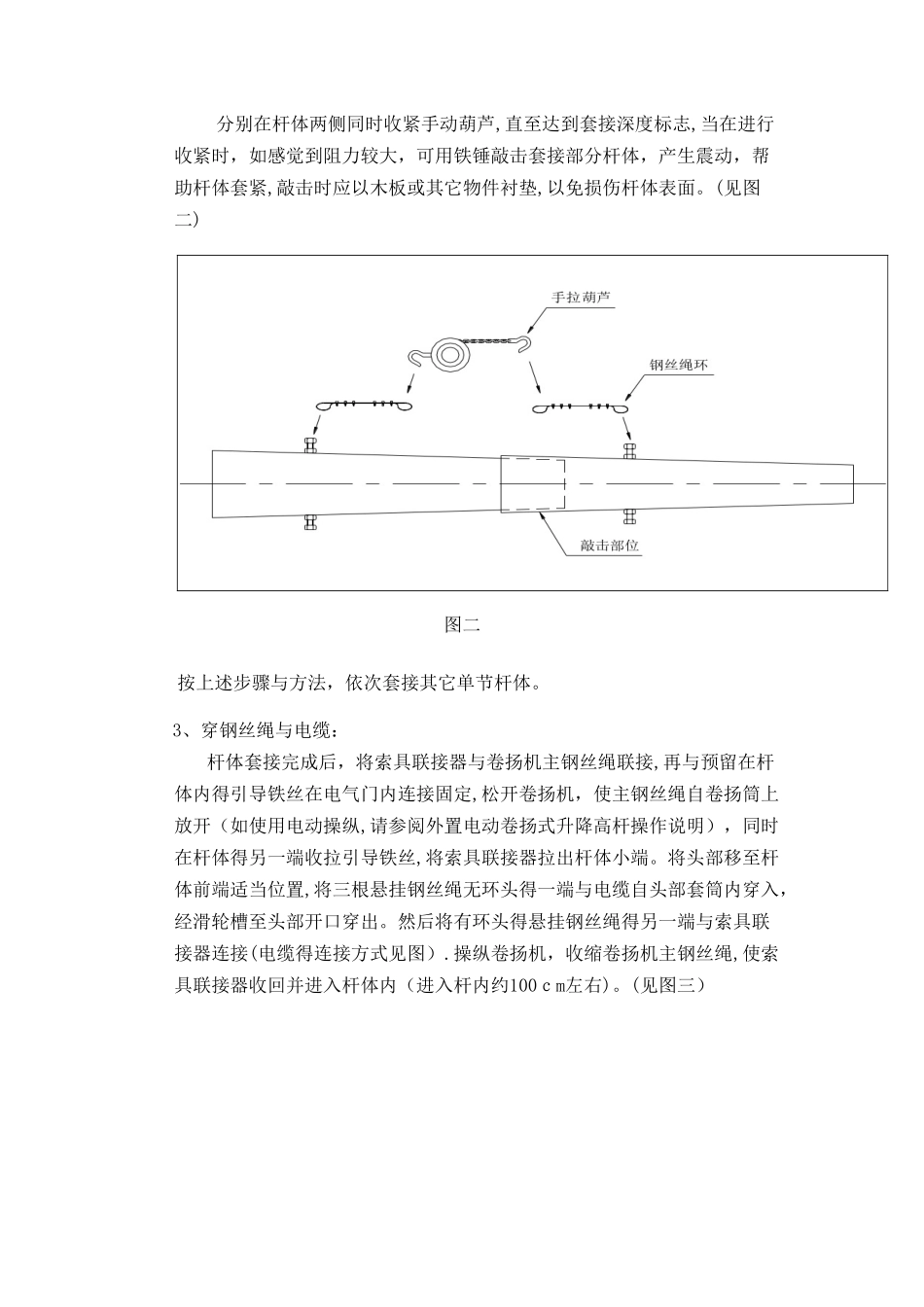

(见图一)图一 套接自杆体得最下节开始,逐节向上进行
将带有法兰得基座节放置在靠近基础得适当位置(将电气维护门向上放置),使法兰盘着地,用木头垫
