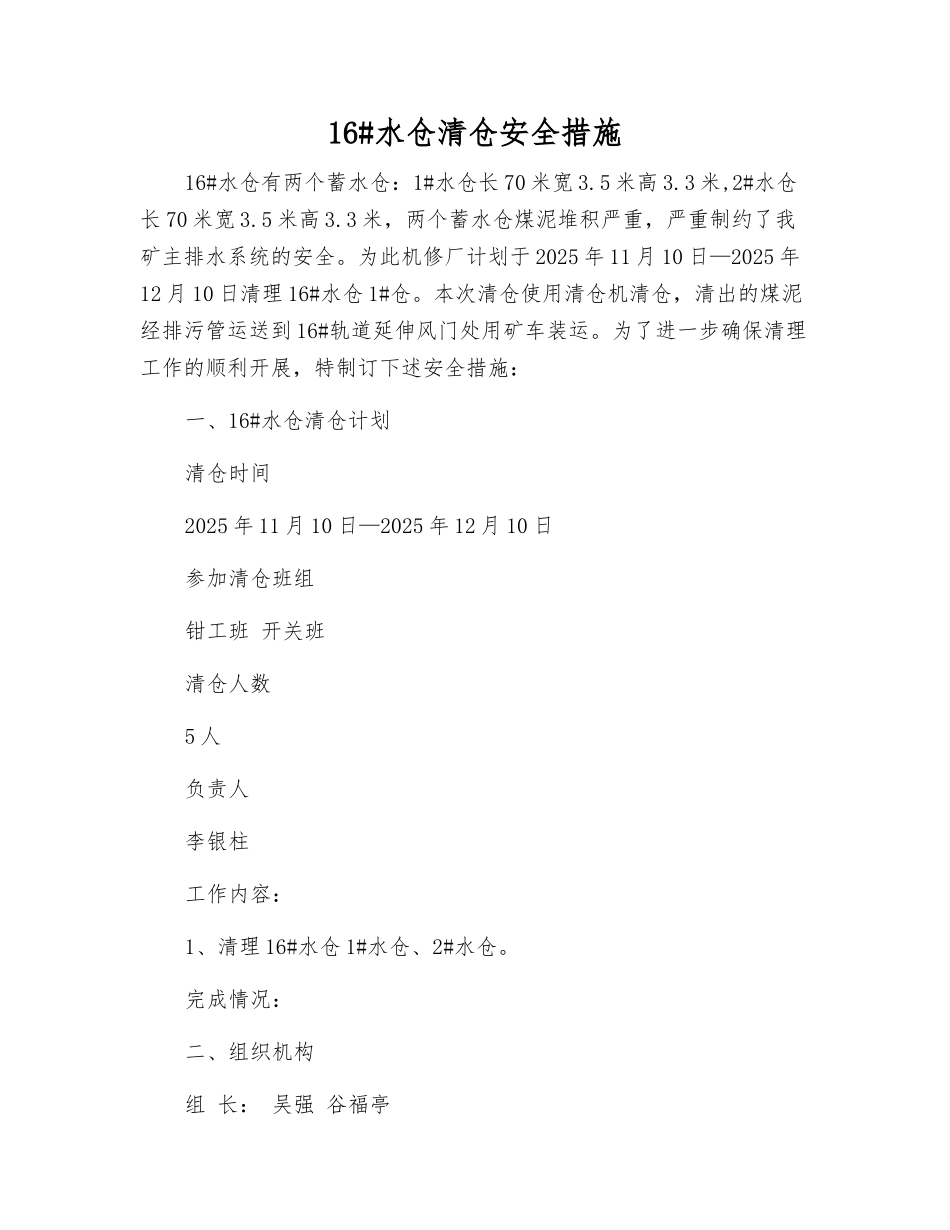

16#水仓清仓安全措施16#水仓有两个蓄水仓:1#水仓长 70 米宽 3
5 米高 3
3 米,2#水仓长 70 米宽 3
5 米高 3
3 米,两个蓄水仓煤泥堆积严重,严重制约了我矿主排水系统的安全
为此机修厂计划于 2025 年 11 月 10 日—2025 年12 月 10 日清理 16#水仓 1#仓
本次清仓使用清仓机清仓,清出的煤泥经排污管运送到 16#轨道延伸风门处用矿车装运
为了进一步确保清理工作的顺利开展,特制订下述安全措施:一、16#水仓清仓计划清仓时间2025 年 11 月 10 日—2025 年 12 月 10 日参加清仓班组钳工班 开关班清仓人数5 人负责人李银柱工作内容:1、清理 16#水仓 1#水仓、2#水仓

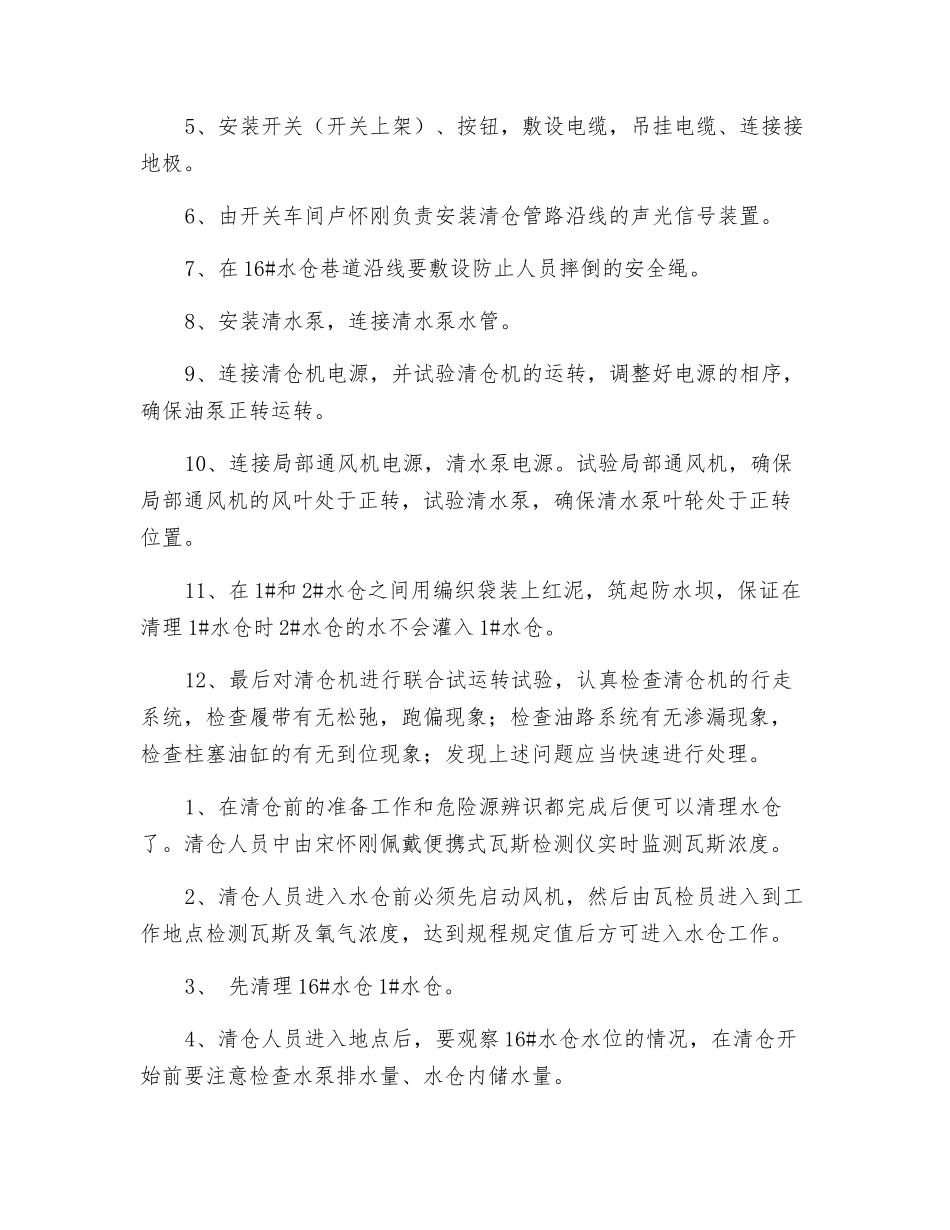

完成情况:二、组织机构组 长: 吴强 谷福亭副组长: 李银柱 庞孝平 丁永春电工: 管飞 卢怀刚 焦伟 宋利民钳工: 胡瑞军 丁学礼 王占卫 宋怀刚1、所有参加清仓人员必须按时参加班前会,召开班前会时厂领导要认真贯彻学习《煤矿安全规程》及《清仓安全措施》,要把清仓过程当中的注意事项进行详细讲解,使员工树立“安全第一,生命至上”的思想,真正做到不安全不作业、隐患不排除不生产、安全措施落实不到位不生产的原则
2、2025 年 11 月 6 日从机修厂下放清理水仓的水泵、开关、信号线、声光信号等设备
由外线车间陈欢负责跟车,把清仓设备运送到位
由张海峰,开关车间卢怀刚带领电修车间和开关车间员工负责安装清仓机电控,潜水泵,以及局部通风机的接电工作
3、通风队负责安装风机(风筒)保证水仓清仓处的氧气的含量达到《煤矿安全规程》要求:氧气浓度不低于 20%

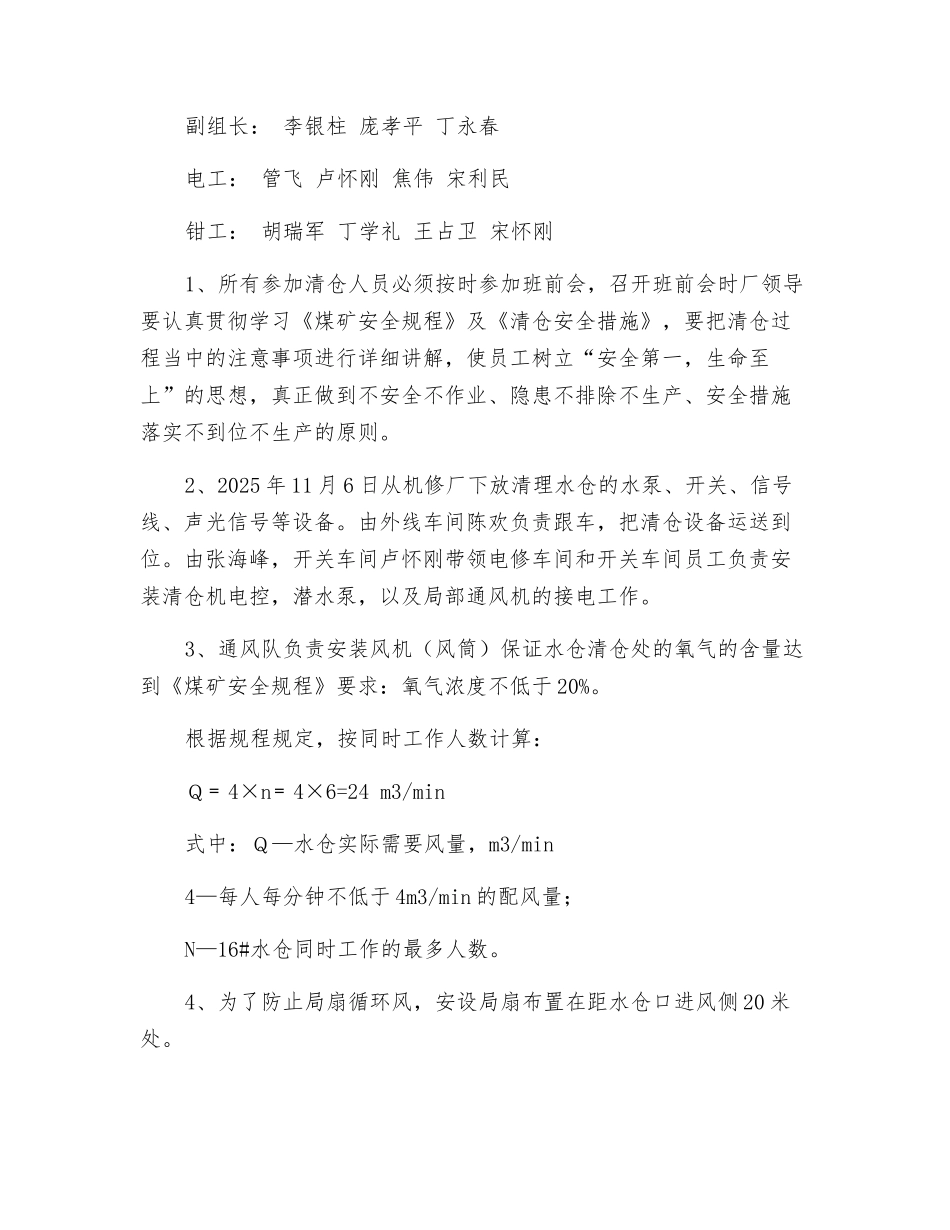

根据规程规定,按同时工作人数计算:Q﹦4×n﹦4×6=24 m3/min式中:Q—水仓实际需要风量,m3/min4—每人每分钟不低于 4m3/min 的配风量;N—16#水仓同时工作的最多人数
