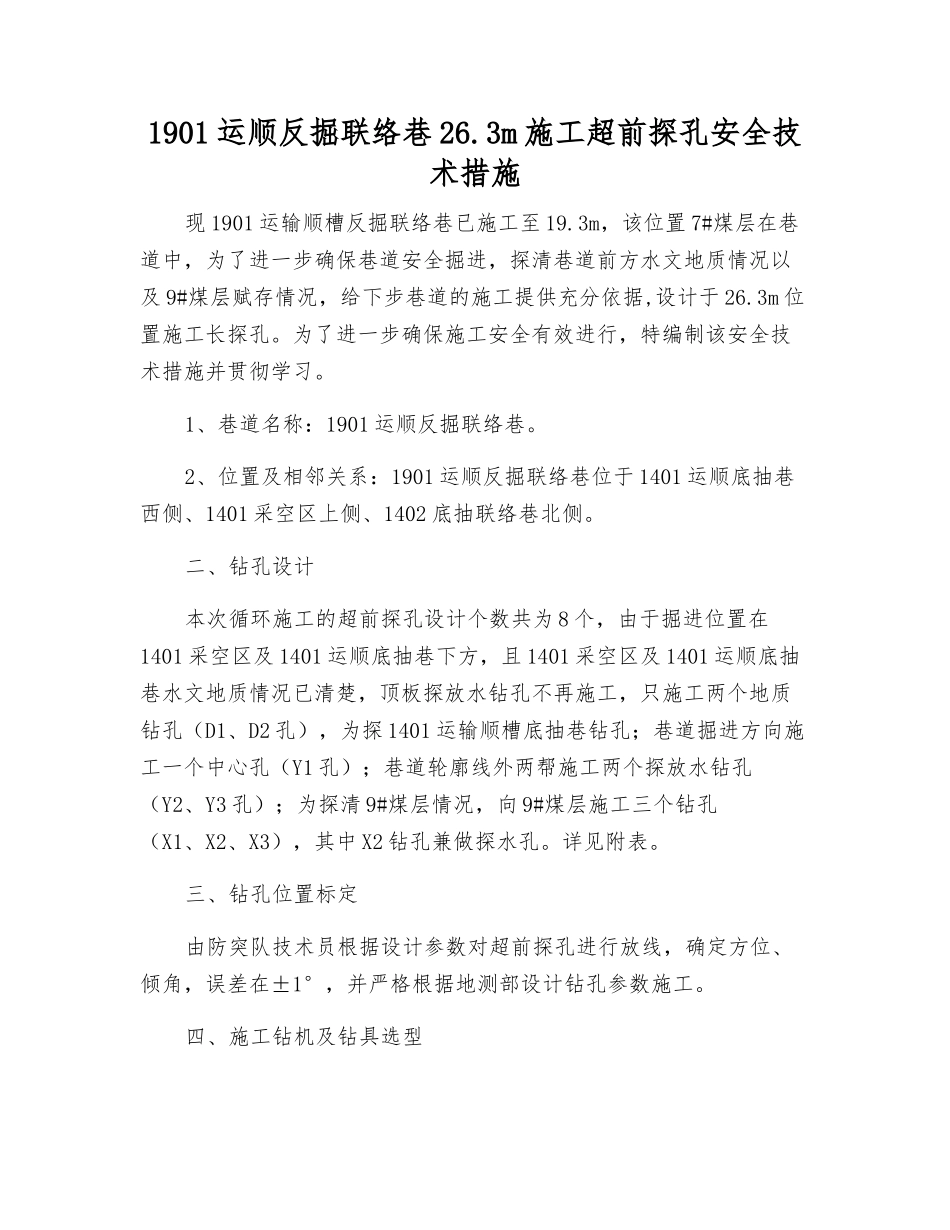

1901 运顺反掘联络巷 26
3m 施工超前探孔安全技术措施现 1901 运输顺槽反掘联络巷已施工至 19
3m,该位置 7#煤层在巷道中,为了进一步确保巷道安全掘进,探清巷道前方水文地质情况以及 9#煤层赋存情况,给下步巷道的施工提供充分依据,设计于 26
3m 位置施工长探孔
为了进一步确保施工安全有效进行,特编制该安全技术措施并贯彻学习
1、巷道名称:1901 运顺反掘联络巷
2、位置及相邻关系:1901 运顺反掘联络巷位于 1401 运顺底抽巷西侧、1401 采空区上侧、1402 底抽联络巷北侧
二、钻孔设计本次循环施工的超前探孔设计个数共为 8 个,由于掘进位置在1401 采空区及 1401 运顺底抽巷下方,且 1401 采空区及 1401 运顺底抽巷水文地质情况已清楚,顶板探放水钻孔不再施工,只施工两个地质钻孔(D1、D2 孔),为探 1401 运输顺槽底抽巷钻孔;巷道掘进方向施工一个中心孔(Y1 孔);巷道轮廓线外两帮施工两个探放水钻孔(Y2、Y3 孔);为探清 9#煤层情况,向 9#煤层施工三个钻孔(X1、X2、X3),其中 X2 钻孔兼做探水孔
三、钻孔位置标定由防突队技术员根据设计参数对超前探孔进行放线,确定方位、倾角,误差在±1°,并严格根据地测部设计钻孔参数施工

四、施工钻机及钻具选型钻孔施工采纳 ZY-2300 型钻机配套 Φ63mm 光面钻杆、Φ94/63 的钻头
五、劳动组织1、钻探施工单位:防突队施工负责人:徐 卿 技术负责人:陈奇东4、人员配备:1901 运顺反掘联络巷“逢掘必探”施工组织表序号工种人数备注1操作钻机22电工/机修工13跟班对干/班组长等负责人1总计4 人六、钻机安装将钻机移到指定位置,定好孔位,进行稳钻
钻机固定时,钻机底座要垫道木,压柱固定牢固,压柱上部要系好防倒绳

假如压柱上用托顶木时,托顶木要用 8#铁丝
