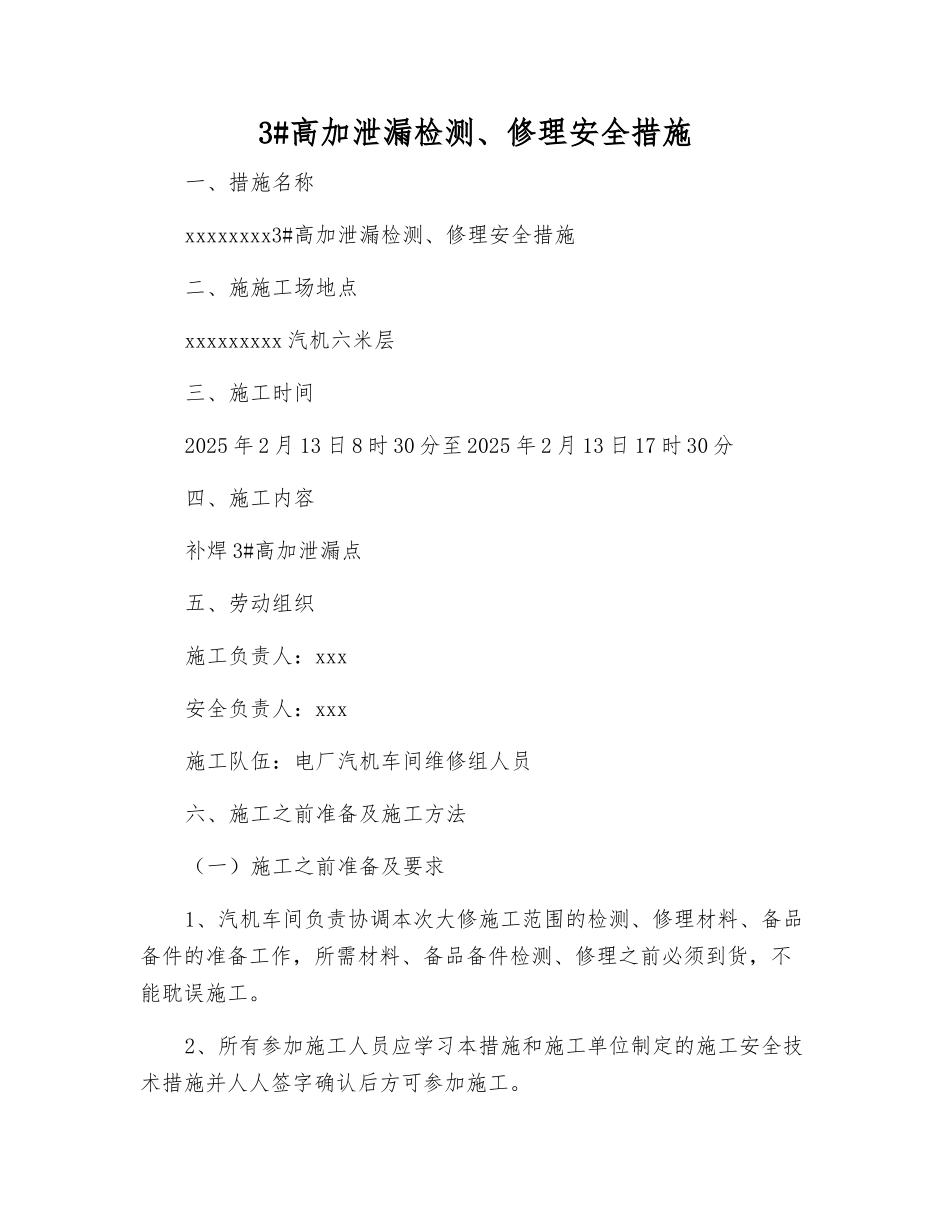

3#高加泄漏检测、修理安全措施一、措施名称xxxxxxxx3#高加泄漏检测、修理安全措施二、施施工场地点xxxxxxxxx 汽机六米层三、施工时间2025 年 2 月 13 日 8 时 30 分至 2025 年 2 月 13 日 17 时 30 分四、施工内容补焊 3#高加泄漏点五、劳动组织施工负责人:xxx安全负责人:xxx施工队伍:电厂汽机车间维修组人员六、施工之前准备及施工方法(一)施工之前准备及要求1、汽机车间负责协调本次大修施工范围的检测、修理材料、备品备件的准备工作,所需材料、备品备件检测、修理之前必须到货,不能耽误施工
2、所有参加施工人员应学习本措施和施工单位制定的施工安全技术措施并人人签字确认后方可参加施工

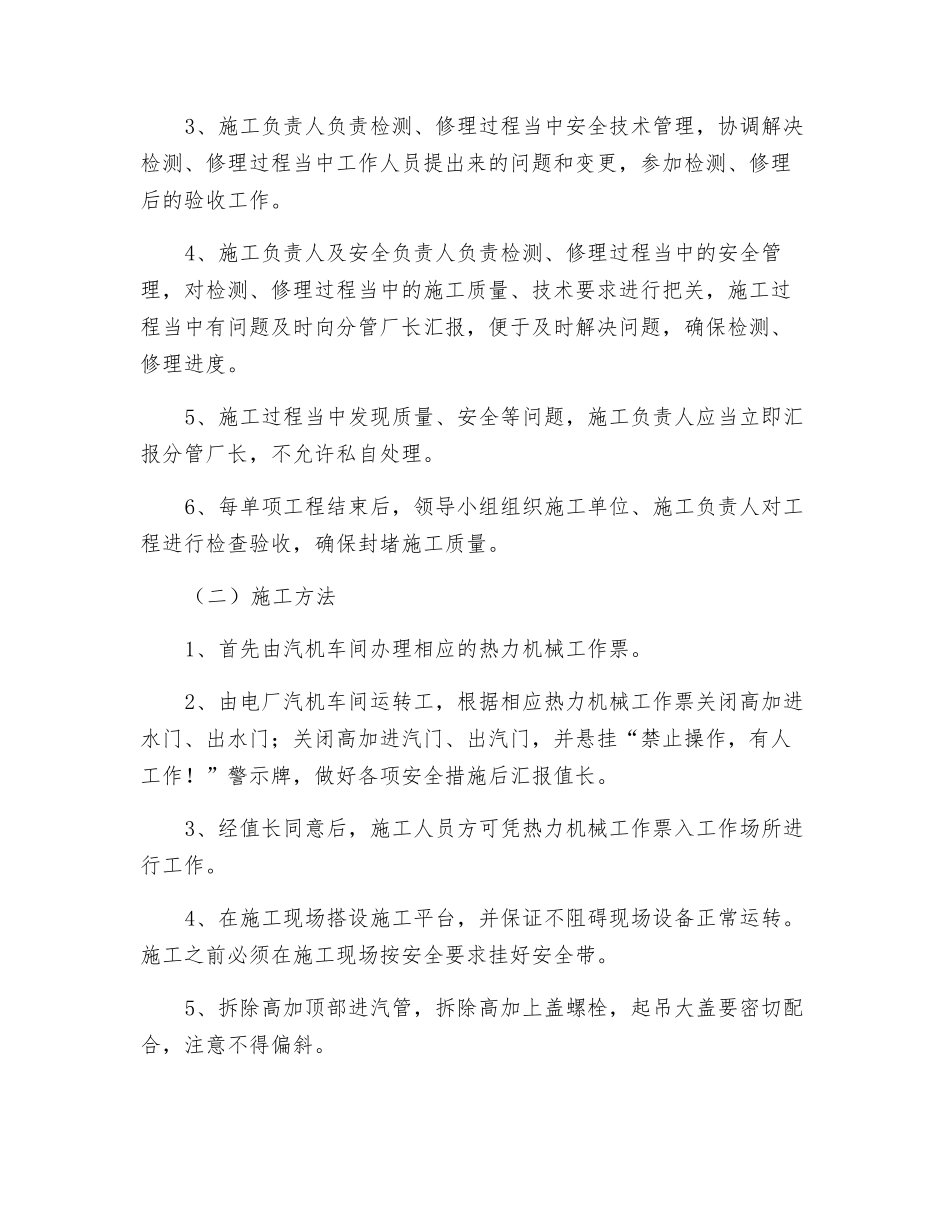

3、施工负责人负责检测、修理过程当中安全技术管理,协调解决检测、修理过程当中工作人员提出来的问题和变更,参加检测、修理后的验收工作
4、施工负责人及安全负责人负责检测、修理过程当中的安全管理,对检测、修理过程当中的施工质量、技术要求进行把关,施工过程当中有问题及时向分管厂长汇报,便于及时解决问题,确保检测、修理进度
5、施工过程当中发现质量、安全等问题,施工负责人应当立即汇报分管厂长,不允许私自处理
6、每单项工程结束后,领导小组组织施工单位、施工负责人对工程进行检查验收,确保封堵施工质量
(二)施工方法1、首先由汽机车间办理相应的热力机械工作票
2、由电厂汽机车间运转工,根据相应热力机械工作票关闭高加进水门、出水门;关闭高加进汽门、出汽门,并悬挂“禁止操作,有人工作
”警示牌,做好各项安全措施后汇报值长
3、经值长同意后,施工人员方可凭热力机械工作票入工作场所进行工作
4、在施工现场搭设施工平台,并保证不阻碍现场设备正常运转
施工之前必须在施工现场按安全要求挂好安全带
5、拆除高加顶部进汽管,拆除高加上盖螺栓,起吊大盖要密切配合,注意不得偏斜
