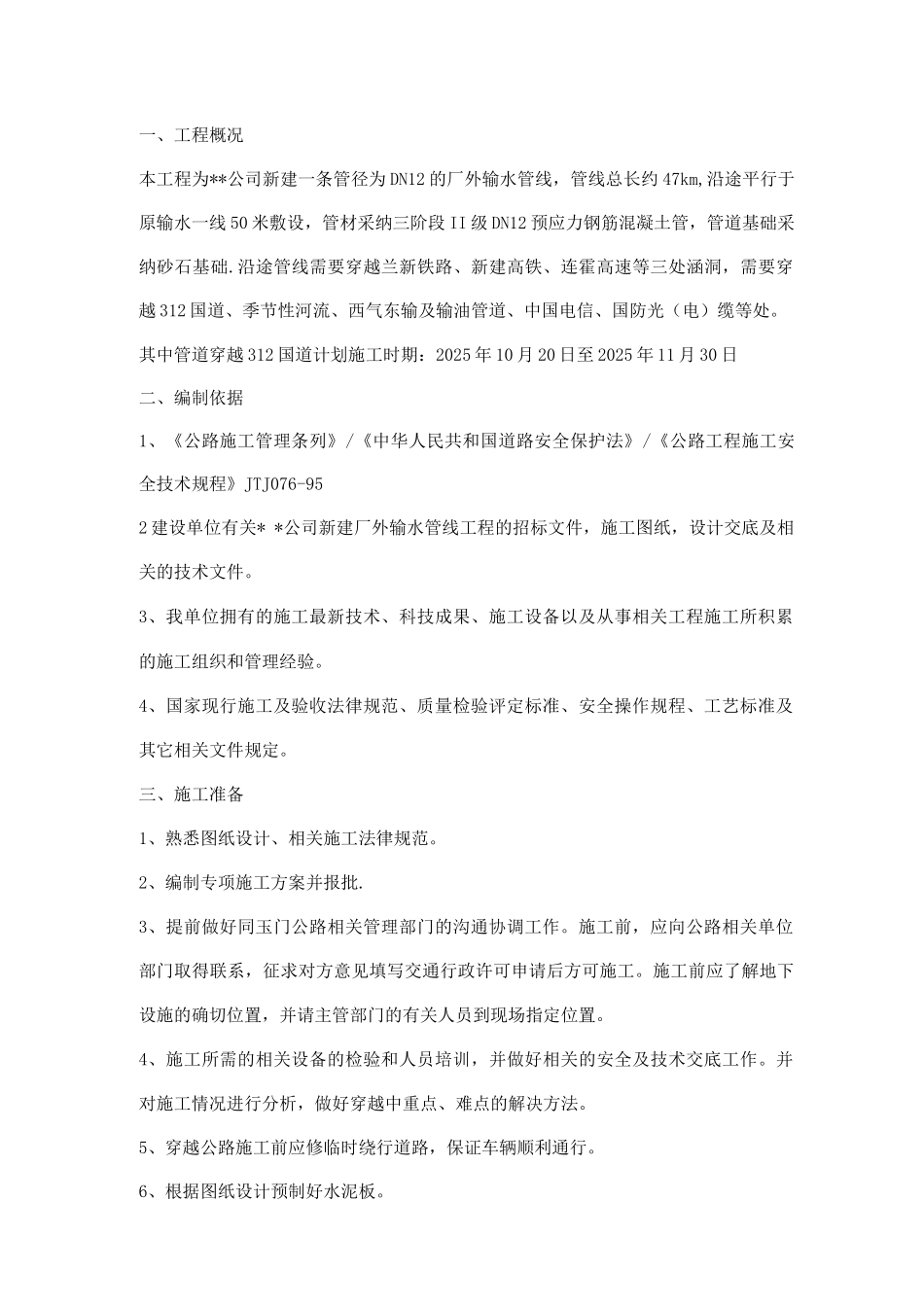

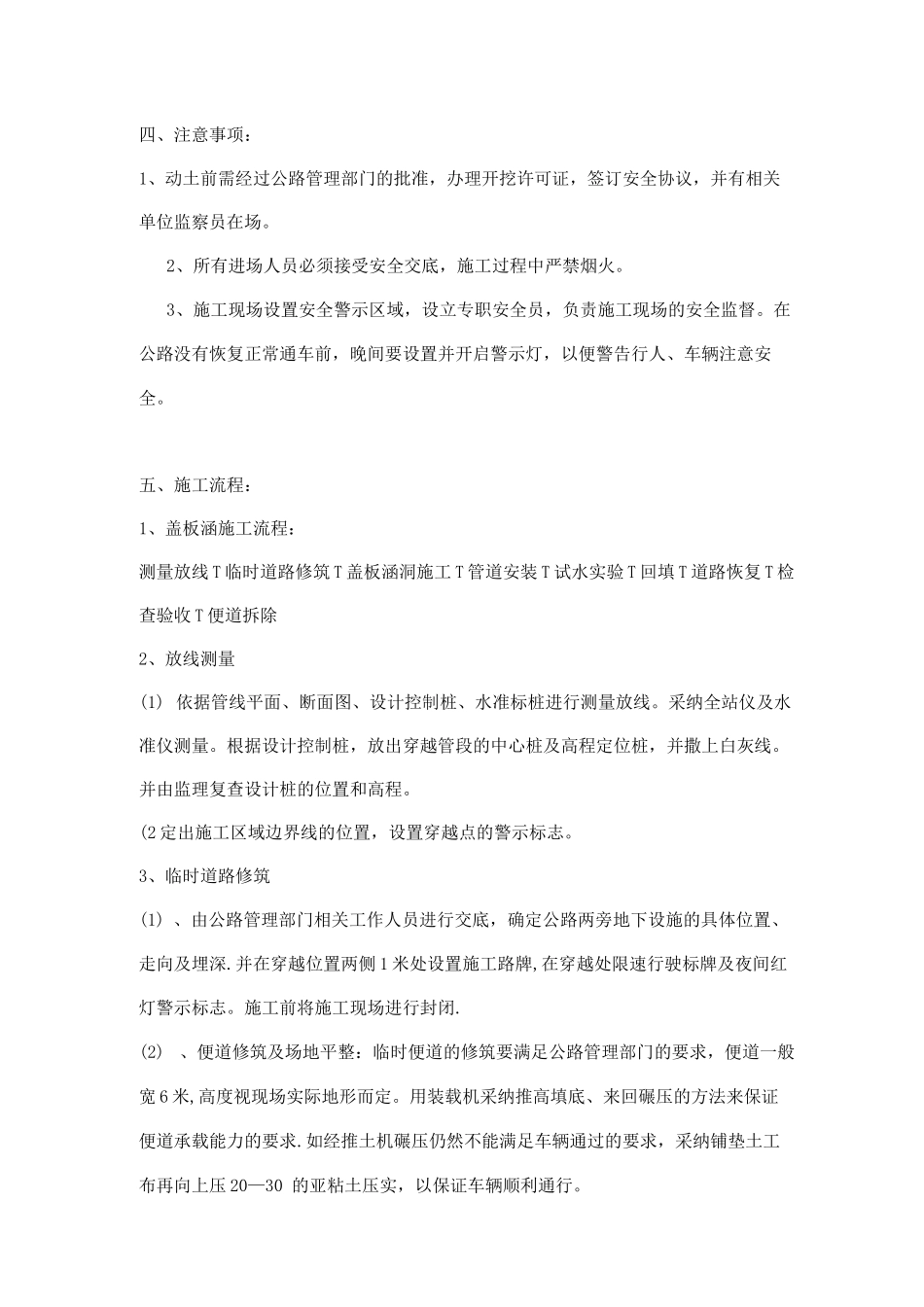

科研生产基础设施改造三期工程版次:02 版修建盖板涵洞施工方案批:核:制:状态:受挥2025 年 10 月 19 日一、工程概况本工程为**公司新建一条管径为 DN12 的厂外输水管线,管线总长约 47km,沿途平行于原输水一线 50 米敷设,管材采纳三阶段 II 级 DN12 预应力钢筋混凝土管,管道基础采纳砂石基础.沿途管线需要穿越兰新铁路、新建高铁、连霍高速等三处涵洞,需要穿越 312 国道、季节性河流、西气东输及输油管道、中国电信、国防光(电)缆等处。其中管道穿越 312 国道计划施工时期:2025 年 10 月 20 日至 2025 年 11 月 30 日二、编制依据1、《公路施工管理条列》/《中华人民共和国道路安全保护法》/《公路工程施工安全技术规程》JTJ076-952 建设单位有关* *公司新建厂外输水管线工程的招标文件,施工图纸,设计交底及相关的技术文件。3、我单位拥有的施工最新技术、科技成果、施工设备以及从事相关工程施工所积累的施工组织和管理经验。4、国家现行施工及验收法律规范、质量检验评定标准、安全操作规程、工艺标准及其它相关文件规定。三、施工准备1、熟悉图纸设计、相关施工法律规范。2、编制专项施工方案并报批.3、提前做好同玉门公路相关管理部门的沟通协调工作。施工前,应向公路相关单位部门取得联系,征求对方意见填写交通行政许可申请后方可施工。施工前应了解地下设施的确切位置,并请主管部门的有关人员到现场指定位置。4、施工所需的相关设备的检验和人员培训,并做好相关的安全及技术交底工作。并对施工情况进行分析,做好穿越中重点、难点的解决方法。5、穿越公路施工前应修临时绕行道路,保证车辆顺利通行。6、根据图纸设计预制好水泥板。四、注意事项:1、动土前需经过公路管理部门的批准,办理开挖许可证,签订安全协议,并有相关单位监察员在场。2、所有进场人员必须接受安全交底,施工过程中严禁烟火。3、施工现场设置安全警示区域,设立专职安全员,负责施工现场的安全监督。在公路没有恢复正常通车前,晚间要设置并开启警示灯,以便警告行人、车辆注意安全。五、施工流程:1、盖板涵施工流程:测量放线 T 临时道路修筑 T 盖板涵洞施工 T 管道安装 T 试水实验 T 回填 T 道路恢复 T 检查验收 T 便道拆除2、放线测量(1) 依据管线平面、断面图、设计控制桩、水准标桩进行测量放线。采纳全站仪及水准仪测量。根据设计控制桩,放出穿越管段的中心桩及高程定位桩,并撒上白灰线。并...
