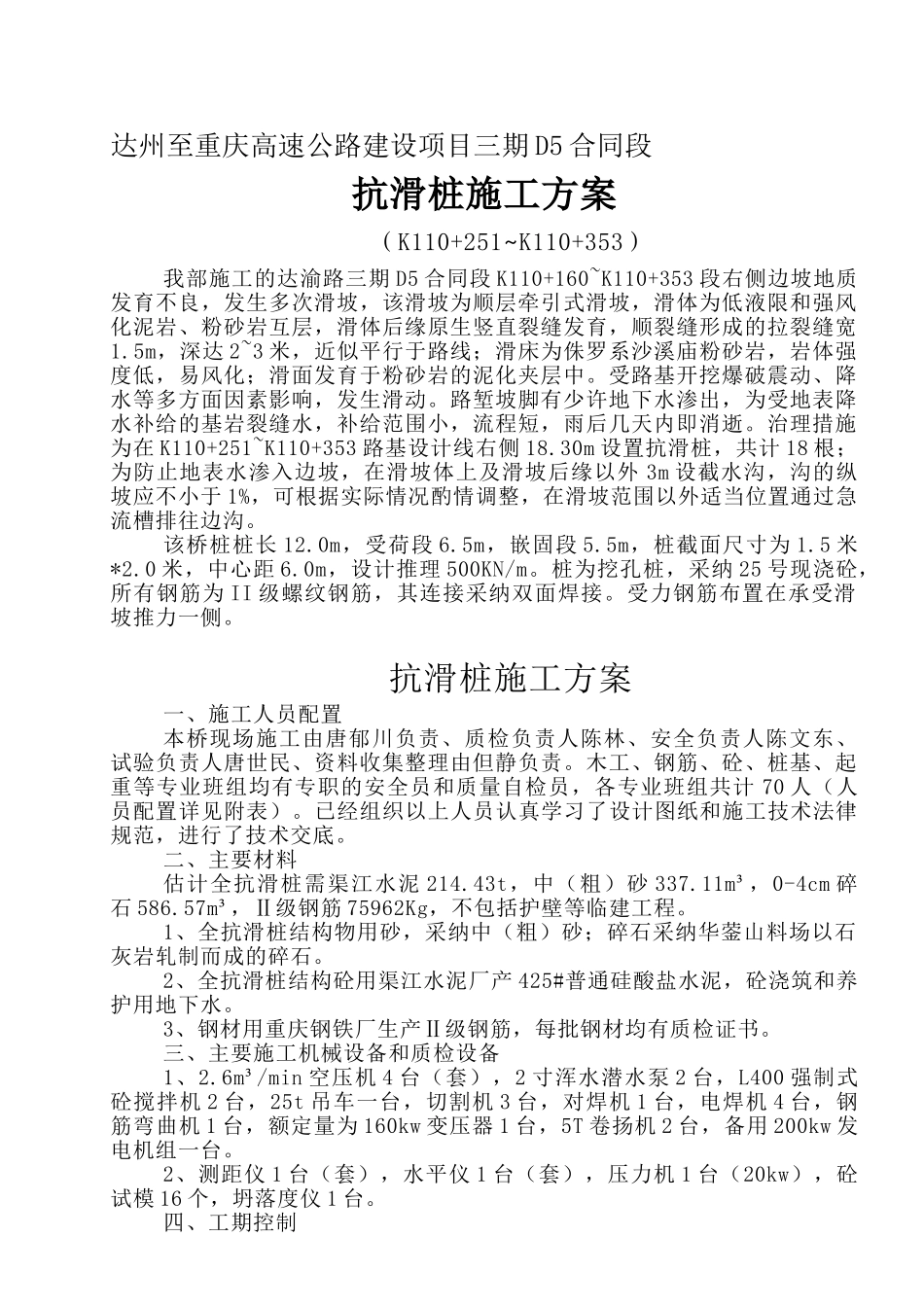

达州至重庆高速公路建设项目三期 D5 合同段抗滑桩施工方案(K110+251~K110+353)我部施工的达渝路三期 D5 合同段 K110+160~K110+353 段右侧边坡地质发育不良,发生多次滑坡,该滑坡为顺层牵引式滑坡,滑体为低液限和强风化泥岩、粉砂岩互层,滑体后缘原生竖直裂缝发育,顺裂缝形成的拉裂缝宽1
5m,深达 2~3 米,近似平行于路线;滑床为侏罗系沙溪庙粉砂岩,岩体强度低,易风化;滑面发育于粉砂岩的泥化夹层中
受路基开挖爆破震动、降水等多方面因素影响,发生滑动
路堑坡脚有少许地下水渗出,为受地表降水补给的基岩裂缝水,补给范围小,流程短,雨后几天内即消逝
治理措施为在 K110+251~K110+353 路基设计线右侧 18
30m 设置抗滑桩,共计 18 根;为防止地表水渗入边坡,在滑坡体上及滑坡后缘以外 3m 设截水沟,沟的纵坡应不小于 1%,可根据实际情况酌情调整,在滑坡范围以外适当位置通过急流槽排往边沟
该桥桩桩长 12
0m,受荷段 6
5m,嵌固段 5
5m,桩截面尺寸为 1
0 米,中心距 6
0m,设计推理 500KN/m
桩为挖孔桩,采纳 25 号现浇砼,所有钢筋为 II 级螺纹钢筋,其连接采纳双面焊接
受力钢筋布置在承受滑坡推力一侧
抗滑桩施工方案一、施工人员配置本桥现场施工由唐郁川负责、质检负责人陈林、安全负责人陈文东、试验负责人唐世民、资料收集整理由但静负责
木工、钢筋、砼、桩基、起重等专业班组均有专职的安全员和质量自检员,各专业班组共计 70 人(人员配置详见附表)
已经组织以上人员认真学习了设计图纸和施工技术法律规范,进行了技术交底
二、主要材料估计全抗滑桩需渠江水泥 214
43t,中(粗)砂 337
11m³,0-4cm 碎石 586
57m³,Ⅱ级钢筋 75962Kg,不包括护壁等临建工程

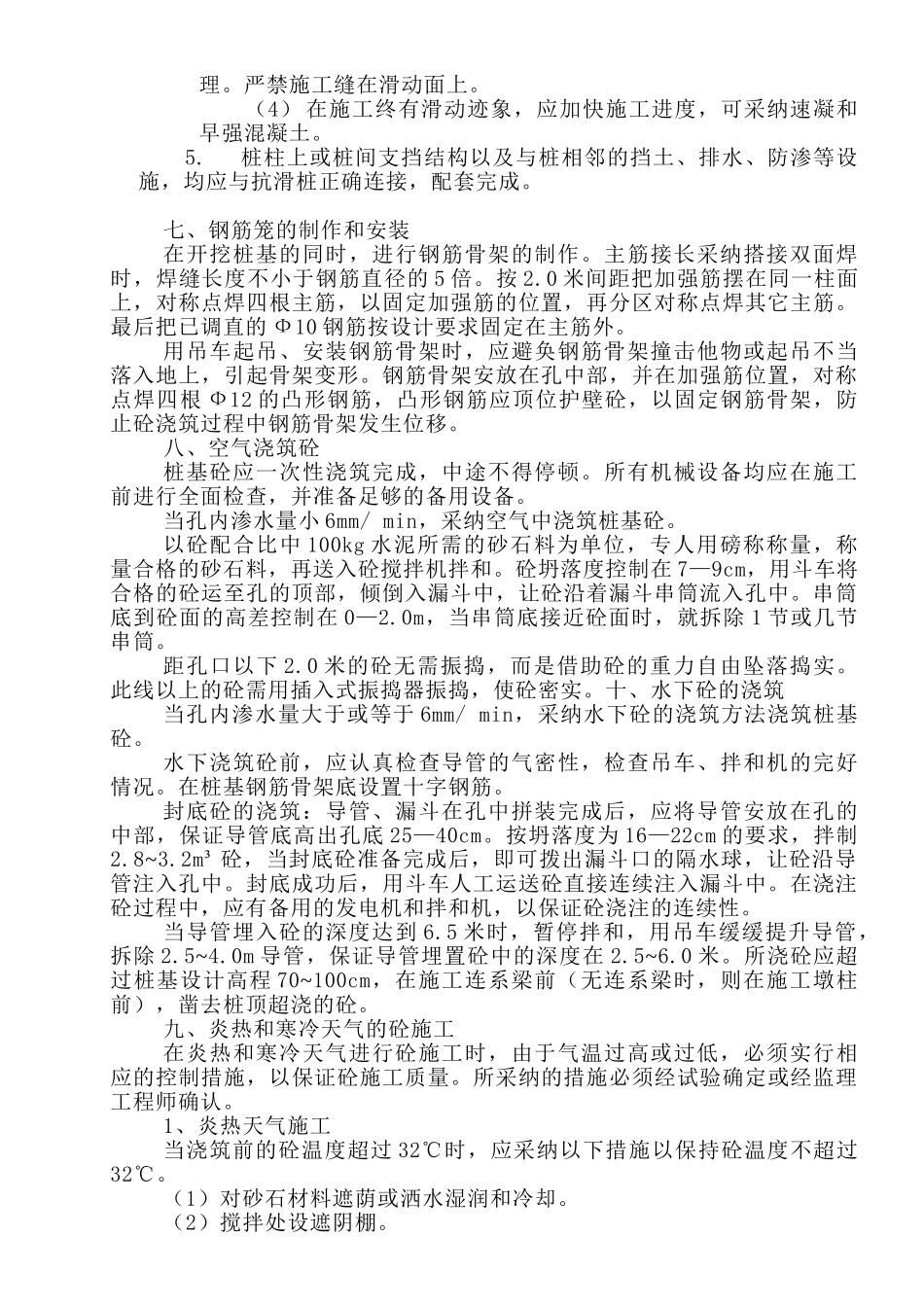

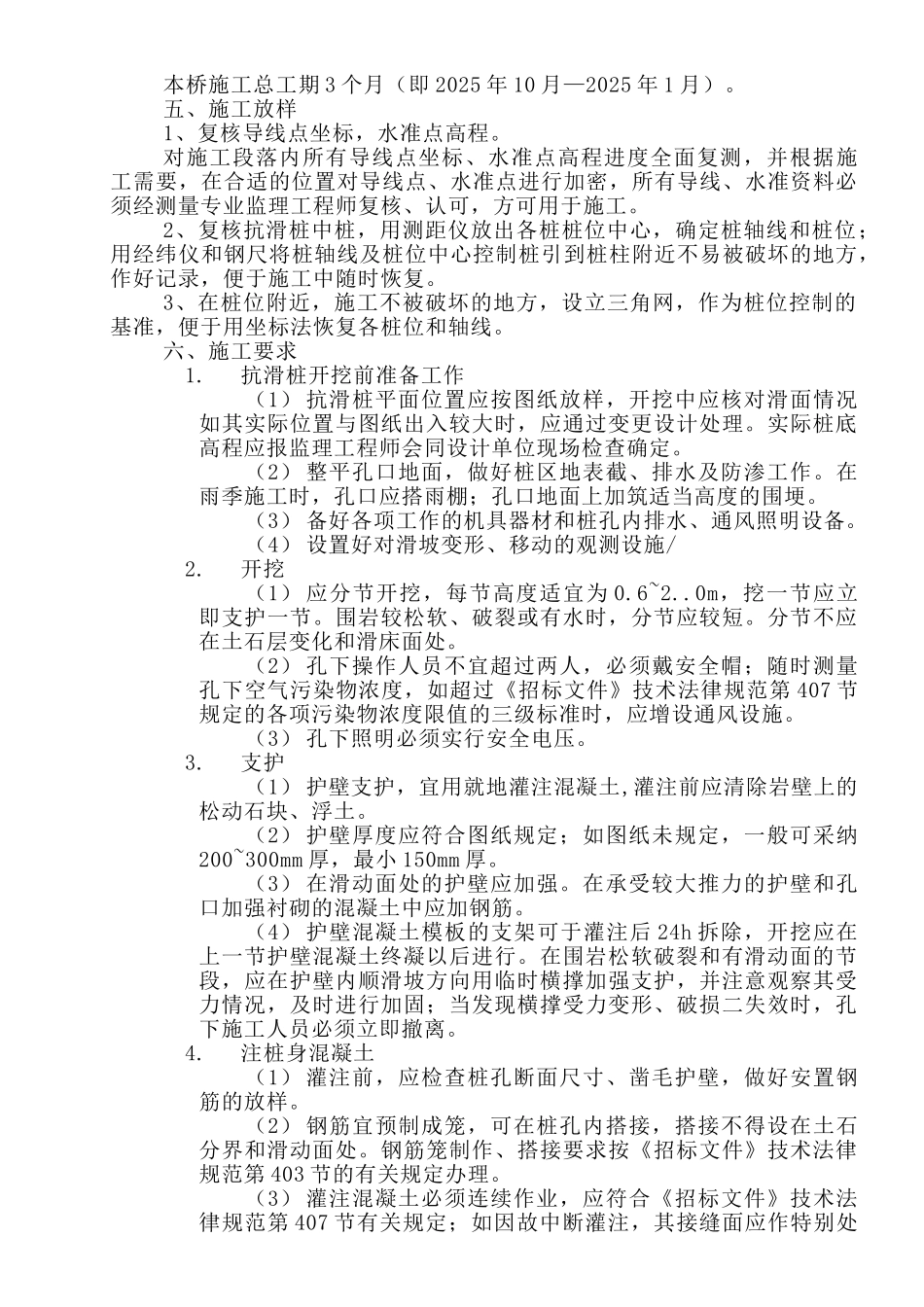

1、全抗滑桩结构物用
