EPC 项目操作流程(4 页)Good is good, but better carries it
精益求精,善益求善

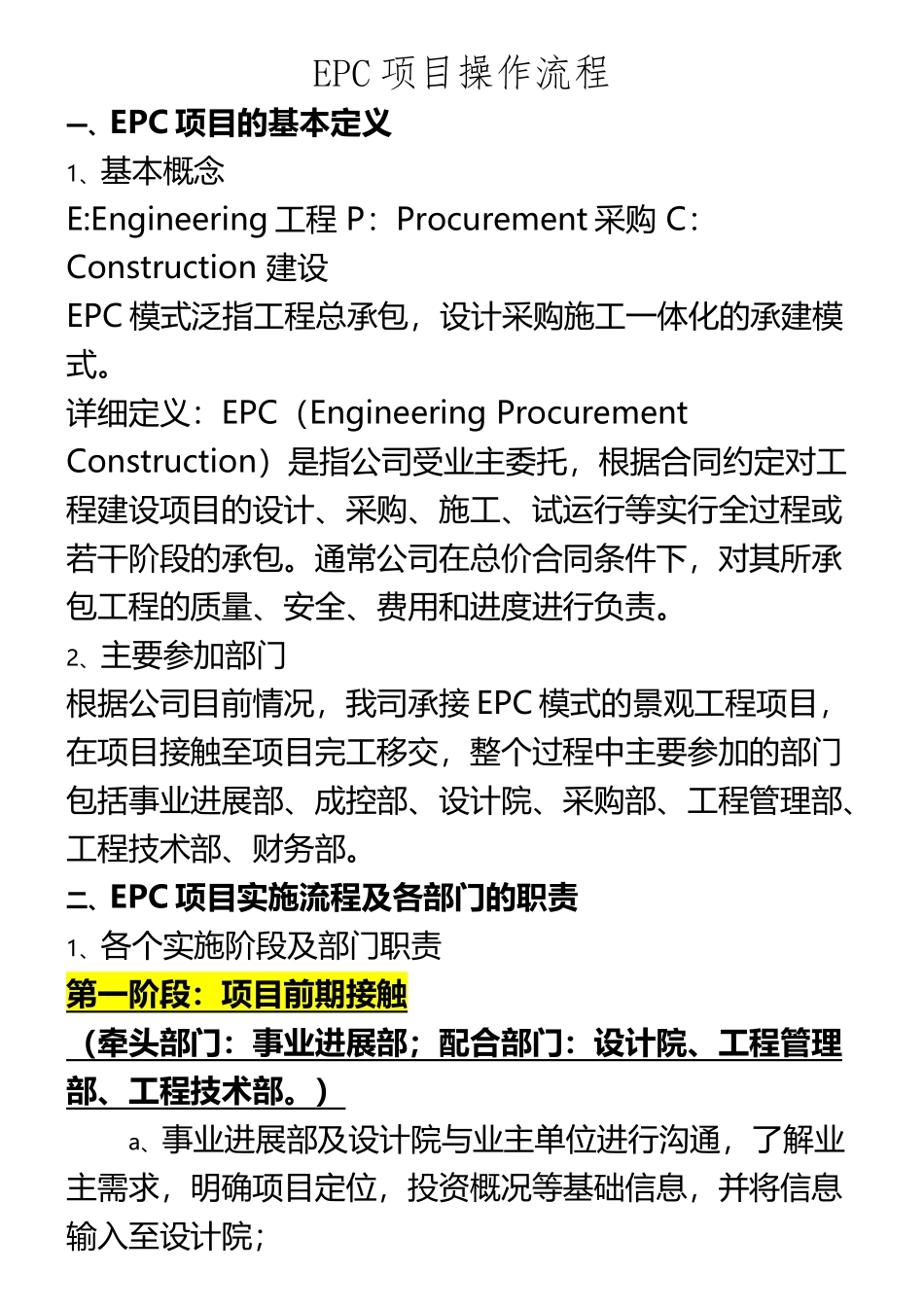

EPC 项目操作流程一、EPC 项目的基本定义1、基本概念E:Engineering 工程 P:Procurement 采购 C:Construction 建设EPC 模式泛指工程总承包,设计采购施工一体化的承建模式
详细定义:EPC(Engineering Procurement Construction)是指公司受业主委托,根据合同约定对工程建设项目的设计、采购、施工、试运行等实行全过程或若干阶段的承包
通常公司在总价合同条件下,对其所承包工程的质量、安全、费用和进度进行负责
2、主要参加部门根据公司目前情况,我司承接 EPC 模式的景观工程项目,在项目接触至项目完工移交,整个过程中主要参加的部门包括事业进展部、成控部、设计院、采购部、工程管理部、工程技术部、财务部
二、EPC 项目实施流程及各部门的职责1、各个实施阶段及部门职责第一阶段:项目前期接触(牵头部门:事业进展部;配合部门:设计院、工程管理部、工程技术部

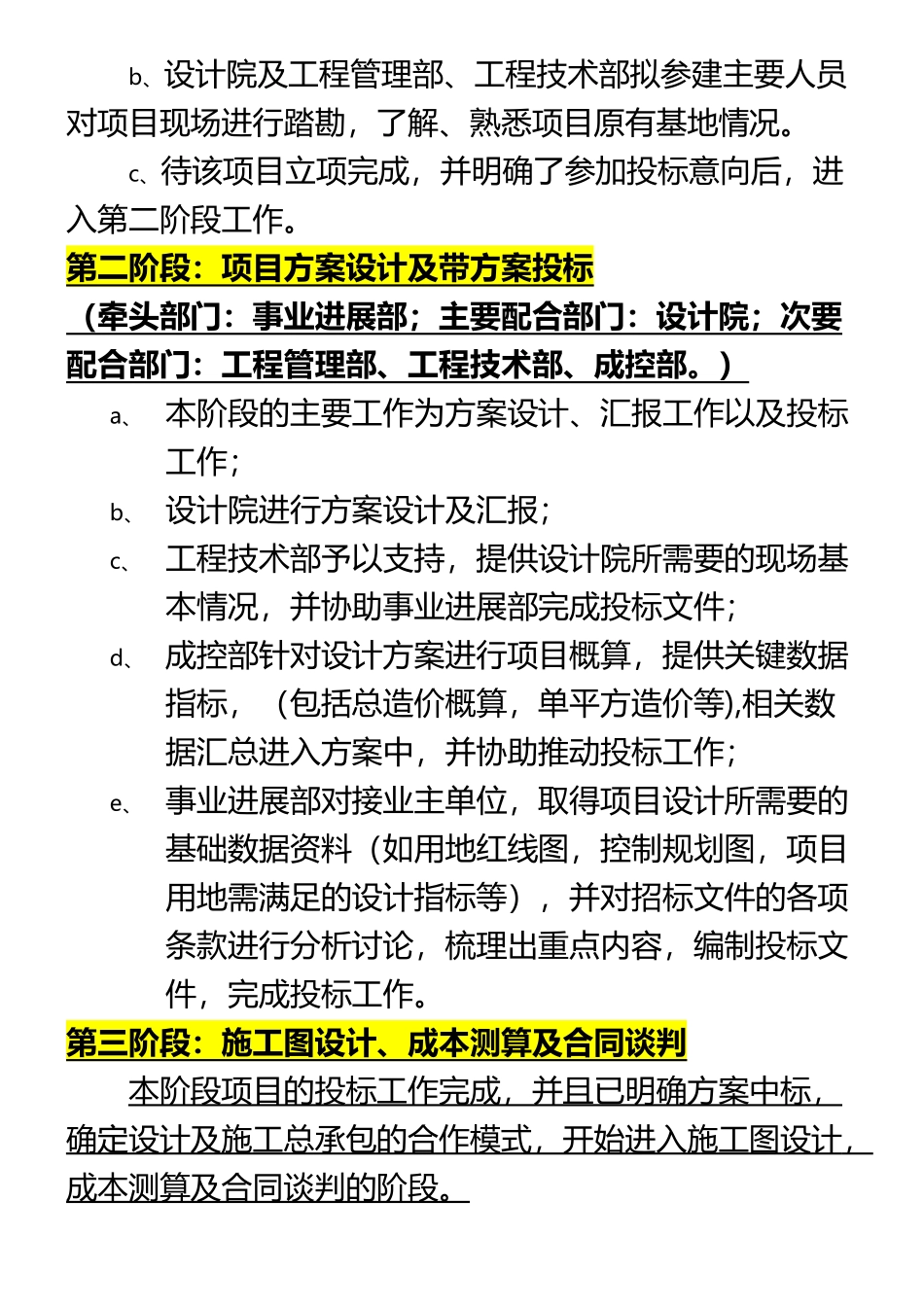

)a、事业进展部及设计院与业主单位进行沟通,了解业主需求,明确项目定位,投资概况等基础信息,并将信息输入至设计院;b、设计院及工程管理部、工程技术部拟参建主要人员对项目现场进行踏勘,了解、熟悉项目原有基地情况
c、待该项目立项完成,并明确了参加投标意向后,进入第二阶段工作
第二阶段:项目方案设计及带方案投标(牵头部门:事业进展部;主要配合部门:设计院;次要配合部门:工程管理部、工程技术部、成控部
)a、 本阶段的主要工作为方案设计、汇报工作以及投标工作;b、 设计院进行方案设计及汇报;c、 工程技术部予以支持,提供设计院所需要的现场基本情况,并协助事业进展部完成投标文件;d、 成控部针对设计方案进行项目概算,提供关键数据指标,(包括总造价
