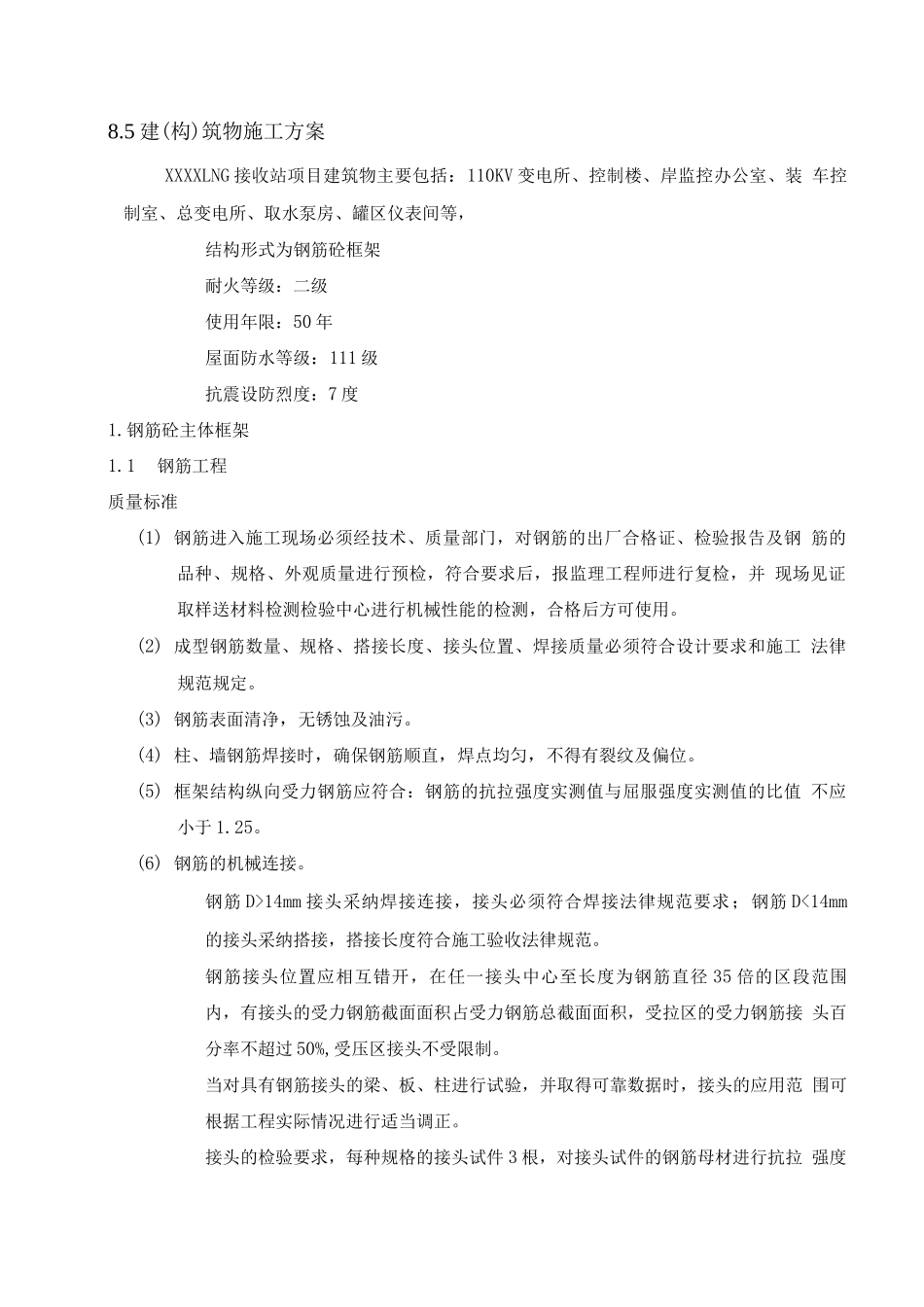

8.5 建(构)筑物施工方案XXXXLNG 接收站项目建筑物主要包括:110KV 变电所、控制楼、岸监控办公室、装 车控制室、总变电所、取水泵房、罐区仪表间等,结构形式为钢筋砼框架耐火等级:二级使用年限:50 年屋面防水等级:111 级抗震设防烈度:7 度1.钢筋砼主体框架1.1钢筋工程质量标准(1) 钢筋进入施工现场必须经技术、质量部门,对钢筋的出厂合格证、检验报告及钢 筋的品种、规格、外观质量进行预检,符合要求后,报监理工程师进行复检,并 现场见证取样送材料检测检验中心进行机械性能的检测,合格后方可使用。(2) 成型钢筋数量、规格、搭接长度、接头位置、焊接质量必须符合设计要求和施工 法律规范规定。(3) 钢筋表面清净,无锈蚀及油污。(4) 柱、墙钢筋焊接时,确保钢筋顺直,焊点均匀,不得有裂纹及偏位。(5) 框架结构纵向受力钢筋应符合:钢筋的抗拉强度实测值与屈服强度实测值的比值 不应小于 1.25。(6) 钢筋的机械连接。钢筋 D>14mm 接头采纳焊接连接,接头必须符合焊接法律规范要求;钢筋 D<14mm 的接头采纳搭接,搭接长度符合施工验收法律规范。钢筋接头位置应相互错开,在任一接头中心至长度为钢筋直径 35 倍的区段范围 内,有接头的受力钢筋截面面积占受力钢筋总截面面积,受拉区的受力钢筋接 头百分率不超过 50%,受压区接头不受限制。当对具有钢筋接头的梁、板、柱进行试验,并取得可靠数据时,接头的应用范 围可根据工程实际情况进行适当调正。接头的检验要求,每种规格的接头试件 3 根,对接头试件的钢筋母材进行抗拉 强度试验,以同一批、同等级、同规格的 5 个为一验收批进行检验与验收, 不足 5 个也作为一个检验批。1. 1.2 保证措施(1)施工前由钢筋工长向作业班组进行技术安全交底。(2)墙、柱钢筋绑扎前,进行抄测放线工作,根据基准轴放墙、柱边线,校核钢筋 位置。(3)墙、柱钢筋绑扎,双向钢筋必须全部叉点扎牢,相邻绑扎的铁丝成八字形。(4)梁纵向受力钢筋为双层或多层时,上下层之间应垫》ei.5d 的钢筋。(5)钢筋对焊前,检查确保焊接工作电流和焊剂干燥,操作工要有操作证,确保焊 接质量,无证者严禁上岗作业。(6)钢筋工程完工砼浇筑前,还应重点检查钢筋的保护层。(7)配制好的钢筋应分类堆放,并挂好料单牌,不准踩踏钢筋,钢筋应随用随配, 不宜久放,防止锈蚀。1. 1. 3 柱钢筋绑扎(1)工艺流程:放柱位置线-清理修整下层插铁 T 柱钢筋竖向连接-测放柱箍 筋间距线 T 绑...
