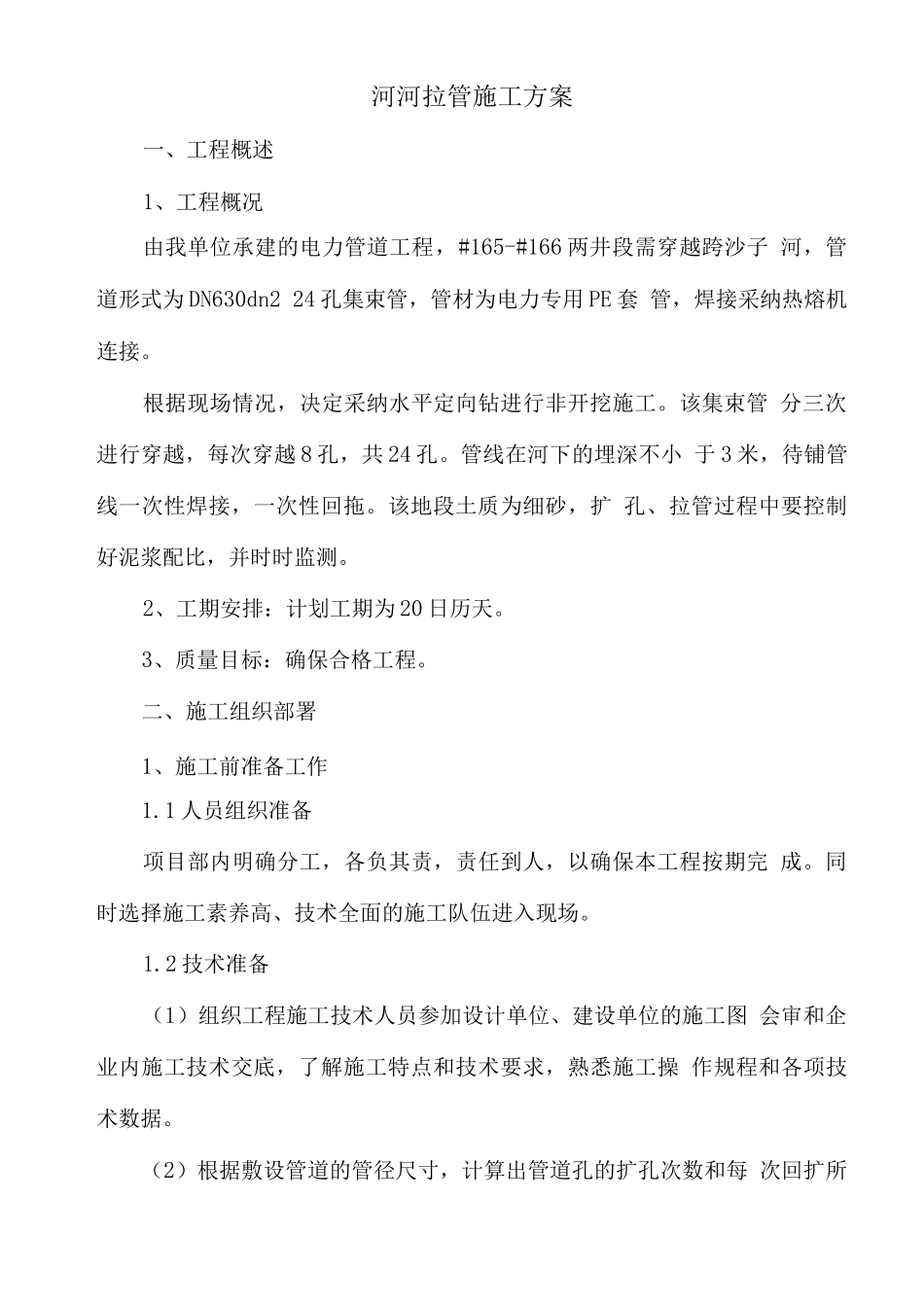

河河拉管施工方案一、工程概述1、工程概况由我单位承建的电力管道工程,#165-#166 两井段需穿越跨沙子 河,管道形式为 DN630dn2 24 孔集束管,管材为电力专用 PE 套 管,焊接采纳热熔机连接
根据现场情况,决定采纳水平定向钻进行非开挖施工
该集束管 分三次进行穿越,每次穿越 8 孔,共 24 孔
管线在河下的埋深不小 于 3 米,待铺管线一次性焊接,一次性回拖
该地段土质为细砂,扩 孔、拉管过程中要控制好泥浆配比,并时时监测
2、工期安排:计划工期为 20 日历天
3、质量目标:确保合格工程
二、施工组织部署1、施工前准备工作1
1 人员组织准备项目部内明确分工,各负其责,责任到人,以确保本工程按期完 成
同时选择施工素养高、技术全面的施工队伍进入现场
2 技术准备(1)组织工程施工技术人员参加设计单位、建设单位的施工图 会审和企业内施工技术交底,了解施工特点和技术要求,熟悉施工操 作规程和各项技术数据

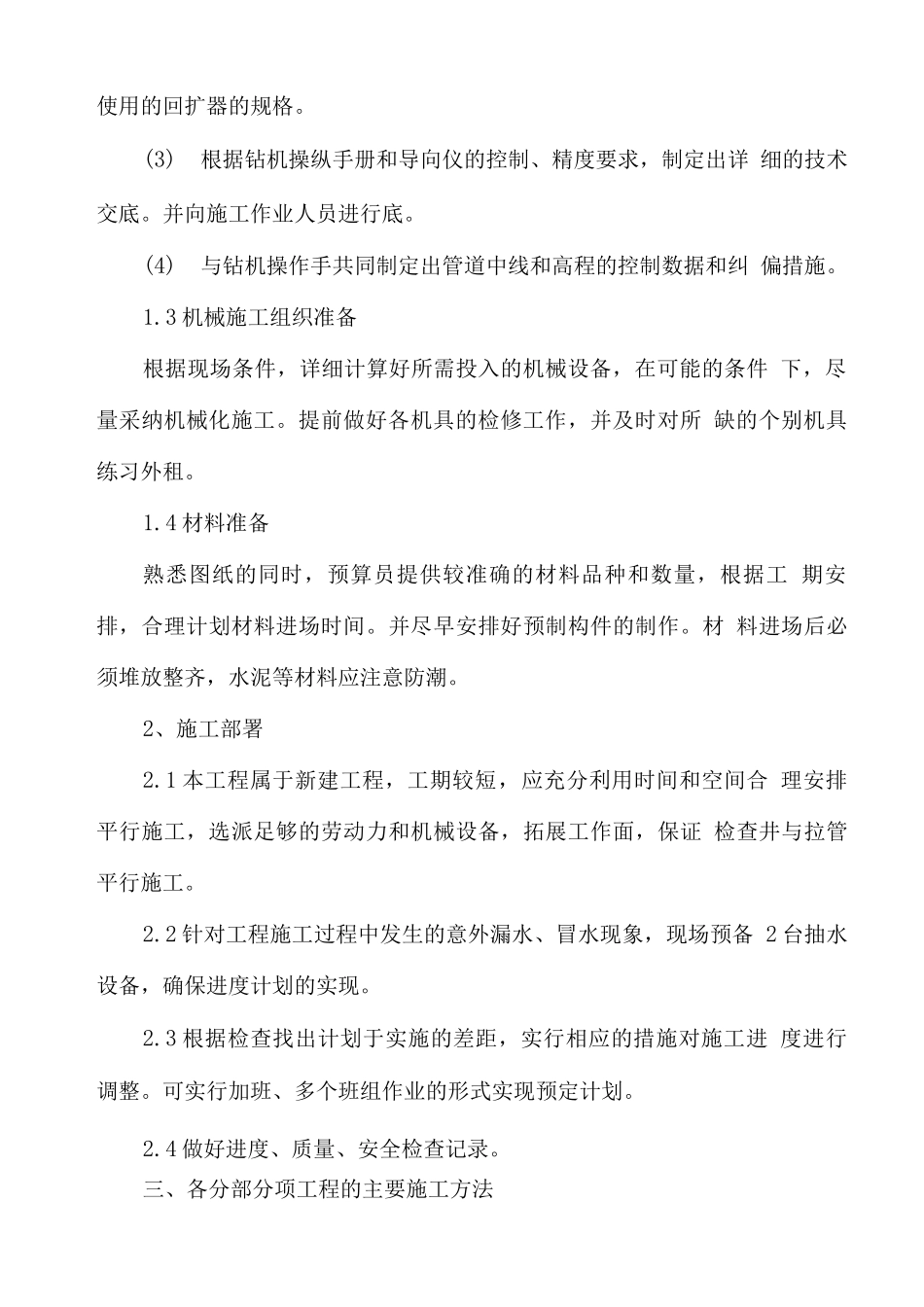

(2)根据敷设管道的管径尺寸,计算出管道孔的扩孔次数和每 次回扩所使用的回扩器的规格
(3)根据钻机操纵手册和导向仪的控制、精度要求,制定出详 细的技术交底
并向施工作业人员进行底
(4)与钻机操作手共同制定出管道中线和高程的控制数据和纠 偏措施
3 机械施工组织准备根据现场条件,详细计算好所需投入的机械设备,在可能的条件 下,尽量采纳机械化施工
提前做好各机具的检修工作,并及时对所 缺的个别机具练习外租
4 材料准备熟悉图纸的同时,预算员提供较准确的材料品种和数量,根据工 期安排,合理计划材料进场时间
并尽早安排好预制构件的制作
材 料进场后必须堆放整齐,水泥等材料应注意防潮
2、施工部署2

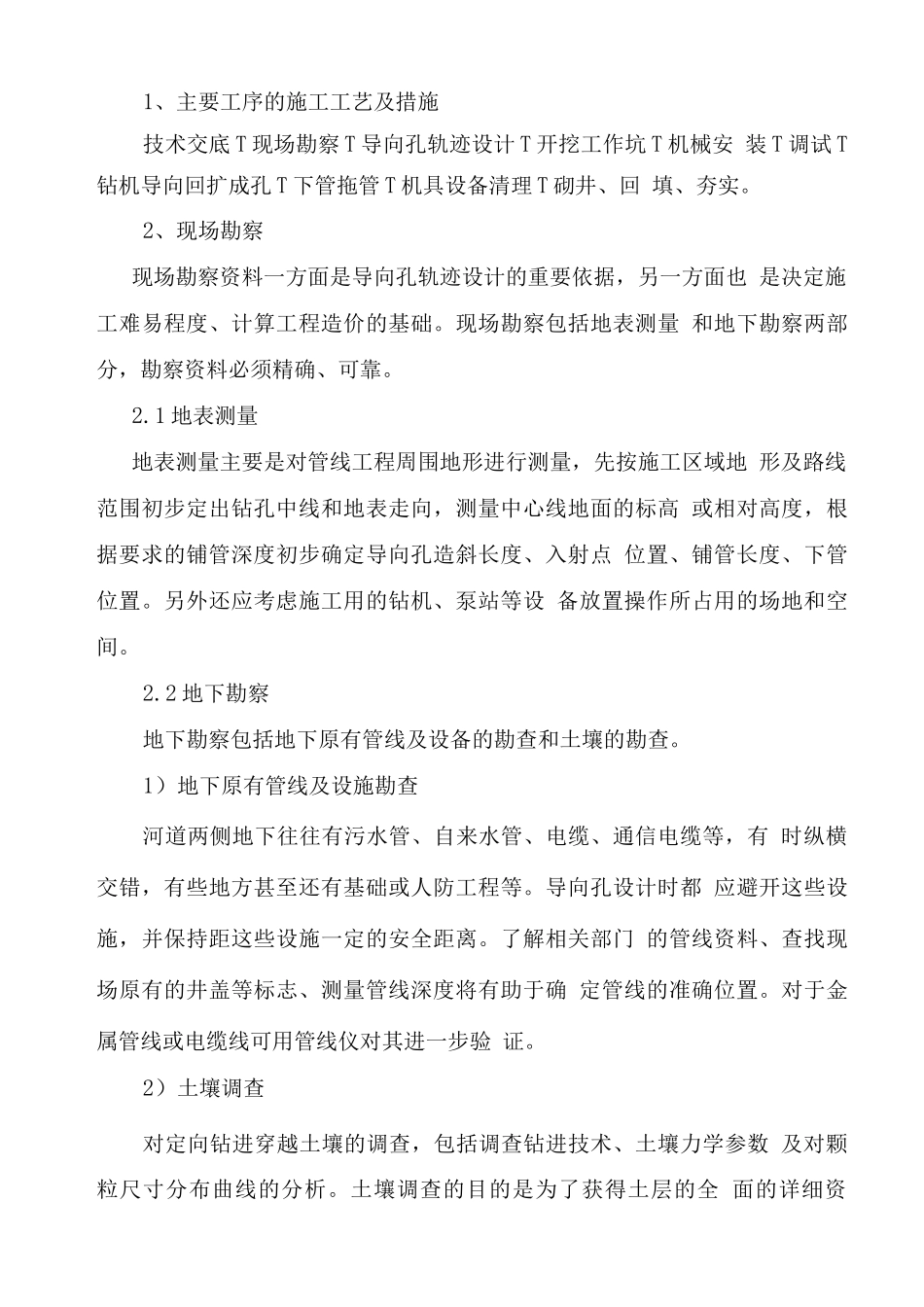

1 本工程属于新建工程,工期较短,应充分利用时间和空间合 理安排平行施工,选派足够的劳动力和机械设备,拓展工作面,保证 检查井与拉管平行施工
