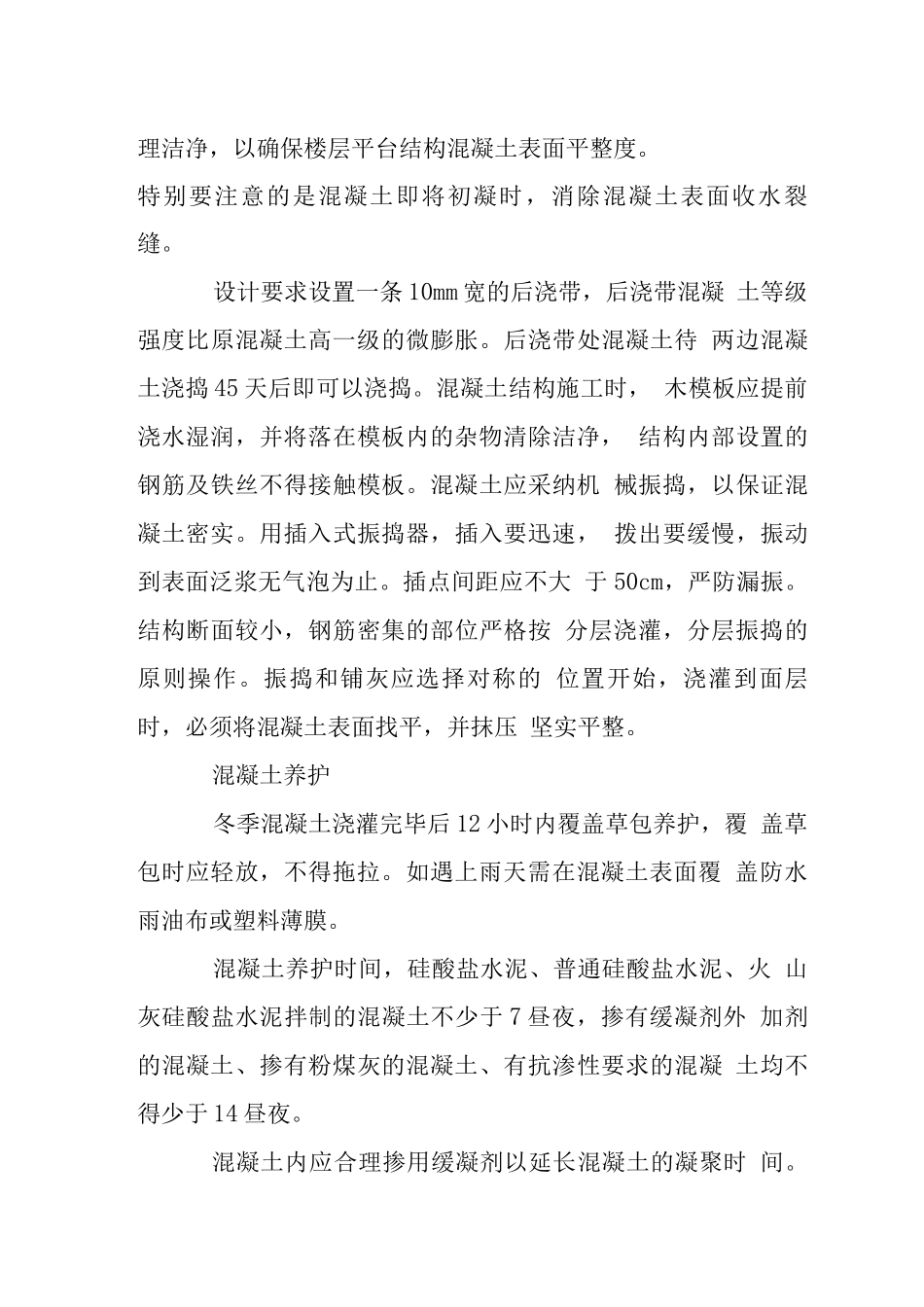

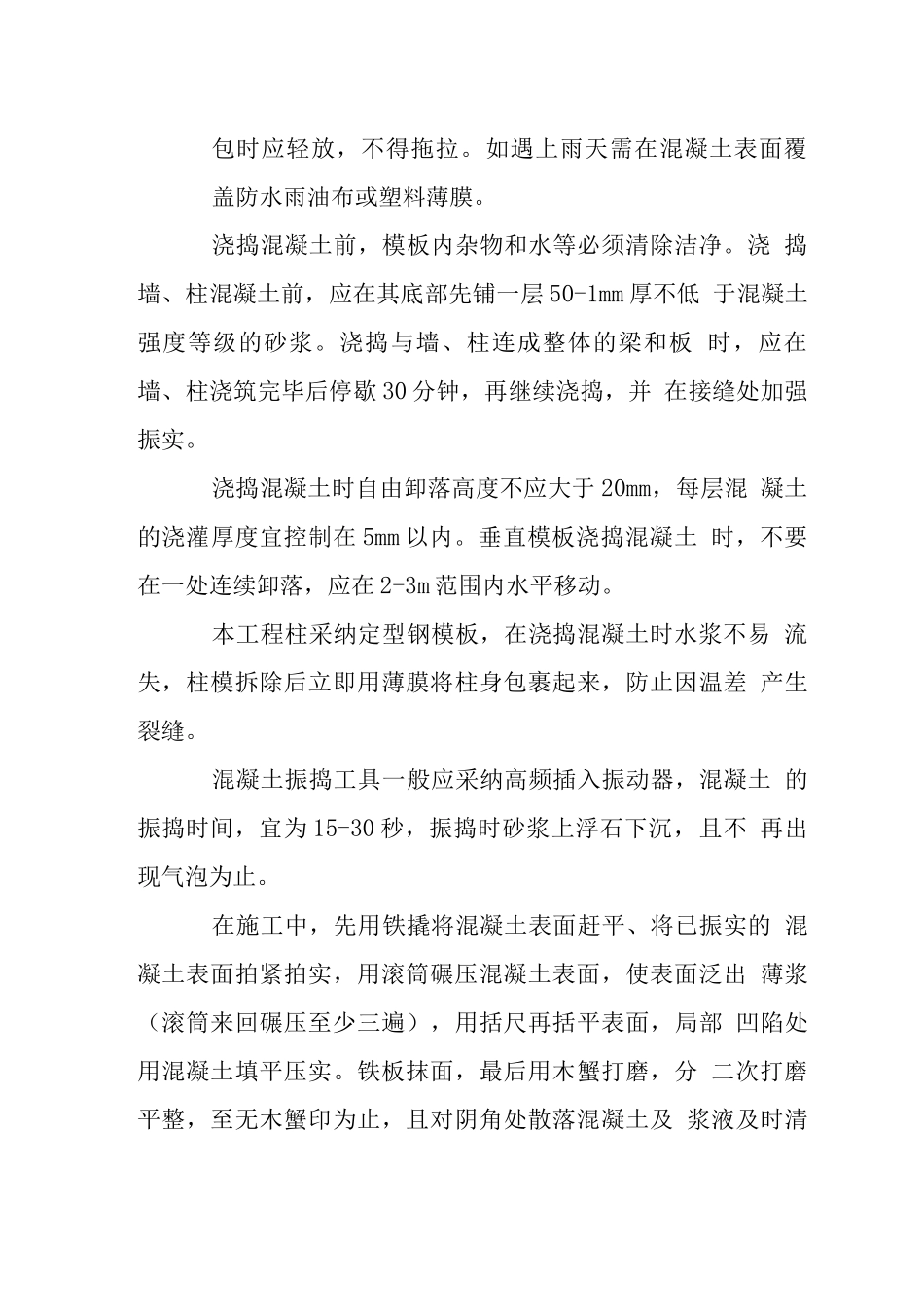

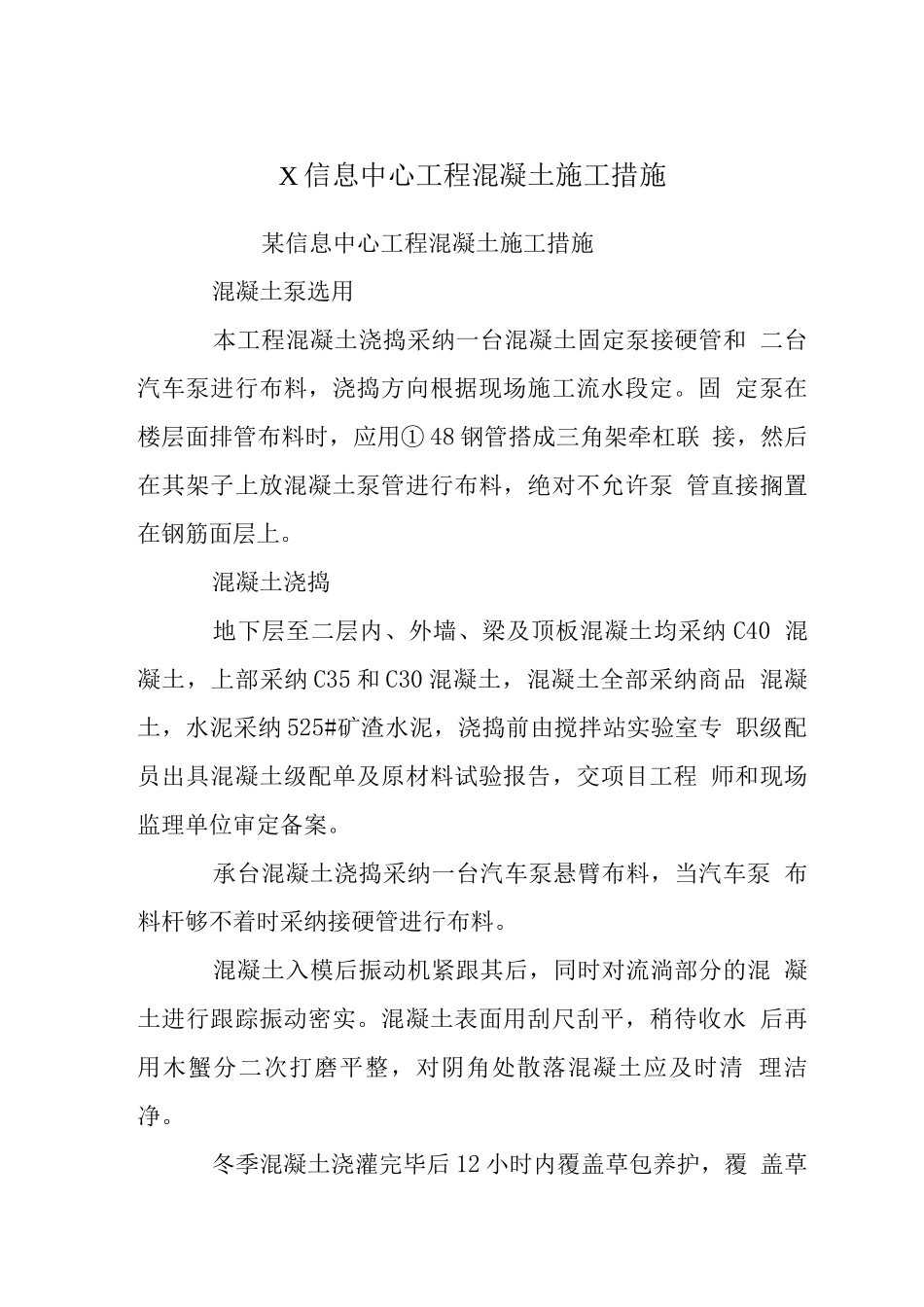

X 信息中心工程混凝土施工措施某信息中心工程混凝土施工措施混凝土泵选用本工程混凝土浇捣采纳一台混凝土固定泵接硬管和 二台汽车泵进行布料,浇捣方向根据现场施工流水段定。固 定泵在楼层面排管布料时,应用① 48 钢管搭成三角架牵杠联 接,然后在其架子上放混凝土泵管进行布料,绝对不允许泵 管直接搁置在钢筋面层上。混凝土浇捣地下层至二层内、外墙、梁及顶板混凝土均采纳 C40 混凝土,上部采纳 C35 和 C30 混凝土,混凝土全部采纳商品 混凝土,水泥采纳 525#矿渣水泥,浇捣前由搅拌站实验室专 职级配员出具混凝土级配单及原材料试验报告,交项目工程 师和现场监理单位审定备案。承台混凝土浇捣采纳一台汽车泵悬臂布料,当汽车泵 布料杆够不着时采纳接硬管进行布料。混凝土入模后振动机紧跟其后,同时对流淌部分的混 凝土进行跟踪振动密实。混凝土表面用刮尺刮平,稍待收水 后再用木蟹分二次打磨平整,对阴角处散落混凝土应及时清 理洁净。冬季混凝土浇灌完毕后 12 小时内覆盖草包养护,覆 盖草包时应轻放,不得拖拉。如遇上雨天需在混凝土表面覆 盖防水雨油布或塑料薄膜。浇捣混凝土前,模板内杂物和水等必须清除洁净。浇 捣墙、柱混凝土前,应在其底部先铺一层 50-1mm 厚不低 于混凝土强度等级的砂浆。浇捣与墙、柱连成整体的梁和板 时,应在墙、柱浇筑完毕后停歇 30 分钟,再继续浇捣,并 在接缝处加强振实。浇捣混凝土时自由卸落高度不应大于 20mm,每层混 凝土的浇灌厚度宜控制在 5mm 以内。垂直模板浇捣混凝土 时,不要在一处连续卸落,应在 2-3m 范围内水平移动。本工程柱采纳定型钢模板,在浇捣混凝土时水浆不易 流失,柱模拆除后立即用薄膜将柱身包裹起来,防止因温差 产生裂缝。混凝土振捣工具一般应采纳高频插入振动器,混凝土 的振捣时间,宜为 15-30 秒,振捣时砂浆上浮石下沉,且不 再出现气泡为止。在施工中,先用铁撬将混凝土表面赶平、将已振实的 混凝土表面拍紧拍实,用滚筒碾压混凝土表面,使表面泛出 薄浆(滚筒来回碾压至少三遍),用括尺再括平表面,局部 凹陷处用混凝土填平压实。铁板抹面,最后用木蟹打磨,分 二次打磨平整,至无木蟹印为止,且对阴角处散落混凝土及 浆液及时清理洁净,以确保楼层平台结构混凝土表面平整度。特别要注意的是混凝土即将初凝时,消除混凝土表面收水裂 缝。设计要求设置一条 10mm 宽的后浇带,后浇带混凝 土等级强度比原混凝土...
