北方民族大学课程设计报告系(部、中心)姓名王朝令 学号 282617专业软件工程 班级 28 级 2 班 同组人员 况晓龙 ( 282616 ) 黄志刚 ( 282647 ) 课程名称软件工程项目管理设计题目名称《酒店管理系统软件项目进度计划说明书》起止时间 2025 年 12 月 6 日-—2025 年 12 月 11 日成绩指导老师签名陶铮 贾艳波北方民族大学教务处制目录1
1 编写目的 31
2背景 31
3 定义 31
4 参考资料 41
5 重要术语 42项目进度计划编制的背景概述 52
1软件生存期模型选择与设计 52
2 项目团队情况简述 62
3软件估算情况 72
4 项目范围的信息分析与使用 72
41 软件的工作任务分解结构(WBS )72
2 基于项目背景的 WBS 的细化方案 92
43 重要的假设及其说明 103实施计划 113
1进度计划 1
2 基于进度计划的成本核算 163
3 调整后的进度计划 183
4关于进度计划的其他说明 183
5 关于其他计划的说明 184项目成果产品 204
1 软件程序 204
2软件文档 204
3软件服务 204
4 非移交的软件产品 204
5 验收标准 205其他 2

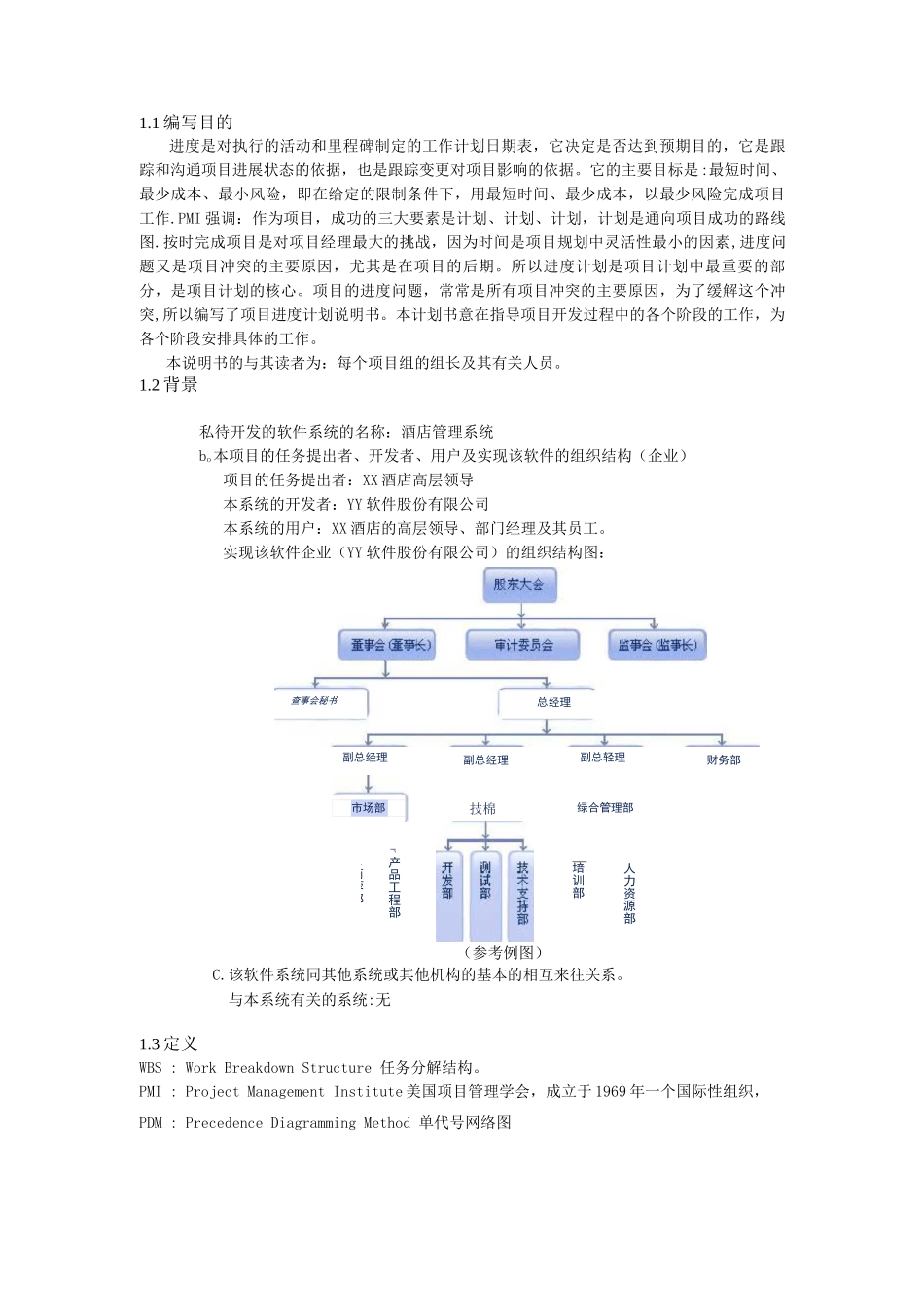

1 编写目的进度是对执行的活动和里程碑制定的工作计划日期表,它决定是否达到预期目的,它是跟踪和沟通项目进展状态的依据,也是跟踪变更对项目影响的依据
它的主要目标是:最短时间、最少成本、最小风险,即在给定的限制条件下,用最短时间、最少成本,以最少风险完成项目工作
PMI 强调:作为项目,成功的三大要素是计划、计划、计划,计划是通向项目成功的路线图
按时完成项目是对项目经理最大的挑战,因为时间是项目规划中灵活性最小的因素,进度问题又是项目冲突的主要原因,尤其是在项目的后期
所以进度计划是项目计划中最重要的部分,是项目计划的核
