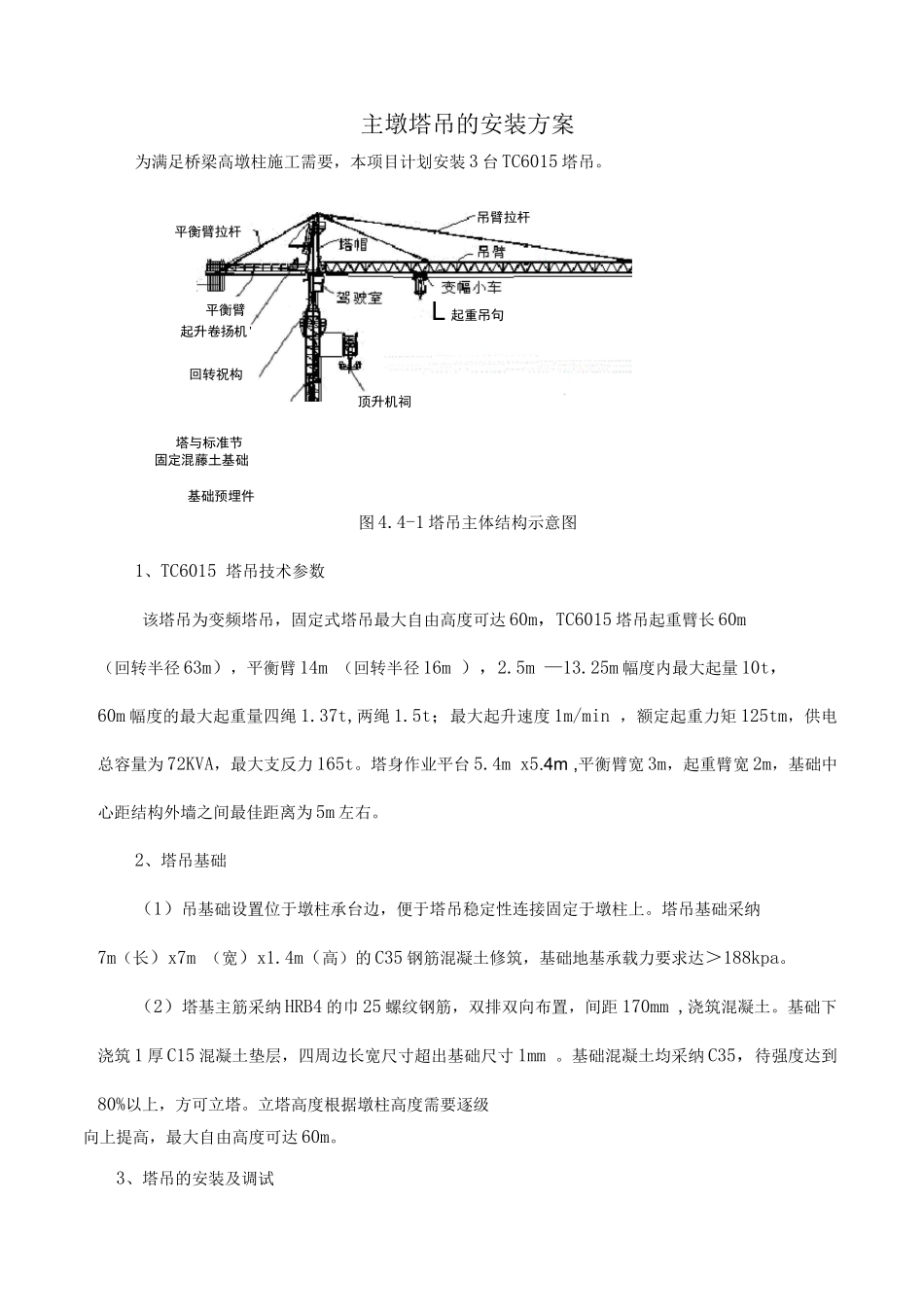

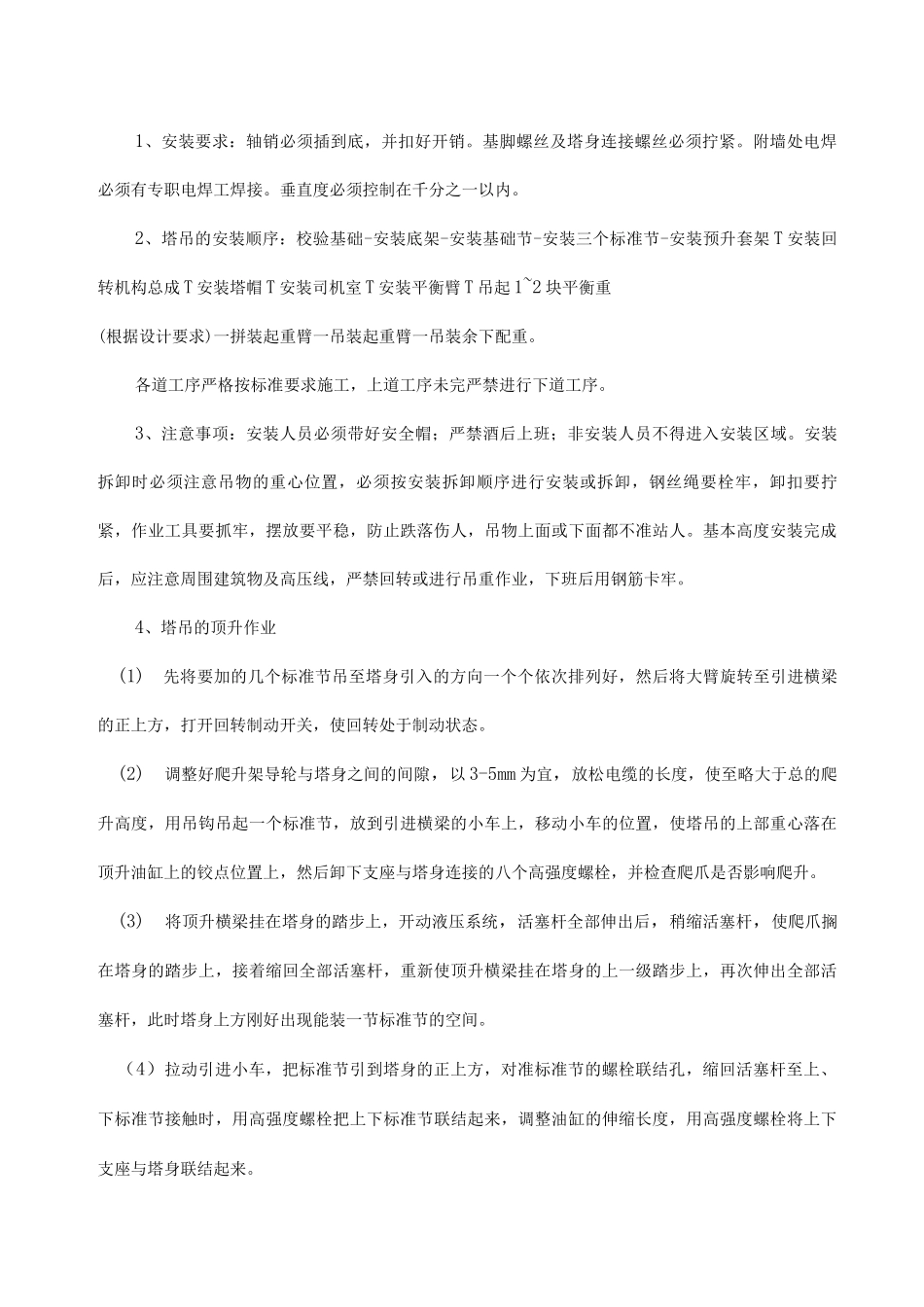

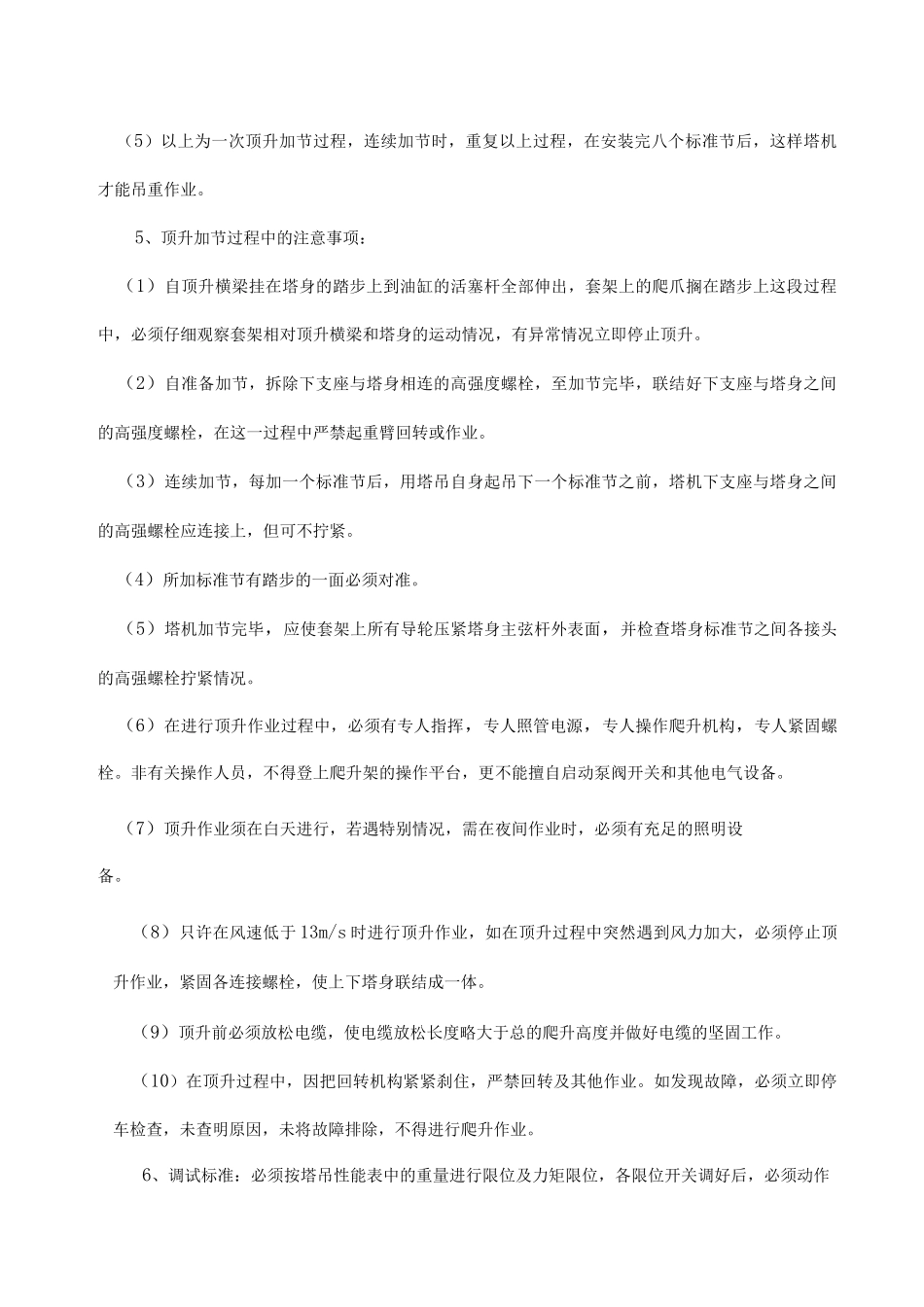

主墩塔吊的安装方案为满足桥梁高墩柱施工需要,本项目计划安装 3 台 TC6015 塔吊。固定混藤土基础基础预埋件图 4.4-1 塔吊主体结构示意图1、TC6015 塔吊技术参数该塔吊为变频塔吊,固定式塔吊最大自由高度可达 60m,TC6015 塔吊起重臂长 60m(回转半径 63m),平衡臂 14m (回转半径 16m ),2.5m —13.25m 幅度内最大起量 10t,60m 幅度的最大起重量四绳 1.37t,两绳 1.5t;最大起升速度 1m/min ,额定起重力矩 125tm,供电总容量为 72KVA,最大支反力 165t。塔身作业平台 5.4m x5.4m ,平衡臂宽 3m,起重臂宽 2m,基础中心距结构外墙之间最佳距离为 5m 左右。2、塔吊基础(1)吊基础设置位于墩柱承台边,便于塔吊稳定性连接固定于墩柱上。塔吊基础采纳7m(长)x7m (宽)x1.4m(高)的 C35 钢筋混凝土修筑,基础地基承载力要求达>188kpa。(2)塔基主筋采纳 HRB4 的巾 25 螺纹钢筋,双排双向布置,间距 170mm ,浇筑混凝土。基础下浇筑 1 厚 C15 混凝土垫层,四周边长宽尺寸超出基础尺寸 1mm 。基础混凝土均采纳 C35,待强度达到80%以上,方可立塔。立塔高度根据墩柱高度需要逐级向上提高,最大自由高度可达 60m。3、塔吊的安装及调试平衡臂拉杆平衡臂起升卷扬机'回转祝构吊臂拉杆L 起重吊句顶升机祠塔与标准节1、安装要求:轴销必须插到底,并扣好开销。基脚螺丝及塔身连接螺丝必须拧紧。附墙处电焊必须有专职电焊工焊接。垂直度必须控制在千分之一以内。2、塔吊的安装顺序:校验基础-安装底架-安装基础节-安装三个标准节-安装预升套架 T 安装回转机构总成 T 安装塔帽 T 安装司机室 T 安装平衡臂 T 吊起 1~2 块平衡重(根据设计要求)一拼装起重臂一吊装起重臂一吊装余下配重。各道工序严格按标准要求施工,上道工序未完严禁进行下道工序。3、注意事项:安装人员必须带好安全帽;严禁酒后上班;非安装人员不得进入安装区域。安装拆卸时必须注意吊物的重心位置,必须按安装拆卸顺序进行安装或拆卸,钢丝绳要栓牢,卸扣要拧紧,作业工具要抓牢,摆放要平稳,防止跌落伤人,吊物上面或下面都不准站人。基本高度安装完成后,应注意周围建筑物及高压线,严禁回转或进行吊重作业,下班后用钢筋卡牢。4、塔吊的顶升作业(1)先将要加的几个标准节吊至塔身引入的方向一个个依次排列好,然后将大臂旋转至引进横梁的正上方,打开回转制动开关,使回转处于制动状态。(2)调整好爬升架导轮与塔身之...
