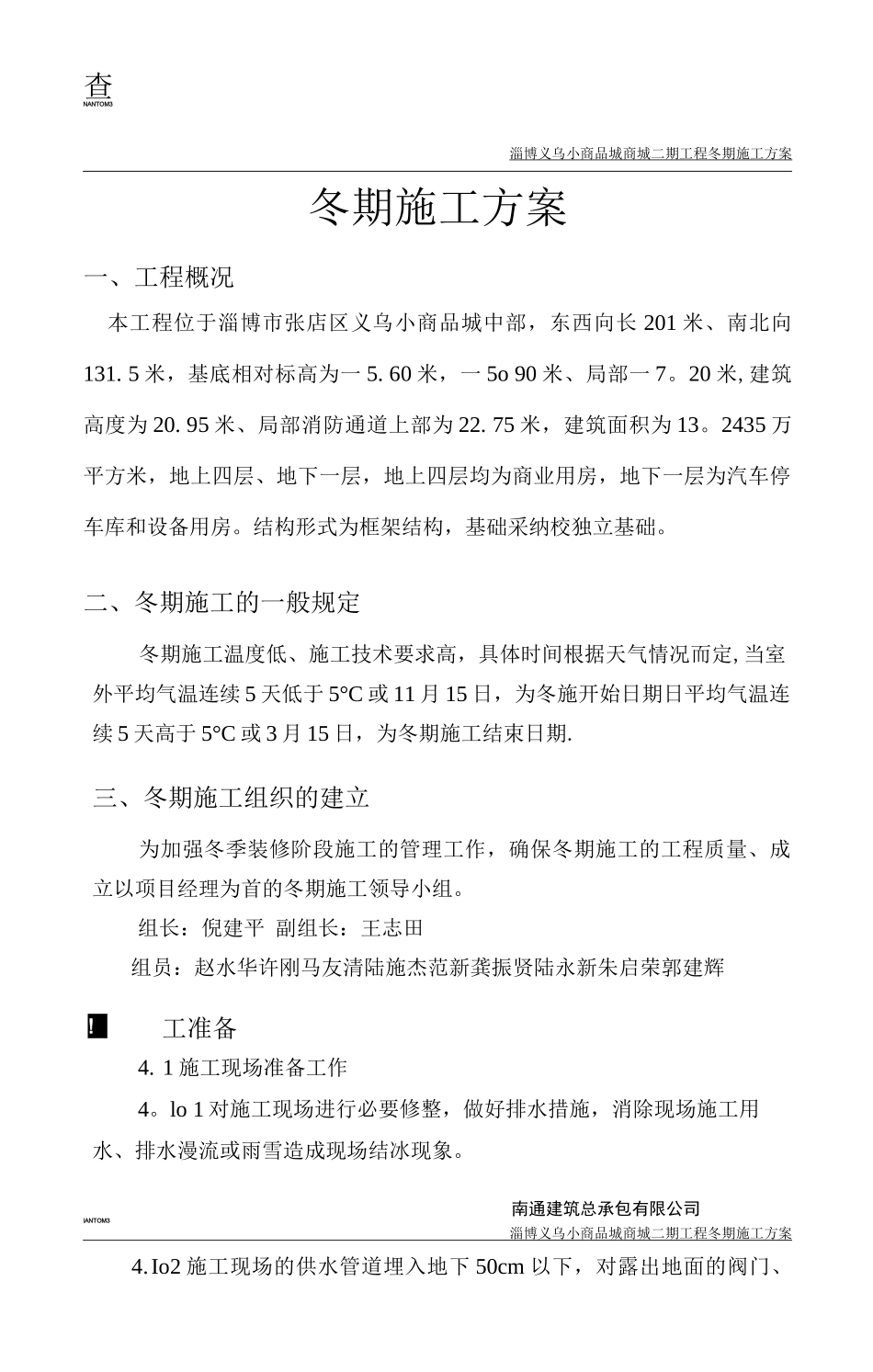

也NAHTOMG淄博义乌小商品城商城二期工程冬期施工方案目录—、工程概况・2二、冬期施工的一般规定・2三、冬期施工组织建立・2四、施工准备・2五、冬期施工技术措施・4六、质量保证措施・7七、安全消防措施・7八、编制依据・8南通建筑总承包有限公司查NANTOM3淄博义乌小商品城商城二期工程冬期施工方案冬期施工方案一、工程概况本工程位于淄博市张店区义乌小商品城中部,东西向长 201 米、南北向131
5 米,基底相对标高为一 5
60 米,一 5o 90 米、局部一 7
20 米,建筑高度为 20
95 米、局部消防通道上部为 22
75 米,建筑面积为 13
2435 万平方米,地上四层、地下一层,地上四层均为商业用房,地下一层为汽车停车库和设备用房
结构形式为框架结构,基础采纳校独立基础
二、冬期施工的一般规定冬期施工温度低、施工技术要求高,具体时间根据天气情况而定,当室外平均气温连续 5 天低于 5°C 或 11 月 15 日,为冬施开始日期日平均气温连续 5 天高于 5°C 或 3 月 15 日,为冬期施工结束日期
三、冬期施工组织的建立为加强冬季装修阶段施工的管理工作,确保冬期施工的工程质量、成立以项目经理为首的冬期施工领导小组
组长:倪建平 副组长:王志田组员:赵水华许刚马友清陆施杰范新龚振贤陆永新朱启荣郭建辉4
1 施工现场准备工作4
lo 1 对施工现场进行必要修整,做好排水措施,消除现场施工用水、排水漫流或雨雪造成现场结冰现象
南通建筑总承包有限公司IANTOM3淄博义乌小商品城商城二期工程冬期施工方案4

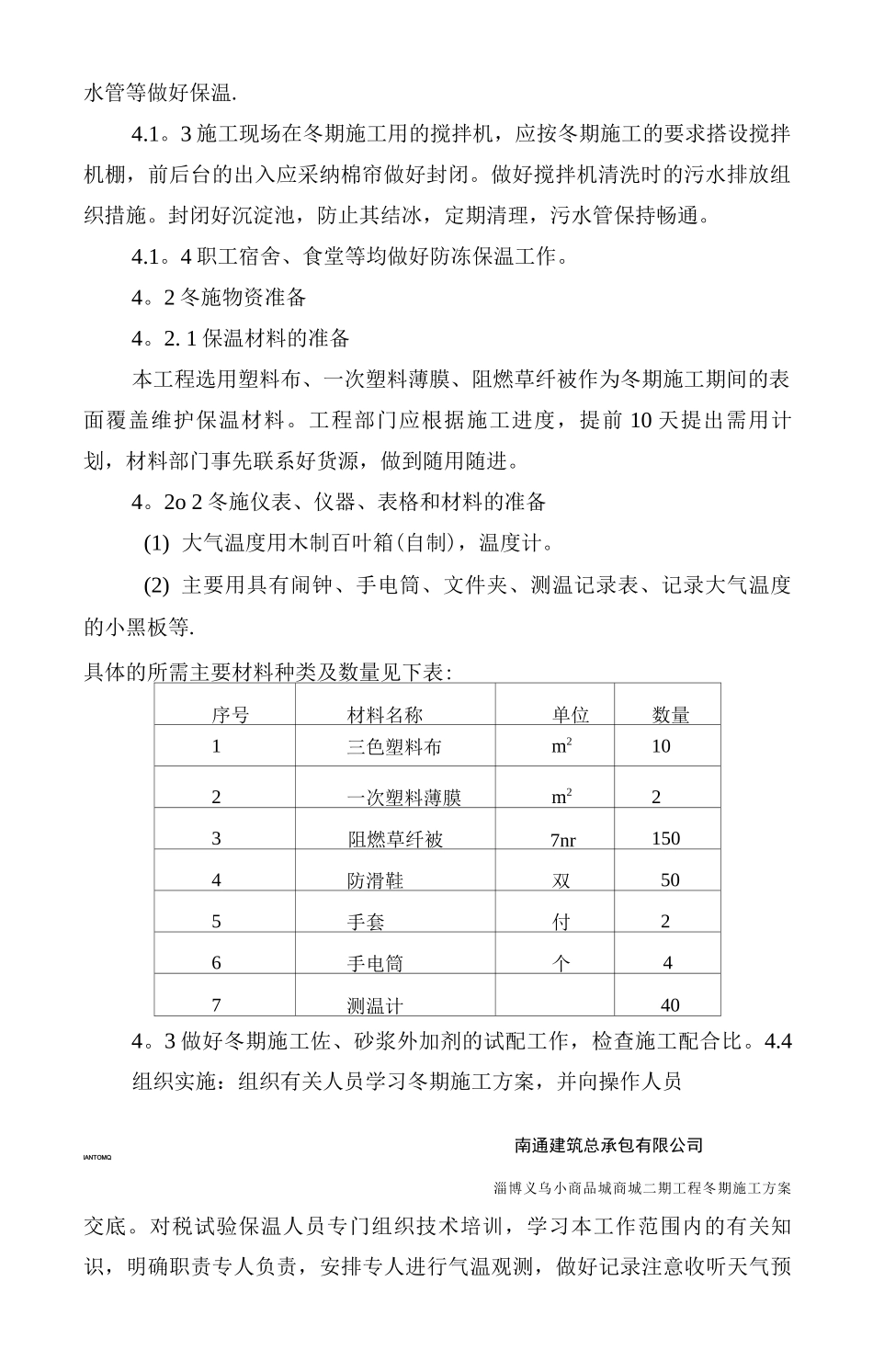

Io2 施工现场的供水管道埋入地下 50cm 以下,对露出地面的阀门、
工准备水管等做好保温
3 施工现场在冬期施工用的搅拌机,应按冬期施工的要求搭设搅拌机棚,前后台的出入应采纳棉帘做好封闭
做好搅拌机清洗时的污水排放组织措施
