二轴搅拌桩施工方案3

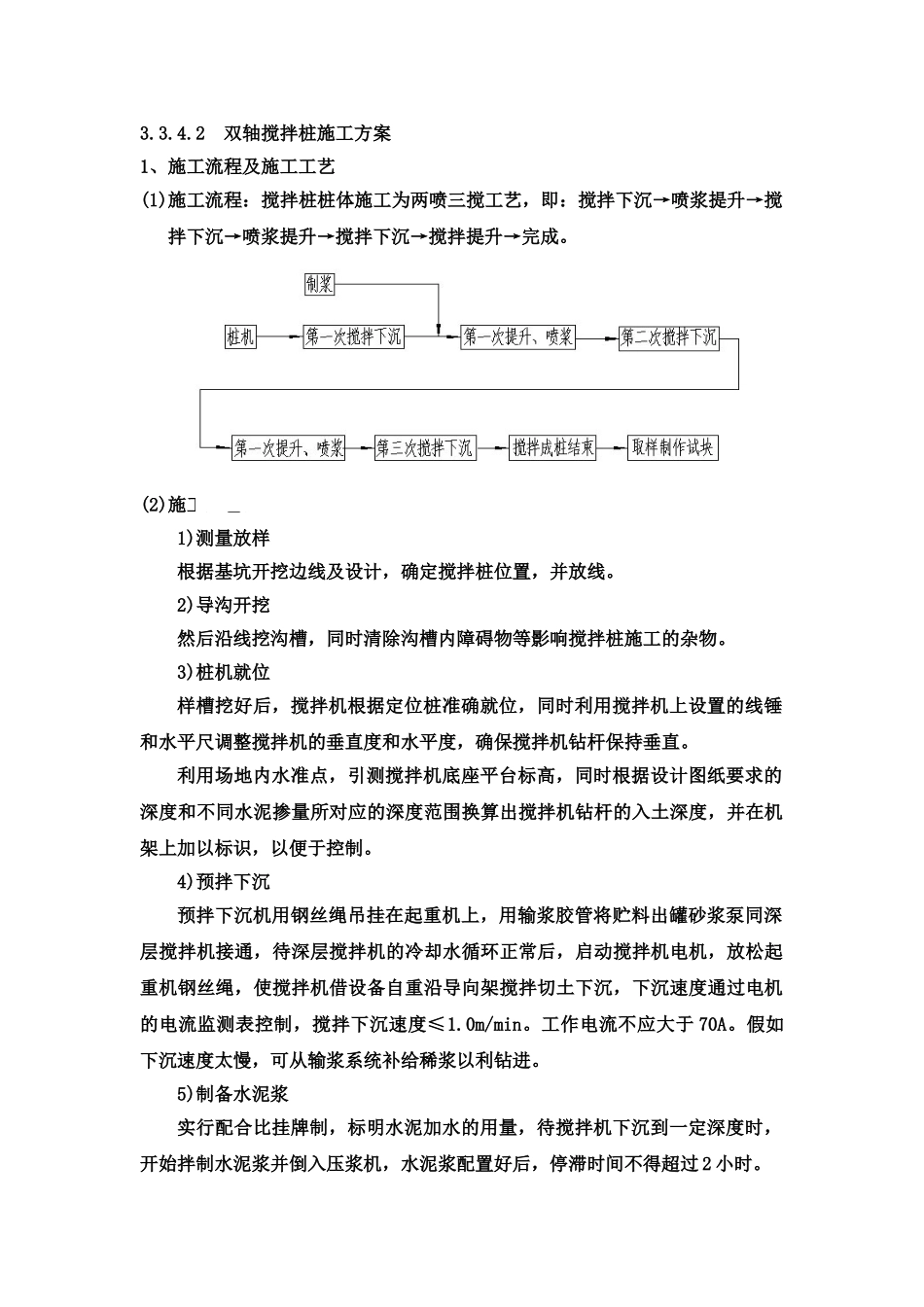

2 双轴搅拌桩施工方案1、施工流程及施工工艺(1)施工流程:搅拌桩桩体施工为两喷三搅工艺,即:搅拌下沉→喷浆提升→搅拌下沉→喷浆提升→搅拌下沉→搅拌提升→完成
(2)施工工艺:1)测量放样根据基坑开挖边线及设计,确定搅拌桩位置,并放线
2)导沟开挖然后沿线挖沟槽,同时清除沟槽内障碍物等影响搅拌桩施工的杂物
3)桩机就位样槽挖好后,搅拌机根据定位桩准确就位,同时利用搅拌机上设置的线锤和水平尺调整搅拌机的垂直度和水平度,确保搅拌机钻杆保持垂直
利用场地内水准点,引测搅拌机底座平台标高,同时根据设计图纸要求的深度和不同水泥掺量所对应的深度范围换算出搅拌机钻杆的入土深度,并在机架上加以标识,以便于控制
4)预拌下沉预拌下沉机用钢丝绳吊挂在起重机上,用输浆胶管将贮料出罐砂浆泵同深层搅拌机接通,待深层搅拌机的冷却水循环正常后,启动搅拌机电机,放松起重机钢丝绳,使搅拌机借设备自重沿导向架搅拌切土下沉,下沉速度通过电机的电流监测表控制,搅拌下沉速度≤1
0m/min
工作电流不应大于 70A
假如下沉速度太慢,可从输浆系统补给稀浆以利钻进
5)制备水泥浆实行配合比挂牌制,标明水泥加水的用量,待搅拌机下沉到一定深度时,开始拌制水泥浆并倒入压浆机,水泥浆配置好后,停滞时间不得超过 2 小时

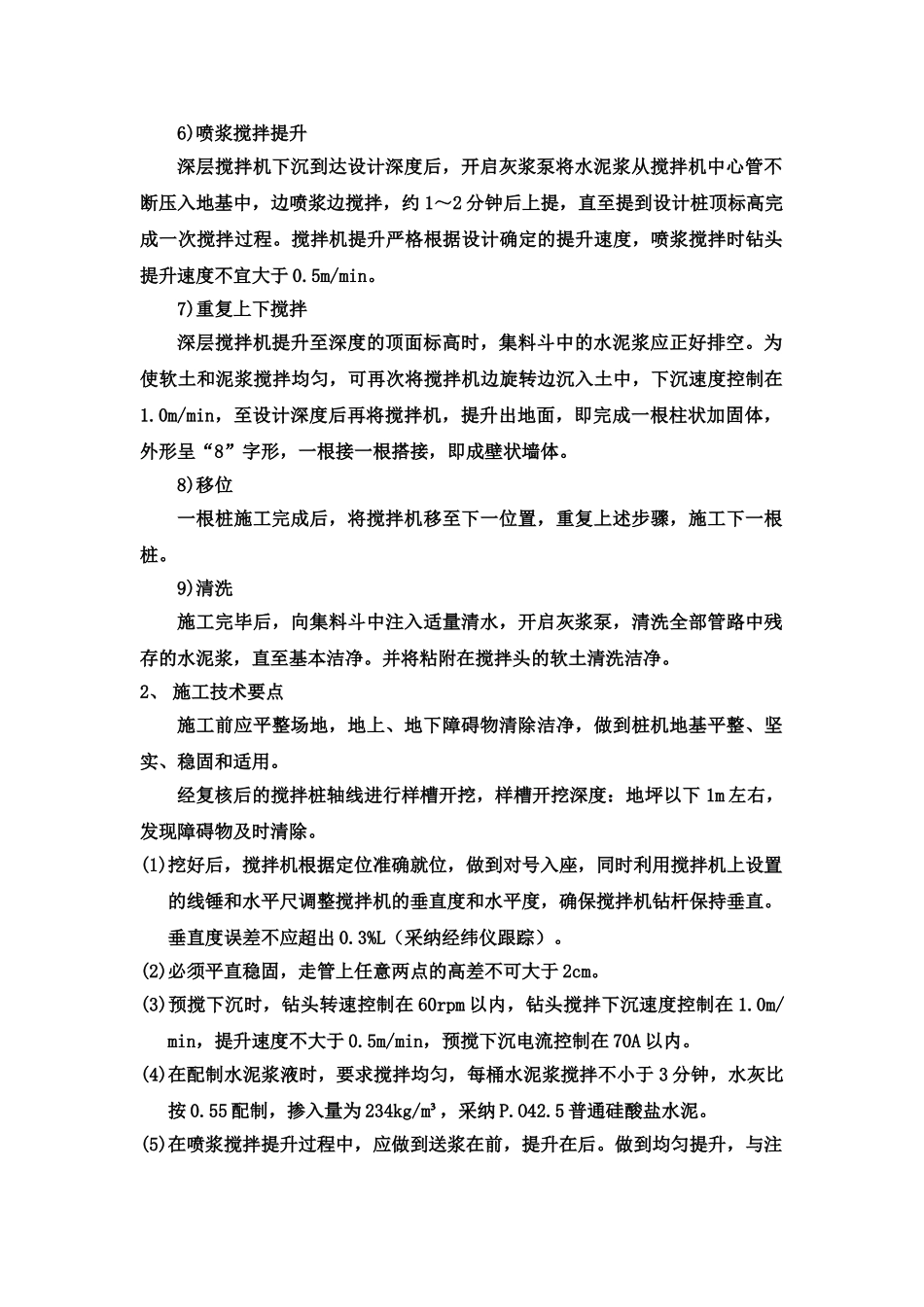

6)喷浆搅拌提升深层搅拌机下沉到达设计深度后,开启灰浆泵将水泥浆从搅拌机中心管不断压入地基中,边喷浆边搅拌,约 1~2 分钟后上提,直至提到设计桩顶标高完成一次搅拌过程
搅拌机提升严格根据设计确定的提升速度,喷浆搅拌时钻头提升速度不宜大于 0
5m/min
7)重复上下搅拌深层搅拌机提升至深度的顶面标高时,集料斗中的水泥浆应正好排空
为使软土和泥浆搅拌均匀,可再次将搅拌机边旋转边沉入土中,下沉速度控制在1
0m/min,至设计深度后再将搅拌机,提升出地面,即完成一根柱状加固体,
