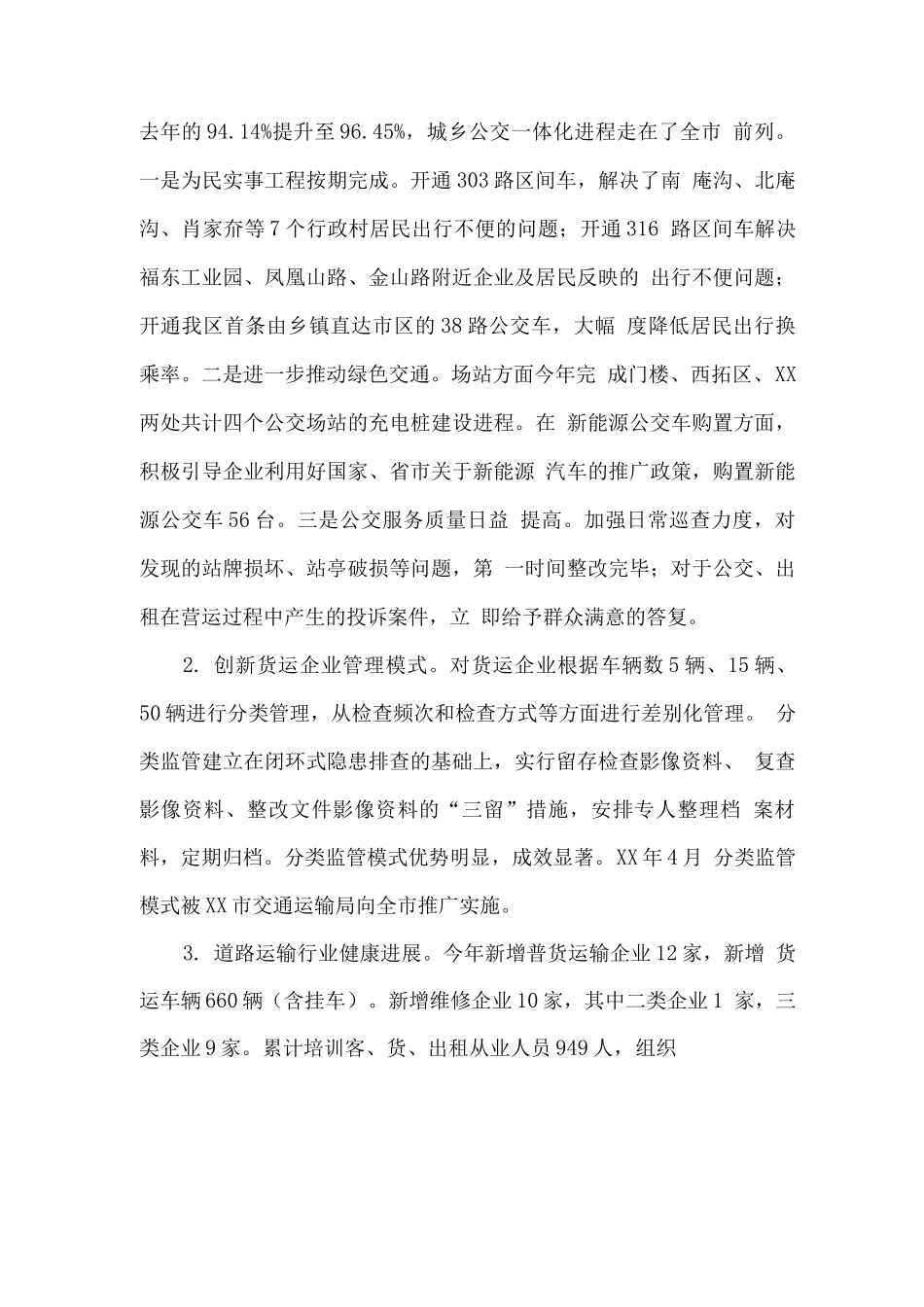

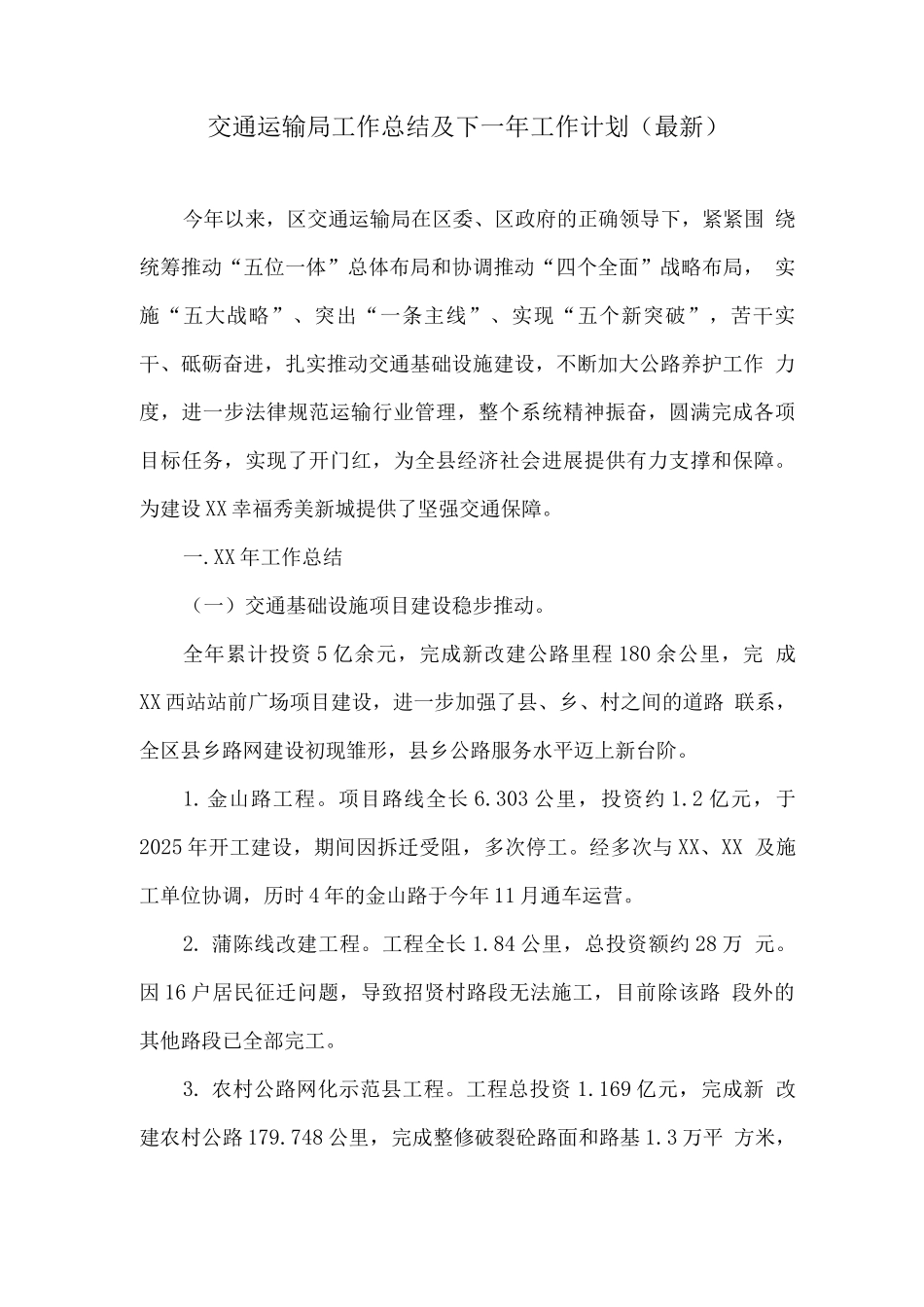

交通运输局工作总结及下一年工作计划(最新)今年以来,区交通运输局在区委、区政府的正确领导下,紧紧围 绕统筹推动“五位一体”总体布局和协调推动“四个全面”战略布局, 实施“五大战略”、突出“一条主线”、实现“五个新突破”,苦干实 干、砥砺奋进,扎实推动交通基础设施建设,不断加大公路养护工作 力度,进一步法律规范运输行业管理,整个系统精神振奋,圆满完成各项 目标任务,实现了开门红,为全县经济社会进展提供有力支撑和保障。 为建设 XX 幸福秀美新城提供了坚强交通保障。一.XX 年工作总结(一)交通基础设施项目建设稳步推动。全年累计投资 5 亿余元,完成新改建公路里程 180 余公里,完 成XX 西站站前广场项目建设,进一步加强了县、乡、村之间的道路 联系,全区县乡路网建设初现雏形,县乡公路服务水平迈上新台阶。1.金山路工程。项目路线全长 6.303 公里,投资约 1.2 亿元,于 2025 年开工建设,期间因拆迁受阻,多次停工。经多次与 XX、XX 及施工单位协调,历时 4 年的金山路于今年 11 月通车运营。2. 蒲陈线改建工程。工程全长 1.84 公里,总投资额约 28 万 元。因 16 户居民征迁问题,导致招贤村路段无法施工,目前除该路 段外的其他路段已全部完工。3. 农村公路网化示范县工程。工程总投资 1.169 亿元,完成新 改建农村公路 179.748 公里,完成整修破裂砼路面和路基 1.3 万平 方米,农村公路总里程达到 640 公里,每个行政村主要生产道路、 村内主干道路、邻村之间的连接路全面硬化,基本形成布局合理、纵 横相连、村村互通的格局。4.农村公路安全生命防护工程。投资 24 余万元,完成县乡村 路安全生命防护工程建设,现已通过各级、各部门的核查验收。5. 张栖线(黄连墅至杜家崖段)大修工程。项目全长 2.5 公里, 投资 480 万元,于 10 月开工,11 月底建成通车。6.龙烟铁路 XX 西站站前广场项目。投资 66 万元,建设 XX 西站站前广场,该项目是区级重点项目,为 XX 西站的运营提供完善 的配套基础设施服务。广场于 11 月中旬投入使用,于 12 月底完成 所有建设内容。7.林西线改建工程项目。项目全长 7.601 公里,其中改建 1.620 公里,新建 5.981 公里,项目投资估算总金额约 1.7 亿元。为保证工 程效率,进一步降低工程建设给群众出行带来的不便,我局将该项目 分为两期实施。其中,一期工程已完成进场施工前的所有准备工作...
