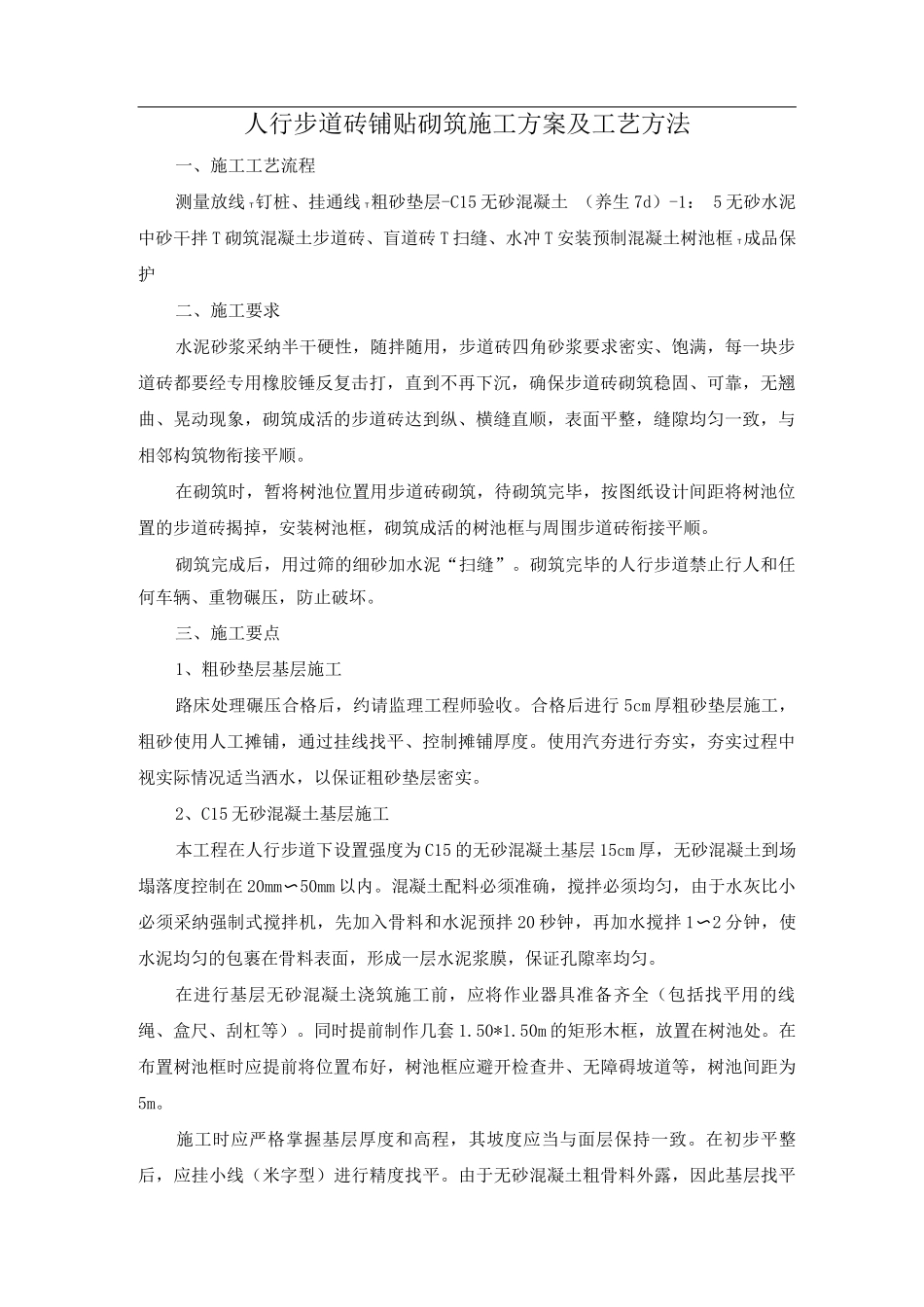

人行步道砖铺贴砌筑施工方案及工艺方法一、施工工艺流程测量放线 T钉桩、挂通线 T粗砂垫层-C15 无砂混凝土 (养生 7d)-1: 5 无砂水泥中砂干拌 T 砌筑混凝土步道砖、盲道砖 T 扫缝、水冲 T 安装预制混凝土树池框 T成品保护二、施工要求水泥砂浆采纳半干硬性,随拌随用,步道砖四角砂浆要求密实、饱满,每一块步道砖都要经专用橡胶锤反复击打,直到不再下沉,确保步道砖砌筑稳固、可靠,无翘曲、晃动现象,砌筑成活的步道砖达到纵、横缝直顺,表面平整,缝隙均匀一致,与相邻构筑物衔接平顺
在砌筑时,暂将树池位置用步道砖砌筑,待砌筑完毕,按图纸设计间距将树池位置的步道砖揭掉,安装树池框,砌筑成活的树池框与周围步道砖衔接平顺
砌筑完成后,用过筛的细砂加水泥“扫缝”
砌筑完毕的人行步道禁止行人和任何车辆、重物碾压,防止破坏
三、施工要点1、粗砂垫层基层施工路床处理碾压合格后,约请监理工程师验收
合格后进行 5cm 厚粗砂垫层施工,粗砂使用人工摊铺,通过挂线找平、控制摊铺厚度
使用汽夯进行夯实,夯实过程中视实际情况适当洒水,以保证粗砂垫层密实
2、C15 无砂混凝土基层施工本工程在人行步道下设置强度为 C15 的无砂混凝土基层 15cm 厚,无砂混凝土到场塌落度控制在 20mm〜50mm 以内
混凝土配料必须准确,搅拌必须均匀,由于水灰比小必须采纳强制式搅拌机,先加入骨料和水泥预拌 20 秒钟,再加水搅拌 1〜2 分钟,使水泥均匀的包裹在骨料表面,形成一层水泥浆膜,保证孔隙率均匀
在进行基层无砂混凝土浇筑施工前,应将作业器具准备齐全(包括找平用的线绳、盒尺、刮杠等)
同时提前制作几套 1
50m 的矩形木框,放置在树池处
在布置树池框时应提前将位置布好,树池框应避开检查井、无障碍坡道等,树池间距为5m
施工时应严格掌握基层厚度和高程,其坡度应当与面层保持一致
在初步平整后,应挂小
