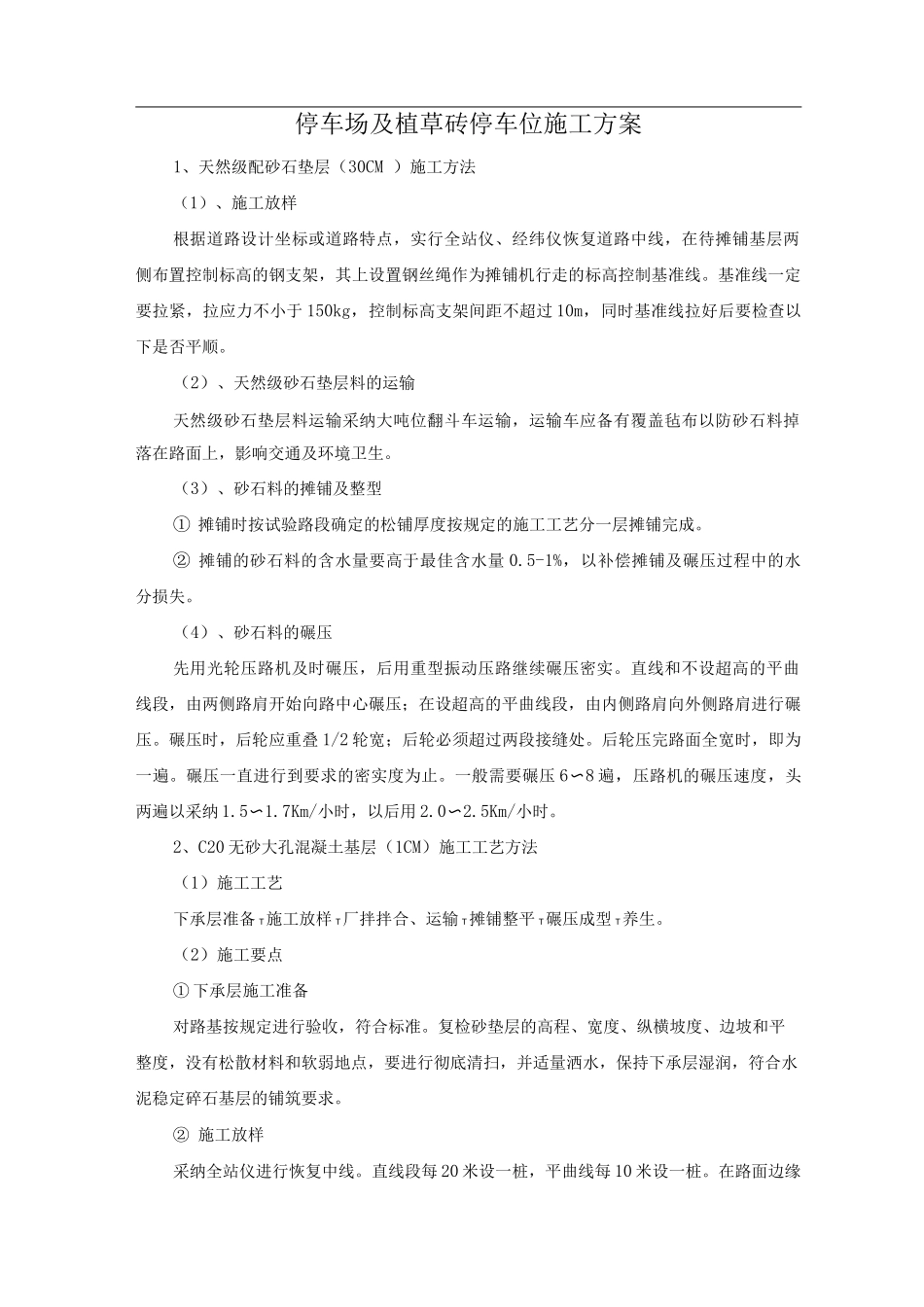

停车场及植草砖停车位施工方案1、天然级配砂石垫层(30CM )施工方法(1)、施工放样根据道路设计坐标或道路特点,实行全站仪、经纬仪恢复道路中线,在待摊铺基层两侧布置控制标高的钢支架,其上设置钢丝绳作为摊铺机行走的标高控制基准线
基准线一定要拉紧,拉应力不小于 150kg,控制标高支架间距不超过 10m,同时基准线拉好后要检查以下是否平顺
(2)、天然级砂石垫层料的运输天然级砂石垫层料运输采纳大吨位翻斗车运输,运输车应备有覆盖毡布以防砂石料掉落在路面上,影响交通及环境卫生
(3)、砂石料的摊铺及整型① 摊铺时按试验路段确定的松铺厚度按规定的施工工艺分一层摊铺完成
② 摊铺的砂石料的含水量要高于最佳含水量 0
5-1%,以补偿摊铺及碾压过程中的水分损失
(4)、砂石料的碾压先用光轮压路机及时碾压,后用重型振动压路继续碾压密实
直线和不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,由内侧路肩向外侧路肩进行碾压
碾压时,后轮应重叠 1/2 轮宽;后轮必须超过两段接缝处
后轮压完路面全宽时,即为一遍
碾压一直进行到要求的密实度为止
一般需要碾压 6〜8 遍,压路机的碾压速度,头两遍以采纳 1
7Km/小时,以后用 2
5Km/小时

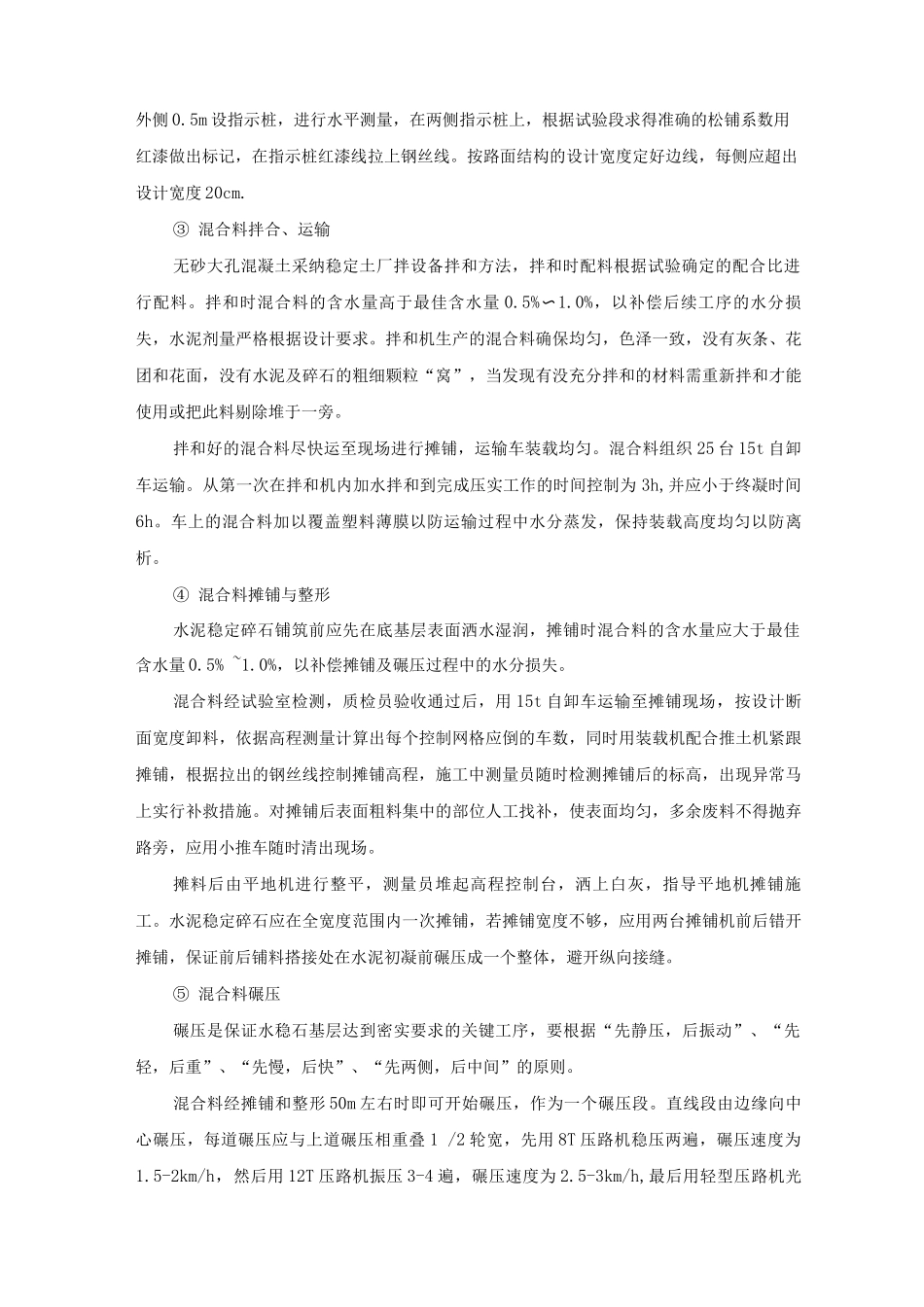

2、C20 无砂大孔混凝土基层(1CM)施工工艺方法(1)施工工艺下承层准备 T施工放样 T厂拌拌合、运输 T摊铺整平 T碾压成型 T养生
(2)施工要点① 下承层施工准备对路基按规定进行验收,符合标准
复检砂垫层的高程、宽度、纵横坡度、边坡和平整度,没有松散材料和软弱地点,要进行彻底清扫,并适量洒水,保持下承层湿润,符合水泥稳定碎石基层的铺筑要求
② 施工放样采纳全站仪进行恢复中线
直线段每 20 米设一桩,平曲线每 10 米设一桩
在路面边缘外侧 0
5m 设指示桩,进行水平测量,在两侧指示桩上,根据试验段求得准确
