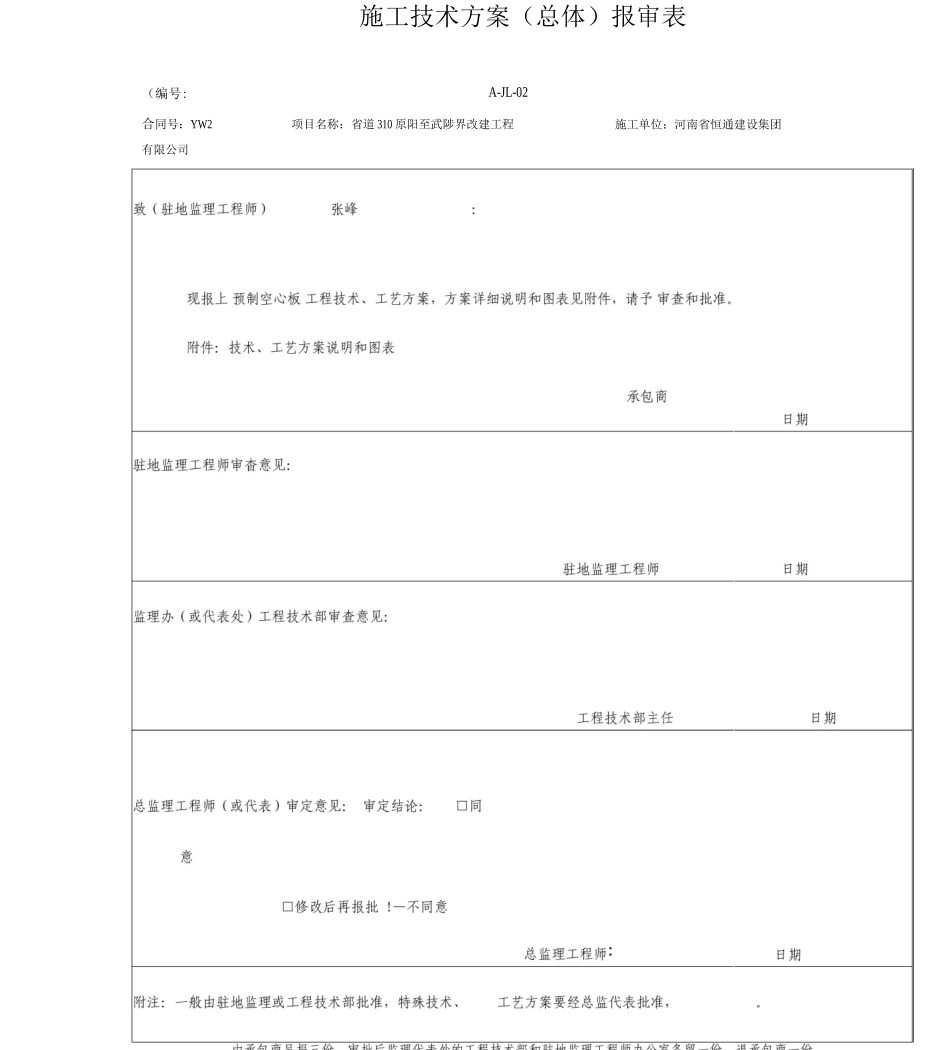

施工技术方案(总体)报审表(编号:A-JL-02合同号:YW2项目名称:省道 310 原阳至武陟界改建工程施工单位:河南省恒通建设集团有限公司空心板梁预制施工方案一、工程概况省道 310 原阳至武陟界改建工程 YW2 标段共有 4 坐标小桥,其中 K11+412.254 小桥桥跨布置为 1*13 米预应力空心板,两侧加宽全桥共 6 块 13 米预应力空心板;K11+833.7 小桥桥跨布置为 1*8 米非预应力空心板,两侧加宽全桥共 8 块 8 米非预应力空心板;K11+936.725 小桥桥跨布置为 1*13 米预应力空心板,两侧加宽全桥共 6 块 13 米预应力空心板;K18+348.427 小桥桥跨布置为 2*8 米非预应力空心板,两侧加宽全桥共 16块 8 米非预应力空心板。二、预制场建设预制场设在本公司小店工业区预制梁场,梁场位于新乡市延津县小店工业区占地 30亩的中型预制厂,拥有 30T 的龙门吊 2 套,张拉设备 4 套,大型混凝土拌和楼 1 套,混凝土运输罐车 2 台,装载机等其他工程车辆 4 余台。可同时生产 20 米及以下跨度的各种先空心板梁,并同时生产各种小型混凝土预制构件。梁厂自 23 年 5 月份建成后,先后承接了新乡市北环路卫河大桥、济东高速公路二标、七标、以及新乡路网项目等项目预制梁板施工任务,累计生产了 10 余片 20 米空心板,6 余片 16 米以下空心板梁以及其他混凝土构件。2、模板制作板梁外模和封头模板采纳 3=3 mm 钢板加肋板分段加工拼装而成,每节长度 5m, 8 米非预应力空心板心模采纳橡胶气囊,13 米预应力空心板采纳聚苯乙烯发泡内模。模板加工均委托有相应资质的专业生产厂家按设计图纸中板梁结构几何尺寸进行加工制作。模板制作完成后,运输至预制场进行实地拼装,调整加固后对各部位尺寸进行检验,验收合格后才能使用。若发现偏差,即现场进行改装和校正,直至合 格为止。三、板梁施工方案1、准备工作施工前一个月应对使用的砼、钢筋、钢绞线等原材料及钢筋焊接工艺进行抽样、制件,试验检测合格后方能使用。张拉用的千斤顶、油泵、压力表等设备在使用前要检查其是否完好,确保各项性能工作正常。千斤顶、压力表还需经过质检部门检验标定后才能使用。2、钢绞线的下料、编束钢绞线下料前先将钢绞线卷放在自制的放线架中,再将铁皮剪断,然后人抓住钢绞线一端,将钢绞线缓缓拉开(注意不使钢绞线产生有害变形,对有害变形的部分必须除掉),钢绞线下料用砂轮切割 机切断,严禁用电焊枪烧切,下料时...
