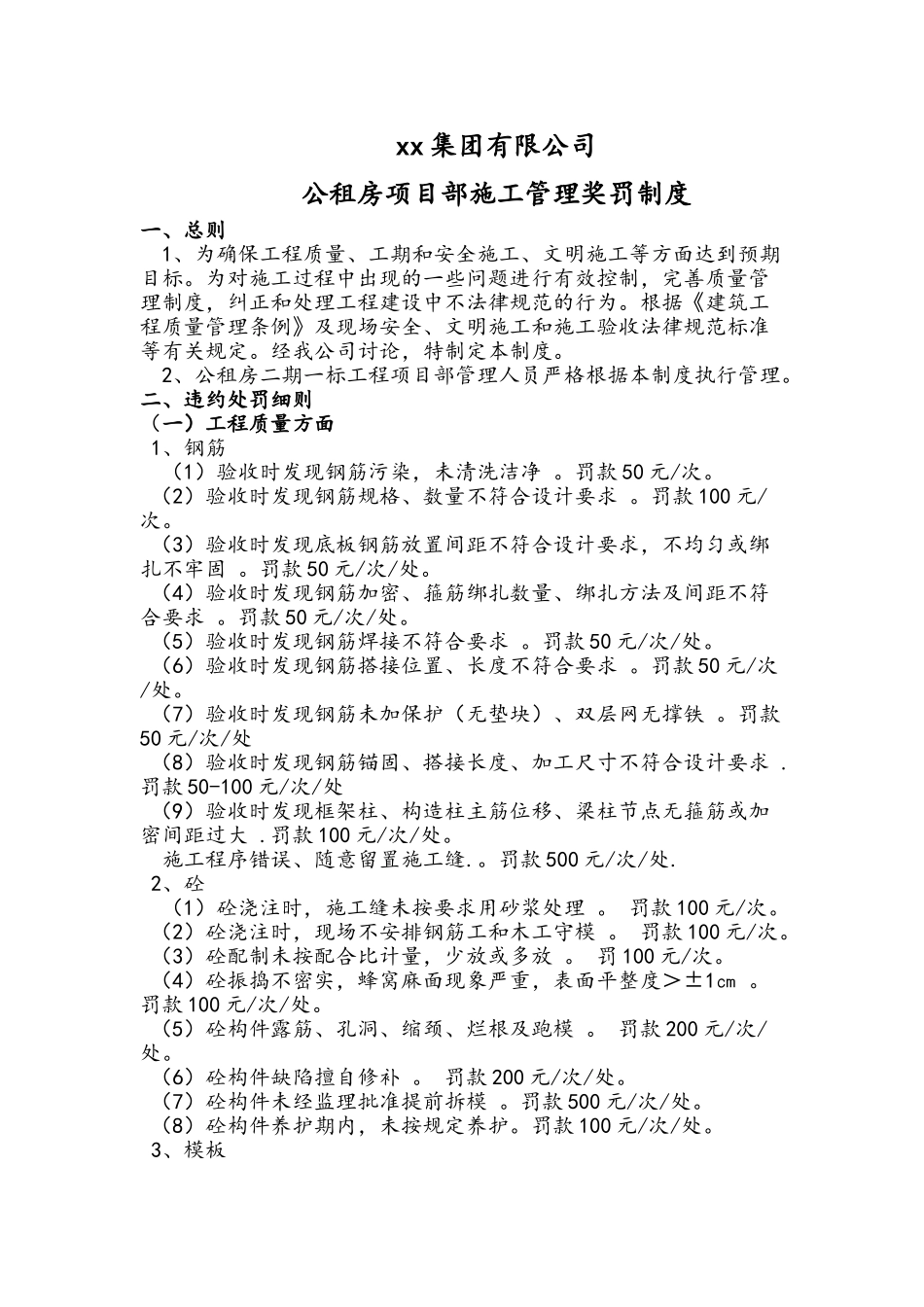

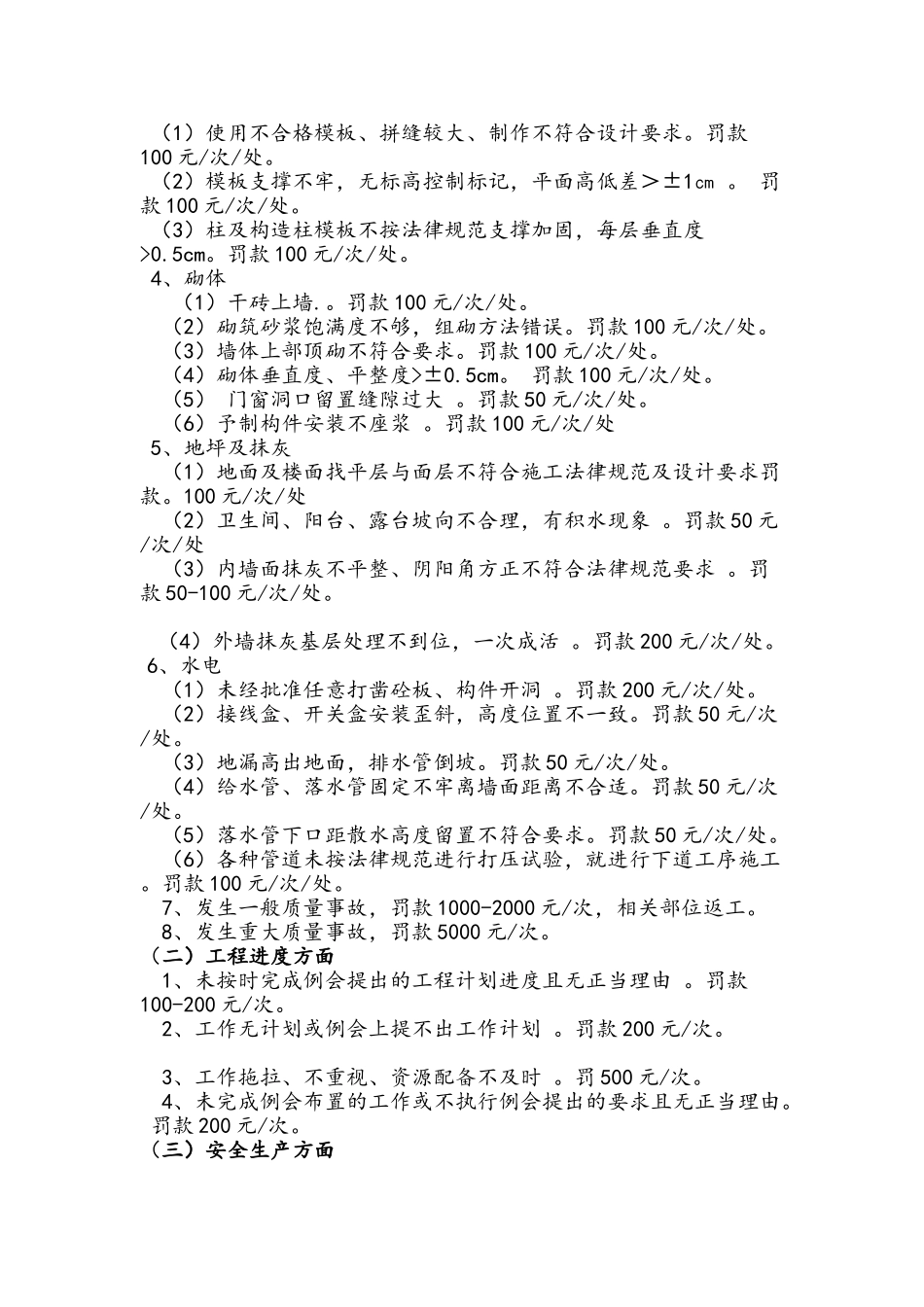

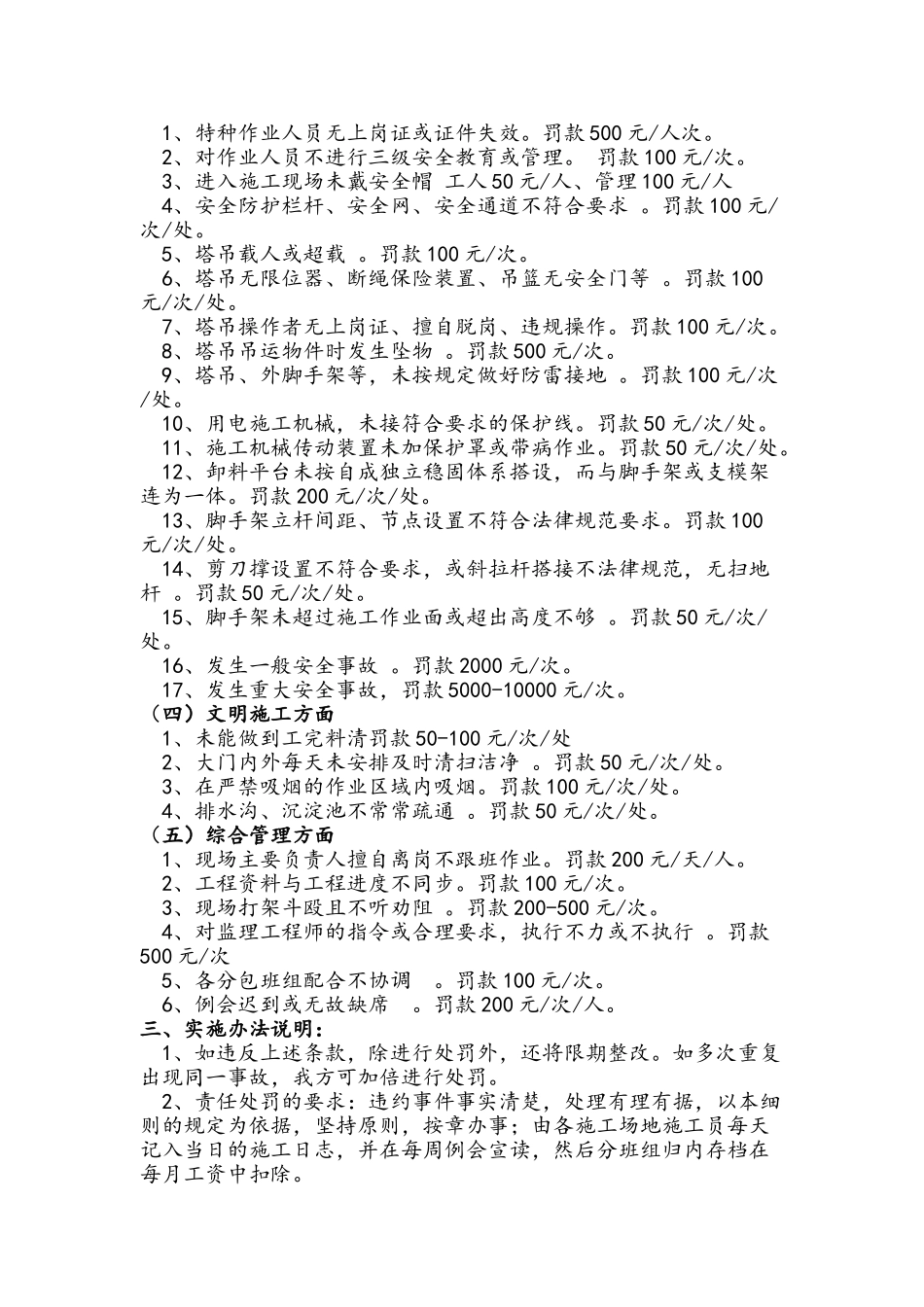

xx 集团有限公司公租房项目部施工管理奖罚制度一、总则 1、为确保工程质量、工期和安全施工、文明施工等方面达到预期目标
为对施工过程中出现的一些问题进行有效控制,完善质量管理制度,纠正和处理工程建设中不法律规范的行为
根据《建筑工程质量管理条例》及现场安全、文明施工和施工验收法律规范标准等有关规定
经我公司讨论,特制定本制度
2、公租房二期一标工程项目部管理人员严格根据本制度执行管理
二、违约处罚细则(一)工程质量方面 1、钢筋 (1)验收时发现钢筋污染,未清洗洁净
罚款 50 元/次
(2)验收时发现钢筋规格、数量不符合设计要求
罚款 100 元/次
(3)验收时发现底板钢筋放置间距不符合设计要求,不均匀或绑扎不牢固
罚款 50 元/次/处
(4)验收时发现钢筋加密、箍筋绑扎数量、绑扎方法及间距不符合要求
罚款 50 元/次/处
(5)验收时发现钢筋焊接不符合要求
罚款 50 元/次/处
(6)验收时发现钢筋搭接位置、长度不符合要求
罚款 50 元/次/处
(7)验收时发现钢筋未加保护(无垫块)、双层网无撑铁
罚款50 元/次/处 (8)验收时发现钢筋锚固、搭接长度、加工尺寸不符合设计要求
罚款 50-100 元/次/处 (9)验收时发现框架柱、构造柱主筋位移、梁柱节点无箍筋或加密间距过大
罚款 100 元/次/处
施工程序错误、随意留置施工缝
罚款 500 元/次/处
2、砼 (1)砼浇注时,施工缝未按要求用砂浆处理
罚款 100 元/次
(2)砼浇注时,现场不安排钢筋工和木工守模
罚款 100 元/次
(3)砼配制未按配合比计量,少放或多放
罚 100 元/次
(4)砼振捣不密实,蜂窝麻面现象严重,表面平整度>±1㎝
罚款 100 元/次/处
(5)砼构件露筋、孔洞、缩颈、烂根及跑模
罚款 200 元/
