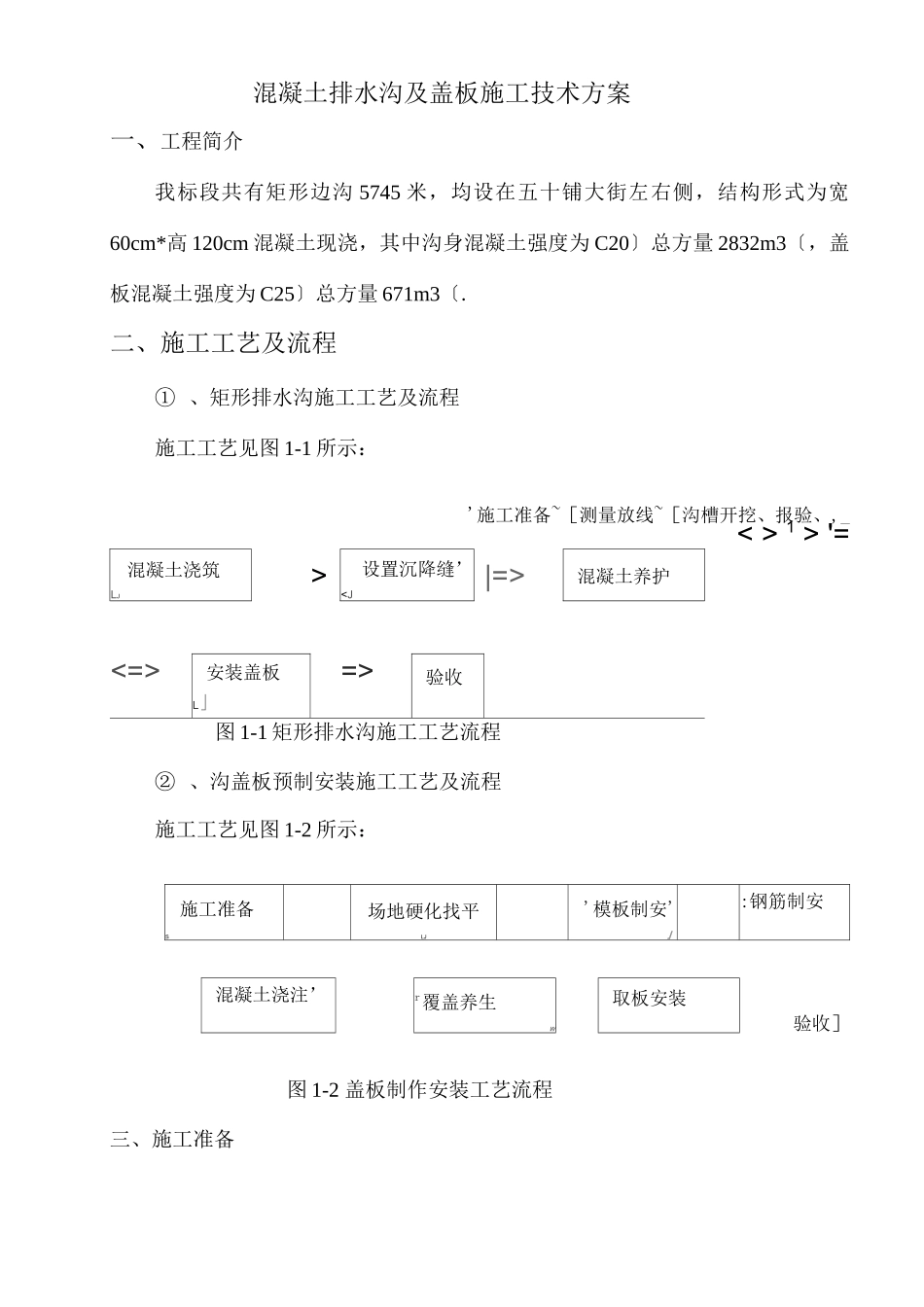

混凝土排水沟及盖板施工技术方案一、工程简介我标段共有矩形边沟 5745 米,均设在五十铺大街左右侧,结构形式为宽60cm*高 120cm 混凝土现浇,其中沟身混凝土强度为 C20〕总方量 2832m3〔,盖板混凝土强度为 C25〕总方量 671m3〔
二、施工工艺及流程① 、矩形排水沟施工工艺及流程施工工艺见图 1-1 所示:'施工准备~[测量放线~[沟槽开挖、报验、,_< > 1 > '=混凝土浇筑LJ>设置沉降缝’混凝土养护安装盖板L」=>验收图 1-1 矩形排水沟施工工艺流程② 、沟盖板预制安装施工工艺及流程施工工艺见图 1-2 所示:施工准备S场地硬化找平LJ'模板制安'』:钢筋制安混凝土浇注’r覆盖养生W取板安装验收]图 1-2 盖板制作安装工艺流程三、施工准备技术准备① 技术主管组织有关人员进行图纸会审,复核设计图及工程数量,根据设计资料仔细做好导线复测工作和水准复测工作
② 根据控制测量结果放出水沟中桩及边桩,每 25 米做一个高程控制桩,标记沟槽开挖深度
③ 对所有参加施工人员进行施工安全交底和技术交底
试验准备① 水泥混凝土应有标养试块和现场同条件准养护试块
② 检测进场的砂、水泥等材料是否合格,并按检验批次提供检测报告,通过试验确定混凝土配合比指导现场施工
材料准备矩形排水沟沟身所用材料为普通水泥混凝土,砂石水泥等原材应及时进场
盖板为 C25 钢筋混凝土盖板,盖板长 60cm,宽 92cm,厚 13cm,钢筋混凝土预制盖板,采纳有合格证并复检符合要求的钢筋,,检测不合格的材料及时清除出场
机械准备设备进场之前需进行检验并确保机械检验合格,操作人员需有操作证并进行安全教育
现场准备①、作好施工现场的"三通一平”工作,保证进场后可立即投入施工
②、查明基底管线分布情况并完成迁改或实行可靠的保护措施

四、现浇混凝土排水
