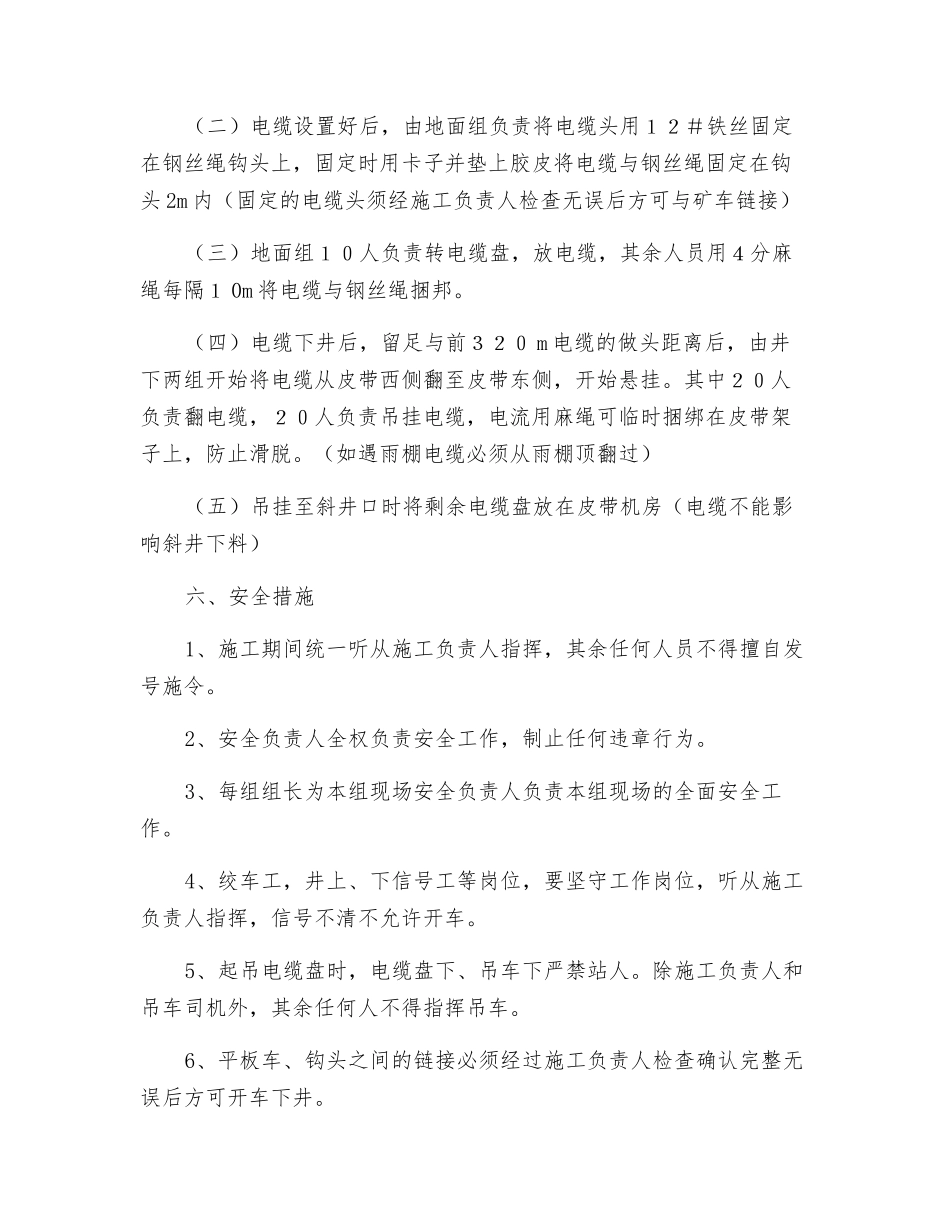

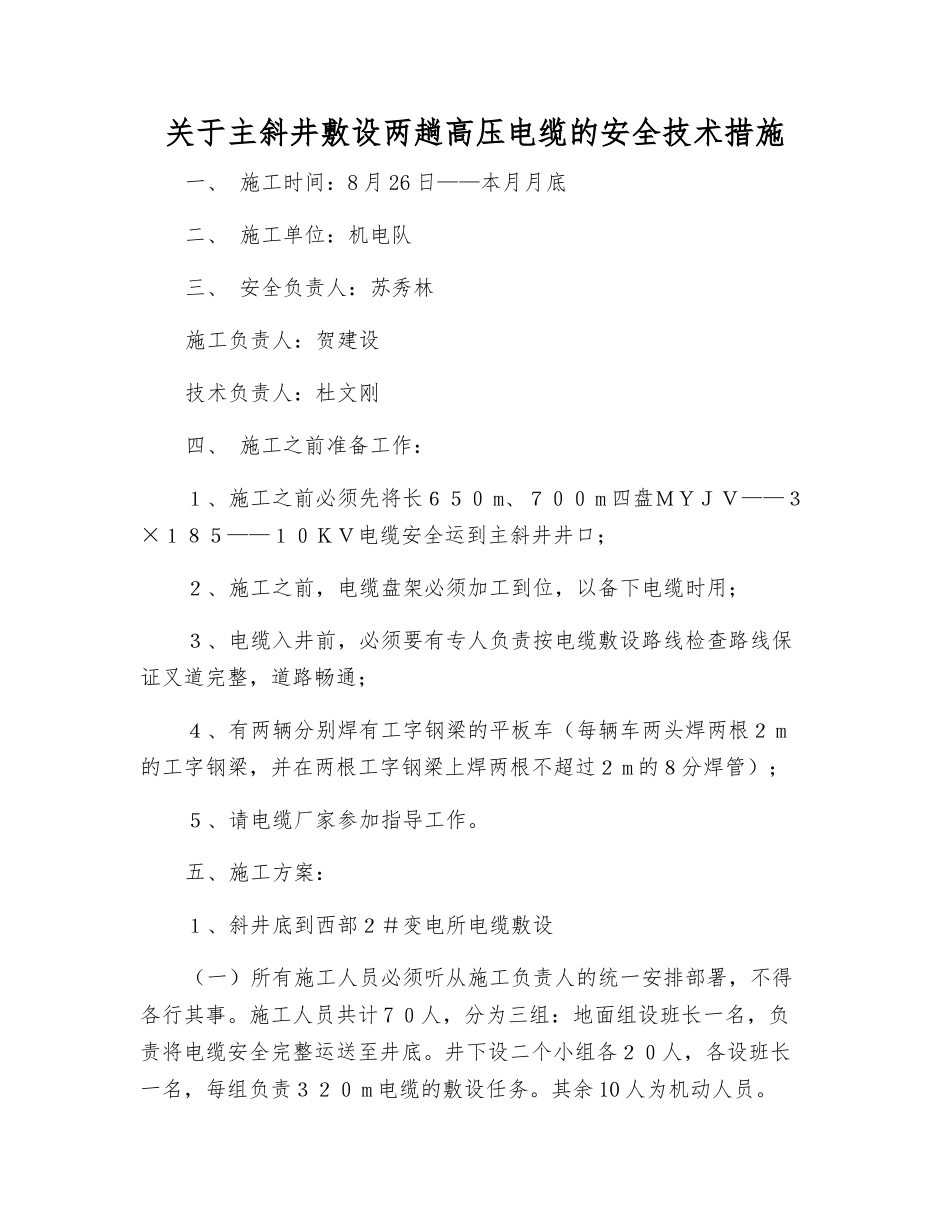

关于主斜井敷设两趟高压电缆的安全技术措施一、 施工时间:8 月 26 日——本月月底二、 施工单位:机电队三、 安全负责人:苏秀林施工负责人:贺建设技术负责人:杜文刚四、 施工之前准备工作:1、施工之前必须先将长650 m、700 m 四盘MYJV——3×185——10KV电缆安全运到主斜井井口;2、施工之前,电缆盘架必须加工到位,以备下电缆时用;3、电缆入井前,必须要有专人负责按电缆敷设路线检查路线保证叉道完整,道路畅通;4、有两辆分别焊有工字钢梁的平板车(每辆车两头焊两根2 m的工字钢梁,并在两根工字钢梁上焊两根不超过2 m 的8分焊管);5、请电缆厂家参加指导工作。五、施工方案:1、斜井底到西部2#变电所电缆敷设(一)所有施工人员必须听从施工负责人的统一安排部署,不得各行其事。施工人员共计 7 0人,分为三组:地面组设班长一名,负责将电缆安全完整运送至井底。井下设二个小组各20人,各设班长一名,每组负责320 m 电缆的敷设任务。其余 10 人为机动人员。(二)电缆共长650 m 由地面组配合吊车将电缆盘敷设在事先准备好的电缆架上。(三)电缆设置好后,由地面组负责将电缆以“O”字型盘于两辆平板车上。其中6人负责转电缆盘放电缆。10人负责将电缆以“O”字型盘于两辆平板车上,其余2人负责用12#铁丝捆邦电缆以防止滑脱。(四)电缆盘至320 m 处时,将其截断分两次下井。(五)电缆下井时绞车速度不得超过0.5m/s。(六)电缆下井后,井下组负责将两辆平板车推至井底绕道边。(七)井下两组其中一组将先下的320 m 电缆负责从平板车上卸下盘于事先准备好的汽车上(另一组原地待命,等待另外330 m电缆下井)。二人负责拆除捆邦的铁丝,其余人员分成两组:一组负责从平板车上卸电缆,一组负责将卸下的电缆盘于汽车上。(八)电缆装完后用汽车运至西部变电所。在变电所留够一定量的做头电缆后,开始从西部变电所沿2#石门给斜井绕道开始敷设,直至320 m 电缆敷设完。(九)另外330 m 电缆除留足与前320 m 电缆之间的做头距离外,施工方案与前320 m 电缆施工方案相同。(十)电缆在变电所留够 2.5m 的做头距离,两根电缆的之间的连接每根留够 1.5m 的距离。2、斜井井筒中电缆的敷设(一)该电缆共长700 m,同地面组配合吊车将电缆盘设置于事先准备好的电缆架上。(二)电缆设置好后,由地面组负责将电缆头用12#...
