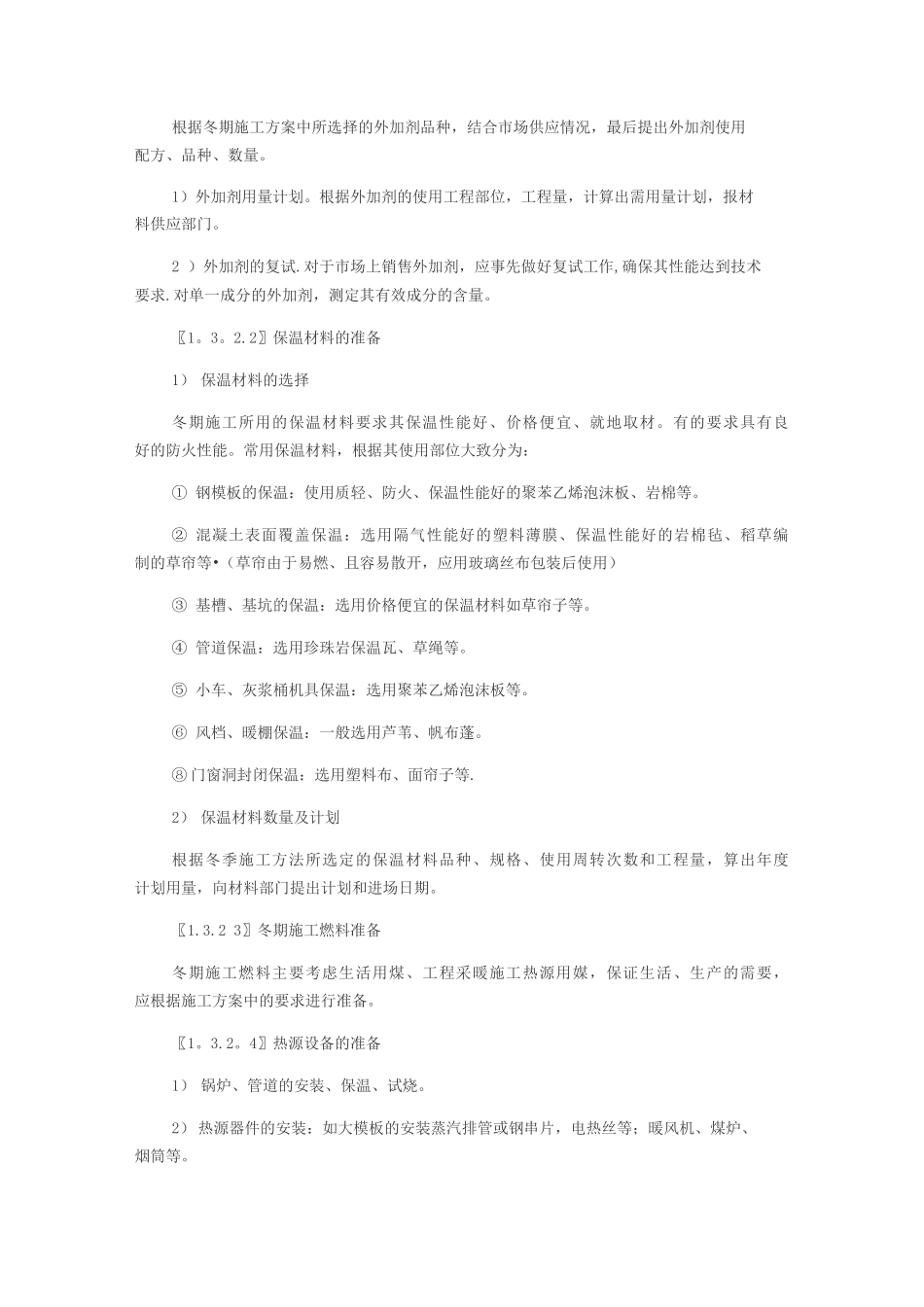

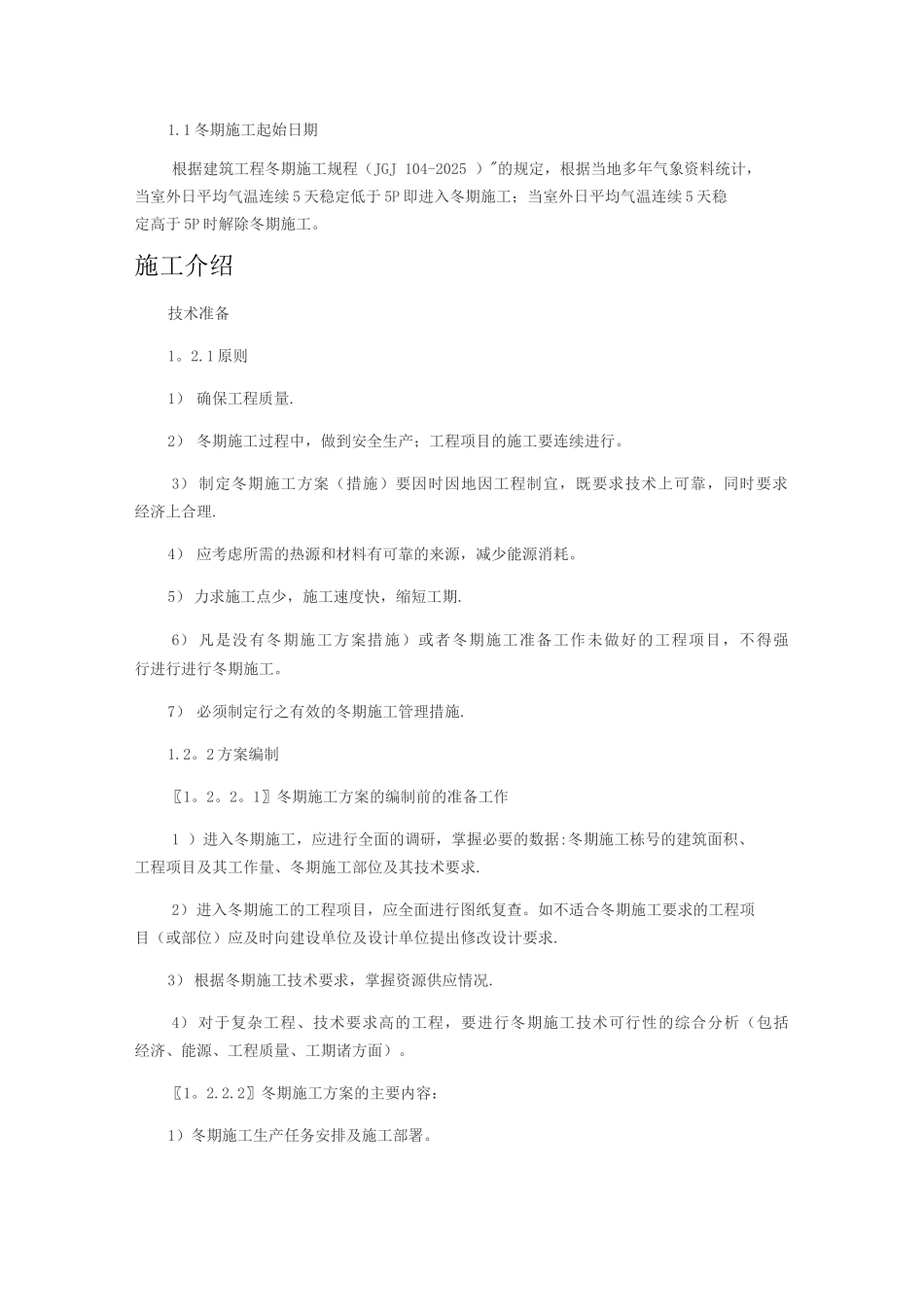

1.1 冬期施工起始日期根据建筑工程冬期施工规程(JGJ 104-2025 )"的规定,根据当地多年气象资料统计,当室外日平均气温连续 5 天稳定低于 5P 即进入冬期施工;当室外日平均气温连续 5 天稳定高于 5P 时解除冬期施工。施工介绍技术准备1。2.1 原则1) 确保工程质量.2) 冬期施工过程中,做到安全生产;工程项目的施工要连续进行。3) 制定冬期施工方案(措施)要因时因地因工程制宜,既要求技术上可靠,同时要求经济上合理.4) 应考虑所需的热源和材料有可靠的来源,减少能源消耗。5) 力求施工点少,施工速度快,缩短工期.6) 凡是没有冬期施工方案措施)或者冬期施工准备工作未做好的工程项目,不得强行进行进行冬期施工。7) 必须制定行之有效的冬期施工管理措施.1.2。2 方案编制〖1。2。2。1〗冬期施工方案的编制前的准备工作1 )进入冬期施工,应进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工作量、冬期施工部位及其技术要求.2)进入冬期施工的工程项目,应全面进行图纸复查。如不适合冬期施工要求的工程项目(或部位)应及时向建设单位及设计单位提出修改设计要求.3) 根据冬期施工技术要求,掌握资源供应情况.4) 对于复杂工程、技术要求高的工程,要进行冬期施工技术可行性的综合分析(包括经济、能源、工程质量、工期诸方面)。〖1。2.2.2〗冬期施工方案的主要内容:1)冬期施工生产任务安排及施工部署。2)工程项目的实物量和工作量,施工程序、进度计划和分项工程在不同的冬期施工阶段中施工方法及技术措施.3) 热源设备计划(包括供热热源和热能转换设备)。4) 保温材料、外加剂材料计划.5) 冬期施工人员技术培训、劳动力计划。6) 工程质量控制要点.7) 冬期安全生产及防火技术措施。生产准备1.3.1 现场准备〖1。3。1.1〗施工场地的准备工作1)排除现场积水、对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场施工用水、用汽造成场地结冰现象。2) 施工场地积雪清扫后,不应放在机电设备、构件堆放场地附近。3) 保证消防道路的畅通。〖1。3.1。2〗搅拌机棚的保温搅拌机棚前后台的出入应做好封闭、棚内通暖 .设置热水灌、外加剂存储容器。搅拌机清洗时的污水应做好组织排水、封闭好沉淀池、防止冻结、定期清理、污水管理保持畅通。〖1。3。1。3〗锅炉房的设置进入冬期施工前,必须完成锅炉房的搭设,及埋设管道。埋入地下的管道其埋深应超过冻结深...
