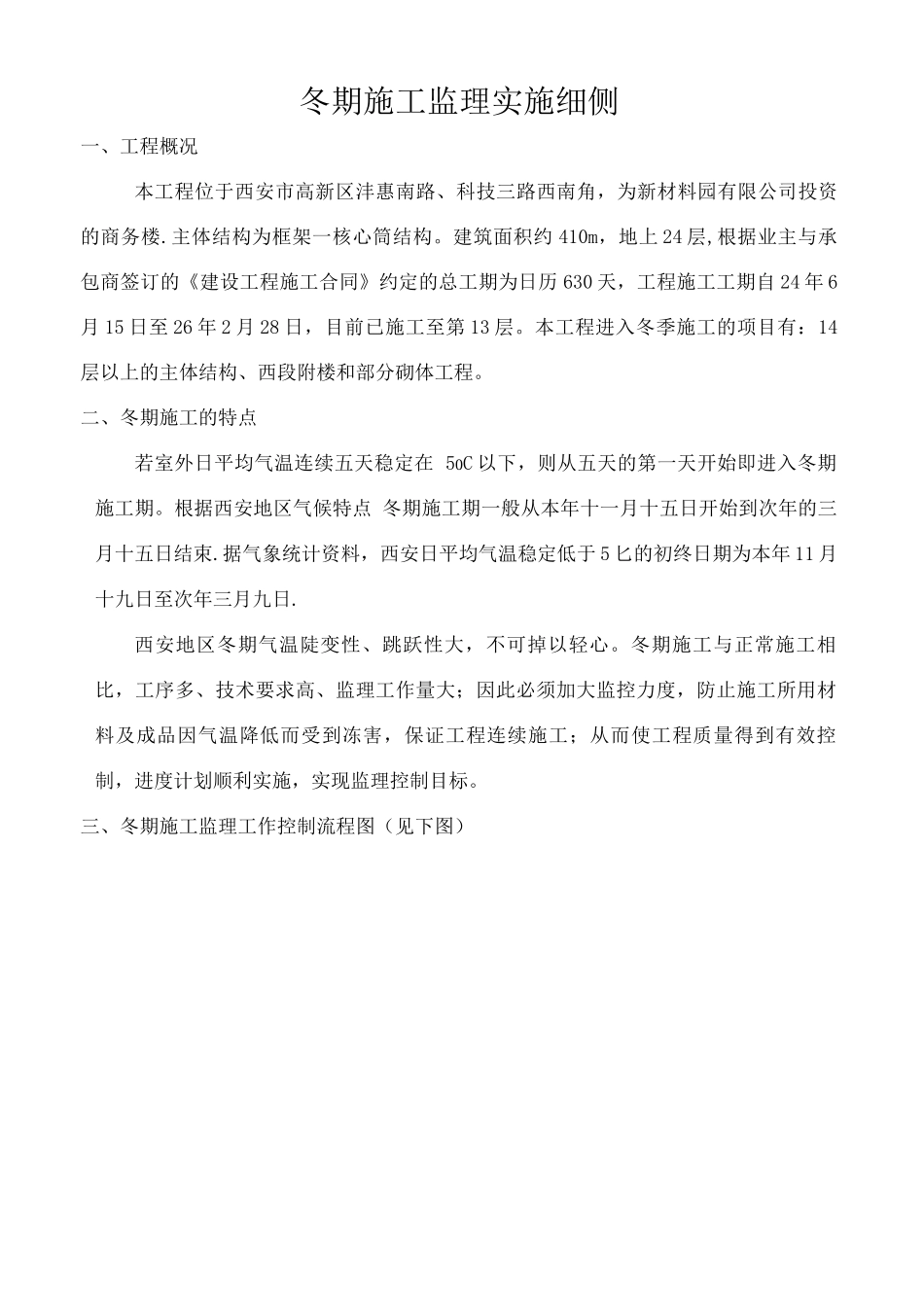

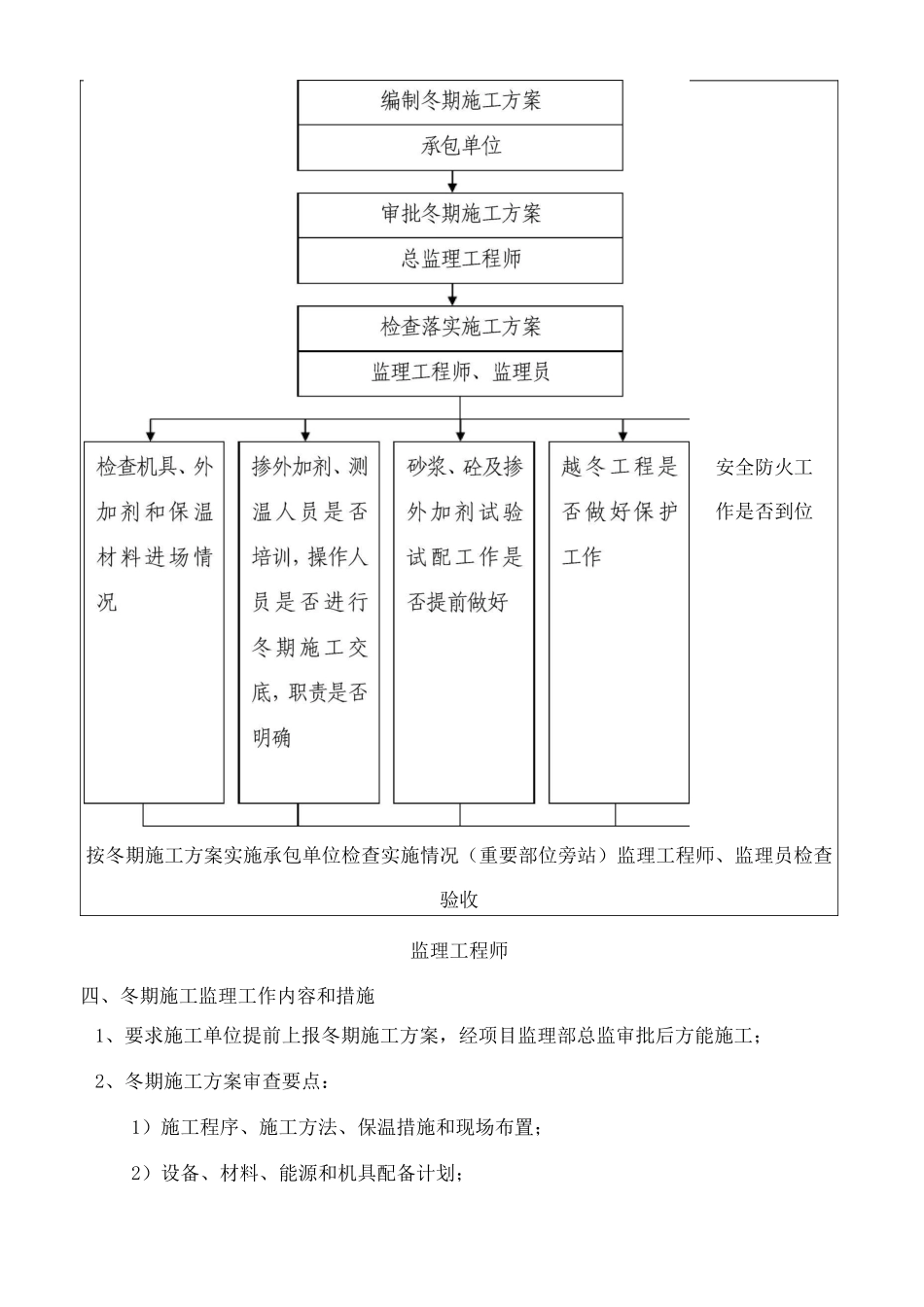

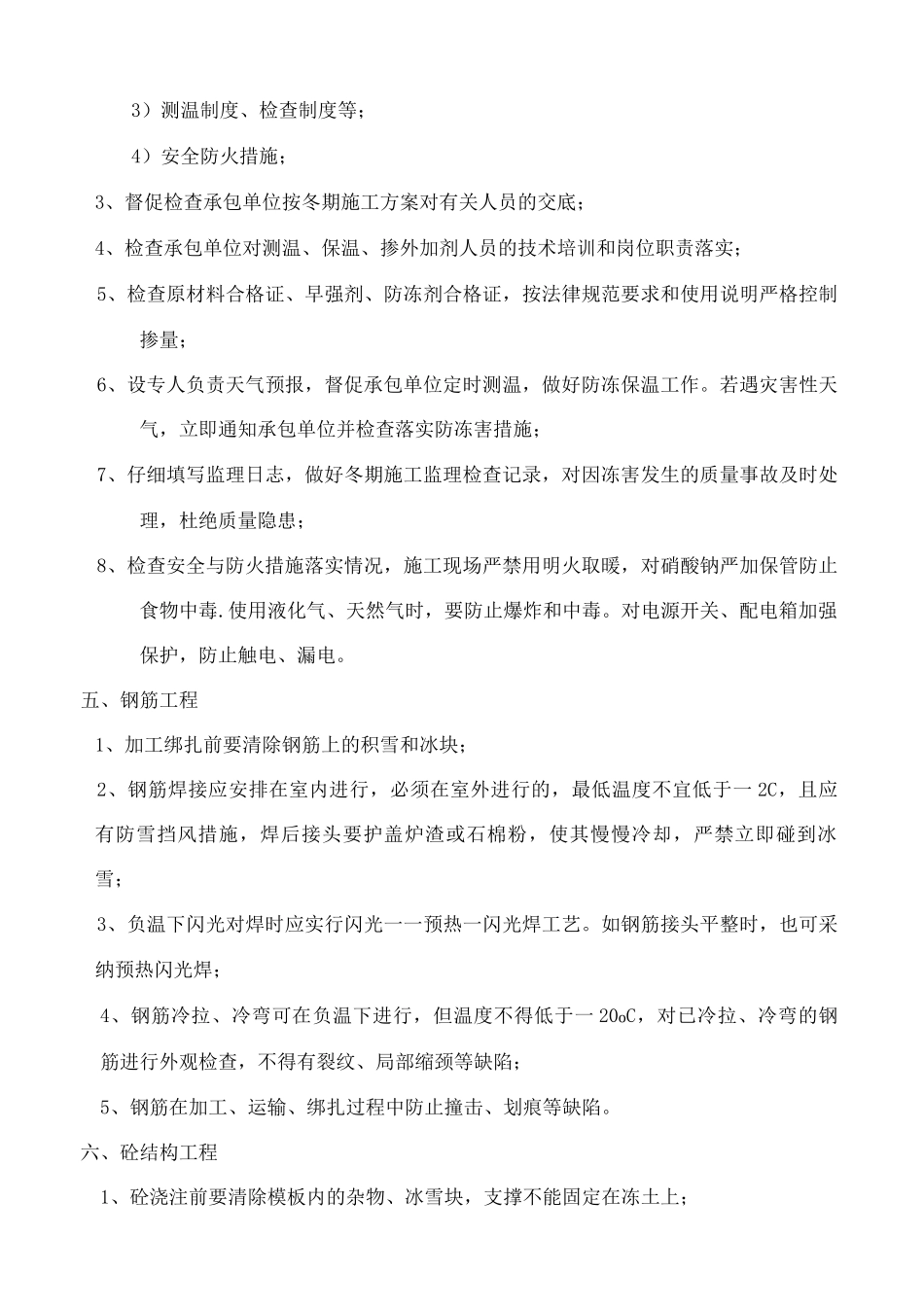

冬期施工监理实施细侧一、工程概况本工程位于西安市高新区沣惠南路、科技三路西南角,为新材料园有限公司投资的商务楼.主体结构为框架一核心筒结构。建筑面积约 410m,地上 24 层,根据业主与承包商签订的《建设工程施工合同》约定的总工期为日历 630 天,工程施工工期自 24 年 6月 15 日至 26 年 2 月 28 日,目前已施工至第 13 层。本工程进入冬季施工的项目有:14层以上的主体结构、西段附楼和部分砌体工程。二、冬期施工的特点若室外日平均气温连续五天稳定在 50C 以下,则从五天的第一天开始即进入冬期施工期。根据西安地区气候特点 冬期施工期一般从本年十一月十五日开始到次年的三月十五日结束.据气象统计资料,西安日平均气温稳定低于 5 匕的初终日期为本年 11 月十九日至次年三月九日.西安地区冬期气温陡变性、跳跃性大,不可掉以轻心。冬期施工与正常施工相比,工序多、技术要求高、监理工作量大;因此必须加大监控力度,防止施工所用材料及成品因气温降低而受到冻害,保证工程连续施工;从而使工程质量得到有效控制,进度计划顺利实施,实现监理控制目标。三、冬期施工监理工作控制流程图(见下图)按冬期施工方案实施承包单位检查实施情况(重要部位旁站)监理工程师、监理员检查验收监理工程师四、冬期施工监理工作内容和措施1、要求施工单位提前上报冬期施工方案,经项目监理部总监审批后方能施工;2、冬期施工方案审查要点:1)施工程序、施工方法、保温措施和现场布置;2)设备、材料、能源和机具配备计划;安全防火工作是否到位3)测温制度、检查制度等;4)安全防火措施;3、督促检查承包单位按冬期施工方案对有关人员的交底;4、检查承包单位对测温、保温、掺外加剂人员的技术培训和岗位职责落实;5、检查原材料合格证、早强剂、防冻剂合格证,按法律规范要求和使用说明严格控制掺量;6、设专人负责天气预报,督促承包单位定时测温,做好防冻保温工作。若遇灾害性天气,立即通知承包单位并检查落实防冻害措施;7、仔细填写监理日志,做好冬期施工监理检查记录,对因冻害发生的质量事故及时处理,杜绝质量隐患;8、检查安全与防火措施落实情况,施工现场严禁用明火取暖,对硝酸钠严加保管防止食物中毒.使用液化气、天然气时,要防止爆炸和中毒。对电源开关、配电箱加强保护,防止触电、漏电。五、钢筋工程1、加工绑扎前要清除钢筋上的积雪和冰块;2、钢筋焊接应安排在室内进行,必须在室外进行的,最低...
