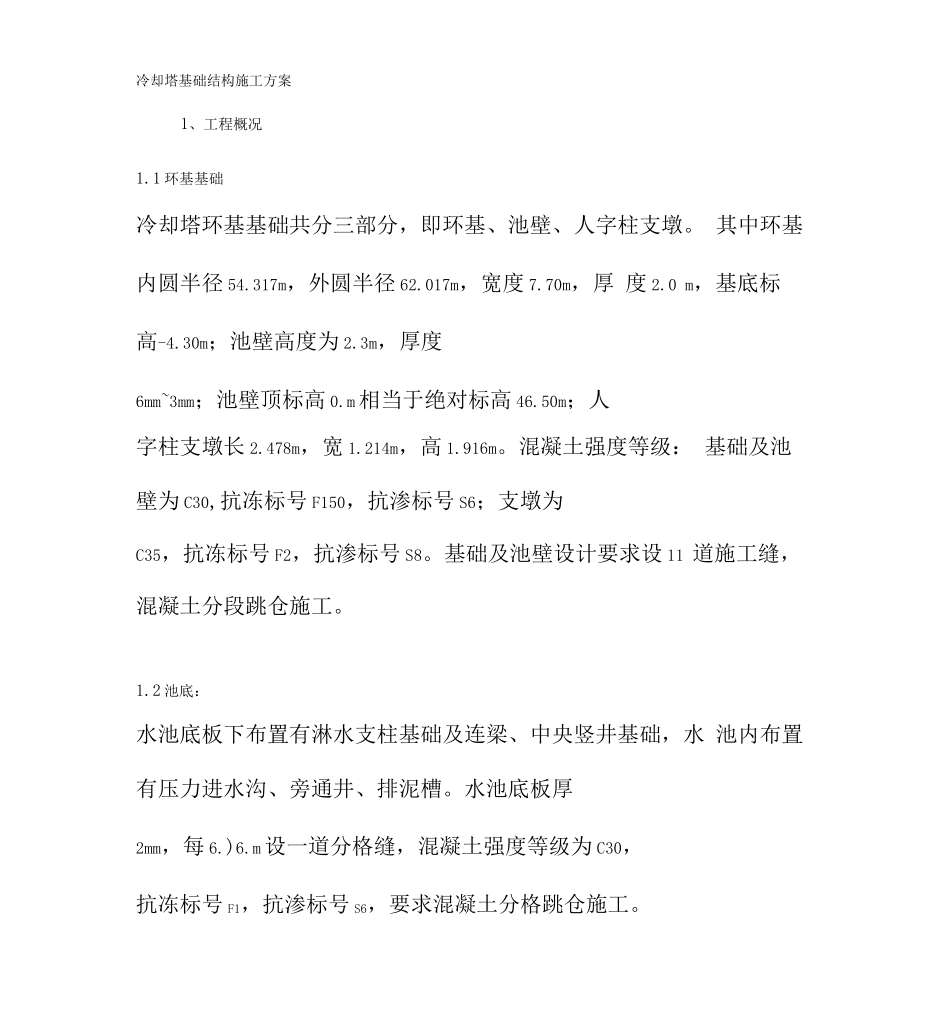

冷却塔基础结构施工方案1、工程概况1
1 环基基础冷却塔环基基础共分三部分,即环基、池壁、人字柱支墩
其中环基内圆半径 54
317m,外圆半径 62
017m,宽度 7
70m,厚 度 2
0 m,基底标高-4
30m;池壁高度为 2
3m,厚度6mm~3mm;池壁顶标高 0
m 相当于绝对标高 46
50m;人字柱支墩长 2
478m,宽 1
214m,高 1
混凝土强度等级: 基础及池壁为 C30,抗冻标号 F150,抗渗标号 S6;支墩为C35,抗冻标号 F2,抗渗标号 S8
基础及池壁设计要求设 11 道施工缝,混凝土分段跳仓施工
2 池底:水池底板下布置有淋水支柱基础及连梁、中央竖井基础,水 池内布置有压力进水沟、旁通井、排泥槽
水池底板厚2mm,每 6
m 设一道分格缝,混凝土强度等级为 C30,抗冻标号 F1,抗渗标号 S6,要求混凝土分格跳仓施工
1 材料准备:根据图纸要求,开工前由预算员计算出钢筋、模板、混凝土工程量,并做出详细地 各种材料 用量表
钢材由甲方供应,需提前 20 天报出各种钢材用量计划,以便组织各种材料及时进 场
2 施工机械(机具)准备:本工程需用机械(机具)详见下表:规格型号数量机械名称进场备 时注间混凝土机械输送HTB-801泵臂架37m年 9月10日备用振动50棒10钢筋加工机切断GJ40弯曲WJ40-1月10日29 年9 月10日2998月20日月30 年 日具 备钢 筋加 工能年 8月20日29 年直螺 8 月GJ-412纹成型机 20日29 年8 月对焊UN150220机日29 年8调直GJZ-141 月电焊年 8机月20日木工机械2 9J 年 81 工圆锯机 D-42 月30日29 年8 月30日工压刨机 B-5042
1 了解工程规模、结构形式、特点、工程量和质量 要求,审查图纸是否有误
