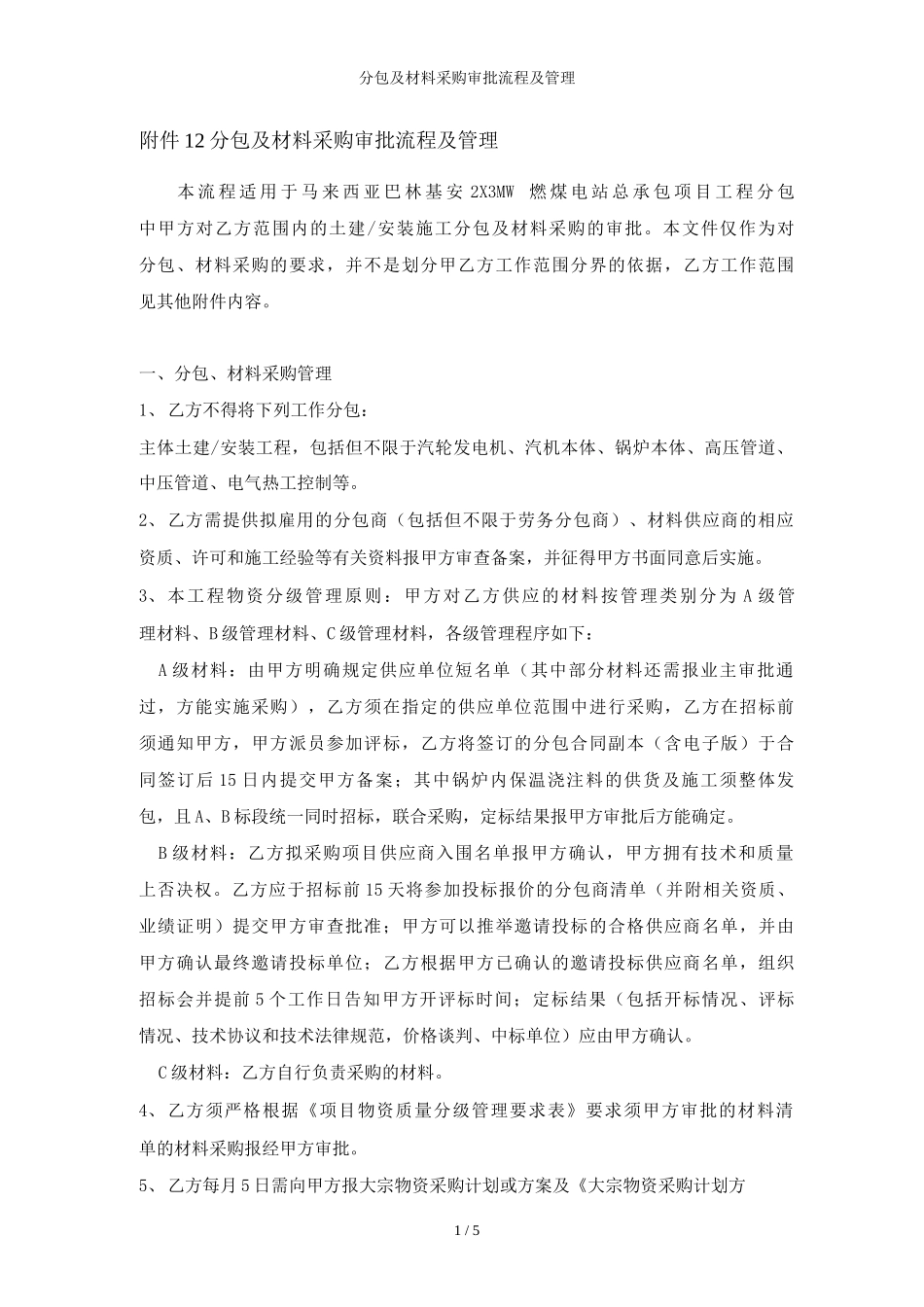

分包及材料采购审批流程及管理附件 12 分包及材料采购审批流程及管理本 流 程 适 用 于 马 来 西 亚 巴 林 基 安 2X3MW 燃 煤 电 站 总 承 包 项 目 工 程 分 包中甲方对乙方范围内的土建/安装施工分包及材料采购的审批
本文件仅作为对分包、材料采购的要求,并不是划分甲乙方工作范围分界的依据,乙方工作范围见其他附件内容
一、分包、材料采购管理1、乙方不得将下列工作分包:主体土建/安装工程,包括但不限于汽轮发电机、汽机本体、锅炉本体、高压管道、中压管道、电气热工控制等
2、乙方需提供拟雇用的分包商(包括但不限于劳务分包商)、材料供应商的相应资质、许可和施工经验等有关资料报甲方审查备案,并征得甲方书面同意后实施

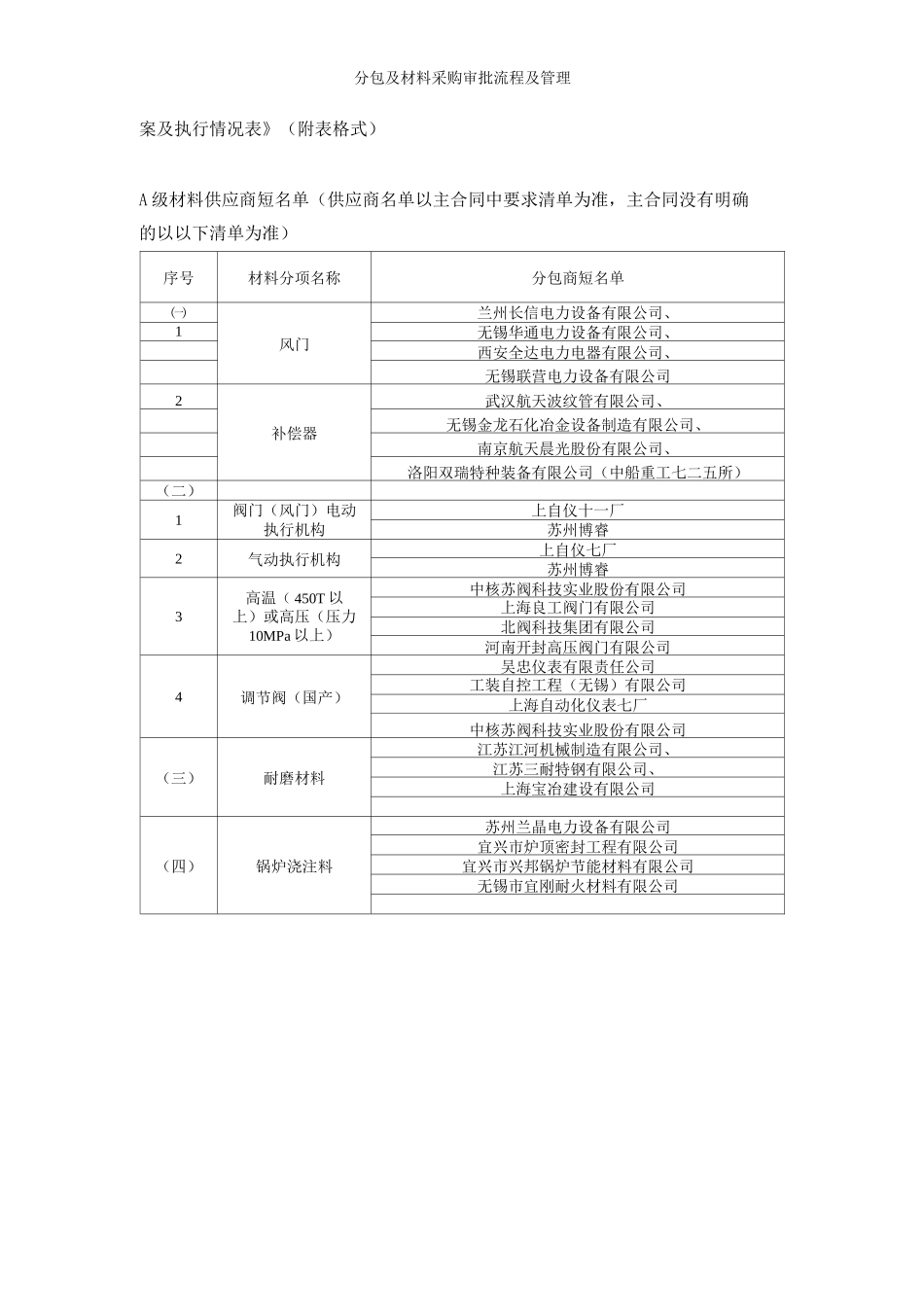

3、本工程物资分级管理原则:甲方对乙方供应的材料按管理类别分为 A 级管理材料、B 级管理材料、C 级管理材料,各级管理程序如下:A 级材料:由甲方明确规定供应单位短名单(其中部分材料还需报业主审批通过,方能实施采购),乙方须在指定的供应单位范围中进行采购,乙方在招标前须通知甲方,甲方派员参加评标,乙方将签订的分包合同副本(含电子版)于合同签订后 15 日内提交甲方备案;其中锅炉内保温浇注料的供货及施工须整体发包,且 A、B 标段统一同时招标,联合采购,定标结果报甲方审批后方能确定
B 级材料:乙方拟采购项目供应商入围名单报甲方确认,甲方拥有技术和质量上否决权
乙方应于招标前 15 天将参加投标报价的分包商清单(并附相关资质、业绩证明)提交甲方审查批准;甲方可以推举邀请投标的合格供应商名单,并由甲方确认最终邀请投标单位;乙方根据甲方已确认的邀请投标供应商名单,组织招标会并提前 5 个工作日告知甲方开评标时间;定标结果(包括开标情况、评标情况、技术协议和技术法律规范,价格谈判、中标单位)应由甲方确认
C 级材料:乙方自行负责采购的材料
4、乙方须严格根
