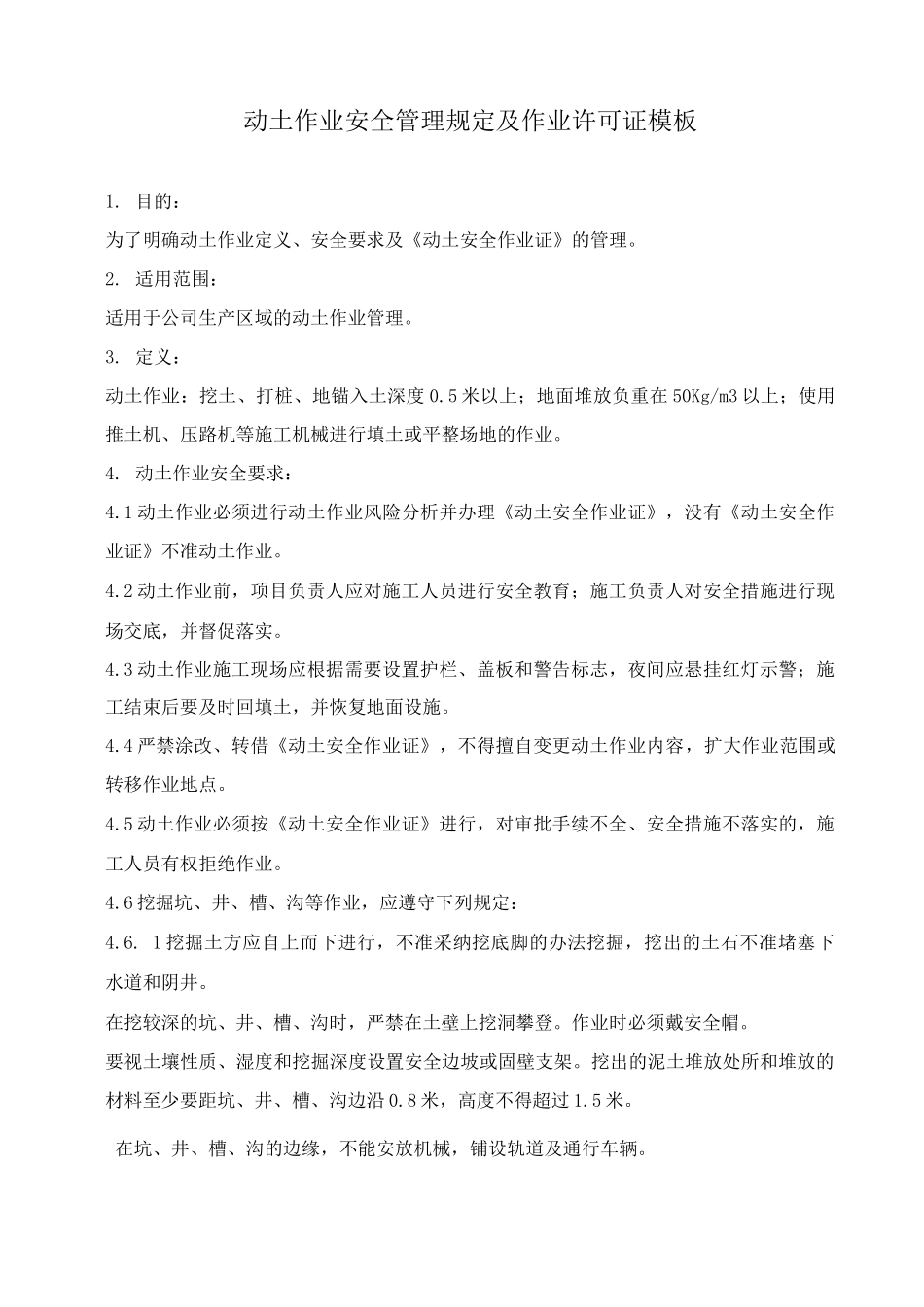

动土作业安全管理规定及作业许可证模板1. 目的:为了明确动土作业定义、安全要求及《动土安全作业证》的管理。2. 适用范围:适用于公司生产区域的动土作业管理。3. 定义:动土作业:挖土、打桩、地锚入土深度 0.5 米以上;地面堆放负重在 50Kg/m3 以上;使用推土机、压路机等施工机械进行填土或平整场地的作业。4. 动土作业安全要求:4.1 动土作业必须进行动土作业风险分析并办理《动土安全作业证》,没有《动土安全作业证》不准动土作业。4.2 动土作业前,项目负责人应对施工人员进行安全教育;施工负责人对安全措施进行现场交底,并督促落实。4.3 动土作业施工现场应根据需要设置护栏、盖板和警告标志,夜间应悬挂红灯示警;施工结束后要及时回填土,并恢复地面设施。4.4 严禁涂改、转借《动土安全作业证》,不得擅自变更动土作业内容,扩大作业范围或转移作业地点。4.5 动土作业必须按《动土安全作业证》进行,对审批手续不全、安全措施不落实的,施工人员有权拒绝作业。4.6 挖掘坑、井、槽、沟等作业,应遵守下列规定:4.6. 1 挖掘土方应自上而下进行,不准采纳挖底脚的办法挖掘,挖出的土石不准堵塞下水道和阴井。在挖较深的坑、井、槽、沟时,严禁在土壁上挖洞攀登。作业时必须戴安全帽。要视土壤性质、湿度和挖掘深度设置安全边坡或固壁支架。挖出的泥土堆放处所和堆放的材料至少要距坑、井、槽、沟边沿 0.8 米,高度不得超过 1.5 米。在坑、井、槽、沟的边缘,不能安放机械,铺设轨道及通行车辆。在拆除固壁支撑时,应从下而上进行。更换支撑时,应先装新的,后拆旧的。所有人员不准在坑、井、槽、沟内休息。作业前必须检查工具、现场支护是否牢固、完好,发现问题应及时处理。5. 《动土安全作业证》的管理:5.1《动土安全作业证》由安技部负责管理。5.2 动土申请单位在安技部领取《动土安全作业证》。参加动土作业风险分析并填写有关内容后交施工单位。5.3 施工单位接到《动土安全作业证》后,填写《动土安全作业证》中有关内容后,将《动土安全作业证》交动土申请单位。5.4 动土申请部门从施工单位收到《动土安全作业证》后,交安全部审核、审批。5.5 动土申请单位将办理好的《动土安全作业证》留存后,分别送安全部、施工单位各一份。6. 相关文件/记录:《动土作业许可证》动土安全作业证申请部门作业证编号施工单位作业地点作业起止时间月日时至月日时项目负责人施工负责人:动土范围施工内容(包括深度、面...
